土地整理工程结算资料的组成顺序及具体要求(2014.2.12)
- 格式:pdf
- 大小:219.89 KB
- 文档页数:7

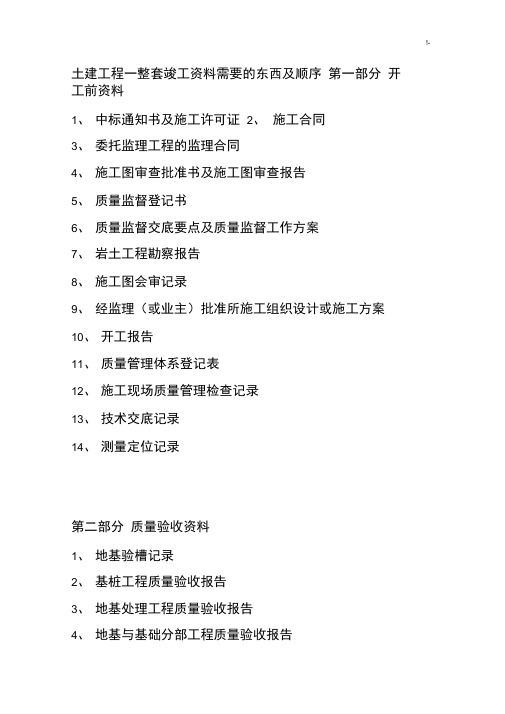

土建工程一整套竣工资料需要的东西及顺序第一部分开工前资料1、中标通知书及施工许可证2、施工合同3、委托监理工程的监理合同4、施工图审查批准书及施工图审查报告5、质量监督登记书6、质量监督交底要点及质量监督工作方案7、岩土工程勘察报告8、施工图会审记录9、经监理(或业主)批准所施工组织设计或施工方案10、开工报告11、质量管理体系登记表12、施工现场质量管理检查记录13、技术交底记录14、测量定位记录第二部分质量验收资料1、地基验槽记录2、基桩工程质量验收报告3、地基处理工程质量验收报告4、地基与基础分部工程质量验收报告5、主体结构分部工程质量验收报告6、特殊分部工程质量验收报告7、线路敷设验收报告8、地基与基础分部及所含子分部、分项、检验批质量验收记录9、主体结构分部及所含子分部、分项、检验批质量验收记录10、装饰装修分部及所含子分部、分项、检验批质量验收记录11、屋面分部及所含子分部、分项、检验批质量验收记录12、给水、排水及采暖分部及所含子分部、分项、检验批质量验收记录13、电气分部及所含子分部、分项、检验批质量验收记录14、智能分部及所含子分部、分项、检验批质量验收记录15、通风与空调分部及所含子分部、分项、检验批质量验收记录16、电梯分部及所含子分部、分项、检验批质量验收记录17、单位工程及所含子单位工程质量竣工验收记录18、室外工程的分部(子分部)、分项、检验批质量验收记录第三部分试验资料1、水泥物理性能检验报告2、砂、石检验报告3、各强度等级砼配合比试验报告4、砼试件强度统计表、评定表及试验报告5、各强度等级砂浆配合比试验报告6、砂浆试件强度统计表及试验报告7、砖、石、砌块强度试验报告8、钢材力学、弯曲性能检验报告及钢筋焊接接头拉伸、弯曲检验报告或钢筋机械连接接头检验报告9、预应力筋、钢丝、钢绞线力学性能进场复验报告10、桩基工程试验报告11、钢结构工程试验报告12、幕墙工程试验报告13、防水材料试验报告14、金属及塑料的外门、外窗检测报告(包括材料及三性)15、外墙饰面砖的拉拔强度试验报告16、建(构)筑物防雷装置验收检测报告17、有特殊要求或设计要求的回填土密实度试验报告18、质量验收规范规定的其他试验报告19、地下室防水效果检查记录20、有防水要求的地面蓄水试验记录21、屋面淋水试验记录22、抽气(风)道检查记录23、节能、保温测试记录24、管道、设备强度及严密性试验记录25、系统清洗、灌水、通水、通球试验记录26、照明全负荷试验记录27、大型灯具牢固性试验记录28、电气设备调试记录29、电气工程接地、绝缘电阻测试记录30、制冷、空调、管道的强度及严密性试验记录31、制冷设备试运行调试记录32、通风、空调系统试运行调试记录33、风量、温度测试记录34、电梯设备开箱检验记录35、电梯负荷试验、安全装置检查记录36、电梯接地、绝缘电阻测试记录37、电梯试运行调试记录38、智能建筑工程系统试运行记录39、智能建筑工程系统功能测定及设备调试记录40、单位(子单位)工程安全和功能检验所必须的其他测量、测试、检测、检验、试验、调试、试运行记录第四部分材料、产品、构配件等合格证资料1、水泥出厂合格证(含28 天补强报告)2、砖、砌块出厂合格证3、钢筋、预应力、钢丝、钢绞线、套筒出厂合格证4、钢桩、砼预制桩、预应力管桩出厂合格证5、钢结构工程构件及配件、材料出厂合格证6、幕墙工程配件、材料出厂合格证7、防水材料出厂合格证8、金属及塑料门窗出厂合格证9、焊条及焊剂出厂合格证10、预制构件、预拌砼合格证11、给排水与采暖工程材料出厂合格证12、建筑电气工程材料、设备出厂合格证13、通风与空调工程材料、设备出厂合格证14、电梯工程设备出厂合格证15、智能建筑工程材料、设备出厂合格证16、施工要求的其他合格证第五部分施工过程资料1、设计变更、洽商记录2、工程测量、放线记录3、预检、自检、互检、交接检记录4、建(构)筑物沉降观测测量记录5、新材料、新技术、新工艺施工记录6、隐蔽工程验收记录7、施工日志8、砼开盘报告9、砼施工记录10、砼配合比计量抽查记录11、工程质量事故报告单12、工程质量事故及事故原因调查、处理记录13、工程质量整改通知书14、工程局部暂停施工通知书15、工程质量整改情况报告及复工申请16、工程复工通知书第六部分必要时应增补的资料1、勘察、设计、监理、施工(包括分包)单位的资质证明2、建设、勘察、设计、监理、施工(包括分色)单位的变更、更换情况及原因3、勘察、设计、监理单位执业人员的执业资格证明4、施工(包括分包)单位现场管理售货员及各工种技术工人的上岗证明5、经建设单位(业主)同意认可的监理规划或监理实施细则6、见证单位派驻施工现场设计代表委托书或授权书7、设计单位派驻施工现场设计代表委托书或授权书8、其他第七部分竣工资料1、施工单位工程竣工报告2、监理单位工程竣工质量评价报告3、勘察单位勘察文件及实施情况检查报告4、设计单位设计文件及实施情况检查报告5、建设工程质量竣工验收意见书或单位(子单位)工程质量竣工验收记录6、竣工验收存在问题整改通知书7、竣工验收存在问题整改验收意见书8、工程的具备竣工验收条件的通知及重新组织竣工验收通知书9、单位(子单位)工程质量控制资料核查记录(质量保证资料审查记录)10、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录11、单位(子单位)工程观感质量检查记录(观感质量评定表)12、定向销售商品房或职工集资住宅的用户签收意见表13、工程质量保修合同(书)14、建设工程竣工验收报告(由建设单位填写)15、竣工图(包括智能建筑分部)建筑工程质量监督存档资料1、建设工程质量监督登记书2、施工图纸审查批准及建筑工程施工图审查报告3、单位工程质量监督工作方案4、建设工程质量监督交底会议通知书及交底要点5、建设工程质量监督记录6、建设工程质量管理体系登记表7、施工现场质量管理检查记录8、地基、基桩工程质量监督验收检查通知书9、地基验槽记录及基桩工程质量验收报告10、地基、基桩工程质量核查记录11、设计单位出具(或认可)的地基处理措施及地基处理工程质量验收报告12、地基与基础分部工程质量监督验收检查通知书及验收报告13、地基与基础分部工程质量核查记录14、主体结构分部工程质量监督验收检查通知书及验收报告15、主体结构分部工程质量核查记录16、特殊部分工程质量监督验收检查通知书及验收报告17、线路敷设工程质量监督验收检查通知书及验收报告18、钢材力学、弯曲性能检查报告及钢结构焊接接头拉伸、弯曲检验报告19、预应力筋、钢丝、钢绞线力学性能进场复验报告20、水泥物理性能检验报告21、砼试件强度统计表、评定表试验报告22、装配或预制构件结构性能检验合格证及施工接头、拼缝的砼承受施工满载、全部满载时试件强度试验报告23、 防水砼、喷射砼抗压、抗渗试验报告及锚杆抗拨力试验报告24、 地基处理工程中各类地基和各类复合地基施工完成后的地基强 度(承载力)检验结果25、 桩基工程基桩试验报告26、 砂浆强度统计表及试件试验报告27、 砖、石、砌块强度检验报告28、 建筑工程材料有害物质及室内环境的检测报告 29、 防水材料(包括止水带条和接缝密封材料)、保温隔热及密封 材料的复验报告30、 金属及塑料外门、外窗复验报告(包括材料、风压性、气透性、 水渗性)外墙饰面砖的拉拔强度试验报告各类电梯、自动扶梯、自动人行道安装工程的整机安装验收报各类设备安装工程的隐蔽验收、系统联动、系统调试及系统安 装验收记录34、 砼楼面板厚度钻孔抽查记录35、 工程质量事故报告单36、 工程质量整改通知书及工程局部暂停施工通知书 37、 工程质量复工意见书及工程质量复工通知书 31、 32、 告 33、!-38、单位(子单位)工程质量控制资料核查记录(质量保证资料审查记录)39、单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录40、单位(子单位)工程观感质量检查记录(观感质量评定表)41、施工单位工程竣工报告42、监理单位工程竣工质量评价报告43、勘察单位勘察文件及实施情况检查报告44、设计单位设计文件及实施情况检查报告45、建设工程竣工验收报告46、工程竣工验收监督检查通知书47、质量保证资料核查记录48、单位(子单位)工程质量竣工验收记录(工程质量竣工验收意见书)49、重新组织竣工验收通知书50、工程竣工复验意见书51、竣工验收存在问题整改通知书及存在问题整改验收意见书52、工程质量保修合同53、单位(子单位)工程质量监督报告注:幕墙、钢结构及网架的整套资料存质监站。
招标文件、合同及补充协议、施工图、施工图预算书、竣工图、结算书、设计变更、现场签证、隐蔽工程验收记录、会议备忘录、与业主洽商好的材料价格、产品资料检测报告等。
以上资料均需相关单位签字盖章的原件。
工程竣工结算资料要求一、竣工结算资料要求:竣工资料应为已备案完毕的完整资料,结算资料提交后无特殊情况不得补充资料;施工单位对所提供的竣工结算资料真实性、完整性及有效性应作出书面承诺并对此负责。
二、竣工结算资料报送套数:提供完整的竣工结算资料一式二套(其中竣工结算书一式三套)。

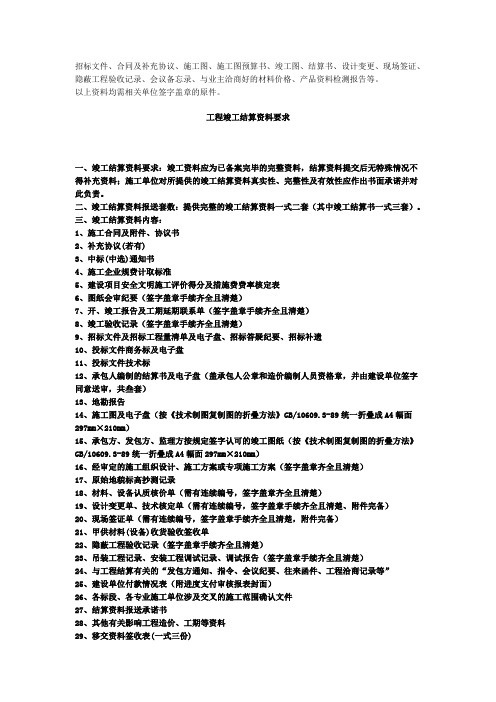

三、竣工结算资料内容:1、施工合同及附件、协议书2、补充协议(若有)3、中标(中选)通知书4、施工企业规费计取标准5、建设项目安全文明施工评价得分及措施费费率核定表6、图纸会审纪要(签字盖章手续齐全且清楚)7、开、竣工报告及工期延期联系单(签字盖章手续齐全且清楚)8、竣工验收记录(签字盖章手续齐全且清楚)9、招标文件及招标工程量清单及电子盘、招标答疑纪要、招标补遗10、投标文件商务标及电子盘11、投标文件技术标12、承包人编制的结算书及电子盘(盖承包人公章和造价编制人员资格章,并由建设单位签字同意送审,共叁套)13、地勘报告14、施工图及电子盘(按《技术制图复制图的折叠方法》GB/10609.3-89统一折叠成A4幅面297mm×210mm)15、承包方、发包方、监理方按规定签字认可的竣工图纸(按《技术制图复制图的折叠方法》GB/10609.3-89统一折叠成A4幅面297mm×210mm)16、经审定的施工组织设计、施工方案或专项施工方案(签字盖章齐全且清楚)17、原始地貌标高抄测记录18、材料、设备认质核价单(需有连续编号,签字盖章齐全且清楚)19、设计变更单、技术核定单(需有连续编号,签字盖章手续齐全且清楚、附件完备)20、现场签证单(需有连续编号,签字盖章手续齐全且清楚,附件完备)21、甲供材料(设备)收货验收签收单22、隐蔽工程验收记录(签字盖章手续齐全且清楚)23、吊装工程记录、安装工程调试记录、调试报告(签字盖章手续齐全且清楚)24、与工程结算有关的“发包方通知、指令、会议纪要、往来函件、工程洽商记录等”25、建设单位付款情况表(附进度支付审核报表封面)26、各标段、各专业施工单位涉及交叉的施工范围确认文件27、结算资料报送承诺书28、其他有关影响工程造价、工期等资料29、移交资料签收表(一式三份)四、资料组卷装订要求:1、组卷要求:第三条中的1—8项装订为一卷,第9、10、11、12项分别装订为一卷,13—14项装订为一卷,15、16项分别装订为一卷,17—21装订为一卷, 22—27项装订为一卷,29项单页。
工程结算资料要求一、工程结算资料收集、编审原则及要求1、所有工程竣工结算,务必在承包人完成合同约定的全部工程承包内容,发包人依法组织竣工验收,并验收合格后办理,关于未完工程或者质量不合格工程不予办理竣工结算,发包人(基地公司)不予接收承包方移交的竣工结算报告及结算资料。
2、承包人责任2.1承包人在工程实施的过程中应及时办理各类资料签认手续,收集整理有关结算资料,制作已完工程竣工图。
2.2工程竣工结算由承包人编制并移交发包人;2.3工程通过验收合格后,承包人首先应按本要求整理结算所需的必备资料,其次再根据资料组织结算编制工作,并做好送审前的自审。
2.4承包人自审完毕后,编制移交清单,将真实、完整、规范的竣工结算资料报送基地公司项目部,双方签字、盖章后方可交接。
2.5承包人报送的结算报告及结算资料一式四份(竣工图二份),其中基础资料应至少保证两份原件。
2.6承包人应实事求是编制竣工结算,保证竣工结算资料的真实性、完整性、规范性。
2.7承包人应在竣工验收合格后(同时提交的竣工资料审核合格后方能验收合格),在合同要求的期限内完成项目竣工结算编制、自审、送审工作,未在期限内完成同时提不出正当理由延期的,责任应由承包人承担。
3、发包人(基地公司)责任3.1、基地公司项目部负责及时收集、整理工程实施过程中所发生的有关与工程结算有关的各类资料原件一份,与工程监理、质量监督人员核实校对资料,特别是工程增、减变更资料,同时保留进度计量及工程付款支付凭证原件一份(附根据资料),以此复核承包人移交的结算资料。
3.2基地公司项目部收到结算报告及结算资料后负责审核竣工结算资料的真实性、完整性、规范性,合格后移交运营部或者造价咨询单位审核,同时办理移交手续。
3.3承包人送审的结算资料具体由基地公司预算室负责验收与移交或者送审。
3.4承包人延期不提交结算报告及结算资料的,发包人可根据搜集到的现有结算资料编制结算。
4、运营部或者造价咨询单位对接收的结算资料的真实性、完整性、规范性进行复核,合格后进行结算审核,发包人及承包人给予配合。
竣工结算资料组成清单及具体要求一、工程竣工结算资料组成清单(因应项目结算实际情况调整)1、竣工图2、施工合同(含补充合同、协议书)3、图纸会审(开工到竣工全部)4、设计变更单(开工到竣工全部)5、现场签证6、工程联系单(开工到竣工全部)7、工程洽商记录(开工到竣工全部)8、工程专题会议纪要(开工到竣工全部)9、工程材料/设备瞧样、选型、定板确认表(开工到竣工全部)10、材料设备单价审核单(从开工到竣工全部)11、建设单位施工指令(从开工到竣工全部)12、综合单价申报/审批表(从开工到竣工全部)13、甲供材料收货验收签收单(从开工到竣工全部)14、开工报告15、竣工验收报告16、承包方送审结算书 (含电子文档)17、工程量计算稿(含电子文档)18、钢筋抽料表(如有,含电子文档)19、结算其她补充资料20、工程结算申请表二、结算送审资料得具体要求:结算送审资料必须在监理单位审核完毕得竣工资料基础上进行编制整理,列出总目录按顺序整理装订成册。
结算资料一式3套,其中原件1套(无法提供原件得资料可以复印加盖施工单位红章作为原件),承包单位自留1原件, 2套结算送审。
1、竣工图:用于结算得竣工图必须有承包人竣工图专用章及其相关人员签字,有监理单位与发包人得审核人签字与单位盖章确认。
经发包人、设计、监理等单位确认得图纸会审记录、设计变更、工程洽商记录、监理工程师通知或发包人施工指令等内容均应如实反映在相应得竣工图上。
对未在竣工图上反映得图纸会审记录、设计变更与工程洽商记录等,其费用得增减,在结算评审中不予考虑。
1、招标图纸:采用总价包干合同得招标工程,应提供业主盖章确认得原始招标图纸。
2、施工合同(含补充合同、协议书):包括发包人与承包人签订得主合同书、经发包人确认得承包人与第三方签订得分包合同以及各类补充合同或协议书、合同附件等,要求将上述合同文件列出总目录按顺序整理装订成册,尽量提供原件,没有得可以提供复印件,但复印件必须经业主盖章确认与原件相符。
土地综合整理项目操作管理流程土地综合整理分为土地整理及拆院并院两种项目类型,下面分别对土地整理项目及拆院并院项目操作流程、检查要点及检查表格等进行规范。
一、土地整理质量检查操作流程质量检查目的是使规划成果更加规范、方案合理。
应该从两个方面进行控制:包括过程控制和成果检查。
其中过程控制尤为重要,质量检查贯穿于项目的设计全部过程,大致为1、项目开始前:了解项目的基本情况,明确项目设计基本要求;2、项目踏勘及台帐分析:确保基础数据准确,整理规模、新增耕地计算合理,项目重点区域位置、项目线性工程设计参数合理,充分收集(市)县、镇、村意见;3、设计成果完成后:对数据图形的一致性、图纸文字说明的准确性,报件资料的完整性自检;4、项目成果修改阶段:对修改意见进行分析,提供正确合理的修改意见及方案,检查修改成果。
其他部分根据制定的规范细则由项目小组组长进行过程控制。
根据项目实施流程,质量检查工作具体为:(1)、接受公司任务,签收《任务单》后,确定工期、成果清单及合同约定其他要求;(2)、项目资料(台帐及工作底图)收集后,项目负责人检查台帐及底图的准确性对统计数据进行确认;(3)、现场踏勘,现状照像,工程量上图时,征求(市)县、镇、村意见,参与项目人员共同确定规划方案;(4)、整理规模、新增耕地分析确定后,检查并确定数据;(5)、对台帐数据核对、新增耕地分析后并请国土资源局盖章确认(项目负责人);(6)、内业处理数据上图(项目负责人);(7)、外业数据处理最终成果与新增耕地分析的相互协调(文本编制员、制图员负责),制作单体图及工程量统计表;(文本编制员、制图员负责);(8)、预算编制和按预算要求调整工程布置图后,质检人员检查预算编制的准确性;(9)、文本、图件制作时,进行质量过程控制;(10)、成果汇总,初稿完成后,检查正确性、一致性问题;(11)、联系业主单位,核定新增耕地和工程布局规划,确定规划初步方案;(由项目负责人负责)(12)、对村镇及国土局,县级评审提出的修改意见进行分析,确定修改方案,检查修改成果;(13)、相关资料盖章、签字;(项目负责人负责)(14)、成果组件后,检查成果的完整性。
土地整理项目工程各分部分项工程施工安排及施工顺序一、施工安排根据本标工程特点,并进行综合排队后,确定本标段施工工期为IOO日历天,施工工期安排详见施工进度计划,本合同段各类工程采用平行流水作业,以实现各分项工程的均衡生产。
(一)土地平整工程施工安排土地平整工程进场准备工作完成后即全面开工,根据本段地形情况及各项工程量大小,由二个土地平整工程队负责施工,以方便管理,采用平行流水作业法,配备全套的土地平整工程施工机械设备和充足的人员。
(二)农田水利工程施工安排农田水利工程含排灌渠、水工构筑物等工程组成,由二个队负责施工,可根据任务情况再分若干作业班组,同平整土方工程相互配合,协调作业。
在保证质量的前提下,加快进度,争取工期,以保工程的全面展开。
(三)生产道路工程施工安排道路工程由二个专业化机械施工队负责,施工中可根据实际情况略作调整,确保按期保质完成。
在施工中做到路基开挖填筑与排水工程配合进行,保证挖填持续均衡生产,填方处的管道工程应提前安排施工,以不影响路基的填筑,同时进行林木补偿施工。
二、施工顺序(一)土地平整工程施工顺序施工前必须做好一切准备工作,完成沿线障碍物的拆迁、临时道路的修建、建好预制场,做好施工前的各种试验,完成相应施工前的场地清理和测量工件。
地域及土地平整工程施工顺序为:施工准备一施工测量放样一报监理审批一耕植土保护一清理场地并设置临时排水设施一土方调运一土方平整一地域干砌一按规范检测一报监理审批。
(二)农田水利工程施工顺序土方人工开挖f基底修整夯实f垫层浇筑一砌体(砖、预制件、块石)施工一砂浆抹面一其它工程施工。
(三)生产道路工程施工顺序土方开挖一耕植土保护一浆砌堡坎一路基填压一级配砂砾层f混凝土路面一其它施工。
一、工程结算的资料及流程结算时,除了合同约定的项目和金额,还有变更单、甲方与监理签字盖章的所有变更、新增、调减的项目单据,月进度款单据、超过一定百分比比如10%的材料涨价凭证等等,都纳入工程款结算。
详细流程是:1:核对与编制好结算资料基础。
任何一个工程项目,在编制结算时都要以相关资料依为依据。
因此在审核时,首先要对相关资料进行审查。
2:工程量是审核的关键。
工程量、价是工程造价的主体。
运作中具有较大的弹性和隐蔽性。
审核工程量是重点,也是难点。
3:定额单价的审核不可忽视。
在一般情况下,工程的定额单价都有具体规定,编制工程结算时只要参照定额单价的明细子目直接就可以套用。
然而在实际操作中,定额单价套用往往出现差错。
四:其他费用的审核坚持合情合理。
其他费用,由于计算方法不同于工程量和定额单价的套用,故在审核中要根据费用的发生具体对待。
法律依据:《建设工程价款结算暂行办法》第十一条工程价款结算应按合同约定办理,合同未作约定或约定不明的,发、承包双方应依照下列规定与文件协商处理:(一)国家有关法律、法规和规章制度;(二)国务院建设行政主管部门、省、自治区、直辖市或有关部门发布的工程造价计价标准、计价办法等有关规定;(三)建设项目的合同、补充协议、变更签证和现场签证,以及经发、承包人认可的其他有效文件;(四)其他可依据的材料。
二、工程结算的方式中国采用的工程结算方式主要有以下几种:(1)按月结算实行旬末或月中预支,月终结算,竣工后清算的方法。
跨年度竣工的工程,在年终进行工程盘点,办理年度结算。
(2)竣工后一次结算建设项目或单项工程全部建筑安装工程建设期在12个月以内,或者工程承包价值在100万元以下的,可以实行工程价款每月月中预支,竣工后一次结算。
(3)分段结算即当年开工,当年不能竣工的单项工程或单位工程按照工程形象进度,划分不同阶段进行结算。
(4)目标结算方式即在工程合同中,将承包工程的内容分解成不同的控制界面,以业主验收控制界面作为支付工程款的前提条件。
结算资料组成清单及具体要求第一篇:结算资料组成清单及具体要求竣工结算资料组成清单及具体要求一、工程竣工结算资料组成清单(因应项目结算实际情况调整)1、竣工图2、施工合同(含补充合同、协议书)3、图纸会审(开工到竣工全部)4、设计变更单(开工到竣工全部)5、现场签证6、工程联系单(开工到竣工全部)7、工程洽商记录(开工到竣工全部)8、工程专题会议纪要(开工到竣工全部)9、工程材料/设备看样、选型、定板确认表(开工到竣工全部)10、材料设备单价审核单(从开工到竣工全部)11、建设单位施工指令(从开工到竣工全部)12、综合单价申报/审批表(从开工到竣工全部)13、甲供材料收货验收签收单(从开工到竣工全部)14、开工报告15、竣工验收报告16、承包方送审结算书(含电子文档)17、工程量计算稿(含电子文档)18、钢筋抽料表(如有,含电子文档)19、结算其他补充资料 20、工程结算申请表二、结算送审资料的具体要求:结算送审资料必须在监理单位审核完毕的竣工资料基础上进行编制整理,列出总目录按顺序整理装订成册。
结算资料一式3套,其中原件1套(无法提供原件的资料可以复印加盖施工单位红章作为原件),承包单位自留1原件,2套结算送审。
1、竣工图:用于结算的竣工图必须有承包人竣工图专用章及其相关人员签字,有监理单位和发包人的审核人签字和单位盖章确认。
经发包人、设计、监理等单位确认的图纸会审记录、设计变更、工程洽商记录、监理工程师通知或发包人施工指令等内容均应如实反映在相应的竣工图上。
对未在竣工图上反映的图纸会审记录、设计变更和工程洽商记录等,其费用的增减,在结算评审中不予考虑。
1、招标图纸:采用总价包干合同的招标工程,应提供业主盖章确认的原始招标图纸。
2、施工合同(含补充合同、协议书):包括发包人与承包人签订的主合同书、经发包人确认的承包人与第三方签订的分包合同以及各类补充合同或协议书、合同附件等,要求将上述合同文件列出总目录按顺序整理装订成册,尽量提供原件,没有的可以提供复印件,但复印件必须经业主盖章确认与原件相符。
工程结算资料要求工程结算资料要求文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-工程结算资料整理要求为使各承包人上报资料统一规范,便于审核,提高效率,现对各单位结算资料整理要求如下:一、结算资料整体要求:1、结算资料一式叁份、一份原件、两份复印件;2、结算所有汇总资料均应有目录清单;3、结算书及工程量计算书需要同时提供Excel版和软件版电子稿;4、竣工结算资料一经提交,一律不再后补。
除非由于提供的资料不全,发包方方要求承包人完善的资料。
(一)、总承包方面:1、图纸整理要求:总承包工程按单体、裙房、车库、商业及其他等提交全套施工图纸3套。
核对要求:项目部经理牵头准备一套完整版图纸。
组织设计部、项目部、成本部、监理单位、承包人认真核对指导施工版的图纸及图纸目录,核对无误后由设计部、项目部、监理单位、承包人在图纸目录中签字确认,作为结算图纸的依据。
2、签证及变更整理要求:按上述工程类型提供施工过程中设计变更单、工程变更单及对应的工程签证单,要求按指令单号顺序整理,并编序号,要有完整的目录(份数为一份原件、两份复印件)。
核对要求:项目部牵头组织设计部、成本部、监理单位、承包人对变更签证与自己台帐进行逐一核对,建立所有有效变更签证目录清单,参与方签字确认,各执一份作为结算依据。
3、工程联系单整理要求:按时间顺序清理施工过程中工程联系单,把工程联系单牵涉费用部分清理出来,再把工程联系单上面的内容和图纸、现场签证单、变更单进行核对,看是否有重复之处,不重复部分清理出来。
形成目录清单。
核对要求:项目部对其中的内容是否实施(或实施程度)进行确认,监理、承包人签字认可,对于原件不齐全或只有复印件的牵涉费用的联系单需原有关各方签字确认后方可作为结算依据。
最后同时列出牵涉费用的有效联系单的目录清单并经各方签字确认。
4、施工过程中的会议纪要,往来信函,通知、处罚、方案等等整理要求:提供施工过程中的会议纪要、往来信函、通知、处罚、方案、设备排产通知单、设备进场验收单等涉及费用的目录清单。
土地开发整理项目工作所需材料及流程主要参考省国土资源厅补充耕地易地开发项目管理规定、省财政厅国土基建项目资金管理规定、土地出让金农业土地开发资金使用管理规定及国家、省有关建设工程监理条例和招投标管理办法等。
项目管理过程主要包括:项目可行性研究阶段、初步规划设计方案及投资预算编制阶段、项目实施管理阶段和竣工验收阶段。
一、项目可行性研究阶段:流程:1、项目调查;2、听取项目所在地权属单位、村民代表意见,举行听证会;3、可行性分析及评价;4、编写可行性研究报告;5、组织国土、农业、水利等部门专业技术人员评审;6、上报市国土资源局。
上报材料:1、1:10000土地利用现状图及地形图;2、地类情况表;3、可行性研究报告摘要书;4、可行性研究报告;5、项目投资概算;6、土地所有权证复印件。
注意事项:1、项目区应具备必要的交通干(支)线、水利设施等条件;2、项目立项申报应实行听证制度,并保留听证记录;3、可行性分析及评价应充分考虑当地的社会、经济及农业生产条件;4、地类情况表采用上年度土地利用变更调查数据;5、应分析项目可增加耕地的潜力;6、投资概算采用国土资源部颁布的土地开发整理项目预算定额标准;7、年度申报项目超过一个的,应填写项目汇总表;8、市国土资源局在全市申报的项目中,筛选出适宜建设的项目,制定年度开发计划,经市财政局会审后,报市人民政府批准。
二、初步规划设计方案阶段流程:1、现场勘踏调查;2、项目区地形测量;3、聘请有资质的设计单位进行规划方案设计;4、向项目报在地公告项目初步设计方案,并征询土地权属人、村民意见;5、编制项目投资预算;6、编写项目规划方案设计报告;7、组织专家评审;8、上报市国土资源局,经与市财政局会审后,由市财政局下达项目投资年度计划。
上报材料:1、规划方案设计报告文本。
附件包括:A、地类情况表;B、水量平衡分析报告;C、涉及土壤改良的,应有农业部门出具的土壤改良方案及土壤养分分析报告;D、涉及取水的,应有水利部门的用水许可证明;E、项目实施机构情况;F、土地所有权证复印件;G、涉及土地权属调整的,应有土地权属调整方案;H、土地权属人、村民代表修改意见及就该意见对规划设计方案进行修改的说明;I、工程量计算表。
土地整理结算资料的组成顺序及具体要求
一、结算资料封面。
名称统一为:
湖北恩施烟区综合扶贫开发工程**年度**县市
基本烟田土地整理**标段
结
算
资
料
单位全称: (加盖公章)
项目经理:
编制日期:
二、结算资料目录及顺序
(一)、工程完工总结报告
主要包括以下内容:
1.工程概况(简要说明本工程开完工日期、主要建设内容等)
2.施工进度管理(主要阐明本工程施工总体布置、施工总进
度以及分阶段施工进度安排、工程提前或推迟完成的原因等)
3.主要施工方法(主要阐明本工程施工过程中遇到的主要技术难题及解决情况、施工中采用的主要施工方法等)
4.施工质量管理(主要阐明本工程的施工质量保证体系及实施情况、质量事故及处理、工程施工质量自检自评情况等)
5.安全生产与文明施工(主要围绕国家、行业以及合同中有关安全生产规定,阐明有关规定的落实情况、生产安全事故及处理情况等)
6.合同管理(主要阐明本工程合同价与工程实际价款结算,简要分析存在差距的主要原因等)
7.经验与建议
(二)、工程完工全部验收资料
主要包括建设单位出具的工程竣工验收报告、工程项目竣工验收质量评价表、工程量完工验收表格等(要求按照工程量清单上的所有项目全部逐一填列,包括田间保坎、排水设施、田间作业道、标示桩、展示牌等附属项目)。
工程量要求有详细的计算式,并附有经现场参与验收人员核实签章后的原始验收记录。
(三)、工程结算编制说明
1.项目概况
简要说明项目名称、项目地点、项目开完工日期、工程结
算造价构成情况,如合同内造价、增减变更工程量导致的造价
增减额、工程结算总价等。
2.工程结算的编制依据
编制结算的依据包括:①勘测规划设计报告;②招、投标
文件以及签订的施工补充协议等;③设计变更、现场施工签证等;④竣工测量报告及各种完工验收资料;⑤本工程结算工程
量清单计价取费标准及采用的定额等。
3.落款
施工单位全称及编制时间,并加盖单位公章。
(四)、工程竣工结算书
要求分两部分编制:第一部分,是以施工图为依据编制部
分(即合同清单工程量范围内),要求以施工图纸、投标中标价构成的内容为主要部分;第二部分以现场签证、工程洽商记录以
及其他有关费用为结算依据编制部分(即合同清单工程量范围外)。
结算书要求同时提供软件版和导出后的Excel版。
(五)、工程量计算书
工程量计算书应由工程量汇总表和详细的工程量计算式组成。
合同清单工程量范围外新增的工程量,应有详细的计算表
达式,并同时提供相应的拷贝文件。
(六)、工程施工合同(项目补充协议)
要求一律采用经州局各部门会审后的全州统一文本,即明
确标注有甲乙丙三方的《湖北恩施烟区综合扶贫开发工程2013
年度土地整理项目补充协议》或《2013年度烟叶生产基础设施
建设项目补充协议(土地整理专用)》,凡与此不一致的不予受理。
(七)、合同必备附件
主要包括:
1.中标通知书
要求中标通知书金额必须与投标报价金额完全一致,即保
留至圆角分。
出现有算术错误的,按以下方法更正:投标文件
的大写金额和小写金额不一致的,以大写金额为准;总价金额
与按单价汇总金额不一致的,以单价金额计算结果为准;单价
金额小数点有明显错位的,应以总价为准,并修改单价。
2.投标工程量清单计价表
含投标总价汇总表及明细工程量清单计价表、投标单价分
析表等。
3.投标各项承诺书
(八)、变更工程量或调整合同造价的依据
主要包括:
1.施工单位在合同建设工期内向各县市烟叶分公司提出变更调整合同造价的书面申请,各县市烟叶分公司以书面形式上报州土地办,按规定程序报批并经州局审计科或其委托的中介造价咨询机构审核确认。
2.土地整理区域规划设计调整勘测文件(单块增加区域在20亩以上的)。
3.州土地办同意调整田间保坎、排水设施、田间作业道等附属设施项目的书面通知(包括申请及批复)。
4.现场签证单。
现场签证单所载的内容必须全面;文字、符号含义必须明确;签证的内容必须附有详细工程量计算式及简图。
现场签证单必须在提交工程竣工结算资料前一并提交,逾期视为放弃。
5.隐蔽项目的验收记录。
要求同时提交同一地形地貌下分全景、远景、近景、刻度照等不低于四张的现场痕迹照片。
逾期应交而无法提交的,其验收记录的效力显受影响,甚至可不予采信。
上述2-5项属第1项的附件资料,仅作为调整合同价款的参考依据。
(九)、其他有关影响工程造价、工期等结算资料
主要包括工程开工通知、业主文函、监理指示、整改通知、会议纪要等文件资料、地质勘察报告(如有)、勘测规划设计报告、竣工测量报告等。
三、其他要求
1.签字盖章手续必须齐备,所有资料项目必须填写完整,
不得出现任何遗漏。
2. 超出合同清单工程量范围引起的工程量增减变化,除图纸会审记录、设计变更、工程洽商记录外,其余隐蔽工程验收
记录、监理工程师通知或发包人施工指令等均应采用现场签证
单形式,签证的日期应为同一时间。
3. 工程竣工结算书、竣工图、验收表等相关资料中的数据、尺寸等必须核对相符,凡出现不一致的,审计时取其最小数。
4. 凡未按设计要求及合同约定进行施工,擅自更改有关尺寸、减少工程量的,除扣减相应造价外,有质量隐患的还应责
令返工,其返工损失不予弥补。
5. 施工单位送交的竣工结算资料应按照上述顺序整理一式三份并胶装成册,其中送交州局审计科的一份必须全部是原件,审完后返州土地办,由州土地办安排存档。
(凡是文字材料中有
单位落款以及涉及工程结算总价的,均应逐页加盖鲜章)。
6.送审资料(含施工单位结算资料、勘测规划设计报告、竣
工测量报告、招标文件、投标文件等)均由州土地办搜集后统一提交,并同时提供资料交接清单。
2014年2月12日。
