屋面沥青瓦工程施工方案
- 格式:docx
- 大小:12.72 KB
- 文档页数:7
沥青瓦施工方案
沥青瓦施工方案
一、施工准备
1. 购买所需的沥青瓦及施工材料,并保证其质量符合要求;
2. 了解工地情况,包括场地平整度和周围环境,确保施工的顺利进行;
3. 准备施工所需的工具设备,如瓦斗、瓦刀、瓦斧等。
二、基层处理
1. 清理施工现场,清除杂物和垃圾;
2. 检查基层地面平整度,如有凹凸不平的地方,需进行修补,以确保后续施工质量。
三、沥青瓦安装
1. 在基层上涂布一层防水胶粘剂;
2. 将沥青瓦放置于施工现场,进行试摆,调整瓦与瓦之间的间距;
3. 使用瓦斗将沥青瓦抹上一层防水胶粘剂,然后将其粘贴在基层上,注意排列整齐;
4. 沥青瓦施工过程中,需要定期检查其水平度和垂直度,确保瓦面平整;
5. 当一排瓦敷完后,需用锤子轻轻敲打将其压实;
6. 按照施工设计要求,逐渐向上进行瓦的贴设,保证瓦与瓦之间的接缝处尽量平整;
7. 根据需要,对施工现场进行清洁工作,清除掉施工过程中产生的垃圾和残渣。
四、工作总结
1. 对施工现场进行最后的清理,确保环境整洁;
2. 检查每一块沥青瓦的安装质量,如有问题及时更换;
3. 进行验收工作,确认沥青瓦施工质量符合要求;
4. 编写施工记录,包括施工时间、使用的材料和设备等。
以上是沥青瓦施工的基本方案,施工过程中需要严格按照设计要求进行操作,保证施工质量。
同时,施工人员需佩戴安全防护用品,确保施工过程安全。
在施工中,如遇到无法解决的问题,应及时与相关技术人员或设计师进行沟通和咨询,以确保施工的顺利进行。
多彩沥青瓦屋面施工方案一、前言在建筑设计和装修过程中,屋面的选择对于整体建筑的外观和质量起到至关重要的作用。
而多彩沥青瓦作为一种受欢迎的屋面材料,其施工方案的制定和执行显得尤为重要。
本文将介绍多彩沥青瓦屋面施工的具体方案,旨在为相关从业人员提供一些参考和指导。
二、多彩沥青瓦屋面施工方案1. 施工准备工作在进行多彩沥青瓦屋面施工之前,首先需要进行充分的准备工作。
包括但不限于:•确认施工图纸和设计方案•准备好所有必要的工具和材料•对施工现场进行清理和准备工作•确保施工人员具备相关资质和技能2. 材料准备多彩沥青瓦屋面施工所需材料主要包括:•多彩沥青瓦•防水层材料•底层材料(如防水膜)•辅料(如瓦楞、天沟、瓦边等)•施工辅助材料(如沥青、水泥等)3. 施工步骤步骤一:基础准备•对屋面基层进行检查和清洁•检查基层结构是否符合要求步骤二:防水层施工•铺设防水层材料,确保无漏水点步骤三:安装底层材料•将底层材料铺设在基层之上,并固定好步骤四:瓦片安装•按照设计要求,将多彩沥青瓦逐片安装到底层材料上•注意瓦片之间的缝隙和交界处的处理步骤五:辅料安装•安装瓦楞、天沟等辅料,确保完整性和防水性步骤六:收尾工作•清理施工现场•检查整体质量,修正可能存在的问题三、施工注意事项•严格按照设计图纸进行施工,避免误差•施工过程中要注意安全,切勿擅自调整施工步骤•注意材料的保存和处理,避免损坏•完成施工后,定期检查和维护,保证屋面的长久质量四、结语多彩沥青瓦屋面的施工是一个复杂而重要的过程,需要施工人员具备专业知识和技能。
希望本文对相关人员在进行多彩沥青瓦屋面施工时有所帮助,确保施工质量和建筑安全。
对于建筑行业而言,合理有序的施工过程才能确保建筑物的质量和稳定性。
多彩沥青瓦屋面施工方案的制定和执行是其中的重要环节,只有严格遵循相关规定和标准,才能确保建筑屋面的安全和美观。
希望本文能为相关建筑从业人员提供一些指导和启示,避免在施工过程中出现不必要的问题和障碍。
沥青瓦施工方案范文一、前期准备工作在施工前,需要进行以下准备工作:1.施工方案确定:根据工程要求和设计图纸,确定施工方案和施工流程。
2.材料准备:采购所需的沥青瓦、防水材料、施工工具等。
3.材料检查:对所采购的沥青瓦进行检查,确保质量合格。
4.场地准备:清理施工场地,确保施工地面平整、无污物。
二、施工过程1.基层处理:对施工地面进行处理,确保基层平整、无渗漏和裂缝。
2.防水层施工:在基层上涂刷防水材料,保证屋面的防水效果。
3.瓦层施工:将沥青瓦按照设计要求依次铺设在防水层上,并使用专用工具将其固定。
4.顶脊施工:在瓦层上安装顶脊,保证屋顶的牢固和密封性。
5.瓦与瓦分割:根据设计要求,对瓦与瓦之间进行分割处理,以确保屋顶整齐美观。
6.排水系统施工:安装排水系统,保证雨水能够迅速排出屋顶,在防止积水的同时保护屋面。
三、质量控制1.材料质量:对所采购的沥青瓦进行抽样检测,确保其性能和质量合格。
2.施工工艺:按照施工方案和流程进行施工,确保每个环节操作标准化。
3.验收检查:在施工完成后,对施工质量进行验收检查,确保符合设计要求和防水标准。
4.施工日志:每天记录施工的进度、工艺、质量,以备查看和参考。
四、安全防护1.施工现场安全:设立施工警示标志,划定安全区域,确保施工现场的安全。
2.施工人员防护:施工人员应穿戴好安全帽、防护服、防滑鞋等防护装备,确保施工人员的安全。
3.施工设备防护:施工设备应进行定期检查和维护,确保设备的正常运行。
五、环境保护1.废弃物处理:施工过程中产生的废弃物应及时清理和分类处理,确保环境整洁。
2.用水管理:合理使用水源,减少浪费,达到节约用水的目的。
3.噪音管理:采取控制措施降低施工噪音,减少对周边环境的影响。
六、施工注意事项1.施工期间应及时进行天气观察,确保施工条件适宜。
2.施工过程中应严格按照施工方案进行,不得擅自改动。
3.施工人员应严格遵守操作规范,防止施工质量问题的出现。
沥青瓦屋面施工工法沥青瓦是一种柔性瓦片,其下半部分设有装饰缝。
与普通瓦相比,其弯折性好,适合于形状复杂的屋面,防水质量易确保,又可产生与普通瓦屋面相似的装饰效果。
因其安装方便,外型美观,已在屋面工程中广泛运用。
本工法在施工实践基础上总结了一套沥青瓦的安装工艺,并有效解决了沥青瓦屋面施工中存在的质量问题。
一、特点(1)操作简单,便于掌握,一般工人经过交底指导即可达到熟练程度。
(2)施工方便、快捷,可缩短施工工期。
二、适用范围适用于防水等级为Ⅱ、Ⅲ级,坡度在20%~60%的屋面。
三、工艺流程工艺流程:清理基层→刷冷底子油(两遍)→弹线→安装沥青瓦→清理四、施工操作要点(一)基层处理:采用1∶3(体积比)水泥砂浆找平层,水泥强度等级不低于32.5级。
厚度不小于20~25mm,表面应平整、压光,不得有酥松、起砂、起皮现象。
表面平整度允许偏差为5mm。
基层与突出屋面结构的交接处及转角处均作成圆弧形,且整齐平顺。
待基层干燥后,薄而均匀涂刷冷底子油两遍,不得有空白、麻点、气泡。
如果基层过于粗糙,宜先刷一遍慢挥发性冷底子油,待其初步干燥后,再刷一遍快挥发性冷底子油,并应在铺设沥青瓦前1~2天进行,使冷底子油层干燥又不沾染灰尘。

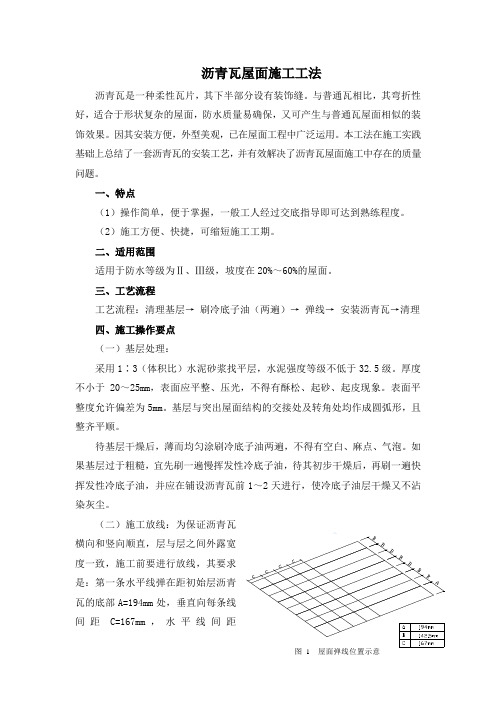

瓦的底部A=194mm间距C=167mmB=142.5mm,如图1所示。
施工中做到每一层沥青瓦的顶端同所弹的水平线相吻合,就可以确保沥青瓦的装饰缝对齐。
(三)安装沥青瓦:1、平瓦安装(1)初始层制作安装:将沥青瓦外露部分切掉,留下的部分(搭接部分)便是我们需要的初始层。
将初始层瓦有自粘胶的面朝上,在瓦下涂刷沥青胶,沿屋面坡底处直接铺设在刷冷底子油的基层上。
第一张沥青瓦去掉167mm部分,接下来用整张沥青瓦沿水平方向铺设。
沿檐口边,初始层要伸出9.5mm以上。
在初始层两边端部分距底边51mm和距侧边25mm的地方分别用一个钉子固定住,然后在这两个钉子之间均匀设置四个钉子。
(2)安装第一层沥青瓦:用整张沥青瓦开始并按顺序依次铺设,沿山墙边缘和檐口要确保第一层沥青瓦同初始层边缘对齐,铺设过程中,要检查沥青瓦与所弹水平线对齐。
第1篇一、工程概况本工程为某住宅小区屋顶防水及装饰工程,屋顶面积为10000平方米。
根据设计要求,采用平面沥青瓦进行屋顶施工。
为确保工程质量,特制定本施工方案。
二、施工准备1. 施工人员准备(1)组织施工队伍,对施工人员进行技术交底,确保施工人员熟悉施工工艺和操作规程。
(2)对施工人员进行安全教育培训,提高安全意识。
2. 材料准备(1)沥青瓦:选择符合国家标准的产品,规格、颜色、质量应符合设计要求。
(2)防水卷材:选用高品质的防水卷材,规格、厚度应符合设计要求。
(3)保温材料:选用符合国家标准的高效保温材料。
(4)施工工具:剪刀、卷尺、墨斗、水平尺、锤子、电钻、螺丝刀、滚筒等。
3. 施工机械准备(1)卷扬机、提升机、电动搅拌机、平板振动器等。
(2)施工车辆:运输车辆、吊装车辆等。
4. 施工现场准备(1)施工场地平整、清洁,确保施工顺利进行。
(2)搭建施工脚手架,设置安全防护措施。
(3)施工材料堆放整齐,便于施工使用。
三、施工工艺1. 施工流程(1)基层处理:清理屋顶表面,确保无油污、杂物等。
(2)铺设防水层:按照设计要求,铺设防水卷材,确保防水效果。
(3)铺设保温层:根据设计要求,铺设保温材料,确保保温效果。
(4)铺设沥青瓦:按照设计要求,铺设沥青瓦,确保美观、牢固。
(5)施工缝处理:按照设计要求,处理施工缝,确保防水效果。
2. 施工要点(1)基层处理:清理屋顶表面,确保无油污、杂物等,对不平整的地方进行找平处理。
(2)铺设防水层:按照设计要求,铺设防水卷材,搭接处应重叠50mm,确保防水效果。
(3)铺设保温层:根据设计要求,铺设保温材料,确保保温效果。
(4)铺设沥青瓦:按照设计要求,铺设沥青瓦,搭接处应重叠50mm,确保美观、牢固。
(5)施工缝处理:按照设计要求,处理施工缝,确保防水效果。
四、施工质量控制1. 材料质量控制(1)沥青瓦、防水卷材、保温材料等材料应选用符合国家标准的产品。
(2)材料进场时,应进行抽样检验,确保材料质量。
沥青瓦铺装施工技术案例分析1. 项目背景本项目为某住宅小区屋顶改造工程,总面积约为5000 平方米。
改造工程要求采用沥青瓦作为屋面材料,施工方需根据现场实际情况制定合理的沥青瓦铺装方案。
2. 沥青瓦铺装方案2.1 沥青瓦选型根据项目需求,选用的沥青瓦分为标准型和隔热型两种,其中标准型沥青瓦用于屋面基本覆盖,隔热型沥青瓦用于屋面隔热层。
2.2 施工准备施工前需对屋面进行清理,确保无杂物、松动旧瓦等影响施工的因素。
同时,对屋面结构进行检查,确保符合沥青瓦铺装要求。
2.3 铺装顺序沥青瓦铺装顺序为:隔热层 - 标准层 - 边缘收口。
2.4 施工工艺1. 隔热层施工:先在屋面结构层上铺设一层隔热材料,如玻璃棉、岩棉等,再铺设隔热型沥青瓦。
2. 标准层施工:在隔热层上依次铺设标准型沥青瓦,注意瓦片之间的搭接长度和方向。
3. 边缘收口施工:最后处理屋面边缘、通风口、烟囱等特殊部位,确保沥青瓦铺装整齐、严密。
3. 施工质量控制3.1 材料检验施工前对沥青瓦进行质量检查,确保符合国家相关标准。
3.2 施工过程监控施工过程中,项目监理需加强对施工质量的监控,确保沥青瓦铺装符合设计要求和施工规范。
3.3 验收标准沥青瓦铺装完成后,需按照《屋面工程技术规范》进行验收,主要包括以下方面:1. 沥青瓦铺装整齐、牢固,无破损、松动现象。
2. 搭接长度和方向符合设计要求。
3. 屋面边缘、通风口、烟囱等特殊部位处理严密,无渗漏。
4. 隔热层效果良好,符合隔热性能要求。
4. 安全与环保措施1. 施工人员需具备相应的专业技能和安全生产知识。
2. 施工现场设置安全警示标志,严格执行高处作业安全规定。
3. 妥善处理废弃物料,避免对环境造成污染。
4. 施工过程中,注意防火、防爆、防毒等安全措施。
5. 项目总结本项目通过对沥青瓦铺装施工技术的应用,成功完成了住宅小区屋顶改造工程。
在施工过程中,严格把控质量、安全、环保等方面,确保了沥青瓦铺装效果优良。
沥青瓦施工方案范文一、工程概况本工程位于XX市中心区,建筑面积为XXXX平方米,建筑高度为XX 米。
本次施工项目为XX绿色住宅小区居民楼的屋面施工,使用材料为沥青瓦。
施工内容包括瓦片铺装、防水处理及相关配套设施安装。
二、施工前准备工作1.对施工现场进行勘测,并制定详细的施工图纸及方案。
2.定购所需要的沥青瓦材料,并进行质量检测。
3.准备施工所需设备、工具、机械等。
4.对施工现场进行清理和平整。
三、安全措施1.所有施工人员必须进行相关安全培训,熟悉并遵守相关安全操作规程。
2.施工现场必须设有明显的安全警示标志,并设置警戒线。
3.没有经过培训的人员,禁止进入施工现场。
4.施工过程中,必须佩戴安全帽、安全鞋等个人防护设备。
四、施工流程及方法1.预处理a.按照设计图纸施工布局,确定瓦片铺设的起点和方向。
b.准备好所需的工具,包括刷子、钢尺、水平仪等。
c.对待铺设的屋面进行清洁和处理,确保表面干净、平整。
若有明显凸起或凹陷,需进行修补,确保屋面水平度。
2.加工瓦片a.使用专业的机械设备,将沥青瓦按照设计要求进行加工和定尺,确保尺寸准确。
b.检查加工的瓦片表面是否平整,有无裂缝或破损等问题,如有需要及时更换。
3.铺设瓦片a.从屋檐处开始,按照预定的起点和方向进行铺设。
在铺设前,使用适量的沥青胶进行粘结,确保瓦片与屋面牢固粘结。
b.在铺设过程中,使用水平仪进行检测,确保瓦片的水平度。
c.适时修剪瓦片的形状,确保瓦片的整齐、美观。
4.防水处理a.在瓦片铺设完成后,对屋面进行防水处理。
在屋面接缝处使用沥青胶、胶带等材料进行粘贴,确保接缝处不渗漏。
b.在屋面角部和拐角处,采用防水刷胶或使用防水胶带进行处理,确保屋面完全密封。
5.设备安装a.在施工完成后,进行所需设备的安装,包括屋顶通风设备、太阳能电池板支架等。
b.在设备安装过程中,保持与沥青瓦的牢固连接,避免其松动或脱落。
五、质量控制1.严格按照设计图纸和施工规范进行施工。
一【2 】.编制根据:1.工程施工图纸2.宏源沥青瓦屋面瓦安装手册3.建筑施工手册第四版二.工程概况:新江湾城C2-2地块三期工程位于上海市杨浦区新江湾城政和路1008号(国帆路南侧,二期项目西侧,同济附中北侧,政和路东侧).本工程总建筑面积约为12.4万m2,由9栋小高层/高层建筑9#.10#.11#.12#(裙楼为贸易.会所).13#.16#楼.17#楼.20#.21#楼,个中六栋18层.2栋17层.1栋16层;一个地下人防车库及从属公建构成.新江湾城C2-2地块三期斜屋面(女儿墙)部位选用宏源系列乌碳灰双层沥青瓦,斜屋面(女儿墙)坡度为70度,斜长在2~4.5米之间.初始层肇端于外面干挂大理石上口,上压于大理石之下.三.施工预备:1.施工机具及辅料预备:(1)锤子.美工刀.铰剪.刷子.粉线.铁红粉(或告白粉).尺子.安全帽.安全带.对象包;(2)专用钢钉.沥青胶;(3)改性沥青自粘防水卷材2mm厚;2.工序预备:前期工序已施工完毕,经监理单位检讨验收及格,可以进行下一道工序施工.四.施工工艺:(一)工艺流程:基层清算――改性沥青自粘防水卷材附加层施工(阴角)――弹线――初始层的铺贴――大面积安装玻纤彩纱瓦——安装成品脊瓦――检讨验收.(二)工艺要点:1.1:3水泥砂浆找平层检讨验收:宏源系列沥青瓦是一种柔性瓦片,基层的平整度会直接影响到瓦铺设后的质量和外不雅后果,是以应严厉掌握水泥砂浆找平层的施工质量.(1)水泥:标号不低于425号(2)合营比:1:3(水泥:砂)重量比(3)用2m靠尺检讨:找平层表面平整度误差不大于5mm(4)找平层表面不得有松散.开裂.空鼓等现象2.基层清算:屋面瓦施工之前,要先将找平层表面的杂物.油渍等清算清洁,并保持基层湿润.3.改性沥青防水卷材附加层施工:(1)附加防水层(改性沥青自粘防水卷材)采用自粘法施工,沿屋面阴阳部位设置.改性沥青自粘防水卷材施工时请求长边搭接宽度不得少于100mm,短边搭接宽度不得少于150mm,每边跨天沟250 mm.(2)选用表面平整.无破损改性沥青自粘防水卷材,采用铺贴防水卷材时,两人应合营施工.一人徐徐滚铺卷材,请求铺严铺实.卷材边角部位运用铁抹子进行平均密实地封边.(3)天窗.洞口处铺设洞口尺寸+500mm防水卷材,屋顶外露管孔部位铺设管孔直径+300mm的防水卷材,请求均要做至窗洞口内部或预留套管内部50mm处.平立面交代处部位均请求做到立面上卷高度150mm处.4.弹线:(1)用铁红(或告白粉)在平行于屋檐.距屋檐147mm.310mm处弹肇端线(注:沥青瓦探出屋檐口20cm),然后以肇端线为基准向上每隔147mm弹平行线至屋面.(2)在屋檐一侧地位弹一条垂直于屋檐与屋脊的直线,然后以垂直线为基准向阁下每隔1/3瓦长,间距弹线弹直至屋面阁下两侧.5.初始层的安装:初始层(肇端片)的安装:肇端片为采用宏源专用肇端片施工.沿屋面所有周边处,初始层是直接铺设在基层上的,它经由过程填充第一层瓦片之间的接缝处下面的裂缝来破坏屋面.把初始层铺在屋面上,自胶带的面朝上.沿着山墙挑檐和檐口.初始层要伸出屋檐至少20mm,在初始层双方端部分距底边50mm和距侧边25mm的地方分离用一个钉子固定,然后在这两个钉子之间沿着程度偏向平均的设置两个钉子.7.大面积铺设沥青瓦:在单层瓦上固定钉子每张瓦要钉不少于4个钉子,初始层用4个钉子.钉子的地位位于装潢缝上方16mm处,距离双方端25mm处且距每个装潢缝中间处.(1)用整张瓦开端并按次序依次铺设瓦.沿着山墙边缘和檐口要确保第一层瓦同初始层的边缘相平行.瓦应慎密的衔接在一路,但它们之间不能产生挤压,按照所述的固定办法固定住瓦片.第一层的铺设是最症结的.在铺设工程中不断地检讨瓦的上端是否所弹的程度线对齐,确保这一层铺的很直.所弹的与第一层瓦侧边对齐的垂直线是用来肯定高低每层瓦之间的错缝地位.(2)第二层瓦的铺设:第二层瓦的第一张瓦的侧边应同前面一层瓦的侧边错开整张瓦的1/2.接着用整张瓦依次往下铺设.双层瓦铺设时,第二层瓦的底边应同第一层瓦的“龙牙”部位的顶端齐平,如许就会确保先前铺设的瓦外露147mm.运用所弹的程度线使瓦的底边同檐口相平行,用钉子把瓦片紧紧地固定.(3)第三层瓦的铺设:第三层瓦的铺设反复第一层瓦的施工办法,并且双层瓦铺设时,瓦的底边对应同同第二层瓦的装潢缝顶端齐平.接着用整张瓦依次往下铺设.(4)第四屋瓦的铺设:第四层今后其它层的瓦片安装,请反复上面的的安装步骤.8.制造安装屋脊瓦:(1).用单层瓦制造屋脊瓦:A.用刀在瓦片背面进行切割(切割时底下垫一块板,不要直接在屋面上操作因为如许可以会破坏新铺的瓦).B.每张斜脊或屋脊与的搭接部分略作斜削处理,使搭接头比外露面稍窄,如许,可以使全部工程更整洁.C.铺设屋脊瓦时,要沿中间线全长半数每张瓦.从而使他们在屋脊或斜脊两侧延长的距离相等.可以用弹线的办法关心更好的对齐,在严寒的气象施工,应充分预热瓦片,直至它们可以自由弯折为止.(2) 安装屋脊瓦:在铺设脊瓦前,先要把屋顶上每个屋面的瓦向上各自笼罩至另一订交屋面,并用钉子固定.为了便于收口,最后的瓦铺设时要作调剂,使屋脊瓦可以充分笼罩最顶层的屋面瓦,且与屋脊两侧屋面的搭接宽度相等.9.天沟处瓦片的铺设:根据本工程的特色,阴角的角度较小,坡度较大,故选用放开式(凋谢式)天沟.在铺设瓦之前运用厚度≧0.45mm的镀锌金属片或同类的防腐防锈金属材料(由甲方负责)作为泛水材料固定于天沟间.铺设瓦之前,沿天沟泛水全长弹两条线,天沟中间两侧各一条.两条线在天沟顶端处距离为150mm.两条线之间的距离从屋脊到檐口每100米增长1米.因为瓦是朝天沟的偏向铺设的,所以要沿着弹线修剪每层天沟边的一张瓦片,不要运用长度不足300mm的瓦片作为每层天沟边的瓦.若有须要,修剪相邻的瓦片,如许可以运用整张瓦片来搭接天沟,沿45度角修剪层的边角25mm,以便以引诱排水流入天沟,防止水渗入瓦片之间.最后,为了保持优越的关闭机能,用100mm宽的沥青胶把瓦与天沟泛水层粘合,沿天沟防水处,不应有钉子暴露在外.10 .检讨验收:(1)由项目部先辈行自检,再组织业主与监理单位合营进行验收.(2).检讨要点:瓦的纵向缝线严厉按请求错缝; 袒露面与垫层搭接精确; 沥青与屋面贴实不得有闲暇; 坡面与直面交代处必须开封边槽; 瓦面平整无曲翘; 横线.纵线垂直订交且间距雷同; 脊瓦.檐口.侧垂面.沥青瓦边沿应平.直; 屋面外形不掉真,是曲分明.轮廓清楚.做好成品破坏工作不得有涂料和水泥等物粘结在瓦面.五.针对该工程屋面构造特色,响应的具体节点处构造做法:(一)屋面订交阴角处节点工程做法:铺钉两个订交坡面而形成的阴角时,采用交叉法铺钉:1.玻纤彩砂瓦铺设前先铺设一道500mm宽防水卷材附加层,铺贴与甲方施工的金属附加层之上,然后再进行施工.2.本工程屋面因为屋面坡度较大,且阴角角度较小无法采用交叉式,故本工程采用凋谢式天沟.3.对凋谢式天沟两侧瓦边缘采用宏源专用胶进行封口.(二)坡屋面与垂直于屋面墙体部位(即:平立面交代处)构造节点工程做法要点:1.立面转角处用1:3水泥砂浆铺抹半径不小于50mm的圆弧.2.转角处铺设防水卷材附加层500mm宽,立面高度250mm.3.由低到高依次铺钉沥青瓦,铺设到平立面转角处.4.封边收口处用沥青胶平均过细密封.5.改性沥青防水卷材立面用1:3水泥砂浆罩面抹平.(三)出屋面管口构造节点工程做法:1.铺设防水卷材附加层.2.玻纤彩砂瓦铺设到管口根部,先在一张玻纤彩砂瓦上开个洞套在管口根部,并用沥青胶固定3.如图所示,将一片玻纤彩砂瓦沿示意虚线裁对管口根部进行包裹.4.再在一张沥青瓦上开个洞套在管口根部,相邻接缝处用密封胶平均密封.(四)屋面接水泥天沟构造节点处工程做法:1.沿水泥天沟底部铺设防水卷材附加层,防水卷材附加层从天沟沿边伸向坡屋面的长度不应少于300mm.2.从屋面檐口处精确铺装肇端片及肇端层,玻纤彩砂瓦伸向天沟内挑檐应为15~20mm.3.防水卷材的收边处及玻纤彩砂瓦与防水卷材的搭接处均用密封胶平均密封.五.质量保证措施:(1)排钉地位已在成品中标明其地位,高低层笼罩施工进程中,上层自粘条必须和基层自粘条对齐.钉钉子要钉平,不得冒头或深陷瓦内.(2)安装下一层瓦片时,宜应先在上一层瓦片的钉子所钉地位涂抹沥青胶.(3)玻纤彩纱瓦切割时应采用壁纸刀配钢尺或铰剪进行裁切,保证其边角齐整.六.安全保证措施:(1)施工前应进行安全技巧交底工作,施工操作进程相符安全技巧划定.(2)每个功课面都要做到工完料尽场地清,残剩材料要堆放整洁.靠得住,废料.垃圾等实时清算清洁.(3)现场.仓库要按规范请求,于能干地位设置消防器械.举措措施.功课面上的易燃物品应消除清洁.易燃品另设铁皮仓库堆放.夜间施工必定要有足够的照明.对比明用的电器.线路,运用前要检讨是否有破皮破坏等,以免漏电伤人.搭设照明器具时必须由专业电工操作.(4)因为本工程为高层建筑,施工操作面较小,所以对安全防护请求较高,需建筑外脚手架予以合营.确保施工进程中,应有安全靠得住的容身点,架板要铺满铺严,护身雕栏不低于1.2米,防护雕栏两道,满挂安全网.(5)运输线路应畅通,各项运输举措措施应稳固靠得住,屋面貌洞及檐口应有安全措施.(6)现场严禁抽烟,设立显著的禁烟标志.(7)高处功课人员必须要先系挂好安全带.(8)坡屋面施工人员必须要穿软底鞋,不准穿皮鞋.硬底鞋.(9)严禁酒后上班.。
多彩沥青油毡瓦施工方案一、编制依据:1、工地施工图纸2、玻纤彩纱瓦屋面瓦安装手册3、建筑施工手册第四版二、工程概况:装饰屋面部分采用________________公司的单层玻纤彩纱瓦进行施工。
该工程屋面结构节点工程做法为:1、对钢筋混凝土屋面的要求(1) 坡度通常玻纤彩砂瓦(沥青瓦)用于坡度为11.3度以上的屋顶。
对于坡度小于22.5度或大于60度的屋面,铺设时需做特殊处理。
(2) 水泥砂浆找平层施工玻纤彩砂瓦(沥青瓦)是一种柔性瓦片,基层的平整度会直接影响到瓦铺设后的质量和外观效果,因此应严格控制水泥砂浆找平层的表面平整度。
要求:水泥:标号不低于425号配合比:1:3(水泥:砂)重量比保温板表面找平层厚度不小于30mm用2m靠尺检查:找平层表面平整度误差不大于5mm找平层表面不得有疏松、开裂、空鼓等现象(3) 正置式防水屋面结构结构形式依次为:钢筋混凝土现浇板,20mm厚1:3水泥砂浆找平,防水卷材一层或涂高分子防水涂膜,硬质聚苯乙稀保温层,用配套胶粘剂粘贴,30mm厚1:3水泥砂浆内设#16镀锌钢丝网一层,网孔25X25mm,冷底子油两遍,玻纤彩砂瓦(沥青瓦)屋面。
(4) 倒置式防水屋面结构结构形式依次为:钢筋混凝土现浇板,20mm厚1:3水泥砂浆找平,硬质聚苯乙稀保温层,用配套胶粘剂粘贴,30mm厚1:3水泥砂浆内设#16镀锌钢丝网一层,网孔25X25mm,冷底子油两遍,自愈合型防水卷材一道,玻纤彩砂瓦(沥青瓦)屋面。
2、对木质屋面的要求(1) 坡度通常玻纤彩砂瓦(沥青瓦)用于坡度为11.3度以上的屋顶。
对于坡度小于22.5度或大于60度的屋面,铺设时需做特殊处理。
(2)木质屋面板施工要求要求:板面平整,变形小,板厚度在12mm以上(根据檩条间距选定厚度)。
板的两面涂刷一道冷底子油,厚度为0.5-1.0mm,起到防腐、防潮作用。
板与板间铺装时留缝3.0-5.0mm。
板与檩条或层面梁间用镀锌钉或螺栓连接。
屋面沥青瓦施工方案一、施工概述:屋面沥青瓦是一种常见的屋面覆盖材料,使用沥青作为粘合剂将瓦片固定在屋面上。
本文档将详细介绍屋面沥青瓦的施工方案。
二、材料准备:在进行屋面沥青瓦施工前,需要准备以下材料和工具: - 沥青瓦片:根据屋面的面积和设计要求进行选择。
- 沥青胶:用于粘合瓦片和屋面基底。
- 线缆:用于确定瓦片的水平线,保证施工的准确度。
- 手工具:如锤子、锯子、扳手等。
三、施工步骤:1. 屋面准备:在进行屋面沥青瓦施工前,必须先确保屋面的清洁和平整。
清除旧的覆盖物和杂物,修补任何损坏的地方,并清洗屋面,保持其干燥。
2. 定位瓦片:使用线缆确定瓦片的水平线,在屋面上进行标记。
根据设计要求和施工计划,确定瓦片的排列方式和布局。
3. 瓦片粘合:将沥青胶均匀地涂在屋面基底上,然后将沥青瓦片放置在沥青胶上。
采用从底部向上的方式粘贴瓦片,并确保它们之间有适当的重叠。
4. 瓦片固定:使用锤子或其他适当的工具,轻轻敲击瓦片,将其固定在屋面基底上。
确保每块瓦片都牢固地固定在位,以防止其松动或移动。
5. 边角处理:处理屋面的边角和特殊部位,如边缘、屋脊和通风口等。
使用沥青胶将瓦片粘贴在边缘和特殊部位上,并确保它们紧密贴合并牢固固定。
6. 完善细节:对屋面进行仔细检查,确保瓦片之间的连接完整且无缺陷。
修复任何出现的问题,并确保沥青瓦施工的质量和美观。
7. 完工清理:完成屋面沥青瓦施工后,清理施工现场,清除所有的杂物和废料。
确保工作区域干净整洁,并且没有任何影响屋面正常使用的障碍物。
四、施工注意事项:•在施工过程中,必须确保安全,佩戴合适的防护装备。
•在粘合瓦片之前,确保屋面基底干燥,以确保沥青胶的粘合性能。
•执行精确的测量和标记,以确保瓦片的正确安装和对齐。
•对于边角和特殊部位,应特别注意粘合和固定,确保其牢固性和密封性。
•完成施工后,定期检查和维护沥青瓦,以延长其使用寿命。
以上就是屋面沥青瓦施工方案的详细内容。
一、编制依据:1、工程施工图纸2、宏源沥青瓦屋面瓦安装手册3、建筑施工手册第四版二、工程概况:新江湾城C2-2 地块三期工程位于上海市杨浦区新江湾城政和路1008号(国帆路南侧,二期项目西侧,同济附中北侧,政和路东侧)。
本工程总建筑面积约为万m2由9栋小高层/高层建筑9#、10#、11#、12# (裙楼为商业、会所)、13#、16#楼、17#楼、20#、21#楼,其中六栋18层、2栋17层、 1 栋 1 6层;一个地下人防车库及附属公建组成。
新江湾城C2-2 地块三期斜屋面(女儿墙)部位选用宏源系列乌碳灰双层沥青瓦,斜屋面(女儿墙)坡度为70 度,斜长在2~米之间。
初始层起始于外面干挂大理石上口,上压于大理石之下。
三、施工准备:1 、施工机具及辅料准备:( 1 )锤子、美工刀、剪刀、刷子、粉线、铁红粉(或广告粉)、尺子、安全帽、安全带、工具包;(2)专用钢钉、沥青胶;(3)改性沥青自粘防水卷材2mn厚;2、工序准备:前期工序已施工完毕,经监理单位检查验收合格,可以进行下一道工序施工。
四、施工工艺:(一)工艺流程:基层清理——改性沥青自粘防水卷材附加层施工(阴角)——弹线——初始层的铺贴――大面积安装玻纤彩纱瓦——安装成品脊瓦――检查验收。
(二)工艺要点:1、1:3 水泥砂浆找平层检查验收:宏源系列沥青瓦是一种柔性瓦片,基层的平整度会直接影响到瓦铺设后的质量和外观效果,因此应严格控制水泥砂浆找平层的施工质量。
(1)水泥:标号不低于425 号(2)配合比:1:3 (水泥:砂)重量比(3)用2m靠尺检查:找平层表面平整度误差不大于5mm(4)找平层表面不得有疏松、开裂、空鼓等现象2、基层清理:屋面瓦施工之前,要先将找平层表面的杂物、油渍等清理干净,并保持基层干燥。
3、改性沥青防水卷材附加层施工:(1)附加防水层(改性沥青自粘防水卷材)采用自粘法施工,沿屋面阴阳部位设置。
改性沥青自粘防水卷材施工时要求长边搭接宽度不得少于100mm短边搭接宽度不得少于150mn,每边跨天沟250 mm(2)选用表面平整、无破损改性沥青自粘防水卷材,采用铺贴防水卷材时,两人应配合施工。
一人缓缓滚铺卷材,要求铺严铺实。
卷材边角部位应用铁抹子进行均匀密实地封边。
(3)天窗、洞口处铺设洞口尺寸+ 500mn防水卷材,屋顶外露管孔部位铺设管孔直径+ 300mm勺防水卷材,要求均要做至窗洞口内部或预留套管内部50mm处平立面交接处部位均要求做到立面上卷高度150mn处。
4、弹线:(1)用铁红(或广告粉)在平行于屋檐、距屋檐147mm 310mn处弹起始线(注:沥青瓦探出屋檐口20cm,然后以起始线为基准向上每隔147mn弹平行线至屋面。
(2)在屋檐一侧位置弹一条垂直于屋檐与屋脊的直线,然后以垂直线为基准向左右每隔1/3 瓦长,间距弹线弹直至屋面左右两侧。
5、初始层的安装:初始层(起始片)的安装:起始片为采用宏源专用起始片施工。
沿屋面所有周边处,初始层是直接铺设在基层上的,它通过填充第一层瓦片之间的接缝处下面的缝隙来保护屋面。
把初始层铺在屋面上,自胶带的面朝上。
沿着山墙挑檐和檐口。
初始层要伸出屋檐至少20mm在初始层两边端部分距底边50mn 和距侧边25mm的地方分别用一个钉子固定,然后在这两个钉子之间沿着水平方向均匀的设置两个钉子。
7、大面积铺设沥青瓦:在单层瓦上固定钉子每张瓦要钉不少于4个钉子,初始层用4个钉子.钉子的位置位于装饰缝上方16mn处,距离两边端25mn处且距每个装饰缝中心处。
( 1)用整张瓦开始并按顺序依次铺设瓦。
沿着山墙边缘和檐口要确保第一层瓦同初始层的边缘相平行。
瓦应紧密的连接在一起,但它们之间不能产生挤压,按照所述的固定方法固定住瓦片。
第一层的铺设是最关键的。
在铺设工程中不断地检查瓦的上端是否所弹的水平线对齐,确保这一层铺的很直。
所弹的与第一层瓦侧边对齐的垂直线是用来确定上下每层瓦之间的错缝位置。
(2)第二层瓦的铺设:第二层瓦的第一张瓦的侧边应同前面一层瓦的侧边错开整张瓦的1/2 。
接着用整张瓦依次往下铺设。
双层瓦铺设时,第二层瓦的底边应同第一层瓦的“龙牙”部位的顶端齐平,这样就会确保先前铺设的瓦外露147mm利用所弹的水平线使瓦的底边同檐口相平行,用钉子把瓦片紧紧地固定。
(3)第三层瓦的铺设:第三层瓦的铺设重复第一层瓦的施工方法,并且双层瓦铺设时,瓦的底边对应同同第二层瓦的装饰缝顶端齐平。
接着用整张瓦依次往下铺设。
(4)第四屋瓦的铺设:第四层以后其它层的瓦片安装,请重复上面的的安装步骤。
8、制作安装屋脊瓦:(1 )、用单层瓦制作屋脊瓦:A、用刀在瓦片背面进行切割(切割时底下垫一块板,不要直接在屋面上操作因为这样可以会破坏新铺的瓦)。
B、每张斜脊或屋脊与的搭接部分略作斜削处理,使搭接头比外露面稍窄,这样,可以使整个工程更整齐。
C铺设屋脊瓦时,要沿中心线全长对折每张瓦。
从而使他们在屋脊或斜脊两侧延伸的距离相等。
可以用弹线的方法帮助更好的对齐,在寒冷的天气施工,应充分预热瓦片,直至它们可以自由弯折为止。
(2)安装屋脊瓦: 在铺设脊瓦前,先要把屋顶上每个屋面的瓦向上各自覆盖至另一相交屋面,并用钉子固定。
为了便于收口,最后的瓦铺设时要作调整,使屋脊瓦可以充分覆盖最顶层的屋面瓦,且与屋脊两侧屋面的搭接宽度相等。
9、天沟处瓦片的铺设:根据本工程的特点,阴角的角度较小,坡度较大,故选用敞开式(开放式)天沟。
在铺设瓦之前使用厚度三的镀锌金属片或同类的防腐防锈金属材料(由甲方负责)作为泛水材料固定于天沟间。
铺设瓦之前,沿天沟泛水全长弹两条线,天沟中心两侧各一条。
两条线在天沟顶端处距离为150mm两条线之间的距离从屋脊到檐口每100米增加1 米。
由于瓦是朝天沟的方向铺设的,所以要沿着弹线修剪每层天沟边的一张瓦片,不要使用长度不足300mm的瓦片作为每层天沟边的瓦。
如有需要,修剪相邻的瓦片,这样可以使用整张瓦片来搭接天沟,沿45度角修剪层的边角25mm以便以引导排水流入天沟,防止水渗入瓦片之间。
最后,为了保持良好的封闭性能,用100mn宽的沥青胶把瓦与天沟泛水层粘合,沿天沟防水处,不应有钉子暴露在外。
10 、检查验收:(1)由项目部先进行自检,再组织业主与监理单位共同进行验收。
(2)、检查要点:瓦的纵向缝线严格按要求错缝;裸露面与垫层搭接准确;沥青与屋面贴实不得有空隙;坡面与直面交接处必须开封边槽;瓦面平整无曲翘;横线、纵线垂直相交且间距相同;脊瓦、檐口、侧垂面、沥青瓦边沿应平、直;屋面形状不失真,曲直分明、轮廓清晰。
做好成品保护工作不得有涂料和水泥等物粘结在瓦面。
五、针对该工程屋面结构特点,相应的具体节点处构造做法:(一)屋面相交阴角处节点工程做法:铺钉两个相交坡面而形成的阴角时,采用交叉法铺钉:1、玻纤彩砂瓦铺设前先铺设一道500mn宽防水卷材附加层,铺贴与甲方施工的金属附加层之上,然后再进行施工。
2、本工程屋面由于屋面坡度较大,且阴角角度较小无法采用交叉式,故本工程采用开放式天沟。
3、对开放式天沟两侧瓦边缘采用宏源专用胶进行封口。
(二)坡屋面与垂直于屋面墙体部位(即:平立面交接处)构造节点工程做法要点:1、立面转角处用1: 3水泥砂浆铺抹半径不小于50mm勺圆弧。
2、转角处铺设防水卷材附加层500mn宽,立面高度250mm3、由低到高依次铺钉沥青瓦,铺设到平立面转角处。
4、封边收口处用沥青胶均匀细致密封。
5、改性沥青防水卷材立面用1:3水泥砂浆罩面抹平。
(三)出屋面管口构造节点工程做法:1 、铺设防水卷材附加层。
2、玻纤彩砂瓦铺设到管口根部,先在一张玻纤彩砂瓦上开个洞套在管口根部,并用沥青胶固定3、如图所示,将一片玻纤彩砂瓦沿示意虚线裁对管口根部进行包裹。
4、再在一张沥青瓦上开个洞套在管口根部,相邻接缝处用密封胶均匀密封。
(四)屋面接水泥天沟构造节点处工程做法:1 、沿水泥天沟底部铺设防水卷材附加层,防水卷材附加层从天沟沿边伸向坡屋面勺长度不应少于300mm。
2、从屋面檐口处正确铺装起始片及起始层,玻纤彩砂瓦伸向天沟内挑檐应为15~20mm。
3、防水卷材的收边处及玻纤彩砂瓦与防水卷材的搭接处均用密封胶均匀密封。
五、质量保证措施:(1)排钉位置已在成品中标明其位置,上下层覆盖施工过程中,上层自粘条必须和下层自粘条对齐。
钉钉子要钉平,不得冒头或深陷瓦内。
(2)安装下一层瓦片时,宜应先在上一层瓦片的钉子所钉位置涂抹沥青胶。
(3)玻纤彩纱瓦切割时应采用壁纸刀配钢尺或剪刀进行裁切,保证其边角齐整。
六、安全保证措施:(1)施工前应进行安全技术交底工作,施工操作过程符合安全技术规定。
(2)每个作业面都要做到工完料尽场地清,剩余材料要堆放整齐、可靠,废料、垃圾等及时清理干净。
(3)现场、仓库要按规范要求,于醒目位置设置消防器械、设施。
作业面上的易燃物品应清除干净。
易燃品另设铁皮仓库堆放。
夜间施工一定要有足够的照明。
对照明用的电器、线路,使用前要检查是否有破皮损坏等,以免漏电伤人。
搭设照明用具时必须由专业电工操作。
(4)由于本工程为高层建筑,施工操作面较小,所以对安全防护要求较高,需建筑外脚手架予以配合。
确保施工过程中,应有安全可靠的立足点,架板要铺满铺严,护身栏杆不低于米,防护栏杆两道,满挂安全网。
(5)运输线路应畅通,各项运输设施应牢固可靠,屋面孔洞及檐口应有安全措施6)现场严禁吸烟,设立明显的禁烟标志7)高处作业人员必须要先系挂好安全带。
8)坡屋面施工人员必须要穿软底鞋,不准穿皮鞋、硬底鞋。
9)严禁酒后上班。
