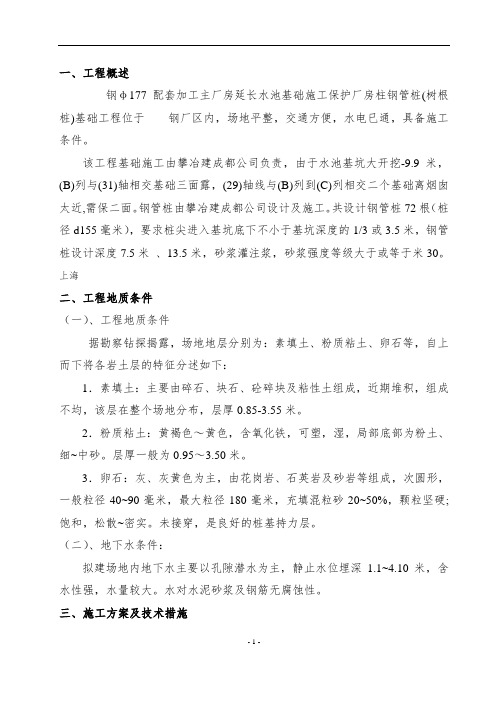

一、工程概述钢φ177配套加工主厂房延长水池基础施工保护厂房柱钢管桩(树根桩)基础工程位于钢厂区内,场地平整,交通方便,水电已通,具备施工条件。
该工程基础施工由攀冶建成都公司负责,由于水池基坑大开挖-9.9米,(B)列与(31)轴相交基础三面露,(29)轴线与(B)列到(C)列相交二个基础离烟囱太近,需保二面。
钢管桩由攀冶建成都公司设计及施工。
共设计钢管桩72根(桩径d155毫米),要求桩尖进入基坑底下不小于基坑深度的1/3或3.5米,钢管桩设计深度7.5米、13.5米,砂浆灌注浆,砂浆强度等级大于或等于米30。
上海二、工程地质条件(一)、工程地质条件据勘察钻探揭露,场地地层分别为:素填土、粉质粘土、卵石等,自上而下将各岩土层的特征分述如下:1.素填土:主要由碎石、块石、砼碎块及粘性土组成,近期堆积,组成不均,该层在整个场地分布,层厚0.85-3.55米。
2.粉质粘土:黄褐色~黄色,含氧化铁,可塑,湿,局部底部为粉土、细~中砂。
层厚一般为0.95~3.50米。
3.卵石:灰、灰黄色为主,由花岗岩、石英岩及砂岩等组成,次圆形,一般粒径40~90毫米,最大粒径180毫米,充填混粒砂20~50%,颗粒坚硬;饱和,松散~密实。
未接穿,是良好的桩基持力层。
(二)、地下水条件:拟建场地内地下水主要以孔隙潜水为主,静止水位埋深1.1~4.10米,含水性强,水量较大。
水对水泥砂浆及钢筋无腐蚀性。
三、施工方案及技术措施(一)施工方案本工程采用泥浆护壁钻孔压浆灌注钢管桩(树根桩)的施工工艺,开孔直径155~175毫米,终孔直径135~155毫米;工艺流程(图略):(二)、技术措施1.钻孔(1).钻机就位时应保持平稳,精确对准桩位点缓慢放下钻具,然后调平钻机,使钻塔侧壁悬垂线与塔壁平行、钻具保持垂直方能开钻。
(2).开始钻进时,要用低速档,以免机身晃动扩大孔径和影响垂直度,防止塌孔。
清出的残土要及时运出场地或堆在场地内不影响施工的地方。
配网改造工程钢管杆基础工程(灌注桩、钢管桩基础)施工组织设计批准:年月日审核:年月日编写:年月日XXXXXX有限公司2019年月目录一、工程概况 (2)二、编制依据 (2)三:施工组织保证措施 (2)3.1、简言 (2)3.2、施工组织架构 (2)3.3、施工组织人员职责: (2)四、施工方案 (8)(一)灌注桩基础普通土基坑的开挖与施工 (8)1、施工前准备 (8)2、施工方法及步骤 (9)3、基坑开挖 (10)4、质量控制及验收 (13)5、打垫层、浇筑砼基础 (14)6、钢筋施工 (14)7、支模板 (14)8、安装地脚螺栓 (15)9、砼基础施工 (15)10、土方回填 (17)(二)钢管桩基础施工方案 (18)1、钢管桩的施工 (18)2、钢管桩施工技术措施: (21)五、安全保证措施和安全风险识别及预控措施 (24)六、文明施工与环境保护 (28)1、文明施工 (28)2、环境保护措施 (30)一、工程概况1、工程名称: XXXXXXXX 工程2、工程内容:钢管杆基础施工共计XX基,其中灌注桩基础制作XX基,钢管桩基础XX基:3、施工地点: XXXXXXX4、计划开工时间:2019年08月15日5、计划竣工时间:2019年11月30日6、设计单位: XXXXXXX电力工程有限公司7、建设单位: XXXXXXXXXX局8、监理单位:XXXXXXXXX公司9、施工单位:XXXXXXXX有限公司二、编制依据1、内蒙古鲁电蒙源电力工程有限公司(乌兰察布市察右后旗贫困县农网改造升级工程(一、二)初步设计及施工图纸2、《电力建设安全工作规程(架空电力线路部分)》 DL 5009.2—20133、DL/T5130-2001《架空送电线路钢管杆设计技术规定》4、DL5009.2-2004《电力建设安全工作规程》(架空电力线路部分)5、DL/T5220-2005《10KV及以下架空线路设计技术规程》6、察右后旗贫困旗县农网升级改造工程(第一、二部分)工程初步设计评审报告批复文件(内电配网[2018]9号)7、《建筑地基工程施工质量验收规范》 GB 50202—20028、《混凝土结构工程施工质量验收规范》 GB 50204—20029、《普通混凝土配合比设计规程》(JGJ55-2011)、《混凝土强度检验评定标准》(GBT50107-2010)《混凝土结构工程施工质量验收规范》(GB50204-2002)10、《输电线路施工机具设计、试验基本要求》(DL/T 875-2004)11、我公司对本工程现场调查资料和以往工程经验。
钢桩之钢管桩在我国沿海及内陆冲积平原地区,土质常为很耳(深达50~60m)的软土层, 当上部结构荷载较大时,这类地基常不能直接作为持力层,而低压缩性持力层乂很深,采用一般桩基,沉桩时须采用冲击力很大的桩锤,用常规钢筋混凝土和预应力混凝土桩,将很难以适应,为此多选用钢管桩加固地基。
因此,钢管桩在国内外都得到了较广泛地应用。
钢管桩的特点是:(1)重量轻、刚性好,装卸、运输、堆放方便,不易损坏; (2)承载力高。
山于钢材强度高,能够有效地打入坚硬土层,桩身不易损坏,并能获得极大的单桩承载力;(3)桩长易于调节。
可根据需要采用接长或切割的办法调节桩长;(4)排土量小,对邻近建筑物影响小。
桩下端为开口,随着桩打入,泥土挤入桩管内与实桩相比挤土量大为减少,对周圉地基的扰动也较小,可避免土体隆起;对先打桩的垂直变位、桩顶水平变位,也可大大减少;(5)接头连接简单。
采用电焊焊接,操作简便,强度高,使用安全;(6)工程质量可靠,施工速度快。
但钢管桩也存在钢材用量大,工程造价较高;打桩机具设备较复杂, 振动和噪声较大;桩材保护不善、易腐蚀等问题,在选用时应有充分的技术经济分析比较。
1.钢管桩构造、型式及规格钢管桩的管材,一般用普通碳素钢,抗拉强度为402MPa,屈服强度为235.2MPa,或按设计要求选用。
按加工工艺区分,有螺旋缝钢管和直缝钢管两种,III于螺旋缝钢管刚度大,工程上使用较多。
为便于运输和受桩架高度所限,钢管桩常分别由一根上节桩,一根下节桩和若干根中节桩组合而成,每节的长度一般为13m或15m,各节桩的构造、型式如图7-90。
钢管桩的下口有开口和闭口之分,其构造、型式分别如图7-91o> > > >图7-91闭口钢管桩构造型式钢管桩的直径自"406.4~"2032.0mm,壁厚自6~25mm 不等,常用钢管桩 的规格、性能见表7-92,应根据工程地质、荷载、基础平面、上部荷载以及施工 条件综合考虑后加以选择。
全国地方管桩生产标准
广东标准
PHC管桩规格尺寸及性能指标
上海标准
PHC管桩规格和技术性能表
PC管桩规格和技术性能表
PTC薄壁管桩规格和技术性能表
福建管桩生产标准
江苏标准
预应力混凝土管桩PHC选用表
预应力混凝土管桩PC选用表
预应力混凝土管桩PTC选用表
桩尖模式
>>十子型桩尖构造尺寸(mm)
桩径d1 h δt
300 270 ≥100≥18≥12
400 368 ≥110≥18≥12
500 468 ≥125≥19≥12
550 518 ≥125≥19≥12
600 568 ≥125≥19≥14
>>圆锥型尖构造尺寸(mm)
桩径d1 h t
300 247 ≥120≥12
400 347 ≥170≥12
500 447 ≥220≥12
550 500 ≥246≥12
600 547 ≥270≥14
>>开口型尖构造尺寸(mm)
桩径d内t h a b δ
500 300 ≥10400 60 40 16
550 350 ≥12400 60 40 16
600 400 ≥12400 60 40 16 1.根据C.P.2004公式计算
Ra┈┈桩承载力 kN
fcu┈┈混凝土抗压强度 MPa
fce┈┈有效预应力 MPa
Ao┈┈管桩截面积 cm2
2.根据Hiley动力公式计算
Ra┈┈桩承载力 kN
WO┈┈锤重 kN
H┈┈锤下落高度 M
ef┈┈冲击效率取0.9
P┈┈桩及桩帽重量 kN
e┈┈抗冲系数取0.4
S┈┈桩的最终贯入度 M
C┈┈桩帽、桩及地盘的瞬时弹性变形值 M。

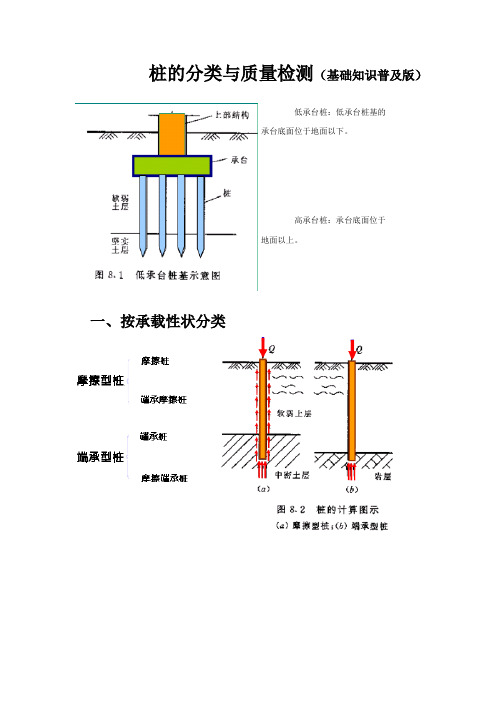

桩的分类与质量检测(基础知识普及版)低承台桩:低承台桩基的承台底面位于地面以下。
高承台桩:承台底面位于地面以上。
一、按承载性状分类二、按施工方法分类预制桩:混凝土预制桩、钢桩、木桩预制桩可用混凝土、钢材或木料在现场或工厂制作,然后以锤击(通过锤击或辅以高压射水使桩沉人土中)、振动打入(将大功率振动器置于桩顶,利用内装偏心块旋转的产生的竖向振动力使桩沉人土中)、静压 (利用静力压桩机将桩压人土中)或旋入等方式设置就位。
实心方桩:截面300-500mm桩长25-30m分节长度12m配筋:主要受起吊、运输、吊立和沉桩等各阶段的应力控制预应力混凝土管桩:先张法离心成型法制作高压蒸汽养护( PHC 管桩)混凝土强度等级≥C80未经高压蒸汽养护(PC管桩)混凝土强度等级:C60-C80外径为300-600mm,节长5-13m。
锤击法振动打入法静压法沉桩深度一般应根据地质资料及结构设计要求估算,施工时以最后贯入度和桩尖设计标高两方面控制。
最后贯入度系指沉至某标高时,每次锤击的沉入量,通常以最后每阵的平均贯入量表示。
锤击法常以10次锤击为一阵振动沉桩以min为一阵最后贯入度则根据计算或地区经验确定,一般可取最后两阵的平均贯入度为10-50mm/阵。
灌注桩灌注桩是直接在所设计桩位处成孔,然后在孔内下设钢筋笼(也有直接插筋或省去钢筋的)再浇灌混凝土而成。
其横截面呈圆形,可以做成大直径和扩底桩;保证灌注桩承载力的关键在于桩身的成型及混凝土质量。
(1)沉管灌注桩(2)钻(冲)孔灌注桩钻(冲)孔灌注桩用钻机(如螺旋钻、振动钻、冲抓锥钻、旋转水冲钻等)钻土成孔,然后清除孔底残渣,安放钢筋笼,浇灌混凝土。
有的钻机成孔后,可撑开钻头的扩孔刀刃使之旋转切土扩大桩孔,浇注混凝土后在底端形成扩大桩端,但扩底直径不宜大于3倍桩身直径。
泥浆护壁,泥浆应选用膨润土或高塑性粘土在现场加水搅拌制成,一般要求其比重为1.1- 1.15,粘度为10-25s,含砂率<6%,胶体率>95%。
打桩顺序1、钢管桩施工,有先挖土后打桩和先打桩后挖土两种方法。
在软土地区,一般表层土承载力尚可,深部地基承载力则往往很差,且地下水位较高,较难以排干。
为避免基坑较长时间大面积暴露被扰动和便于施工作业,一般采取先打桩后挖土施工法。
2、它的施工顺序是:现场三通一平――打桩――切桩――安混凝土圆盖――堵住桩头――填沙将坑口填平――设井点降低地下水位――进行基坑机械化挖土施工――清理基坑,修整边坡――焊桩盖,浇筑垫层混凝土――帮钢筋,支模板,浇筑混凝土基础承台。
钢管桩的施工顺序是:桩机安装――桩机移动就位――吊桩――插桩――锤击下沉,接桩――锤击至设计深度――内切钢管桩――精割、戴帽。
为防止打桩过程中和相邻建(构)筑物造成较大位移和变位,并使施工方便,一般采取先打中间后打外围(或先打中间后打两侧),先打长桩后打短桩,先打大直径桩,后打小直径桩的程序进行。
3、如有两种类型桩,则先打钢管桩,后打混凝土桩,这样有利于减少挤土和满足设计对打桩入土深度的要求。
再在打桩机回转半径范围内的桩宜一次流水施打完毕,为此组织好桩的供应,并搞好场地处理,放样桩和复核等配合协调工作。
4、桩的运输与吊放钢管桩可由平板拖车运至现场,用吊车卸于桩机一侧,按打桩先后顺序及桩的配套要求堆放,并注意方向。
场地宽时,宜用单层排列。
吊钢管桩多采用一点绑扎起吊,待吊到桩位进行插桩,将钢管桩对准事先用石灰划出的样桩位置,作到桩位正,桩身直。
5、打桩方法为防止桩头在锤击时损坏,打桩前,要在桩头顶部放置特制的桩帽。
其上直接经受锤击应力的部位,放置硬木制减震木垫。
桩帽结构打桩时,先用两台经纬仪,假设在桩架的正面和侧面,校正桩架导向杆及桩的垂直度,并保持锤、桩帽与桩在统一纵轴线上,然后空打1~2m,再次校正垂直度后正式打桩。
当沉至某一深度并经复核沉桩质量良好时,再行连续打击,至桩顶高出地面60~80cm时,停止锤击,进行接桩,再同样步骤至达到设计深度为止。
钢管桩支护专项方案本管桩支护是根据工程现场实际情况、业主及监理要求采取保护桥体的措施,因三亚湾新城水系项目河道工程F标段K6+540处有座桥,该桥是市区与机场连接的主要道路,桥上行人、车辆、重型货车较多,桥下地质情况较复杂、水位高、流沙多,存在严重的施工安全隐患;目前,水系F标段桥头北岸挡墙基础深基坑即将开挖,因此采取钢管桩支护主要是为了将安全防患与未然,以确保工程的顺利进行。
一、编制依据1.1、根据三亚湾新城水系项目K6+227~K6+950河道工程F标段施工图纸及施工合同。
1.2、水工混凝土结构设计规范SL/T 191-961.3、水工建筑物抗震设计规范SL 203-971.4、建筑地基基础设计规范GB 50007-20021.5、建筑地基处理技术规范JGJ 79-20021.6、堤防工程设计规范GB 50286-981.7、建筑桩基技术规范JGJ94-20081.8、砼结构工程施工质量验收规范GB 50204-2002二、技术标准2.1、抗震设防烈度:6度,防洪标准:50年,工程级别:三级。
2.2、钢管桩背上均布荷载:20KPa。
2.3、材料:基础混凝土为C25;钢管桩为¢300 .三、工程概况3.1、工程位置本工程位于海南省三亚市,场地位于海南岛的南部在三亚市主城区以西大约8公里处,为三亚湾海坡片区二线地。
3.2、工程内容本标段位于项目河道排洪工程2区内K6+227~K6+950段河道治理工程,工程内容:钢管桩支护工程。
主要工程数量表3.3 气候情况本工程项目所属地区为热带海洋季风气候,台风频繁,干湿交替明显,终年无霜,冬短夏长,平均气温25.7℃,极端低温为5.1℃,极端高温为37.5℃,平均降雨量为1755.0mm,5月至11月为雨季,降水量约占全年的90%,其中8月~10月降雨量最大,11月至来年4月为旱季,降雨量反占全年降雨量的10%,台风累年年平均影响个数4~3个,台风季节一般从6月份开始,10月份结束。
目录1、编制依据 (2)2、工程概况 (2)3、周边环境概况 (2)4、水文地质概况 (2)4.1 工程地质 (2)4.2 水文地质 (4)5、施工准备 (4)5.1技术准备 (4)5.2现场统筹准备 (5)5.3人员机械设备准备 (5)5.4、材料准备 (6)6、钢管桩施工 (6)6.1、施工工序 (6)6.2、钢管桩施工 (6)6.3、锚杆施工 (7)6.4、质量控制标准 (9)7、质量保障措施 (10)8、安全保障措施 (11)8.1、施工机械保障措施 (11)8.2、夜间施工保障措施 (12)8.3、用电保障措施 (12)9、文明施工保障措施 (13)1、编制依据(1)《地下铁道施工及验收规程》GB 50299-1999(2003版)(2)《建筑边坡工程技术规范》(GB50330-2013)(3)《锚杆喷射混凝土支护规范》(GB 50086-2001)(4)《城市轨道交通工程测量规范》GB 50308-2008(5)《工程测量规范》GB 50026-2007(6)《施工现场临时用电安全技术规范》JGJ 46-20122、工程概况******主体围护基坑长188.75m,宽20.9m~25.3m,基坑深度为16.7~25.1m,基坑底主要位于强风化~微风化层。
根据本站结构形式、场地条件及地质情况、周边环境特征,在车站308#~321#、140#~150#,B61#~B62#、2#~14#,B1#~B2#桩位置钢管桩进行边坡防护,钢管桩采用A108钢管,间距500mm,钢管桩内填充砂浆。
3、周边环境概况******位于长江东路快车道,沿长江东路呈东西向布置,车站南侧毗邻福瀛花园住宅小区,北侧紧靠新建长江东路快车道,车站东北角、西北角与西南角车站基坑位置距离主体围挡较近,为保证道路行车、行人安全,设置钢管桩进行边坡防护。
4、水文地质概况4.1 工程地质(1)场地地形及地貌条件拟建场地地形起伏较大,地势西高东低,地面高程5.9~12.8m。
钢桩施工工艺标准H 型钢桩基础工程。
1适用范围本工艺标准适用于一般钢管桩或 2施工准备 2. 1 原材料要求2.1.1钢桩的材料(含其它半成品)进场后,应按规格、品种、牌号堆放,抽样检验,检验结果与合格证相符者方可使用,未经进货检验或未经检验合格的物资不得投入使用。
2.1.2钢管质量验收:按设计图纸规格尺寸及有关规范,允许误差,实测实量及外观全数检查验货,特别是钢管的垂直度和内外径是否达到要求, 方能进货安装。
作为重点检查,经检查验收合格后,2.1.3螺旋焊管钢桩钢管:壁厚为 6 19mm 长度不限,卷板焊管钢桩钢管:壁厚为 6 47mm~ ~长度不超过 6m 。
型号为 STK 、SKK 号钢卷制。
2.1.4 H 型钢,为标准型钢,材质为普通碳素钢、 16Mn 钢或海港工程用防氯盐钢材。
钢管桩顶部抗锤击和底部为减少摩擦抗变形的加强箍, 用宽 200 300mm 、厚 6 12mm2.1.5~ ~和钢管桩材质相同的钢板制作,用电焊满焊,焊接时箍板的纵缝要和卷焊桩管的纵缝错开 90度。
2.1.6钢桩应按规格分别堆放(即上节桩、中节桩、下节桩)一般堆叠层数为三层(高度控制在 2m 以内)。
支点用枕木两侧用木楔塞牢,防止变形。
2.1.7成品钢桩的质量检验标准成品钢桩的质量检验标准允许偏差或允许值 检查方法项序检查项目单位数值钢桩外径或断面尺寸:桩端 桩身0.5%D 1D用钢尺量, D 为 1外径或边长主 控 项 目2矢高 < 1/1000L用钢尺量, L 为 桩长3 4长度 mm mm+10 用钢尺量 端部平整度≤ 2用水平尺量H钢桩的方正度h >h mm T+T′≤ 8 用钢尺量, h、T、300 T+T′≤ 8 T′见图示5 6300hT′端部平面与桩中心线的倾斜值mm ≤ 2 用水平尺量2.2 主要工机具2.2.1 机械设备三点支撑式履带打桩机、轨道式柴油打桩机、轮胎式起重机、运输载重汽车、电焊机、切管机柴油桩锤规格KB80 KB72B KB60 KB45 KB35 KB25 IDH-45 锤别外形尺寸(mm)ΦΦΦΦΦΦΦ985*4689 980*6100 1250*5905 1400*5770 1009*4825 889*4550 789*4550总重( t)20..58.0 18..37.215 10..54.57.53.55.22.511.04.5活塞重( t)锤击次数6.035 60~42 60~35 55 35 55~35 55~35 55~42 60~~(次 /min)锤击能量24000 300 21600280160002461350019110500150750010813500191(kg· .m)爆发力( t)2.2.2 主要工具钢丝绳吊索、卡环、撬杠、气焊工具、扁铲。
