急流槽施工技术交底
- 格式:doc
- 大小:74.00 KB
- 文档页数:8
施工技术交底随后要在潮湿状态下养生3天.在此期间严禁碰撞。
砌完的急流槽顶面应平整.不能出现错台.接缝两侧高差不得大于3mm;接缝宽度允许误差范围为±3mm;勾缝砂浆要饱满.宽度一致.不得有活动及参差不齐的现象.砂浆强度在合格标准内;整体效果要达到整齐直顺.直顺度误差要求不得大于30mm;坡度不陡于图纸规定。
6、边沟片石砌筑a、砌石排水工程在砌筑前每一石块均应用水冲净.垫层应干净并湿润。
所有石块均应座于新拌砂浆之上.在砂浆凝固前.所有缝应满浆.石块固定就位。
垂直缝的满浆系先将已砌好的石块侧面拌浆。
b、浆砌工程如果石块松动或砌缝开裂.应将石块提起.将砂浆与砌缝清扫干净.然后将石块重新铺砌在新砂浆上。
片石一般2-3层组成一个工作层.每一工作层应找平.选用具有比较整齐表面的大尺寸石块作为角隅石及镶面石。
相对大的短的石块应交错铺在同一层并和帮衬石或腹石交错锁结。
竖缝与邻层的竖缝应错开。
片石砌缝不宜大于40mm.砂浆饱满.片石砌筑用捣棒进行捣浆.捣浆应密实。
c、边沟与急流槽衔接处保持平滑顺畅以利排水。
d、勾缝缝宽均匀、美观.并注意排水流畅。
勾缝采用凹缝或平缝.勾缝砂浆强度不得小于砌体所用砂浆强度。
勾缝完毕后及时覆盖.并经常洒水保持湿润.常温下养护期不得低于7天。
安全注意事项(1)工程开工前.对参加施工的人员.进行安全技术教育.并进行安全技术考核.合格后方准上岗操作。
(2)施工现场必须设置明显标志.提醒施工人员注意安全。
(3)强化施工管理人员安全意识.做到人人管安全.文明施工。
(4)施工队指定一名素质高的负责人作为兼职安全员.时刻提醒组员注意安全。
(5)进入施工现场的人员必须戴好安全帽.禁止穿高跟鞋、拖鞋.打赤脚、赤膊。
(6)施工时由经理部专职安全员对整个施工过程进行监控.开工前检查.及时发现问题和处理问题.预防事故的发生。
(7)设备施工时.四周不能站人。
(8)雨天施工注意排水和采取防滑措施。
(9)备足劳保防护用品。
一、交底目的为确保截水沟急流槽施工过程中的安全,预防事故发生,提高施工人员的安全意识,现将截水沟急流槽施工过程中的安全技术要求进行交底。
二、参加人员1. 施工项目经理2. 施工技术负责人3. 施工班组长4. 施工人员三、交底内容1. 施工准备(1)认真阅读施工图纸,熟悉施工工艺,了解工程特点及施工难点。
(2)对施工人员进行安全技术培训,确保施工人员掌握安全操作规程。
(3)对施工机械设备进行检查,确保其安全性能良好。
2. 施工过程安全注意事项(1)施工人员必须穿戴好个人防护用品,如安全帽、安全带、防滑鞋等。
(2)施工前,对施工区域进行清理,确保现场无障碍物。
(3)施工过程中,严格遵循施工顺序,不得随意改变施工流程。
(4)施工人员应保持施工区域整洁,不得随意堆放材料。
(5)施工过程中,密切关注天气变化,遇有大雨、暴雨等恶劣天气时,应立即停止施工,确保人员安全。
3. 技术交底(1)截水沟急流槽施工应严格按照设计图纸进行,确保施工质量。
(2)施工过程中,严格控制材料质量,选用符合国家标准的材料。
(3)施工人员应熟练掌握施工工具的使用方法,确保施工过程顺利进行。
(4)施工过程中,严格控制施工质量,确保截水沟急流槽的排水效果。
4. 安全防护措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工区域应设置安全警示标志,提醒过往行人注意安全。
(3)施工过程中,加强对施工人员的现场安全监护,确保施工安全。
(4)施工现场应设置安全通道,确保人员紧急疏散。
四、施工结束后的安全工作1. 施工结束后,对施工现场进行清理,确保无残留材料。
2. 对施工设备进行检查,确保其安全性能良好。
3. 对施工人员进行安全教育,提高安全意识。
五、总结截水沟急流槽施工过程中,安全工作是重中之重。
施工人员必须严格遵守安全技术交底内容,确保施工安全。
项目经理和技术负责人要加强对施工现场的监督管理,确保施工安全。
同时,施工人员要自觉遵守安全操作规程,共同营造一个安全、和谐的施工环境。
一、交底目的为确保边坡急流槽施工过程中的安全,提高施工人员的安全意识,预防事故发生,特进行安全技术交底。
二、施工人员所有参与边坡急流槽施工的施工人员及管理人员。
三、交底内容1. 施工准备(1)熟悉工程图纸、施工方案及安全技术措施,了解边坡急流槽的结构、尺寸、材料要求等。
(2)检查施工设备、工具、材料是否符合要求,确保安全可靠。
(3)了解施工现场环境,制定应急措施。
2. 施工过程安全注意事项(1)施工人员应穿戴好个人防护用品,如安全帽、安全带、防滑鞋等。
(2)施工前,对施工区域进行清理,确保施工环境整洁。
(3)施工过程中,严格遵守操作规程,严禁违规操作。
(4)施工人员应保持施工区域畅通,避免发生拥堵。
(5)施工过程中,注意观察边坡急流槽的稳定性,发现异常情况立即停止施工,并报告现场负责人。
3. 边坡急流槽施工技术要求(1)边坡急流槽的施工应严格按照设计要求进行,确保施工质量。
(2)施工过程中,严格按照施工顺序进行,确保施工进度。
(3)边坡急流槽的基座、槽体、出口等部位应进行加固处理,提高其稳定性。
(4)施工过程中,注意边坡急流槽与周围环境的协调,避免对周边设施造成损害。
4. 应急措施(1)发生边坡急流槽施工事故时,立即停止施工,保护现场。
(2)迅速组织人员进行救援,并及时报告现场负责人。
(3)根据事故情况,采取相应的应急措施,如疏散人员、关闭设备、隔离事故现场等。
(4)事故发生后,做好事故调查和处理工作,总结经验教训,防止类似事故再次发生。
四、交底要求1. 施工人员必须认真听取安全技术交底,了解施工过程中的安全注意事项。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工人员应主动学习安全技术知识,提高自身安全意识。
4. 施工现场负责人应加强对施工过程的安全监管,确保施工安全。
5. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全素质。
五、签字确认施工单位(盖章):____________项目负责人:____________安全员:____________施工人员:____________注:本模板仅供参考,具体内容应根据实际工程情况进行调整。

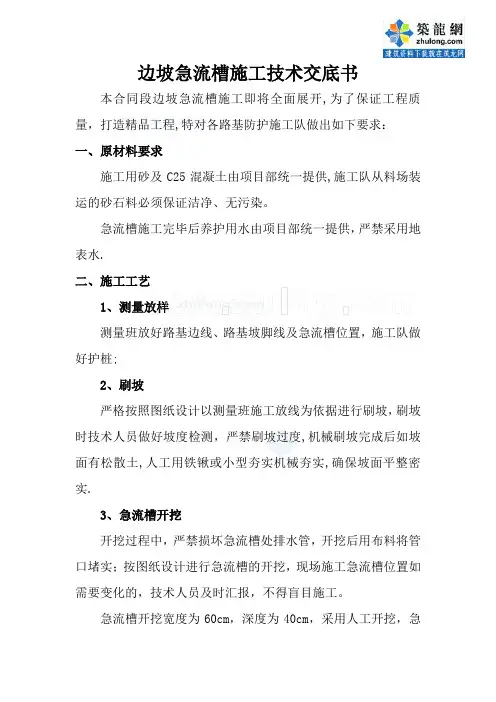

边坡急流槽施工技术交底书本合同段边坡急流槽施工即将全面展开,为了保证工程质量,打造精品工程,特对各路基防护施工队做出如下要求:一、原材料要求施工用砂及C25混凝土由项目部统一提供,施工队从料场装运的砂石料必须保证洁净、无污染。
急流槽施工完毕后养护用水由项目部统一提供,严禁采用地表水.二、施工工艺1、测量放样测量班放好路基边线、路基坡脚线及急流槽位置,施工队做好护桩;2、刷坡严格按照图纸设计以测量班施工放线为依据进行刷坡,刷坡时技术人员做好坡度检测,严禁刷坡过度,机械刷坡完成后如坡面有松散土,人工用铁锹或小型夯实机械夯实,确保坡面平整密实.3、急流槽开挖开挖过程中,严禁损坏急流槽处排水管,开挖后用布料将管口堵实;按图纸设计进行急流槽的开挖,现场施工急流槽位置如需要变化的,技术人员及时汇报,不得盲目施工。
急流槽开挖宽度为60cm,深度为40cm,采用人工开挖,急流槽进口消力部分开挖时提前根据图纸设计采用等分角法放出圆弧线,开挖一定要做到圆滑、平顺、左右对称,为以后的混凝土作业提供便利条件。
急流槽开挖完成后,人工用铁锹将槽内松散土颗粒清除,并且用小型机械进行夯实,开挖后的急流槽两侧土必须保证密实、顺直.施工中依据图纸进行防滑平台基础的开挖,当边坡高度小于等于3m大于1m时,防滑平台在急流槽顶部、底部各设一个;当边坡高度大于3m时防滑平台设置净距为2m.4、砂砾垫层施工急流槽开挖完成后槽底垫以砂砾,人工用铁锹拍实,无法拍实的边角部位,采用钢抹子拍实,砂砾垫层厚度保证10cm.5、混凝土浇注现场混凝土人工用铁锹传导,槽底混凝土施工时杜绝混凝土中掺加土颗粒,采用挂线施工,严格控制混凝土厚度,施工顺序由下往上采用平板震捣器缓慢推进进行,混凝土震捣完毕后,人工用木抹子揉实两遍后,采用钢抹子赶光,施工中严格控制平整度。
槽侧混凝土施工时支立模板,模板采用竹胶板,采用小型震捣棒由下向上震实,模板上挂施工线,确保槽壁支护施工完毕后,外形美观、顺直.急流槽现浇施工时每隔5m设置一伸缩缝,并采用沥青麻筋做防腐处理;边坡高度大于6m时,坡度变为1:1.75(见附图).消力坎施工时,中间垫以5×10cm方木,根据图纸要求支立模板,消力坎与槽壁支护施工同步进行。
急流槽施工技术交底一、引言急流槽作为水利工程的重要组成部分,主要用于处理大流量水体的排放和水力控制。
为了确保急流槽的施工质量和安全性,本文将介绍急流槽施工的相关技术要点和方法。
二、施工前准备1. 设计准备:在开始施工前,需要详细阅读施工图纸和设计规范,了解急流槽的尺寸、材料要求等相关信息。
2. 施工人员准备:选择经验丰富的施工人员,并确保他们具备相关的技术和培训背景。
3. 材料准备:准备好所需的材料,包括钢筋、混凝土、填充材料等。
三、施工步骤1. 地基处理:首先,对急流槽的施工区域进行地基处理,包括清理杂物,挖掘合适的基坑等。
确保地基的稳定性和承载力,以保障整个施工过程的安全。
2. 钢筋安装:按照设计要求,在基坑中安装钢筋骨架。
注意要按照规范的间距和连接方式进行安装,确保钢筋的牢固性和稳定性。
3. 模板搭设:根据设计图纸,搭设适当的模板系统,用于混凝土的浇筑。
模板的选用应符合设计要求,并严密搭接,以防止水泥浆液渗漏。
4. 混凝土浇筑:在完成钢筋和模板的安装后,进行混凝土的浇筑工作。
要注意控制混凝土的流动性、坍落度和施工速度,以保证混凝土的质量和整体性能。
5. 养护与检查:混凝土浇筑完成后,及时进行养护工作,保持适宜的湿度和温度,以确保混凝土的强度和稳定性。
同时,定期进行检查和修补,确保急流槽的正常运行。
四、安全注意事项1. 施工现场要设置专门的安全警示标志,包括禁止通行标志、安全警示标志等。
2. 施工人员应穿戴好个人防护装备,包括安全帽、防护鞋、手套等。
严禁穿戴松散的衣物和饰品。
3. 施工设备和工具要进行定期检查和维护,确保其正常运行和安全性。
4. 严格按照施工工艺和操作规程进行作业,不得擅自改变施工步骤和方法。
5. 在施工过程中,注意水流的压力和速度,且预留足够的安全距离,以防止意外伤害的发生。
五、施工质量控制1. 施工过程中要进行密实度、强度和平整度的检测,确保混凝土的良好性能。
2. 施工现场要定期进行监测和记录,以掌握急流槽的施工进度和质量情况。
中铁十二局集团G213线祁大公路改建工程Ⅱ标项目经理部技术交底书
一、编制依据
(1)《国道213线祁连县城叉路口至大通河桥段公路改建工程两阶段施工图设计》;
(2)《公路桥涵施工技术规范》JTG/T F50-2011;
(3)《高速公路施工标准化指南》第二分册路基工程;
(4)《公路工程质量检验评定标准》 JTG F80/1-2017。
二、应用范围
K23+300钢波纹管涵出口急流槽开挖。
三、尺寸要求:
施工尺寸断面图
急流槽横断面图
隔水墙
消力块断面图:
四、施工技术要求 1、施工准备
(1) 施工机械及人员进场,机具到位。
(2) 施工放样准备,导向点、水准点复核。
(3) 进行施工安全及技术交底。
2、施工工艺及施工方法
(1) 施工工艺流程见下图
立模
基础开挖
施工准备
测量放样
浇筑混凝土 基底处理
中铁十二局集团G213线祁大公路改建工程Ⅱ标项目经理部技术交底书
中铁十二局集团G213线祁大公路改建工程Ⅱ标项目经理部技术交底书
中铁十二局集团G213线祁大公路改建工程Ⅱ标项目经理部
技术交底书--签收表。
一、交底项目:急流槽施工二、交底日期:年月日三、施工单位:四、分项工程名称:急流槽施工五、交底提要:为确保急流槽施工过程中的安全,特制定以下安全技术交底,请全体施工人员认真学习并严格遵守。
六、交底内容:1. 施工前的准备工作:- 对施工现场进行全面勘察,确保施工区域环境安全,无安全隐患。
- 根据设计图纸和施工方案,明确施工工艺、施工流程和施工要点。
- 准备必要的施工设备、材料及安全防护用品。
2. 施工人员要求:- 施工人员必须经过专业培训,熟悉急流槽施工工艺和安全操作规程。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 施工人员应了解并掌握紧急情况下的逃生路线和自救措施。
3. 施工过程中的安全注意事项:- 施工前应检查设备、工具和材料,确保其完好无损。
- 施工过程中,应随时检查急流槽的支撑结构,确保其稳固可靠。
- 在进行挖槽、铺设管道等作业时,应注意防止塌方、滑落等事故发生。
- 严禁在急流槽内进行电焊、气割等明火作业。
- 严禁在施工区域内吸烟、使用明火。
- 严禁施工人员酒后上岗。
4. 施工过程中的环境保护措施:- 施工过程中,应采取措施防止水土流失、噪音污染等环境问题。
- 严格按照环保要求,对施工产生的废水、废气、固体废弃物等进行妥善处理。
5. 施工过程中的应急预案:- 制定应急预案,明确事故发生时的报警、救援、疏散等程序。
- 定期组织应急演练,提高施工人员的应急处置能力。
6. 施工完成后:- 对急流槽进行验收,确保其符合设计要求和安全标准。
- 做好施工区域的清理工作,确保无安全隐患。
七、检查执行情况:- 施工过程中,项目部应定期检查施工人员的安全操作情况,确保安全技术交底得到有效执行。
- 发现安全隐患,应及时整改,并追究相关责任人的责任。
八、接受人:- 项目部管理人员、技术负责人、施工负责人及全体施工人员。
九、交底人:- 项目部安全员十、备注:- 本安全技术交底适用于急流槽施工全过程,如有未尽事宜,可根据实际情况进行补充和修改。
施工技术交底
安全注意
事项
(1)工程开工前,对参加施工的人员,进行安全技术教育,并进行安全技术考核,合格后方准上岗操作。
(2)施工现场必须设置明显标志,提醒施工人员注意安全。
(3)强化施工管理人员安全意识,做到人人管安全,文明施工。
(4)施工队指定一名素质高的负责人作为兼职安全员,时刻提醒组员注意安全。
(5)进入施工现场的人员必须戴好安全帽,禁止穿高跟鞋、拖鞋,打赤脚、赤膊。
(6)施工时由经理部专职安全员对整个施工过程进行监控,开工前检查,及时发现问题和处理问题,预防事故的发生。
(7)设备施工时,四周不能站人。
(8)雨天施工注意排水和采取防滑措施。
(9)备足劳保防护用品。
(10)施工中所用的各种机具设备必须进行定期检查,保证处于完好状态,不合格的机具严禁使用。
主要附件1、设计图纸
S3-2-37
S6-1-34
4、人员要求
机械操作手7人、普
工20人、电工2人2、设备要求
砂浆搅拌机2台、砂浆运输车2
台、罐车2台、洒水车1辆、振
捣棒2套
3、材料要求
混凝土:配合比设计、材料规格、
强度试验及质量检验标准应符合
桥规第6章的规定;粗集料可采
用细卵石或碎石,最大粒径不宜
大于20mm;混凝土拌合物应具有。
