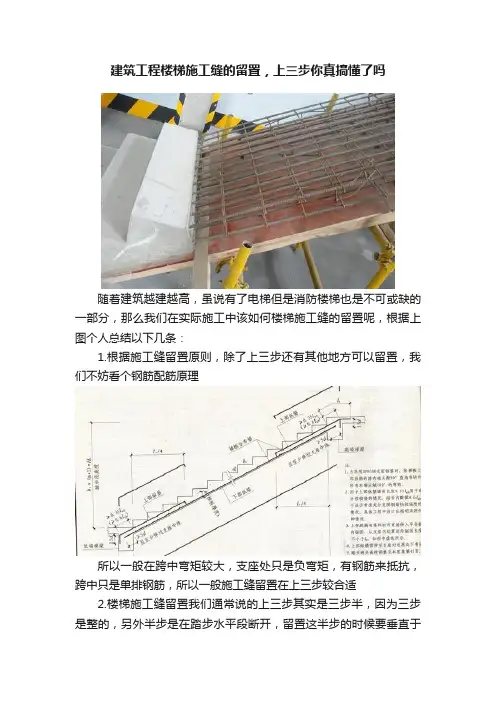

建筑工程楼梯施工缝的留置,上三步你真搞懂了吗
随着建筑越建越高,虽说有了电梯但是消防楼梯也是不可或缺的一部分,那么我们在实际施工中该如何楼梯施工缝的留置呢,根据上图个人总结以下几条:
1.根据施工缝留置原则,除了上三步还有其他地方可以留置,我们不妨看个钢筋配筋原理
所以一般在跨中弯矩较大,支座处只是负弯矩,有钢筋来抵抗,跨中只是单排钢筋,所以一般施工缝留置在上三步较合适
2.楼梯施工缝留置我们通常说的上三步其实是三步半,因为三步是整的,另外半步是在踏步水平段断开,留置这半步的时候要垂直于
楼梯斜板用模板封堵,你的工地是这样的吗?
这是监理单位和建设单位验收的重点,因为这点处理不好,楼梯施工缝夹渣、漏筋、漏浆等质量缺陷在模板拆除刹那间就暴露出来了,一个管理水平下去了一大截
3.还有此处的楼梯抽芯模板,也就是模板拉条,做成楔型较好,里面比外面小1cm左右,方便抽拉,在浇筑混凝土前插上去,施工时候此处是断开的,在施工期间人踩踏脚上裹带的各种垃圾能轻而易举在此处点落下去,不然后期很难清理,而且清理不彻底
4.上三步一半是远眺形式较多,最多的弊端是楼梯坡度难以控制,在施工过程混凝土本身自重或者施工震动荷载很容易使其下沉,造成
在支模时候有错台现象。
现浇楼梯施工缝预留及支模方法概述说明1. 引言1.1 概述现浇楼梯施工是建筑施工中常见的一项任务,它直接关系到楼梯结构的安全性和稳定性。
而现浇楼梯施工缝预留及支模方法则是在实际施工中必须要注意和采用的关键步骤。
本文旨在对现浇楼梯施工缝预留方法及支模方法进行系统的概述和说明,通过介绍其定义、重要性以及常用方法,分析支模的作用与要求、材料选择与使用,以及支模施工步骤及注意事项。
同时,在实例分析与讨论部分将结合具体项目情况,探讨不同支模方法对施工效果的影响并提出解决方案。
1.2 文章结构本文共包括以下几个部分:引言、现浇楼梯施工缝预留方法、现浇楼梯支模方法、实例分析与讨论以及结论与展望。
其中,引言部分主要介绍了本文的研究背景和意义,并简要介绍了文章结构。
1.3 目的本文的目标是全面系统地介绍现浇楼梯施工缝预留方法及支模方法,旨在帮助读者深入理解这两个施工步骤的重要性和具体操作过程。
通过对实例分析与讨论的深入研究,寻找一些常见问题的解决方案,并为今后的研究提供一些建议和展望。
本文将以清晰明了的方式阐述论点,并提供充足的理论依据和实践案例,以期为相关专业人员在实际施工中的决策和操作提供参考。
2. 现浇楼梯施工缝预留方法2.1 缝预留的定义在现浇楼梯的施工过程中,为了避免混凝土收缩和温度变化引起的开裂问题,需要在楼梯构件上进行缝预留。
缝预留是指在混凝土浇筑之前,在特定位置设置一定宽度和深度的分隔缝,用以控制裂缝的形成,并提高楼梯结构的稳定性。
2.2 缝预留的重要性缝预留在现浇楼梯施工中具有重要意义。
首先,它可以有效控制混凝土的收缩和膨胀,降低因温度变化带来的应力集中。
其次,合理设置缝预留可以提高混凝土表面质量,减少裂纹和碎屑的产生。
最后,通过设置合适的缝宽和深度,并根据具体情况选择适当的填充材料,可以增加楼梯结构整体的抗震性能。
2.3 缝预留的常用方法常见的现浇楼梯施工缝预留方法包括以下几种:2.3.1 V形缝预留:在楼梯构件的计算位置设置V形缝,宽度一般为10-15mm,深度根据具体情况确定。
楼梯支模施工方法
1、工艺流程:抄平弹线→立钢支撑→安装主龙骨→安装阴角托梁→安装次龙骨→校正标高→铺多层板。
2、模板设计:楼梯踏步的板底模板采用多层板模板,次龙骨采用50×10mm 方木,主龙骨采用100×100mm方木;踏步板底支撑采用ф48×3.5㎜脚手钢管,支撑顶部配可调顶托;楼梯踏步模板采用现场加工定型的木模板
3、休息平台接槎部位砼墙体上弹一条水平线(用墨斗弹线→用云石机切割→剔掉浮浆漏出石子),然后将杂物清理干净,用空压机将灰尘等吹净,然后用100×100mm的木方子架设模板托架(托架的上表面加多层板表面标高相同),最后在托架梁上口墙体接槎部位粘贴海绵条,支好模架支撑在立杆顶端U托内安装100*100 mm方木主龙骨安放50*100mm间距不超过300方木次龙骨,次龙骨上钉12mm厚多层板。
4、踏步侧板两端钉在梯段侧板木档上,靠墙的一端钉在反三角木上,踏步板龙骨采用50mm厚木方子。
制作时在梯段侧板内画出踏步形状与尺寸,并在踏步高度线一侧留出踏步侧板厚度钉上木档。
5、支设楼梯模板时注意第一个踏步与最后一个踏步预留足建筑地面做法厚度。
在休息平台处两人个踏步错开立面建筑面层做法厚度,
6、楼梯施工缝留在梯段向上3步踏步或平台板内距踏步600mm处。
现浇钢筋混凝土楼梯水泥砂浆面层工程施工技术和标准现浇钢筋混凝土楼梯水泥砂浆面层工程施工技术和标准一、施工准备(一)作业条件1、楼梯间墙面、顶棚润湿作业完毕。
2、楼梯栏杆焊接完毕,且验收合格,刷好防锈漆。
3、弹好标高线、楼梯踏步几何尺寸线。
4、安排好施工作业面,施工期、养护初期要对楼梯间进行封闭。
(二)材质要求1、砂:中粗砂,含泥量不大于3%。
要防止砂子过细,否则易出现空鼓、开裂。
2、水泥:常温施工宜用32.5级矿渣硅酸盐水泥或普通硅酸盐水泥,冬季施工宜用P.O32.5级普通硅酸盐水泥。
水泥要采用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥,以保障楼梯表面颜色一致。
要防止水泥过期强度不够,造成与基层结合不牢而空鼓、起砂。
3、钢筋:φ8或φ10圆钢,钢筋表面光滑平直,使用前进行除锈。
(三)施工机具l、水泥砂浆配制、运输工具:砂浆搅拌机、磅秤、手推车、小翻斗车、铁锹等。
2、作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴、阴、阳角抹子等。
二、质量要求质量要求应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
三、工艺流程基层清理→焊接踏步护角钢筋→洒水润湿→刷素水泥浆→铺抹水泥砂浆压头遍→第二遍压光→第三遍压光→养护→护角钢筋除锈打磨、清理四、操作工艺(一)基层清理踏步板、休息板基层表面地墙相交的阴角处,踢脚板处的墙面要彻底清理干净,落地灰浆和影响面层厚度的凸出部位应剔凿平整,预留埋铁要剔凿出来,清理干净。
(二)焊接踏步护角钢筋根据楼梯踏步几何尺寸线,准确定位出踏步角的位置,将护角钢筋与预埋铁焊接固定,焊固定好的护角钢筋位置要准确,踏步高度和宽度误差不超过5mm,相邻两步高度差不超过10mm。
钢筋采用φ8或φ1O圆钢,钢筋要直,长度为踏步横向宽度。
全部护角钢筋焊接完毕后, 将踏步板清扫干净,后续施工过程中要注意保护,防止踩踏、碰撞,造成变形。
(三)洒水润湿提前一天对楼板进行洒水润湿,洒水量要足,第二天施工时要保证地面阴湿。
建筑装饰装修工程现浇钢筋混凝土楼梯水泥砂浆面层工程施工工序目录现浇钢筋混凝土楼梯水泥砂浆面层工程 (1)一、施工准备 (1)二、质量要求 (2)三、工艺流程 (2)四、操作工艺 (2)五、成品保护 (3)现浇钢筋混凝土楼梯水泥砂浆面层工程一、施工准备(一)作业条件1、楼梯间墙面、顶棚润湿作业完毕。
2、楼梯栏杆焊接完毕,且验收合格,刷好防锈漆。
3、弹好标高线、楼梯踏步几何尺寸线。
4、安排好施工作业面,施工期、养护初期要对楼梯间进行封闭。
(二)材料要求1、砂:中粗砂,含泥量不大于3%。
要防止砂子过细,否则易出现空鼓、开裂。
2、水泥:常温施工宜用32.5 级矿渣硅酸盐水泥或普通硅酸盐水泥,冬季施工宜用P.O32.5级普通硅酸盐水泥。
水泥要采用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥,以保障楼梯表面颜色一致。
要防止水泥过期强度不够,造成与基层结合不牢而空鼓、起砂。
3、钢筋:φ8或φ10圆钢,钢筋表面光滑平直,使用前进行除锈。
(三)施工机具1、水泥砂浆配制、运输工具:砂浆搅拌机、磅秤、手推车、小翻斗车、铁锹等。
2、作业人员使用工具:铁锹、刮杠、木抹子、铁抹子、水桶、小线、水靴、阴、阳角抹子等。
二、质量要求质量要求应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
基层清理→焊接踏步护角钢筋→洒水润湿→刷素水泥浆→铺抹水泥砂浆压头遍→第二遍压光→第三遍压光→养护→护角钢筋除锈打磨、清理四、操作工艺(一)基层清理踏步板、休息板基层表面地墙相交的阴角处,踢脚板处的墙面要彻底清理干净,落地灰浆和影响面层厚度的凸出部位应剔凿平整,预留埋铁要剔凿出来,清理干净。
(二)焊接踏步护角钢筋根据楼梯踏步几何尺寸线,准确定位出踏步角的位置,将护角钢筋与预埋铁焊接固定,焊接固定好的护角钢筋位置要准确,踏步高度和宽度误差不得超过5mm,相邻两步高度差不超过10mm。
钢筋采用φ8或φ10圆钢,钢筋要直,长度为踏步横向宽度。
8 现浇混凝土楼梯上三步支模施工标准做法
8.1 工艺原理
本标准做法是按照规范规定在楼梯施工中将梯段混凝土施工缝留设在受剪力较小部位的一种做法。
8.2 工艺流程 本层梁板模板安装 上层楼梯休息平台模板安装 梯段底模安装
本层梁板钢筋绑扎
上层梯段钢筋绑扎 上层梯段上三步踏
步模板安装
浇筑混凝土 混凝土养护 8.3 施工要点
8.3.1 在支设本层梁板模板时,将上层休息平台、梯段的支模架及模板一并完成。
8.3.2 上层梯段钢筋绑扎时,只需绑扎梯段底筋与下段负筋,上段负筋待上层休息平台施工时绑扎。
8.3.3 上层梯段负筋、底筋应用马櫈、垫块将其固定在相应位置。
8.3.4 上层梯段混凝土浇筑前应只封闭上三步踏步模板,保证混凝土施工缝留设在第三步顶面与梯段垂直的位置。
8.3.5 上层梯段梯段清扫口设置在紧靠施工缝上部。
8.3.6 上层梯段施工缝按规范规定处理。
施工缝位置
THANKS !!!
致力为企业和个人提供合同协议,策划案计划书,学习课件等等
打造全网一站式需求
欢迎您的下载,资料仅供参考。
混凝土结构的模板施工标准做法及要点混凝土建筑的施工都会涉及到模板,你肯定对其模板施工的标准做法及相关要点感兴趣。
下面由小编向你推荐混凝土结构的模板施工标准做法,希望你满意。
混凝土模板施工标准做法1、模板的安装“模板与支架应有足够的承载能力、刚度和稳定性,能可靠地承受砼的重量、侧压力及施工荷载”,这条强制性条文是模板安装的最基本要求,也是施工安全和施工质量必须的保证,主体必须采用定型钢模板和大模板。
2、模板的清理模板上的灰浆应清除干净,用脱模剂涂刷均匀,但不得采用有影响结构性能或妨碍装修的隔离剂。
3、模板的拆除(1)模板过早的拆模,砼强度不够,容易造成结构沉降变形、开裂,甚至坍塌,所以一定要按照规范规定的强度要求进行拆模;(2)在楼面堆放的模板集中荷载不得超重。
4、梁、板的支模标准作法:(1)当梁底模板跨度≥4m时,应进行起拱,起拱高度为梁跨度的1/1000~3/1000,先主梁起拱,后次梁起拱,起拱线要顺直,不得有折线。
梁高超过75cm时,应考虑采用对拉螺栓进行固定;(2)模板的位置、轴线、垂直度、高宽应符合设计要求。
最好在支模时小半公分,一不违反规范规定要求,二又保证了砼的截面尺寸不超标,三又节约了砼材料。
(3)梁、柱接头处应拼缝平整、边角顺直,如果梁柱接头处不赶模数要加小条模板的话,不能加在梁柱接头处,应加在梁的中部,避免出现梁柱梁接头处涨模和缩径质量通病。
(4)现浇板的板缝,应采取粘贴海绵条的方法,避免砼出现漏浆质量通病。
(5)打砼前梁内的垃圾用吸尘器清理干净,木模板应浇水湿润。
(6)设置预先制作好的定位筋,控制框架柱的主筋间距;(7)现浇板的板缝,应采取粘贴2cm厚、5cm宽海绵条的方法,避免框架柱根部砼出现漏浆质量通病。
(8)顶板支模的标准作法:①模板安装:应平整、不漏浆、不错台、不跑模。
堵缝的海绵条、泡沫塑料不得突出模板面,模板的支架与基土接触应加设垫板,防止出现下沉现象。
②板底标高的控制:主体施工完后,应在面层的墙面上弹出50或1m标高控制线,看图纸时,一定要搞清楚建筑标高和结构标高的尺寸,明确支模后板底的正确标高尺寸,我们在检查时,就可以根据50线来检查板底的标高是否正确。
楼梯施工支模做法1. 简介楼梯是建筑物中重要的组成部分,其施工需要支模系统进行支撑。
支模系统在施工中起着非常重要的作用,能够直接影响到施工质量和安全。
本文将介绍楼梯施工中常用的支模做法。
2. 楼梯施工支模步骤2.1 板材加工首先要进行板材加工,根据楼梯结构要求,加工出所需的板材形状和尺寸。
楼梯支模系统一般由木板和钢管组成,木板一般为15-20mm厚的胶合板,钢管一般采用Φ48mm、Φ60mm的管材。
2.2 基础施工楼梯支模系统的基础施工需要先做好地面基础,再进行立柱固定。
在地面上先打出标高高度,然后在标高处使用膨胀螺栓将立柱固定在地面上。
2.3 楼梯支模组装楼梯支模组装一般使用螺栓进行固定,首先在楼梯的标高处确定立柱,然后再根据楼梯结构要求设计楼梯支模。
将木板和钢管组合在一起,连接好螺栓即可。
2.4 支模固定楼梯支模组装完毕后,需要进行支模固定。
对于竖梨型的楼梯,需要在地面上支撑一定的高度,然后采用支撑螺杆固定。
对于直梯型的楼梯,则需要使用悬挑固定法,具体做法是将钢管打在梁钢筋上,再使用扣板固定。
2.5 拆模及清理楼梯混凝土浇筑完成后,需要进行拆模。
由于支模系统一般是由木板和钢管组成,所以拆模十分易于操作。
拆模完成后,需要清理支模现场,以便后续施工。
3. 支模设计要点在设计楼梯支模时,需要特别注意以下要点:1.支模设计必须符合结构设计要求,梯段的每级梯板间距应符合设计要求。
2.楼梯支模木板与钢管之间的连接点必须牢固,避免断裂。
3.楼梯支模材料应满足强度要求,并经过合理处理,使其达到稳定性。
4.支模在楼梯施工中起着重要的作用,支模的设计、制作和施工都需要特别注意。
在施工过程中,需要严格按照设计要求进行操作,以确保施工质量和安全。
混凝土施工方案楼梯的模板制作与混凝土浇筑工艺引言混凝土楼梯的施工是建筑工程中的一个重要环节。
施工过程中,混凝土楼梯模板的制作和混凝土浇筑工艺对楼梯质量和施工周期有着至关重要的影响。
本文将讨论一种基于现场实际施工的混凝土楼梯施工方案,着重介绍混凝土楼梯模板制作和混凝土浇筑工艺,旨在为相关从业人员提供参考。
混凝土楼梯模板制作1. 模板制作前的准备在进行混凝土楼梯模板制作之前,需要进行以下准备工作:- 计算楼梯尺寸和数量,制定详细的楼梯施工方案;- 准备好所需的材料和工具,包括模板板材、方木、螺丝钉、锯子、钢尺等。
2. 模板制作步骤(1)根据楼梯施工方案的尺寸,确定模板板材的规格和长度。
(2)依据楼梯形状,用钢尺在模板板材上标识出每个楼梯的长度和宽度。
(3)使用锯子将板材按照预定的尺寸和形状进行切割。
(4)采用方木进行固定,将模板板材固定在楼梯的基础之上,然后再固定在楼梯的侧面,控制模板板材的位置和高度。
(5)对模板板材进行检查,确保所有部分都已经完整固定,不存在松动或不平的情况。
混凝土浇筑工艺1. 浇筑前的准备在混凝土楼梯浇筑之前,需要进行以下准备工作:- 检查模板板材是否牢固,模板尺寸和位置是否符合要求;- 准备好所需的混凝土和加固材料,如钢筋、钢丝网等;- 为混凝土浇筑设施合适的施工环境,如安装混凝土输送管道、振动器等。
2. 浇筑工艺步骤(1)布置构造:根据楼梯的尺寸布置金属支架并进行固定,然后搭建正式楼梯模板和侧模板。
(2)搅拌混凝土:将水泥、沙子、碎石进行搅拌,使粘土、沙子、石子均匀分布,达到均一的状态。
(3)混凝土输送:将混凝土用泵输送到楼梯模板内,在倾斜的情况下,使泥浆和混凝土进入模板,然后使用振动器进行混凝土的密实程度。
(4)加固钢筋:在一定的混凝土硬度的情况下,将钢筋放置在混凝土中,搭建钢筋网,使其与混凝土形成一个整体。
(5)表面处理:通过几次浇筑,在混凝土表面加工,使其平整美观。
(6)养护:浇筑完成后,需要进行养护,这是确保混凝土能够完全干燥和固定的关键环节。
8 现浇混凝土楼梯上三步支模施工标准做法
8.1 工艺原理
本标准做法是按照规范规定在楼梯施工中将梯段混凝土施工缝留设在受剪力较小部位的一种做法。
8.2 工艺流程
本层梁板模板安装上层楼梯休息平台模板安装梯段底模安装本层梁板钢筋绑扎上层梯段钢筋绑扎上层梯段上三步踏步模板安装浇筑混凝土混凝土养护
8.3 施工要点
8.3.1 在支设本层梁板模板时,将上层休息平台、梯段的支模架及模板一并完成。
8.3.2 上层梯段钢筋绑扎时,只需绑扎梯段底筋与下段负筋,上段负筋待上层休息平台施工时绑扎。
8.3.3 上层梯段负筋、底筋应用马櫈、垫块将其固定在相应位置。
8.3.4 上层梯段混凝土浇筑前应只封闭上三步踏步模板,保证混凝土施工缝留设在第三步顶面与梯段垂直的位置。
8.3.5 上层梯段梯段清扫口设置在紧靠施工缝上部。
8.3.6 上层梯段施工缝按规范规定处理。
施工缝位
置。
