房建工程混凝土施工标准做法图解
- 格式:docx
- 大小:687.48 KB
- 文档页数:19
房屋建筑施工技术规范(附详图图解)一、房屋震害地基基础不牢,结构强度不足,建筑材料不合格,施工质量差是农村房屋遭受地震破坏的主要原因。
施工粗糙,建筑质量差都可能加重地震灾害,主要表现在以下两方面:1、内外墙只留直槎,无拉结;墙位不正,墙体歪斜;箍筋间距太大;工程接缝处理不当等。
2、包心柱,带刀灰、立砖立砌空斗承重墙等都是错误落后的施工方法。
二、选址和地基1、选择地势较开阔平坦,土质坚硬的地方建房,避开河湖、池塘岸边和不稳定山坡。
2、根据场地条件修筑不同类型地基基础,所用材料应达到:砖≥MU7.5,混凝土强度≥C10,砂浆强度≥M5,毛石为坚硬块状。
三合土,顾名思义,是三种材料经过配制、夯实而得的一种建筑材料,不同的地区有不同的三合土。
但其中熟石灰不可或缺,三合土存在于没有水泥或水泥奇缺点年代,所以,说三合土中有水泥是不对的。
我国的地质存在大量的“亚粘土”俗称“黄土”“红土”。
在有泥土地地方,三合土地材料为:泥土、熟石灰、炉渣。
经夯实,可增加其密实度,而且粘土颗粒表面的少量流行性二氧化硅和三氧化二铝石灰中的氢氧化钙发生反应,生成不溶于的水化硅酸钙与水化铝酸钙,将粘土颗粒胶结起来,提高了粘土的强度和耐水性。
水泥、沙或幼石粉、小石(大多用10、20公分)主要比例有:1(水泥):1(沙或幼石粉):2(小石)-此比例力度最强, 1:2:4 ,1:3:6当然还有更多,那些是专业配制了。
3. 用置换法、加密法、设置地基圈梁等方法处理软弱、松散地基土。
三、不同结构房屋的抗震措施(一)砖混结构房屋1. 平立面布局合理(1) 房屋高度和宽度之比不应大于表1所列。
(2) 横墙间距不应大于表2年列。
表1表22. 承重墙(1) 砖的强度不小于MU7.5。
(2) 砂浆配比正确,其强度宜高于M5,详见表3。
(3) 砌砖要讲究章法,不能留直缝,墙体平直而没有歪斜。
表33. 设置圈梁烈度6度和7度可隔层设置,超过7度必须层层设置圈梁,可视情况选择以下三种类型之一:(1)钢筋混凝土圈梁,即在同一楼层面高度,沿纵横墙浇注一个闭合的钢筋混凝土梁。
1、土方开挖后,承台砖胎膜砌筑2、承台基础梁砖胎膜砌筑3、承台、底板垫层砼浇捣后4、地下室底板及承台基础梁防水卷材施工5、钢筋绑扎中6、地下室外墙及消防水池的施工缝处的止水钢板焊接施工中7、外墙施工缝处模板挂模8、外墙模板挂模。
注意要用止水螺杆9、管道预埋10、高低跨处模板的下部我们焊上了钢筋支架地下室高低跨处模板挂模11、止水钢板在柱的节点,当然各地在此次的做法可以都不大一样啊,有的地方的止水钢板有直接通过柱的箍筋,也就是箍筋断开,止水钢板不断,然后箍筋采取焊接。
有的地方就是止水钢板到柱边就断开,保证柱箍筋不断开。
12、地下室底板砼浇捣后13、地下室放线,柱头砼凿毛14、模板钢管架搭设15、外墙施工缝处凿毛16、柱脚焊的定位钢筋17、地下室外墙模板施工中,止水螺杆外加一小块木块,目的是为了使以后割掉止水螺杆后留下的那个小凹槽,可以直接用水泥砂浆补平,以防止螺杆露在外面。
18、柱的垂直度检查19、地下室柱的砼浇捣完毕20、人防门预埋安装中21、地下室顶板砼浇捣中22、地下室外墙模板拆除后的止水螺杆处理23、外墙模板拆除后,外墙上的止水螺杆处理,人工凿除原先埋在砼中的小木块24、外墙止水螺杆割除后水泥砂浆修补25、外墙防水卷材施工中26、模板的支撑上面的顶托旋上去太高了,需要整改的地方。
还有个别木方挑头太长了。
27、圆柱模板安装施工中28、地下室拆模后的情景,呵呵,该处是消防水池的地方,满墙壁都是止水螺杆29、地下室30、地下室砖墙砌筑31、椭圆型车道施工中32、梁模板加固不合格需要整改的位置,梁侧板交接处木方未通长加固,该处很容易涨模。
33、砖墙砌筑,在砖墙与砼结构交接处,钉铁丝网。
34、消防喷淋管施工中35、楼面模板施工完毕。
呵呵,柱箍筋堆得太高了。
36、楼板钢筋施工中。
37、地下室风管安装中。
38、消防喷淋管过人防墙。
39、空调的冷冻水管施工中。
40、楼梯踏步施工中。
41、空调冷冻水管施工安装中42、砖墙与砼交界处钉铁丝网。
房建项目施工工艺标准化做法图集目录一、钢筋工程.................................................................................................... - 1 -1、钢筋标识做法.................................................................................. - 1 -2、钢筋尺寸定位做法.......................................................................... - 1 -1) 楼板钢筋定位做法....................................................................... - 1 -2) 柱钢筋尺寸定位做法................................................................... - 3 -3) 墙钢筋尺寸定位做法................................................................... - 4 -4) 后浇带钢筋定位做法................................................................... - 5 -3、钢筋保护层做法.............................................................................. - 6 -1) 砂浆垫块....................................................................................... - 6 -2) 塑料垫块....................................................................................... - 8 -4、钢筋成品保护做法........................................................................ - 11 -1) 预埋线盒部位钢筋保护做法示意图......................................... - 11 -2) 混凝土浇筑楼板钢筋保护做法示意图..................................... - 11 -3) 钢筋成品人行通道保护做法示意图......................................... - 12 -4) 混凝土浇筑钢筋保护措施......................................................... - 13 -5) 钢筋垃圾清理示意图................................................................. - 13 -5、钢筋工程成品质量标准示意图.................................................... - 13 -1) 板钢筋示意图............................................................................. - 13 -2) 梁钢筋示意图............................................................................. - 14 -3) 柱钢筋示意图............................................................................. - 15 -4) 墙钢筋示意图............................................................................. - 15 -二、模板工程............................................................................................ - 15 -1、模板设计........................................................................................ - 15 -2、模板标准做法示意图.................................................................... - 15 -1) 模板钻孔标准做法..................................................................... - 16 -2) 柱模板做法示意图..................................................................... - 18 -3) 梁板模板做法示意图................................................................. - 25 -4) 墙模板做法示意图..................................................................... - 28 -5) 楼梯模板做法示意图................................................................. - 36 -6) 特殊部位模板做法示意图......................................................... - 37 -3、模板节点细部处理做法图............................................................ - 41 -4、模板工程成品标准示意图............................................................ - 48 -三、混凝土工程........................................................................................ - 49 -1、混凝土质量控制标准做法示意图................................................ - 49 -2、混凝土成品保护标准做法示意图................................................ - 55 -3、混凝土施工质量标准示意图........................................................ - 55 -四、砌体工程............................................................................................ - 58 -1、砌体工程设计................................................................................ - 58 -2、砌体工程细部节点做法................................................................ - 59 -3、砌体工程成型质量........................................................................ - 62 -五、脚手架工程........................................................................................ - 63 -1、落地式脚手架工程........................................................................ - 64 -2、悬挑式脚手架工程........................................................................ - 66 -3、脚手架搭设节点图........................................................................ - 74 -4、特殊部位脚手架............................................................................ - 78 -5、外脚手架防护棚做法.................................................................... - 80 -六、卸料平台............................................................................................ - 81 -七、装饰工程............................................................................................ - 84 -1、装饰工程排版示意图.................................................................... - 84 -2、装饰工程样板示意图.................................................................... - 85 -3、装饰工程屋面防水做法节点图.................................................... - 86 -4、装饰工程细部节点做法................................................................ - 89 -八、生产临时设施.................................................................................... - 95 -1、现场临时道路................................................................................ - 95 -2、宣传栏、评比栏标准做法............................................................ - 96 -3、施工电梯安全门............................................................................ - 97 -4、电梯井口防护门示意图................................................................ - 98 -5、钢筋加工场标准做法.................................................................... - 98 -6、材料堆放场地.............................................................................. - 100 -7、吸烟室.......................................................................................... - 102 -8、其他零星生产设施...................................................................... - 103 -一、钢筋工程1、钢筋标识做法进场钢筋及加工成型后的半成品钢筋应做好钢筋的标识,原材标识内容包括钢筋厂家、代表批量、规格、检验状态等内容。
坡屋面现浇混凝土施工工法一、前言随着建筑业的发展,迎合人们生活多样化选择的需求,近几年来,在建筑设计上呈现出许多新颖别致、纷呈多样的坡屋面结构。
但往往由于坡屋面在施工中施工方法选择不当,易造成混凝土浇筑不密实,极易引起渗漏。
本施工方法针对坡屋面结构特点使用一种操作简易,切实可行的双层模板安装体系,来保证混凝土的浇筑质量。
二、特点⒈传统上坡屋面(通常指坡度在25°~60°之间的坡屋面)施工中往往采取安装斜坡底面模板或在钢筋面上附加一层钢丝网进行浇筑、拍实,但由于坡陡,在振捣过程中往往造成混凝土滑落、离析现象,使混凝土只能在斜坡面上在无约束呈滑落状态下自然成型。
混凝土浇捣密实性难以得到控制,施工质量难以达到预期效果,给混凝土结构施工留下渗、漏隐患通病,而安装双层模板后则克服了混凝土滑落的缺陷,混凝土浇捣成型后易于达到密实的效果。
⒉采用竖向定位木龙骨做为控制坡屋面结构的厚度及安装面层模板的依据,面层模板则预先制做好,施工时采用逐级摆放、安装,逐级浇筑,模板安装与浇筑混凝土互不干扰工作面,相互依次循环进行,操作简单、方便,能保证结构密实、截面尺寸正确及表面平整,有利于保证混凝土成型的质量。
三、适用范围对于设计坡度小于25°的坡屋面,在浇筑混凝土时,由于混凝土骨料下滑力较小,因此可参照有梁板的施工方法安装单层底面模板后进行振捣、浇筑;对于设计坡度大于60°的坡屋面则可参照剪力墙的施工方法安装双层模板后进行浇捣。
本施工工法适用于通常设计坡度在25°~60°之间的密实性的坡屋面结构。
四、工艺原理本施工方法是在按要求安装好坡屋面底层模板后,依据坡屋面的走向沿坡底至坡顶的方向布置竖向龙骨,竖向龙骨与底层模板间通过限位止水螺栓进行夹固、定位,以此来控制结构的厚度及安装面层模板的依据。
面层模板则根据放样的结果予以事先分级预制,安装时将面层模板摆放进竖向龙骨之间,通过铁钉将面层模板与竖向龙骨钉牢即可。

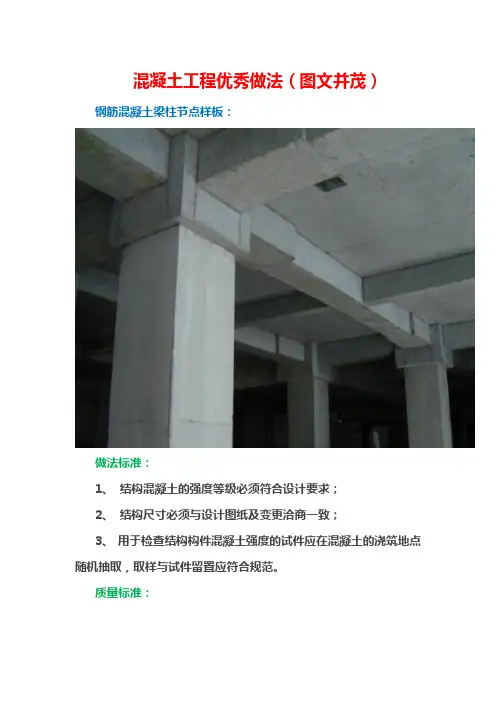

混凝土工程优秀做法(图文并茂)钢筋混凝土梁柱节点样板:
做法标准:
1、结构混凝土的强度等级必须符合设计要求;
2、结构尺寸必须与设计图纸及变更洽商一致;
3、用于检查结构构件混凝土强度的试件应在混凝土的浇筑地点随机抽取,取样与试件留置应符合规范。
质量标准:
1、混凝土外观无露筋、蜂窝、孔洞、夹渣、疏松、裂缝、外形缺陷等质量问题;
2、结构尺寸允许偏差:轴线:5mm;垂直度:≦5m的8mm;>5m的10mm;标高:±10mm;截面尺寸:+8mm,-5mm;表面平整度:8mm。
钢筋混凝土剪力墙样板:
做法标准:
1、结构混凝土的强度等级必须符合设计要求;
2、结构尺寸必须与设计图纸及变更洽商一致;
3、用于检查结构构件混凝土强度的试件应在混凝土的浇筑地点随机抽取,取样与试件留置应符合规范。
质量标准:
1、混凝土外观无露筋、蜂窝、孔洞、夹渣、疏松、裂缝、外形缺陷等质量问题;
2、结构尺寸允许偏差:轴线:5mm;垂直度:≦5m允许偏差8mm;垂直度>5m允许偏差10mm;标高:±10mm;截面尺寸:+8mm,-5mm;表面平整度:8mm。
房建工程混凝土施工标准做法图解施工机具
A1:混凝土墙柱浇筑时,从下往上采用人工敲击模板,锤击间距200mm,边浇筑边锤击,有效控制表面气泡、蜂窝、麻面产生
A2:墙柱超过2m,必须采用两次或两次以上分层浇筑完成,严禁一次浇筑
A3: 墙柱边混凝土收面标高、平整度控制在3mm以内
A4: 墙柱混凝土凿毛,表面凿毛面积≥70%
A5: 墙柱单侧或两侧为吊模时,在阴角根部的位置增加钢丝网可有效防止烂根现象
A6: 墙柱在支模前采用海棉垫做微调(只适用于平整度在5mm以内)
A7: 墙在降板位置单侧为吊模时,模板、木方下到底部,利用钢管对撑顶紧
A8: 外墙模板支设前在上下层模板之间粘贴双面胶,防治出现漏浆
A9: 楼板降板处,墙、柱支模前采用模板垫平后再支模
A10: 梁柱交接处钢筋过密时,绑扎时应留置振捣孔。
A11:模板表面严禁出现无用的孔洞(模板多余螺杆洞未封堵,混凝土浇筑时孔洞漏浆造成墙体表面观感质量差),不允许使用
A12: 柱砼标号高于梁标号时,梁距柱边500mm处加设钢丝网(该区域混凝土标号砼墙柱)
A13: 模板表面缝宽≥1.5mm,采用胶带粘贴,避免漏浆
A14: 钢筋三角架,浇筑时配合刮尺使用,控制楼板厚度、平整度。
在混凝土收平后可取出,间距≤1.8m
A14: 钢筋三角架,浇筑时配合刮尺使用,控制楼板厚度、平整度。
在混凝土收平后可取出,间距≤1.8m
A16-1:楼板浇筑前采用铁锹初步平整
A16-2:采用2.5m铝合金刮尺刮平
A16-3:采用扫平仪或水准仪进行收面控制
A16-4:面层采用收面机,收面机无法操作位置人工铁板收面
A16-5:地面有二次装修时,做拉毛处理,不得采用扫帚扫毛;装修材料为胶粘贴平整度≤3mm,装修材料为砂浆粘贴平整度≤5mm
A16-6:屋面、地下室顶板或无装修层地面采用收光机做收光(不少于2次)
A16-7:楼板面层水平度、平整度和楼板底部水平度超过2cm,凿除重新施工
A17: 采用定制钢架作为钢筋绑扎、混凝土浇筑阶段的通道、泵管架设专业工具。
混凝土浇筑过程中可以作为板厚控制,浇筑完成后取出(材料规格采用方钢
30*30*3方钢加Φ12钢筋,现场制作)
A18: 混凝土浇筑完成后,楼板达到1.2 MPa后才允许上人(12小时左右,行走不留脚印),每平方荷载不超过150kg
A19:楼板后浇带二次支模前,砼底板处粘双面胶或海绵,模板与砼搭接宽度≤200mm,立杆放置在交接处的底部
A20: 楼板后浇带采用模板做锯齿形(支撑条控制小于500mm)
A21:底板、墙后浇带采用快易收口网的做法,钢筋支撑间距500mm
A22:墙后浇带两侧采用双面胶或海绵,两侧利用原有螺杆锁边
A23: 雨季施工,浇筑后采用塑料薄膜或三彩布遮盖
A24: 地下室施工时,每个承台底部要预留小型集水井,浇筑时明水及时利用水泵抽走
A25:柱墙采用薄膜包裹养护
A26:采用刷或喷养护剂养护
A27-1: 混凝土泵管、布料机不得直接搁置在钢筋上,采用支架架空
A27-2:布料机、泵管底座采用铁板、钢管现场制作加工
A27-3:布料机底部加强处理,木楞间距200mm,立杆间距600mm
A28: 夏季混凝施工时,为更好控制混凝土入管温度,泵管采用麻袋覆盖
A29: 现场建立养护室,养护室器具包括:温度计、湿度计、天平寸、试块模具、养护记录表
A30: 同条件试块放置在楼层设定位置,采用钢筋笼放置
A31:拆模后三天内将实测值标注在墙体上,施工单位用白色粉笔、监理用蓝色、项目部用红色
A32:统一在楼梯通道口位置墙体上标明该层浇筑时间、拆模时间、养护方式等信息
A33:混凝土浇筑前,底层垃圾、材料归堆,清扫干净,浇筑完成后用水将落地的水泥浆、混凝土冲洗干净
A34: 泵管清理干净堆放在指定位置(不得堆放在外架、楼梯口、通道口、洞口、电梯井架体等危险位置)
A35: 模板拆除后楼层清理干净,管线位置采用木盒保护。
