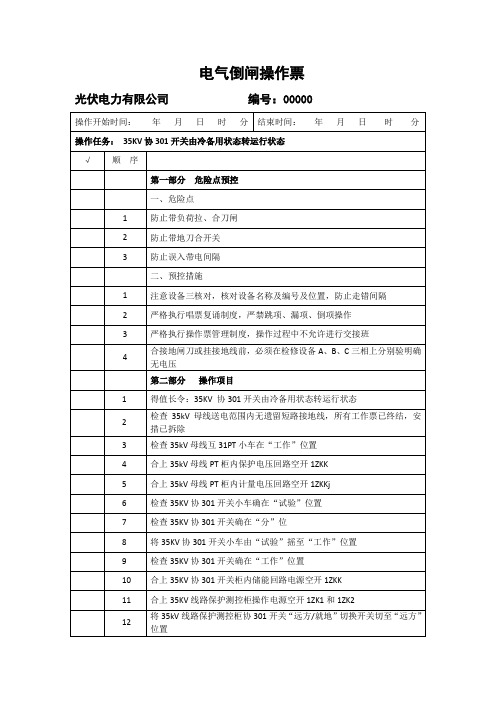

光伏电站操作票目录110kV1#主变由运行转检修 (2)110kv1#主变由检修转运行 (4)110kV1#主变由运行转冷备用 (7)110kv1#主变由冷备用转运行 (9)35KV母线由运行转检修........................................... 12 35KV 母线由检修转运行. (14)35KV母线由运行转冷备用 (16)35KV母线由冷备用转运行......................................... 18 35kV 站用变兼接地变3981开关由运行转检修 (20)35KV站用变兼接地变3981开关由检修转运行 (21)35kV站用变兼接地变3981开关由运行转冷备用...................... 23 35kV 站用变兼接地变3981开关由冷备用转运行...................... 24 35KV站用变兼接地变倒10kV站用变.. (25)10kV站用变倒35KV 站用变兼接地变 (26)35kV1#SVG3982开关由运行转检修 (27)35kV1#SVG3982开关由检修转运行.................................. 2835kV1#SVG3982开关由运行转冷备用.. (30)35kV1#SVG3982开关由冷备用转运行 (31)35kV1#集电线3983开关由运行转检修 (32)35kV1#集电线3983开关由检修转运行 (33)35kV1#集电线3983开关由运行转冷备用 (35)35kV1#集电线3983开关由冷备用转运行 (36)35kV2#集电线3984开关由运行转检修 (38)35kV2#集电线3984开关由检修转运行 (39)35kV2#集电线3984开关由运行转冷备用 (41)35kV2#集电线3984开关由冷备用转运行 (42)35kV3#集电线3985开关由运行转检修 (44)35kV3#集电线3985开关由检修转运行 (45)35kV3#集电线3985开关由运行转冷备用 (47)35kV3#集电线3985开关由冷备用转运行 (48)35kV4#集电线3986开关由运行转检修 (50)35kV4#集电线3986开关由检修转运行 (51)35kV4#集电线3986开关由运行转冷备用 (53)35kV4#集电线3986开关由冷备用转运行 (54)35kV5#集电线3987开关由运行转检修 (56)35kV5#集电线3987开关由检修转运行 (57)35kV5#集电线3987开关由运行转冷备用 (59)35kV5#集电线3987开关由冷备用转运行 (60)1电气倒闸操作票记录编号: 电站名称尚检英吉沙光伏一电站编号 021-2852-C-2016-00-001 发令时间年月日时分操作开始时间: 年月日时分操作结束时间: 年月日时分操作任务: 110kV 1#主变由运行转检修顺序操作项目已执行 1 得令:将110kV 1#主变由运行转检修检查1,主变35kV侧311开关确已分闸,35kV母线处于检修或备用2 状态3 检查站用电源已由35kV 站用变兼接地变切至10kV站用变带4 投入1,主变“接地后备保护”压板5 合上 1,主变1983-9中性点接地刀闸操作、控制回路电源开关6 将1,主变1983-9中性点接地刀闸操作方式开关切至“远方”位置7 合上1,主变1983-9中性点接地刀闸8 检查1,主变1983-9中性点接地刀闸确已合闸9 将1,主变1983-9中性点接地刀闸操作方式开关切至“停止”位置 10 断开1,主变1983-9中性点接地刀闸操作、控制回路电源开关 11 停用1,主变“不接地后备保护”压板 12 检查1,主变110kV侧1983开关气压/储能正常 13 断开1,主变110kV侧1983开关 14 检查1,主变110kV侧1983开关确已分闸 15 合上1,主变110kV侧1983-5隔离开关操作、控制回路电源开关将1,主变110kV侧1983-5隔离开关操作方式开关切至“远方”位16 置17 拉开1,主变110kV侧1983-5隔离开关备注:操作人: 监护人: 值长:记录编号规则:同操作票编号2电气倒闸操作票记录编号: 电站名称邢台春峪万阳光伏电站编号 021-2852-C-2016-00-002 发令时间年月日时分操作开始时间: 年月日时分操作结束时间: 年月日时分操作任务: 顺序操作项目已执行 18 检查1,主变110kV侧1983-5隔离开关确已分闸将1,主变110kV侧1983-5隔离开关操作方式开关切至“停止”位19 置20 断开1,主变110kV侧1983-5隔离开关操作、控制回路电源开关 21 投入1,主变“不接地后备保护”压板22 合上 1,主变1983-9中性点接地刀闸操作、控制回路电源开关 23 将1,主变1983-9中性点接地刀闸操作方式开关切至“远方”位置 24 拉开1#主变1983-9中性点接地刀闸 25 检查1#主变1983-9中性点接地刀闸确已分闸 26 将1,主变1983-9中性点接地刀闸操作方式开关切至“停止”位置 27 断开1,主变1983-9中性点接地刀闸操作、控制回路电源开关 28 停用1,主变“接地后备保护”压板 29 在1,主变高低压侧分别验明三相确无电压 30 在1,主变高低压侧分别装设接地线31 操作完毕,汇报值长ㄣ备注:操作人: 监护人: 值长:记录编号规则:同操作票编号3电气倒闸操作票记录编号: 电站名称邢台春峪万阳光伏电站编号 021-2852-C-2016-00-001 发令时间年月日时分操作开始时间: 年月日时分操作结束时间: 年月日时分操作任务: 110kV1#主变由检修转运行顺序操作项目已执行得令:将110kV1#主变由检修转运行 1 检查1#主变所有工作已结束,工作票已终结 2 拆除1#主变高低压侧接地线3 检查1,主变间隔无妨碍送电物4 检查1,主变110kV侧1983开关确在分闸位置5 检查1#主变 110kV侧 1983-5隔离开关确在分闸位置6 检查1,主变110kV侧1983开关操作方式确在“远方”位置7 检查1#主变110kV侧1983开关气压 / 储能正常8 检查1,主变有载调压器动力电源投入正常9 检查 1,主变保护装置各部无异常 10 检查1,主变保护压板投入正确 11 检查 1,主变有载调压器档位( 档 ) 12 投入1,主变“接地后备保护”压板 13 合上1,主变1983-9中性点接地刀闸操作、控制回路电源开关 14 将1,主变1983-9中性点接地刀闸操作方式开关切至“远方”位置 15 合上 1,主变1983-9中性点接地刀闸备注:操作人: 监护人: 值长:记录编号规则:同操作票编号4电气倒闸操作票记录编号: 电站名称邢台春峪万阳光伏电站编号 021-2852-C-2016-00-002 发令时间年月日时分操作开始时间: 年月日时分操作结束时间: 年月日时分操作任务: 顺序操作项目已执行 16 检查1,主变1983-9中性点接地刀闸确已合闸 17将1,主变1983-9中性点接地刀闸操作方式开关切至“停止”位置 18 断开1,主变1983-9中性点接地刀闸操作、控制回路电源开关 19 停用1,主变“不接地后备保护”压板 20 合上1#主变 110kV侧 1983-5隔离开关操作、控制回路电源开关将1#主变 110kV 侧1983-5隔离开关操作方式开关切至“远方”位21 置22 合上1#主变 110kV侧 1983-5隔离开关 23 检查1#主变 110kV侧 1983-5隔离开关确已合闸 24 将1#主变 110kV侧1983-5隔离开关操作方式开关切至“停止”位置25 断开1#主变 110kV侧1983-5隔离开关操作、控制回路电源开关 26 合上1#主变 110kV侧1983开关 27 检查1#主变 110kV侧1983 开关确已合闸 28 检查1,主变空载运行正常 29 投入1,主变“不接地后备保护”压板 30 合上1,主变1983-9中性点接地刀闸操作、控制回路电源开关 31 将1,主变1983-9中性点接地刀闸操作方式开关切至“远方”位置 32 拉开1,主变1983-9中性点接地刀闸备注:操作人: 监护人: 值长:记录编号规则:同操作票编号5电气倒闸操作票记录编号: 电站名称邢台春峪万阳光伏电站编号 021-2852-C-2016-00-003 发令时间年月日时分操作开始时间: 年月日时分操作结束时间: 年月日时分操作任务: 顺序操作项目已执行33 检查1,主变1983-9中性点接地刀闸确已分闸。

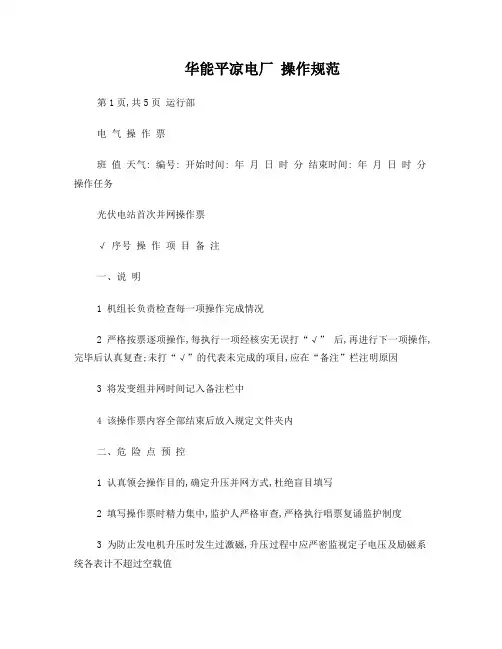

华能平凉电厂操作规范第1页,共5页运行部电气操作票班值天气: 编号: 开始时间: 年月日时分结束时间: 年月日时分操作任务光伏电站首次并网操作票√ 序号操作项目备注一、说明1 机组长负责检查每一项操作完成情况2 严格按票逐项操作,每执行一项经核实无误打“√” 后,再进行下一项操作,完毕后认真复查;未打“√”的代表未完成的项目,应在“备注”栏注明原因3 将发变组并网时间记入备注栏中4 该操作票内容全部结束后放入规定文件夹内二、危险点预控1 认真领会操作目的,确定升压并网方式,杜绝盲目填写2 填写操作票时精力集中,监护人严格审查,严格执行唱票复诵监护制度3 为防止发电机升压时发生过激磁,升压过程中应严密监视定子电压及励磁系统各表计不超过空载值4 为防止并网时造成非同期,把握好同期装臵投入和启动的时机,严禁同步表指针距同步点大于270°时投入同期装臵5 操作全过程必须由两人执行,操作人在没有监护人监护时拒绝操作三、操作步骤1 得值长令:光伏电站首次并网2 模拟操作,核实无误3 查光伏电站升压站已带电运行正常4 检查箱变高压侧刀闸在合位5 检查箱变运行正常6 检查箱变低压侧开关确断合上箱变低压侧开关检查箱变低压侧开关确合装光伏电站#1—#50方阵中的汇流箱保险, 7 合光伏电站#1—#50方阵中的汇流箱空开合光伏电站#1—#50方阵中的直流配电箱空开确定紧急停机按钮在断开状态用万用表分别测量逆变器对于该项目逆变器的启动,必须满足以下条件:逆变器的交流侧必须有电,即35kV必须有电且经双分裂变压器传至逆变器的交流侧逆变器的直流侧必须有电,电压范围在450V—820V之间闭合交流侧断路器闭合直流侧断路器把启停旋钮选至START位臵,触摸屏会显示逆变器在期待中状态,逆变器经5分钟自检,并网条件满足后,开始并网。
8(1)第五行“17”亮,第六行“2”亮,第八行“2”亮,(2) 其余均灭7)EX07板:均灭8)EX08板:(1)第一行“切除”亮(2)第二行至第七行两行红灯灭(3)第八行灯灭9 申请值长,通知网控做如下工作:①查3310开关确在断开位臵②查3312开关确在断开位臵③合上33216刀闸④查3310开关保护投退正确10 查#1发变组保护压板投退正确11 查#1发电机AVR装臵双柜显示“A柜主柜,B柜从柜”12 查#1主变中性点地刀310中已合好13 投入#1发变组启停机保护压板,3312开关充电保护压板14 查33103、312开关无合闸闭锁信号15 汽机定速后,查#1发电机副励磁机输出电压正常(186V)16 合上#1发电机FMK开关17 查#1发电机FMK开关确已合好,红灯亮18 合上#1发电机副励磁机出口41E开关19 查#1发电机副励磁机出口41E开关确已合好,红灯亮20 按下1PB远方建压按钮,逐渐升发电机电压至18KV21 按下2PB按钮点动升发电机电压至20KV22 查#1发电机定子电流表指示为零23 查#1发电机负序电流表指示为零24 查#1发电机励磁电流表指示正常25 查#1发电机各空载值符合要求26 查#1发电机转子对地绝缘良好27 查#1发电机转速正常,否则增加28 查3310开关的TK开关在“断开”位臵29 将3312TK开关打至“自动”位臵30 查非同期闭锁开关STK在“闭锁”位臵31 将1STK切至“粗调”位臵32 调整#1发电机电压、周波与系统一致33 将1STK切至“细调”位臵34 调整#1发电机周波、电压与系统一致,同步表顺时针缓慢均匀转动35 将DTK开关切至“试验”位臵36 按下自动准同期装臵启动按钮QA37 查自动准同期装臵投入白灯亮38 查同步表在同步点时合闸脉冲灯亮39 将DTK打至“工作”位臵40 提前270°按下自动准同期装臵启动按钮QA41 按下3312开关防误闭锁解锁按钮42 待同步点3312开关红灯闪光,复归3312开关至“合闸后”位臵43 查#1发电机与系统并列正常,增加少许有功、无功负荷,以防逆功率及失磁(时分)44 汇报值长,#1发电机已与系统并列45 将3312TK开关切至“断”位46 将3310TK开关切至“手动”位47 查同步表在同步点48 按下3310开关防误闭锁解锁按钮49 合上3310开关50 查3310开关确合,红灯亮51 将3310TK开关打至“断”位52 将DTK开关切至“断”位53 将1STK开关切至“断”位54 手动调节感应调压器控制把手GKK开关使备用励磁输出电压高于AVR装臵输出电压1~2V55 投入#1发变组保护A柜如下保护压板:56 (1)发电机失磁(2)发电机频率57 退出#1发变组保护A柜如下保护压板:(1)启停机保护58 投入#1发变组保护B柜如下保护压板:(1)发电机失磁(2)发电机频率59 退出#1发变组保护B柜如下保护压板:(1)启停机保护60 投入#1发变组保护C柜如下保护压板:(1)主变冷却器故障起动跳闸(2)发电机断水起动跳闸61 退出3312开关充电保护压板62 申请值长投入#1机励磁系统PSS(此项待定)63 检查调节器A套板件如下显示:1)EX06板:第二行“5”亮,第四行“14”亮,第五行“17”亮,第六行“2”亮,第八行“2”亮,2)EX08板:第二行至第七行两行红灯亮64 检查调节器B套板件如下显示:1)EX06板:第二行“5”亮,第四行“14”亮,第五行“17”亮,第六行“2”亮,第八行“2”亮,2)EX08板:第二行至第七行两行红灯亮65 查上述操作无误66 汇报值长:#1发变组AVR“自动”升压“自动”准同期已并列操作人:监护人:机组长:值长:。

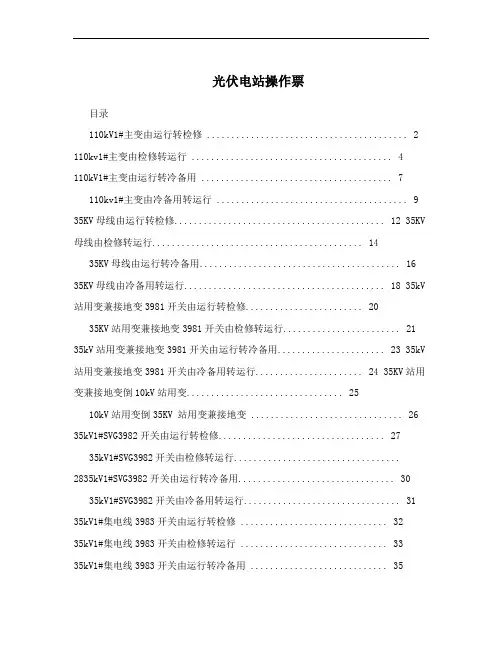

目录110kV1#主变由运行转检修 (2)110kv1#主变由检修转运行 (4)110kV1#主变由运行转冷备用 (7)110kv1#主变由冷备用转运行 (9)35KV母线由运行转检修 (12)35KV母线由检修转运行 (14)35KV母线由运行转冷备用 (16)35KV母线由冷备用转运行 (18)35kV站用变兼接地变3981开关由运行转检修 (20)35KV站用变兼接地变3981开关由检修转运行 (21)35kV站用变兼接地变3981开关由运行转冷备用 (23)35kV站用变兼接地变3981开关由冷备用转运行 (24)35KV站用变兼接地变倒10kV站用变 (25)10kV站用变倒35KV 站用变兼接地变 (26)35kV1#SVG3982开关由运行转检修 (27)35kV1#SVG3982开关由检修转运行 (28)35kV1#SVG3982开关由运行转冷备用 (30)35kV1#SVG3982开关由冷备用转运行 (31)35kV1#集电线3983开关由运行转检修 (32)35kV1#集电线3983开关由检修转运行 (33)35kV1#集电线3983开关由运行转冷备用 (35)35kV1#集电线3983开关由冷备用转运行 (36)35kV2#集电线3984开关由运行转检修 (38)35kV2#集电线3984开关由检修转运行 (39)35kV2#集电线3984开关由运行转冷备用 (41)35kV2#集电线3984开关由冷备用转运行 (42)35kV3#集电线3985开关由运行转检修 (44)35kV3#集电线3985开关由检修转运行 (45)35kV3#集电线3985开关由运行转冷备用 (47)35kV3#集电线3985开关由冷备用转运行 (48)35kV4#集电线3986开关由运行转检修 (50)35kV4#集电线3986开关由检修转运行 (51)35kV4#集电线3986开关由运行转冷备用 (53)35kV4#集电线3986开关由冷备用转运行 (54)35kV5#集电线3987开关由运行转检修 (56)35kV5#集电线3987开关由检修转运行 (57)35kV5#集电线3987开关由运行转冷备用 (59)35kV5#集电线3987开关由冷备用转运行 (60)电气倒闸操作票记录编号:电站名称邢台春峪万阳光伏电站编号021-2852-C-2016-00-001发令时间年月日时分操作开始时间:年月日时分操作结束时间:年月日时分操作任务:110kV 1#主变由运行转检修顺序操作项目已执行1得令:将110kV 1#主变由运行转检修2检查1#主变35kV侧311开关确已分闸,35kV母线处于检修或备用状态3检查站用电源已由35kV 站用变兼接地变切至10kV站用变带4投入1#主变“接地后备保护”压板5合上 1#主变1983-9中性点接地刀闸操作、控制回路电源开关6将1#主变1983-9中性点接地刀闸操作方式开关切至“远方”位置7合上1#主变1983-9中性点接地刀闸8检查1#主变1983-9中性点接地刀闸确已合闸9将1#主变1983-9中性点接地刀闸操作方式开关切至“停止”位置10断开1#主变1983-9中性点接地刀闸操作、控制回路电源开关11停用1#主变“不接地后备保护”压板12检查1#主变110kV侧1983开关气压/储能正常13断开1#主变110kV侧1983开关14检查1#主变110kV侧1983开关确已分闸15合上1#主变110kV侧1983-5隔离开关操作、控制回路电源开关16将1#主变110kV侧1983-5隔离开关操作方式开关切至“远方”位置17拉开1#主变110kV侧1983-5隔离开关备注:操作人:监护人:值长:记录编号规则:同操作票编号电气倒闸操作票记录编号:电站名称邢台春峪万阳光伏电站编号021-2852-C-2016-00-002发令时间年月日时分操作开始时间:年月日时分操作结束时间:年月日时分操作任务:顺序操作项目已执行18检查1#主变110kV侧1983-5隔离开关确已分闸19将1#主变110kV侧1983-5隔离开关操作方式开关切至“停止”位置20断开1#主变110kV侧1983-5隔离开关操作、控制回路电源开关21投入1#主变“不接地后备保护”压板22合上 1#主变1983-9中性点接地刀闸操作、控制回路电源开关23将1#主变1983-9中性点接地刀闸操作方式开关切至“远方”位置24拉开1#主变1983-9中性点接地刀闸25检查1#主变1983-9中性点接地刀闸确已分闸26将1#主变1983-9中性点接地刀闸操作方式开关切至“停止”位置27断开1#主变1983-9中性点接地刀闸操作、控制回路电源开关28停用1#主变“接地后备保护”压板29在1#主变高低压侧分别验明三相确无电压30在1#主变高低压侧分别装设接地线31操作完毕,汇报值长ㄣ备注:操作人:监护人:值长:记录编号规则:同操作票编号记录编号:电站名称邢台春峪万阳光伏电站编号021-2852-C-2016-00-001发令时间年月日时分操作开始时间:年月日时分操作结束时间:年月日时分操作任务:110kV1#主变由检修转运行顺序操作项目已执行得令:将110kV1#主变由检修转运行1 检查1#主变所有工作已结束,工作票已终结2 拆除1#主变高低压侧接地线3 检查1#主变间隔无妨碍送电物4 检查1#主变110kV侧1983开关确在分闸位置5 检查1#主变 110kV侧 1983-5隔离开关确在分闸位置6 检查1#主变110kV侧1983开关操作方式确在“远方”位置7 检查1#主变 110kV侧1983开关气压 / 储能正常8 检查1#主变有载调压器动力电源投入正常9 检查 1#主变保护装置各部无异常10 检查1#主变保护压板投入正确11 检查 1#主变有载调压器档位(档)12 投入1#主变“接地后备保护”压板13 合上1#主变1983-9中性点接地刀闸操作、控制回路电源开关14 将1#主变1983-9中性点接地刀闸操作方式开关切至“远方”位置15 合上 1#主变1983-9中性点接地刀闸备注:操作人:监护人:值长:记录编号规则:同操作票编号记录编号:电站名称邢台春峪万阳光伏电站编号021-2852-C-2016-00-002发令时间年月日时分操作开始时间:年月日时分操作结束时间:年月日时分操作任务:顺序操作项目已执行16 检查1#主变1983-9中性点接地刀闸确已合闸17 将1#主变1983-9中性点接地刀闸操作方式开关切至“停止”位置18 断开1#主变1983-9中性点接地刀闸操作、控制回路电源开关19 停用1#主变“不接地后备保护”压板20 合上1#主变 110kV侧 1983-5隔离开关操作、控制回路电源开关21 将1#主变 110kV 侧1983-5隔离开关操作方式开关切至“远方”位置22 合上1#主变 110kV侧 1983-5隔离开关23 检查1#主变 110kV侧 1983-5隔离开关确已合闸24 将1#主变 110kV侧1983-5隔离开关操作方式开关切至“停止”位置25 断开1#主变 110kV侧1983-5隔离开关操作、控制回路电源开关26 合上1#主变 110kV侧1983开关27 检查1#主变 110kV侧1983 开关确已合闸28 检查1#主变空载运行正常29 投入1#主变“不接地后备保护”压板30 合上1#主变1983-9中性点接地刀闸操作、控制回路电源开关31 将1#主变1983-9中性点接地刀闸操作方式开关切至“远方”位置32 拉开1#主变1983-9中性点接地刀闸备注:操作人:监护人:值长:记录编号规则:同操作票编号电气倒闸操作票记录编号:电站名称邢台春峪万阳光伏电站编号021-2852-C-2016-00-003发令时间年月日时分操作开始时间:年月日时分操作结束时间:年月日时分操作任务:顺序操作项目已执行33 检查1#主变1983-9中性点接地刀闸确已分闸。
变电站(发电厂)操作票、工作票填写执行规则1总则1.1 为贯彻执行《电力安全工作规程》(变电站和发电厂电气部分、电力线路部分) (国家电网安监〔2005〕83号)(以下统称为《安规》),确保操作票和工作票填写执行的标准化、规范化和程序化,结合公司实际情况制定本规则。
1.2 凡在公司变电站(发电厂)、开闭所、配电室等电气设备上工作,都必须严格执行《安规》和本规则。
2变电站(发电厂)操作票2.1变电站(发电厂)操作票的填写2.1.1编号:由公司统一编号,在印刷时一并排印,使用单位应按照编号顺序依次使用。
微机辅助生成倒闸操作票,必须具备打印过号功能,编号应符合公司统一标准:2.1.1.1前两位为厂编号:01—橡胶厂;02—炼油厂;03—第二化肥厂;04—烯烃厂;05—塑料厂;06—氯碱厂;07—热电厂;08—储运厂;09—供排水厂;10—腈纶厂;11—动力管理中心;12—社区管理部;13—达州化肥厂。
2.1.1.2后五位各单位分别从00001开始排版印刷,下一年票号与本年票号连续。
2.1.2单位:指变配电站(开关站、配电室),按公司调度规程或厂命名的名称填写。
如:XX厂XX变电站、热电厂电站等。
2.1.3发令时间、操作开始时间和结束时间:2.1.3.1发令时间:值班调度员下达操作命令时间。
2.1.3.2操作开始时间:操作人员开始实施操作时间。
2.1.3.3操作结束时间:全部操作完毕并复查无误后的时间。
一个操作任务使用多页操作票时,首页填写发令时间和操作开始时间,末页填写操作结束时间。
2.1.4操作票上下页接号:2.1.4.1印刷票:一个操作任务使用多页操作票时,在首页和以后的右下角填写“接下页:XX号”,在次页和以后的各页右上角填写“承上页:XX号”。
2.1.4.2微机生成票:打印一份多页操作票时,在首张及以后各张的备注栏内右下角自动生成:接下页№××号;在第二张及以后操作任务栏右上角自动生成:承上页№××号。
XXXXXXXX有限公司操作票管理制度操作票管理制度1.目的由于电气设备的复杂性、危险性和发生事故后的严重性,为防止误操作,必须采取严格的措施以确保人身和设备安全。
其主要的组织措施为严肃认真、严格的执行操作票制度。
结合光伏电站实际特点,特编写本规定。
2.适用范围本制度适用于武汉煜江能农业科技发展有限公司光伏电站电气倒闸操作作业管理。
3.上游和参考文件4.定义4.1倒闸操作倒闸操作是将电气设备由一种状态向另一种状态进行转换操作。
4.2倒闸操作票倒闸操作票是将电气设备由一种状态向另一种状态进行转换操作的书面依据。
4.3 电气设备的状态4.3.1 运行状态是指设备的开关、刀闸均在合闸位置(所连接的避雷器、电压互感器无特殊情况均应投入),自动化装置及保护已投入。
小车开关或抽屉式开关在工作位置,开关在合闸位置。
4.3.2 检修状态是指设备的开关、刀闸均在断开位置,并已装设接地线(或合上接地刀闸),开关和刀闸的操作电源已断开,刀闸操作把手已锁住;小车开关或抽屉式开关的检修状态:小车开关或抽屉式开关拉出开关柜,开关的控制和操作电源断开,并锁上柜门。
(1)开关检修状态是指开关与两侧刀闸均断开,开关、刀闸控制电源和合闸电源均断开,在开关与两侧刀闸间分别装设接地线或合上接地刀闸,检修的开关与刀闸间接有电压互感器时,则该互感器的刀闸应断开并取下高低压熔丝。
若开关柜线路侧仍带电,则该柜出线的第一组线路刀闸也应断开,否则该线路应转检修。
(2)线路检修状态是指线路的开关,母线侧、线路侧刀闸均断开,开关、刀闸控制电源和合闸电源断开,在线路电源端、出线端装设接地线或合上接地刀闸,如线路侧装有电压互感器时,应将其刀闸断开,并取下高、低压熔丝。
(3)母线检修状态是指接在母线上的所有开关、刀闸断开,开关、刀闸控制电源和合闸电源断开,根据母线长度和有无倒送电,有无感应电压等实际情况确定装设足够的接地线(或合上接地刀闸),应断开母线电压互感器隔离开关、取下母线电压互感器高、低压熔丝。
