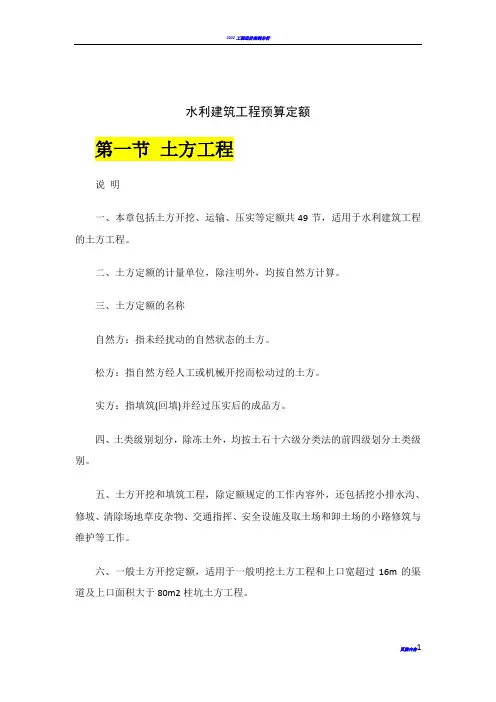

水利建筑工程预算定额第一节土方工程说明一、本章包括土方开挖、运输、压实等定额共49节,适用于水利建筑工程的土方工程。
二、土方定额的计量单位,除注明外,均按自然方计算。
三、土方定额的名称自然方:指未经扰动的自然状态的土方。
松方:指自然方经人工或机械开挖而松动过的土方。
实方:指填筑(回填)并经过压实后的成品方。
四、土类级别划分,除冻土外,均按土石十六级分类法的前四级划分土类级别。
五、土方开挖和填筑工程,除定额规定的工作内容外,还包括挖小排水沟、修坡、清除场地草皮杂物、交通指挥、安全设施及取土场和卸土场的小路修筑与维护等工作。
六、一般土方开挖定额,适用于一般明挖土方工程和上口宽超过16m的渠道及上口面积大于80m2柱坑土方工程。
七、渠道土方开挖定额,适用于上口宽小于或等于16m的梯形断面、长条形、底边需要修整的渠道土方工程。
八、沟槽土方开挖定额,适用于上口宽小于或等于4m的矩形断面或边坡陡于1∶0.5的梯形断面,长度大于宽度3倍的长条形,只修底不修边坡的土方工程,如截水墙、齿墙等各类墙基和电缆沟等。
九、柱坑土方开挖定额,适用于上口面积小于或等于80m2、长度小于宽度3倍、深度小于上口短边长度或直径、四侧垂直或边坡陡于1∶0.5、不修边坡只修底的坑挖工程,如集水坑、柱坑、机座等工程。
十、平洞土方开挖定额,适用于水平夹角小于或等于6°,断面积大于2.5m2的各型隧洞洞挖工程。
十一、斜井土方开挖定额,适用于水平夹角为6°至75°,断面积大于2.5m2的洞挖工程。
十二、竖井土方开挖定额,适用于水平夹角大于75°,断面积大于2.5m2,深度大于上口短边长度或直径的洞挖工程,如抽水井、闸门井、交通井、通风井等。
十三、砂砾(卵)石开挖和运输,按Ⅳ类土定额计算。
十四、采用一-39、40、41节定额,不需要修边修底时,每100m3减少人工14工时。
十五、推土机的推土距离和铲运机的铲运距离是指取土中心至卸土中心的平均距离。
水利部2002预算定额七-1 钻机钻岩石层灌浆孔—自下而上灌浆法适用范围:露天作业,帷幕灌浆、固结灌浆、排水孔、水位观测孔。
工作内容:钻孔、孔位转移。
注:1.钻浆砌石,石按料石相同的岩石等级定额计算;2.钻混凝土可按粗骨料相同的岩石等级计算;3.本定额是按平均孔深30-50m拟定的。
若平均孔深小于30m或大于50m,人工和钻5. 钻试验孔,人工、钻机定额乘1.1系数;钻观测孔,人工、钻机定额乘1.25系数。
七-2 钻机钻岩石层灌浆孔—自上而下灌浆法适用范围:露天作业,帷幕灌浆、固结灌浆。
工作内容:钻孔、钻灌交替、扫孔、孔位转移。
注:1.钻浆砌石,石按料石相同的岩石等级定额计算;2.钻混凝土可按粗骨料相同的岩石等级计算;3.本定额是按平均孔深30-50m拟定的。
若平均孔深小于30m或大于50m,人工和钻4.终孔孔径大于91mm时,钻机改为300型。
5. 钻检查孔及先层孔,人工、钻机定额乘1.20系数。
七-3 风钻钻灌浆孔适用范围:露天作业,孔深小于8m的固结灌浆孔、排水孔。
工作内容:孔位转移、接拉风管、钻孔。
注:1.钻垂直孔使用手持式风钻,钻水平孔、倒向孔使用气腿式风钻,台时费单价按工程量比例综合计算;2.洞内作业,人工、机械乘1.15系数。
七-4 坝基岩石帷幕灌浆—自下而上灌浆法适用范围:露天作业,一排帷幕,自下而上分段灌浆。
工作内容:洗孔、压水、制浆、灌浆、封孔、孔位转移。
注:1.钻探机作上下灌浆塞用;单孔记录仪为1:1,多路灌浆监测装置为0.2:1;4.设计要求采用磨细水泥灌浆的,水泥品种应采用干磨磨细水泥。
七-5 坝基岩石帷幕灌浆—自上而下灌浆法适用范围:露天作业,一排帷幕,自上而下分段灌浆。
工作内容:洗孔、压水、制浆、灌浆、扫孔、钻灌交替、封孔、孔位转移。
注:1.钻探机作上下灌浆塞用;3.对于重要的挡水建筑物的帷幕灌浆,应增加灌浆自动记录仪,其台时数量与灌浆泵台时数量之比例为:单孔记录仪为1:1,多路灌浆监测装置为0.2:1;4.设计要求采用磨细水泥灌浆的,水泥品种应采用干磨磨细水泥。
水利水电02概预算规定及定额说明总则一、为适应社会主义市场经济的发展和水利水电工程基本建设投资管理的需要,提高概(估)算编制质量,合理确定工程投资,根据建筑安装工程费用组成的有关规定,在水建[1998]15号文《水利水电工程设计概(估)算费用构成及计算标准》的基础上,并结合近些年水利水电工程自身行业特点,制定了本编制规定。
它是编制和审批水利水电工程设计概(估)算的依据,也是编制工程标底的指导性标准。
二、本规定适用于中央项目和中央参与投资的地方大型水利水电工程。
三、工程的设计概(估)算应按编制年的政策及价格水平进行编制。
若工程开工年份的设计方案及价格水平与初步设计概算有明显变化时,则其初步设计概算应重编报批。
四、本规定由水利部水利建设经济定额站负责管理与解释。
初步设计概算第一篇总论第一章工程分类及概算编制依据第一节工程分类和工程概算组成1.水利工程按工程性质划分为二大类,具体划分如下:2.水利工程概算由工程部分、移民和环境两部分构成。
具体划分如下所示:3.工程各部分下设一级、二级、三级项目。
4.移民和环境部分划分的各级项目执行《水利工程建设征地移民补偿投资概(估)算编制规定》、《水利工程环境保护设计概(估)算编制规定》和《水土保持工程概(估)算编制规定》。
第二节初步设计概算文件编制依据1.国家及省、自治区、直辖市颁发的有关法令法规、制度、规程;2.水利水电工程设计概(估)算编制规定;3.水利水电建筑工程概算定额、水利水电设备安装工程概算定额、施工机械台时费定额和有关行业主管部门颁发的定额;4.水利水电工程设计工程量计算规定;5.初步设计文件及图纸;6.有关合同协议及资金筹措方案;7.其他。
第二章概算文件组成内容第一节概算正件组成内容一编制说明1.工程概况流域,河系,兴建地点,对外交通条件,工程规模,工程效益,工程布置型式,主体建筑工程量,主要材料用量,施工总工期,施工总工时,施工平均人数和高峰人数,资金筹措情况和投资比例等。
水利水电02概预算规定及定额说明总则一、为适应社会主义市场经济的发展和水利水电工程基本建设投资管理的需要,提高概(估)算编制质量,合理确定工程投资,根据建筑安装工程费用组成的有关规定,在水建[1998]15号文《水利水电工程设计概(估)算费用构成及计算标准》的基础上,并结合近些年水利水电工程自身行业特点,制定了本编制规定。
它是编制和审批水利水电工程设计概(估)算的依据,也是编制工程标底的指导性标准。
二、本规定适用于中央项目和中央参与投资的地方大型水利水电工程。
三、工程的设计概(估)算应按编制年的政策及价格水平进行编制。
若工程开工年份的设计方案及价格水平与初步设计概算有明显变化时,则其初步设计概算应重编报批。
四、本规定由水利部水利建设经济定额站负责管理与解释。
初步设计概算第一篇总论第一章工程分类及概算编制依据第一节工程分类和工程概算组成1.水利工程按工程性质划分为二大类,具体划分如下:2.水利工程概算由工程部分、移民和环境两部分构成。
具体划分如下所示:3.工程各部分下设一级、二级、三级项目。
4.移民和环境部分划分的各级项目执行《水利工程建设征地移民补偿投资概(估)算编制规定》、《水利工程环境保护设计概(估)算编制规定》和《水土保持工程概(估)算编制规定》。
第二节初步设计概算文件编制依据1.国家及省、自治区、直辖市颁发的有关法令法规、制度、规程;2.水利水电工程设计概(估)算编制规定;3.水利水电建筑工程概算定额、水利水电设备安装工程概算定额、施工机械台时费定额和有关行业主管部门颁发的定额;4.水利水电工程设计工程量计算规定;5.初步设计文件及图纸;6.有关合同协议及资金筹措方案;7.其他。
第二章概算文件组成内容第一节概算正件组成内容一编制说明1.工程概况流域,河系,兴建地点,对外交通条件,工程规模,工程效益,工程布置型式,主体建筑工程量,主要材料用量,施工总工期,施工总工时,施工平均人数和高峰人数,资金筹措情况和投资比例等。
五-1 悬臂组合钢模板适用范围:各种混凝土坝、厂房下部结构等大体积混凝土的直立平面、倾斜平面、坝体纵横缝键槽。
工作内容:钢架制作、面板拼装,预埋铁件制作,模板运输;模板安装、拆除、除灰、刷脱模剂、维修、倒仓。
2注:1.向仓内倾斜的立模面,“安装、拆除”每100m立模面,人工和汽车起重机定额乘1.15系数;2.用于坝体纵、横缝键槽部位时“制作”人工、材料、机械乘1.10系数;“安装、拆除”人工和设备乘1.25系数;3.坝体纵、横缝键槽立模面面积计算,按各立模面在竖直平面上的投影面积计算(即与无键槽的纵、横缝立模面面积计算相同)。
五-2 普通标准钢模板适用范围:直墙、挡土墙、防浪墙、闸墩、底板、趾板、柱、梁、板等。
工作内容:预埋铁件制作,模板运输;模板安装、拆除、除灰、刷脱模剂,维修、倒仓、拉筋割断。
2注:1.底板、趾板为岩石基础时,“安装、拆除”人工乘1.20系数,其他材料费按8%计算;2.用于混凝土柱、梁、板时,“安装、拆除”材料不计预埋铁件和混凝土柱,“安装、拆除”人工乘1.25系数。
五-3 普通平面木模板适用范围:混凝土坝、厂房下部结构等大体积混凝土的直立面、斜面;混凝土墙、 墩等;工作内容:模板制作,立柱、围令制作,预埋铁件制作,模板运输;模板安装、拆除、除灰、刷脱模剂,维修、倒仓,拉筋割断。
2注:应优先选用钢模板,不适宜采用钢模板或采用木模板费用更低时可采用本定额。
五-4 普通曲面模板适用范围:混凝土墩头、进水口侧和下收缩曲面等弧形柱面。
工作内容:钢架制作、面板拼装,预埋铁件制作,模板运输,模板安装、拆除、除灰、刷脱模剂,维修、倒仓、拉筋割断。
2五-5 尾水肘管模板适用范围:水轮机混凝土尾水肘管(弯管段)模板。
工作内容:木模板制作,木排架制作,预埋铁件制作,整体试拼装,模板运输。
(1) 制作2工作内容:模板及排架安装、拆除,模板除灰、刷脱模剂,维修、倒仓,拉筋割断。
(2) 安装、拆除2五-6 蜗壳模板适用范围:水轮机混凝土蜗壳模板。

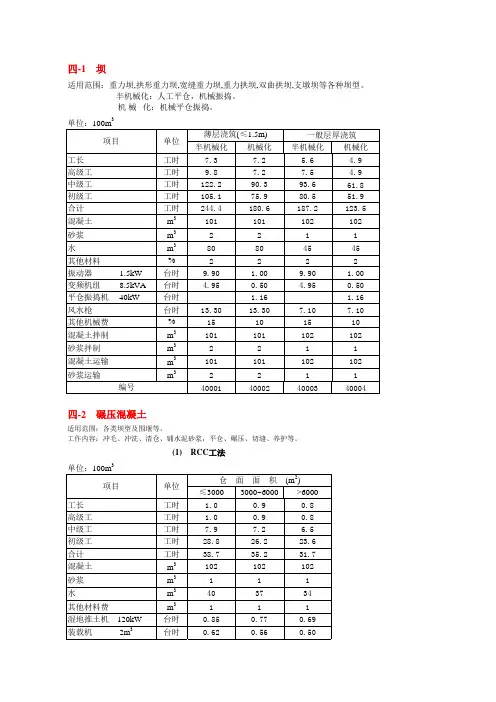

四-1 坝适用范围:重力坝,拱形重力坝,宽缝重力坝,重力拱坝,双曲拱坝,支墩坝等各种坝型。
半机械化:人工平仓,机械振捣。
机械 化:机械平仓振捣。
3四-2 碾压混凝土适用范围:各类坝型及围堰等。
工作内容:冲毛、冲洗、清仓、铺水泥砂浆,平仓、碾压、切缝、养护等。
(1) RCC工法32.变态混凝土是指:在碾压混凝土摊铺层表面泼洒水泥浆,使碾压混凝土变成具有塌落度的常态混凝土,用插入式振动器振捣使之密实;3.变态混凝土中所掺水泥浆与全部碾压混凝土的体积比由设计确定,但人工、机械定额不得调整;4.碾压混凝土围堰可采用本定额,人工、机械定额乘以0.9系数。
适用范围:各类坝型及围堰等。
工作内容:冲毛、冲洗、清仓、铺水泥砂浆,平仓、碾压、切缝、养护等。
(2) RCC工法3注:1.本定额是碾压混凝土与上、下游起模板作用的常态混凝土的综合定额;2.混凝土材料中碾压混凝土与上、下游起模板作用的常态混凝土的比例由设计 确定,但人工、机械定额不得调整;3.碾压混凝土围堰可采用本定额,人工、机械定额乘以0.9系数。
适用范围:上、下游起模板作用的常态混凝土中的隔缝板。
工作内容:划线、下料、焊接、运输、坝面安装、校正等。
(3) RCD工法隔缝铁板制作及安装3四-3 厂房适用范围:河床式、坝后式和引水式厂房。
3四-3 厂房3四-5 地下厂房衬砌3注:1.厂房机组段宽指厂房内墙之间的宽度。
2.上下部的划分:厂房段上部:(1)发电机层楼板顶面以上的混凝土构筑物; (2)安装间和副厂房的梁、板、柱。
厂房段下部:发电机层楼板顶面以下的混凝土构筑物。
河床式厂房进出口段上部:(1)进水口底板顶面以上的混凝土构筑物; (2)尾水管顶板底面以上的混凝土构筑物。
河床式厂房进出口段下部:(1)进水口底板顶面以下的混凝土构筑物; (2)尾水管顶板底面以下的混凝土构筑物。
3.地下厂房、坝内式厂房顶拱、边墙按四-5节定额及规定计算,其上、下部混凝土采用本节定额,但地下 厂房人工定额乘以1.25系数。

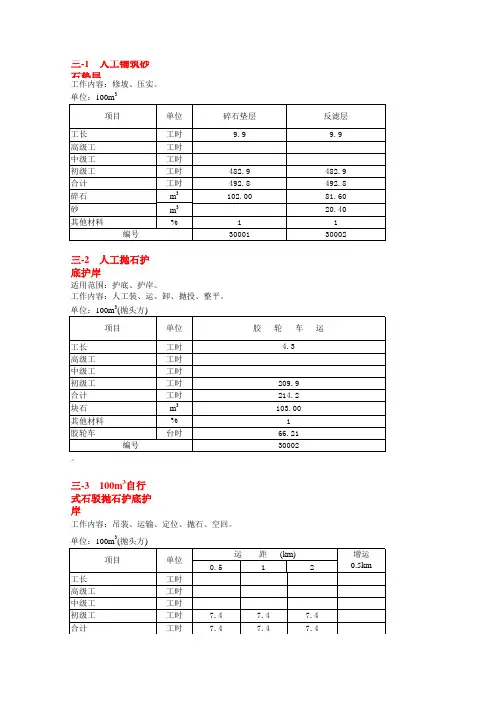

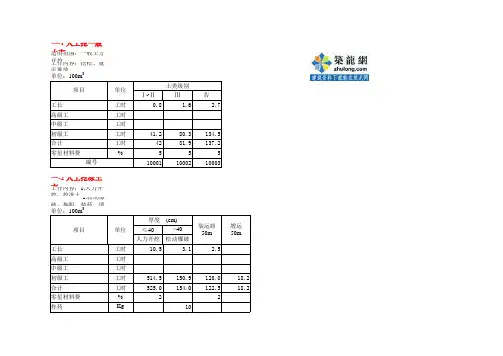

三-1 人工铺筑砂石垫层工作内容:修坡、压实。
3三-2 人工抛石护底护岸适用范围:护底、护岸。
工作内容:人工装、运、卸、抛投、整平。
3注:抛投方相当于堆方。
三-3 100m3自行式石驳抛石护底护岸工作内容:吊装、运输、定位、抛石、空回。
单位:100m3三-4 120m3底开式石驳抛石护底护岸工作内容:吊装、运输、定位、抛石、空回。
3三-5 干砌块石工作内容:选石、修石、砌筑、填缝、找平。
3三-6 浆砌块石工作内容:选石、修石、冲洗、拌浆、砌石、勾缝。
单位:100m3三-8 浆砌条料石工作内容:选石、冲洗、拌浆、砌石、勾缝。
3三-9 浆砌石拱圈工作内容:拱架模板制作、安装、拆除、冲洗、拌浆、砌筑、勾缝。
3三-10 浆砌石衬砌适用范围:隧洞。
工作内容:拱部、拱架及支撑的制作、安装、拆除、冲洗、拌浆、砌筑、勾缝。
3三-11 浆砌混凝土预制块工作内容:冲洗、拌浆、砌筑、勾缝。
2三-12 浆砌辉绿岩铸石工作内容:人工拌和铸石粉、砌筑、填缝。
2三-13 砌体砂浆抹面工作内容:冲洗、抹灰、压光。
2注:斜面角度大于30°时,按立面计算。
三-14 砌体拆除适用范围:块、条、料石。
工作内容:拆除、清理、堆放。
3三-16 拖拉机压实3三-16 拖拉机压实3三-17 振动碾压实3适用范围:坝体砂石料、反滤料、堆石,非自行式振动碾。
工作内容:推平、压实、修坡、洒水、补边夯、辅助工作。
适用范围:坝体砂石料、反滤料,利用拖拉机履带碾压。
工作内容:推平、压实、修坡、洒水、补边夯、辅助工作。
适用范围:坝体砂石料、反滤料,利用拖拉机履带碾压。
工作内容:推平、压实、修坡、洒水、补边夯、辅助工作。
三-18 斜坡碾压适用范围:坝基垫层料斜坡碾压。
工作内容:削坡、修整、机械压实。
2。

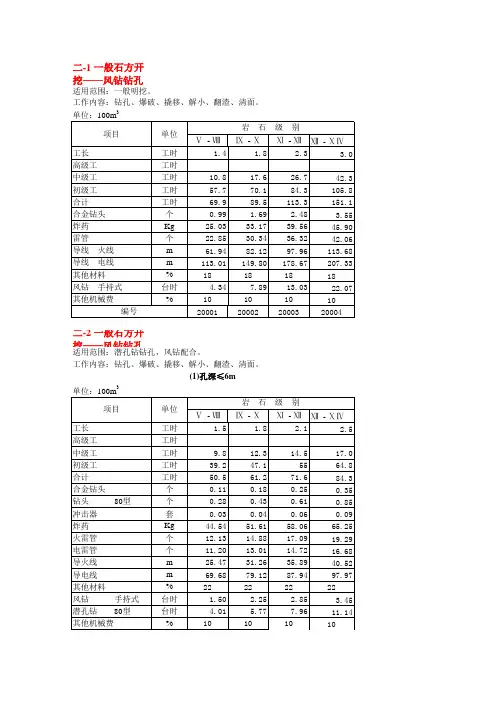

二-1 一般石方开挖——风钻钻孔适用范围:一般明挖。
工作内容:钻孔、爆破、撬移、解小、翻渣、清面。
3二-2 一般石方开挖——风钻钻孔适用范围:潜孔钻钻孔,风钻配合。
工作内容:钻孔、爆破、撬移、解小、翻渣、清面。
(1)孔深≤6m3(2)孔深6~9m3(3)孔深>9m3二-3 一般石方开挖——风钻钻孔适用范围:潜孔钻钻孔,风钻配合。
工作内容:钻孔、爆破、撬移、解小、翻渣、清面。
(1)孔深≤6m33(3)孔深>9m3二-4 一般石方开挖——150型潜孔钻钻孔适用范围:潜孔钻钻孔,风钻配合。
工作内容:钻孔、爆破、撬移、解小、翻渣、清面。
(1)孔深≤6m33(3)孔深>9m 3二-5 一般石方开挖——∮64~76mm适用范围:液压履带钻钻孔,风钻配合。
工作内容:钻孔、爆破、撬移、解小、翻渣、清面。
(1)孔深≤6m3(2)孔深6~9m3(3)孔深>9m3二-6 一般石方开挖——∮89~102mm适用范围:液压履带钻钻孔,风钻配合。
工作内容:钻孔、爆破、撬移、解小、翻渣、清面。
(1)孔深≤6m333二-7 一般坡面石方开挖适用范围:设计倾角20°~40°,平均厚度5m以下,无保护层。
工作内容:钻孔、爆破、撬移、解小、翻渣、清面。
3二-8 底部保护层石方开挖适用范围:设计倾角20°以下。
工作内容:钻孔、爆破、撬移、解小、翻渣、清面。
3二-9 坡面保护层石方开挖适用范围:设计倾角20°~40°。
工作内容:钻孔、爆破、撬移、解小、翻渣、清面。
单位:100m3二-10 沟槽石方开挖适用范围:设计倾角20°以下。
工作内容:钻孔、爆破、撬移、解小、翻渣、清面。
(1) 底宽≤1m3(2) 底宽1~2m3(3) 底宽2~4m 3(4) 底宽4~7m 3二-11 坡面沟槽石方开挖适用范围:沟槽底部与水平面呈20°~40°倾角。
目录总说明第一章水轮机说明一— 1轴流式水轮机装一— 2竖轴混流式水轮机安装一— 3横轴混流式水轮机安装一— 4贯流式(灯泡式)水轮机安装一— 5冲击式水轮机安装一— 6竖轴水泵安一— 7横轴水泵安装第二章调速系统说明二— 1调速器安装二— 2油压装置安装第三章主阀说明三— 1蝴蝶阀安装三— 2球阀安装三— 3电动闸阀安装第四章水轮发电机说明四— 1竖轴水轮发电机安装四— 2横轴水轮发电机安装四— 3贯流式(灯泡式)水轮发电机安装四— 4竖轴电动机安装四— 5横轴电动机安装第五章水力机械协助设备说明五— 1协助设备安装1.空压机安装2.供排水泵安装五— 2系统管路安装五— 3机组管路安装第六章电气设备说明六— 1发电电压设备安装1.互感器、断路器、隔走开关、负荷开关、避雷器、熔断器2.间隔板、穿通板制作安装六— 2控制保护设备安装六— 3直流系统安装1.铅酸蓄电池安装2.蓄电池充放电及安装六— 4厂用电系统安装1.10KV及以下厂用变压器2.开关柜(盘)动力箱(板)3.低压电器4.水位电气信号装置及制动器5.端子板及外面接线六— 5电缆制作安装1.电缆管(架)2.电缆敷设3.控制电缆终端头4.户内环氧树脂电力电缆终端头5.户内油浸纸绝缘电力电缆终端头6.户内塑料电力电缆干包式终端头7.交联聚氯乙烯绝缘电力电缆终端头8.户外塑料电力电缆干包式终端头9.户外式电力电缆终端头10.35KV电力电缆终端头六— 6母线制作安装1.户内、外绝缘子、穿墙套管2.带形铝母线3.带形母线伸缩节头制作安装六— 7接地装置制作安装六— 8保护网制作安装第七章变电站设备说明七— 1电力变压器安装1.三相双线圈电力变压器2.三相三线圈电力变压器七— 2 断路器安装七— 3 隔走开关安装七— 4 互感器、避雷器及熔断器安装七— 5 一次拉线第八章通讯设备说明八— 1载波通讯设备安装八— 2生产调动通讯设备安装八— 3生产管理通讯设备安装第九章电气调整说明九— 1水轮发电机、高压电动机系统1.水轮发电机组系统2.高压电动机系统九— 2 自动及特别保护装置1.自动投入装置2.特别保护装置九— 3 电力变压器系统九— 4 母线系统九— 5 输配电线路设备系统九— 6 接地装置九— 7 起重及电传系统1.桥式起重机2.油压起闭机3.固定式卷扬机4.其余九— 8九— 9九— 10低压电动机其余电气设备本体调试通讯装置第十章照明说明十— 1照明管路敷设1.钢管敷设2.硬塑料管敷设十—2 照明配线十— 3 灯具安装1.一般、工厂灯具2.荧光灯3.方型彩灯4.路灯、庭院灯十— 4开关、插座、电铃及电扇安装十— 5接线盒、接线箱及安全变压器安装第十一章通风范暖设备说明十一— 1风机和空调设备通风管束作安装十一— 2通风管束作安装十一— 3通风管附件及空调零件安制作安装十一— 4通风管保温第十二章起重设备说明十二— 1桥式起重机安装十二— 2油压起闭机安装十二— 3卷扬式起闭机安装十二— 4螺杆式起闭机安装十二— 5电梯安装十二— 6电动葫芦及单轨小车安装十二— 7轨道安装1.钢轨轨道2.工字钢轨道十二— 8滑触线安装第十三章金属闸门制作说明十三— 1平板定轮式闸门十三— 2平板滑块式闸门十三— 3弧形闸门十三— 4船闸闸门十三— 5小型闸门1.平板定轮(铸铁)闸门2.平板滑块(铸铁)闸门十三— 6 浮箱式检修闸门十三— 7 闸门埋设件十三— 8 拦污栅第十四章闸门安装说明十四— 1平面焊接闸门十四— 2平面平接闸门十四— 3弧形闸门十四— 4单扇船闸闸门十四— 5双扇船闸闸门十四— 6钢筋混凝土闸门十四— 7闸门埋设件十四— 8闸门压重物十四— 9拦污栅第十五章压力钢管说明十五— 1压力钢管束作十五— 2压力钢管安装十五— 3压力钢管运输第十六章其余金属构造说明十六— 1容器制作1.油桶2.气罐十六— 2 容器安装1.油桶2.气罐十六— 3联合操作平台制作安装十六— 4小型金属构造制作安装1.制作2.安装十六— 5 金属构造喷锌十六— 6 金属构造无损探伤查验1.X光透视2.超声波探伤3.磁粉探伤第十七章设备工地运输说明十七— 1机械化运输十七— 2卷扬机轱辘滚杠运输十七— 3人力绞磨轱辘滚杠运输附录一、定额调整计算举例附录二、电算编号、资料价钱及机械台班费表附录三、电气设备安装相关附表附录四、装置性资料未计价主材及消耗率表附录五、水力水电工程施工机械台班费总说明一、《水力水电设备安装工程估算定额(中小型)》是编制施工图估算的依照,也是编制概算定额的基础。
建筑工程单价部分一、概述:水利工程概(估)算单价分为建筑和安装工程单价两类,它是编制水利水电工程建安工程投资的基础。
(一)、工程单价的概念工程单价,是指以价格形式表示的完成单位工程量(如1m3、1t、1套等)所耗用的全部费用。
他包括直接工程费、间接费、企业利润和税金等四部分内容。
(二)、工程单价组成的三要素建筑安装工程单价由“量、价、费”三要素组成。
量:指完成单位工程量所需的人工、材料和施工机械台时数量。
须根据设计图纸及施工组织设计等资料,正确选用定额相应子目的规定量。
价:指人工预算单价、材料预算价格和机械台时费、电价、水价、风价、砼、砂浆等基础单价。
费:指按规定计入工程单价的其他直接费、现场经费、间接费、利润和税金等。
须按规定的取费标准计算。
(三)、建筑工程单价编制1、建筑工程单价的编制步骤(1)深入现场,了解工程概况和工程现场各种基础情况,熟识设计图纸,与施工专业人员相配合,参与施工组织设计的编制,确定与工程规模和工期安排相适应的的施工安排,搜集编制基础单价所需的各种数据和资料,,根据工程规模和特点确定相匹配的取费标准(这是编制一个完整单价应具备的基本条件)。
(2)根据工程特征和施工组织设计确定的施工条件、施工方法及设备配备情况,正确选用定额子目(3)根据本工程基础单价和有关费用标准,计算直接工程费、间接费、企业利润和税金。
水利部现行规定的工程单价计算程序如表所示。
表6.1 建筑安装工程单价计算程序表2、建筑工程单价的编制方法通常水利工程在编制工程单价时是采用单价分析表的形式进行建筑工程单价的计算。
它由从事造价的专业人员根据每一个分部工程的具体情况自己动手分析计算。
是用货币形式表现定额单位产品价格的一种表现形式。
编制方法如下:1)按定额编号、工程名称、单位等分别填入表中相应栏内,其中:名称规格一栏应详细填写,如砼要分强度等级、级配等。
2)将定额中的人工、材料、机械等消耗量,以及相应的人工预算单价、材料预算价格和机械台时费分别填入表中各栏。
九-1 袋装土石围堰工作内容:装土(石)、封包、堆筑。
(1) 填筑3工作内容:拆除、清理。
(2) 拆除3注:本节定额按就地拆除拟定,如需外运可参照土方运输定额另计运输费用。
九-2 钢板桩围堰工作内容:制作搭拆板桩支撑、工作平台、打桩、拔桩。
2九-3 石笼工作内容:编笼(竹笼包括劈削竹篾)、安放、运石、装填、封口等。
2九-4 围堰水下混凝土工作内容:麻袋混凝土:配料、拌和、装麻袋、运送、潜水沉放等。
水下封底混凝土:配料、拌和、导管浇注、水下检查等。
3九-5 截流体填筑工作内容:装、运、抛投、现场清理等工作。
2九-6 公路基础适用范围:路面底层。
工作内容:挖路槽、培路肩、基础材料的铺压等。
22九-7 公路路面适用范围:公路面层。
工作内容:天然砂砾石:铺料、洒水、碾压、铺磨耗层及保护层。
泥结碎石:铺料、制浆、灌浆、碾压、铺磨耗层及保护层。
沥青碎石:沥青加热、洒布、铺料、碾压、铺保护层。
沥青混凝土:沥青及骨料加热、配料、拌和、运输、摊铺碾压等。
水泥混凝土:模板制安、混凝土配料、拌和、运输、浇筑、振捣、养护等。
2注:压实厚度每增(减)1cm,需增(减)工、料、台时如下表:九-8 简易公路工作内容:1.砂卵石地基:铺砂、压实。
2.岩石地基:泥结碎石路面铺设、压实及排水沟开挖。
3.土地基:手摆块石路基、铺泥结碎石路面、压实及排水沟开挖。
2.路面宽度为3.5m。
九-9 桥梁工作内容:贝雷式汽车便桥:基础土石方和桥台制作、贝雷构件安装及桥面铺设等全部工作。
吊桥:基础土石方和混凝土、索架混凝土、敷设缆索和桥面工程等全部工作。
九-10 起重码头工作内容:基础土方开挖结合筑围堰、基础及墙体砌筑、埋置系船环、墙两端与堤坡连接处干砌块石护九-11 水塔工作内容:地基平整、开挖地槽、砌石基础、水泥地坪、搭立排架、水箱制安、油漆保养、完工拆除及材料场内运输。
九-12 铁道铺设工作内容:平整路基、铺道渣、钉钢轨、检查修整、组合试运行等。
