工作联系单 (项目部致公司)
- 格式:docx
- 大小:19.11 KB
- 文档页数:1

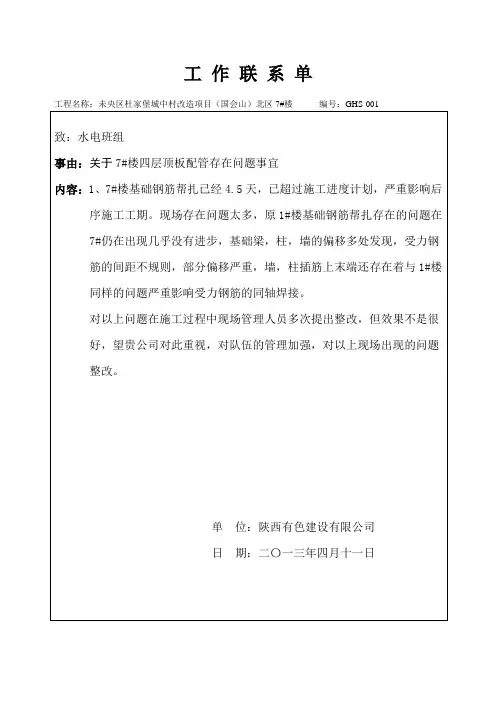

工程名称:未央区杜家堡城中村改造项目(国会山)北区7#楼编号:GHS-001致:水电班组事由:关于7#楼四层顶板配管存在问题事宜内容:1、7#楼基础钢筋帮扎已经4.5天,已超过施工进度计划,严重影响后序施工工期。
现场存在问题太多,原1#楼基础钢筋帮扎存在的问题在7#仍在出现几乎没有进步,基础梁,柱,墙的偏移多处发现,受力钢筋的间距不规则,部分偏移严重,墙,柱插筋上末端还存在着与1#楼同样的问题严重影响受力钢筋的同轴焊接。
对以上问题在施工过程中现场管理人员多次提出整改,但效果不是很好,望贵公司对此重视,对队伍的管理加强,对以上现场出现的问题整改。
单位:陕西有色建设有限公司日期:二〇一三年四月十一日工程名称:未央区杜家堡城中村改造项目(国会山)北区7#楼编号:GHS-003致:天瑞劳务公司事由:关于7#楼基础施工存在的问题事宜内容:贵项目部在7#楼基础施工时,存在以下问题:1、钢筋分项工程施工完毕时,基坑北侧剩余φ18半本成品20根,我部管理人员发现后,贵方将其切断制作其他构件。
2、基础模板卡具三番五次请示我部制作,现基础模板已支设完毕,现场剩余40根。
以上问题造成材料浪费,经项目部研究决定,现对贵部处以1000元罚款,望贵部引以为戒,在以后施工过程中,坚决杜绝此类现象发生。
单位:陕西有色建设有限公司国会山项目部日期:二〇一三年四月十三日工程名称:未央区杜家堡城中村改造项目(国会山)北区A1#楼编号:GHS-004致:天瑞劳务公司事由:关于A1#楼地下室剪力墙、暗柱钢筋绑扎存在问题事宜内容:贵项目部在A1#楼地下室施工过程中,剪力墙钢筋水平筋在暗柱范围内绑扎不到位,开始下道工序,经项目部多次督促予以改正。
经项目部研究决定对贵部处以2000元罚款,希在以后施工过程中加强管理,提高质量意识,杜绝此现象发生。
单位:陕西有色建设有限公司国会山项目部日期:二〇一三年四月十六日工程名称:未央区杜家堡城中村改造项目(国会山)北区7#楼编号:GHS-005致:天瑞劳务公司事由:关于7#楼混凝土养护内容:我部在2013年4月15日检查中发现贵部对7#楼混凝土的养护不及时,经电话通知,贵部人员迟迟未到位。
工作联系单编号:20110423编号:20110524编号:20110611编号:20110611编号:20110526编号:20110526编号:20110908通知国胜劳务公司博祥时代项目部:你单位施工的5#楼从入场到现在,工程进度极其缓慢,按你我双方合同约定:第二款第4条:乙方钢制大模板施工必须保证主体进度4.5天/层,乙方保证负一层地下室自基础砼垫层防水层起25个工作日内施工进度达到±0.000主体完工,否则工期每推迟一天,甲方罚款5000元。
第三款2)、○3工期要求:乙方必须严格按照双方协定的进度计划组织施工,工期每推迟一天处1000元罚款。
但你方自6月4日进场到8月底已达87天,却仅施工至西段三层梁板钢筋绑扎,东段二层墙柱,故8月份你方安双方约定工期拖延工期达10天之久,共计罚款10000元(壹万元)。
如你方9月份仍未能按月进度计划完成,我们将把±0.000以下及九月份拖延工期一并罚款处理,希引起你方足够重视。
造成施工进度严重滞后的原因:1、施工人员严重不足。
2、施工人员技术水平低,验收不能一次通过,需要反反复复整改,耽误工期。
3、管理人员技术水平不足,对工程上出现的问题不能及时发现和处理好,造成工人返工。
4、工程质量保证措施没有做到位,每次施工完毕,钢筋移位、模板错位,造成下道工序无法正常施工。
综上所述希你单位增加充足的素质高、技术能力强的劳动力,对不能保障工程质量和进度计划的管理人员进行更换,在保证工程质量和安全的前提下,加快进度,如你单位一如既往不采取任何措施,我部将采取更严厉措施、进行处罚。
另:西安市环保局要求,除办理夜间施工许可外,正常施工只能到22:00,请遵守,否则一切后果自负。
中十冶集团有限公司博祥时代项目部2011 年09月08日通知西一实业博祥时代项目部:你单位施工的3#、4#楼从入场到现在,工程进度缓慢,截止8月底,你方施工现场实际进度为:3#西段七层墙柱砼,东段七层梁板,4#西段六层梁板钢筋绑扎,东段五层墙柱钢筋绑扎,与8月1日你方书面承诺延后约7天,为引起你们关于进度的足够重视,罚款7000元。
SXMB10:工作联系单
工作联系单

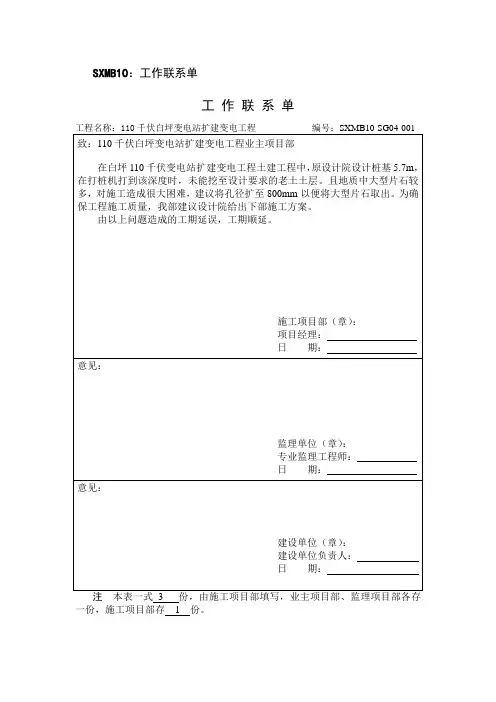

工程名称:110千伏白坪变电站扩建变电工程编号:SXMB10-SG04-001 致:110千伏白坪变电站扩建变电工程业主项目部
在白坪110千伏变电站扩建变电工程土建工程中,原设计院设计桩基5.7m,在打桩机打到该深度时,未能挖至设计要求的老土土层。
且地质中大型片石较多,对施工造成很大困难,建议将孔径扩至800mm以便将大型片石取出。
为确保工程施工质量,我部建议设计院给出下部施工方案。
由以上问题造成的工期延误,工期顺延。
施工项目部(章):
项目经理:
日期:
意见:
监理单位(章):
专业监理工程师:
日期:
意见:
建设单位(章):
建设单位负责人:
日期:
注本表一式 3 份,由施工项目部填写,业主项目部、监理项目部各存一份,施工项目部存 1 份。
工程施工方工程联系单抄送日期:2023年5月15日致:各位施工单位抄送:项目负责人、监理单位、设计单位尊敬的各位施工单位:根据我方与贵单位签订的《工程施工合同》,经过前期的准备工作,现进入了正式施工阶段。
为了保障工程施工的顺利进行,特向贵单位发出以下要求,请予以密切关注和配合:1. 安全生产1.1 确保施工人员全员持证上岗,并配备相应的安全防护用品,切实加强安全教育和培训,提高员工安全意识,减少工伤事故的发生。
1.2 严格执行施工现场安全管理制度,做到人员、设备、材料的合理搭配和规范作业,杜绝违章操作行为。
1.3 每日进行施工现场安全巡查,及时发现并整改存在的安全隐患,确保施工现场安全整洁。
2. 质量控制2.1 严格按照设计图纸和施工规范进行施工,确保工程质量符合国家标准和合同要求。
2.2 配合监理单位进行质量验收和抽检工作,积极整改存在的质量问题,做到及时发现、及时解决。
2.3 做好材料和设备的采购工作,严格把关供货质量,杜绝使用偷工减料的行为。
3. 进度控制3.1 制定详细的施工进度计划,并及时向项目负责人报送施工进度报告,随时跟踪施工进度,并做好进度调整。
3.2 加强施工过程中的交底和协调工作,提前发现并解决施工中可能出现的问题,确保施工进度不受影响。
3.3 如工期变更或施工计划调整,请提前向项目负责人及时报备,并取得相关部门的批准。
4. 施工协作4.1 加强与其他施工单位、监理单位和设计单位的沟通协调,做好施工协作工作,确保各方工作衔接无障碍。
4.2 如有需要变更施工工艺或其他方面的问题,请提前向项目负责人报备并取得相关部门的批准,随时与其他单位保持通畅的信息沟通。
5. 环境保护5.1 施工单位需积极履行环保责任,做好施工现场的环境保护工作,减少施工对周边环境的影响。
5.2 合理利用施工过程中产生的废弃物和污水,做到分类收集、安全处置,做好现场环境卫生保洁工作。
以上要求请各位施工单位严格遵守和执行,确保施工工程按时按质按量完成。
工作联系函
致:山西建投远大建筑工业股份有限公司
在小微三期项目中,贵公司部分桁车于3月8日进场但迟迟未安装,现已影响我项目地面土方平整。
望贵方能抓紧时间安装,共同来推进项目的完成。
谢谢合作!
山西省工业设备安装集团有限公司
太原市工业新区企业园小微三期项目部 2017年3月13日
工作联系单
根据项目部于3月10日制定的施工进度计划要求,现土建分包队伍地面第4仓的施工严重滞后,实验室卫生间基础工程还未进行施工,为保证施工进度现要求你方采取措施方案进行补救。
要规范现场钢筋的绑扎、预埋件的埋设标高、现场材料的堆放,注意现场地面下埋设管线的成品保护及地面砼浇筑时对钢柱等的成品保护。
山西省工业设备安装集团有限公司
太原市工业新区企业园小微三期项目部 2017年3月14日。

工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-004工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-005内容:一号楼承台钢筋已开始制作,两天内开始绑扎,但其中④/轴CT6承台桩需补桩,请甲方速督促相关单位抓紧时间处理,保证施工的连续性,避免给我司带来停窝工损失工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-002内容:3#结施-2图,/~承台爆桩、加承台配筋;3#结施-3图,/柱无配筋;3#、4#、5#、6#、7#、8#住宅楼消防集水坑定位与配筋图;±0.000以下电井、集水坑外墙防水做法;1#至8#住宅楼楼梯踏步做法;详见附图:工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-007工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-008工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-0010工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-0011工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-0012工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-0013工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-0014工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-0015工作联系单工程名称:澄迈椰岛小城一期住宅项目 编号:HNLJ-DY-016工作联系单工程名称:澄迈椰岛小城一期住宅项目编号:HNLJ-DY-017工作联系单工程名称:澄迈椰岛小城一期住宅项目编号:HNLJ-DY-工作联系单工程名称:澄迈椰岛小城一期住宅项目编号:HNLJ-DY-工作联系单工程名称:澄迈椰岛小城一期住宅项目编号:HNLJ-DY-018工作联系单工程名称:澄迈椰岛小城一期住宅项目编号:HNLJ-DY-019工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-034工作联系单工程名称:椰岛小城一期住宅项目编号:HNLJ-DY-035。
工作联系单致:西安海阔房地产开发有限公司事由:关于贵司下发编号201408120101006 的工作联系单回复内容:关于工期事宜我方一直在全力拼抢,目前滞后原因主要有一下几点:1、前期回填土施工时(7月30日—8月4日),室外气温很高,而且贵司的内倒土含水率远远不能满足施工要求,我方也要求贵司进行外运含水率合格的黄土进行回填,但是贵司不予提供,因此在回填土施工时我方考虑对铺设完成回填土进行洒水润湿,然后进行搅拌铺平,此种工序势必会影响施工工期,而且现在监理也进行了鉴证。
此项影响工期3天。
2、回填土施工完成后,气温突然回落,突然降雨(8月7日—8月9日,中雨—大雨,8月12日大雨)影响结构施工,同时连续的雨天也导致施工道路受阻。
影响4天。
目前工期已经滞后,我方为了售楼部尽早竣工,也进行了一些抢工措施。
具体的抢工措施后附抢工方案和售楼部施工进度计划。
项目经理:日期:监理单位意见接受人:接收日期:年月日时总监(或总监代表):监理单位(签章):日期:建设单位意见资料员:收文时间:年月日时注:对该文件的签收并不代表着建设方对其述任何事项的认可!工作联系单致:西安海阔房地产开发有限公司事由:关于售楼部装修做法范围的工作联系单回复内容:目前售楼部结构一层已经施工完成,为了保证售楼部施工进度,请贵司明确售楼部装修我方的施工范围。
以便我方及时的准备装修材料。
项目经理:日期:监理单位意见接受人:接收日期:年月日时总监(或总监代表):监理单位(签章):日期:建设单位意见资料员:收文时间:年月日时注:对该文件的签收并不代表着建设方对其述任何事项的认可!工作联系单致:西安海阔房地产开发有限公司事由:关于售楼部图纸问题的工作联系单回复内容:贵司谢工、王经理、周经理于2014年8月18日早上在现场通知我方,售楼部的所有楼梯都要改动,因此楼梯暂停施工,等待贵司下发楼梯的变更图纸后方能施工,而目前我方的楼梯结构均已开始施工。
截止8月19日下午4点,贵司才将变更后的楼梯图纸下发给我方,按照计划我方决定8月19日进行一层顶板混凝土浇筑,但是楼梯的滞后给我方混凝土施工造成了一定困难,且施工进度有所滞后。
