二建-机电实务建筑管道工程施工技术(一)
- 格式:docx
- 大小:2.56 MB
- 文档页数:5

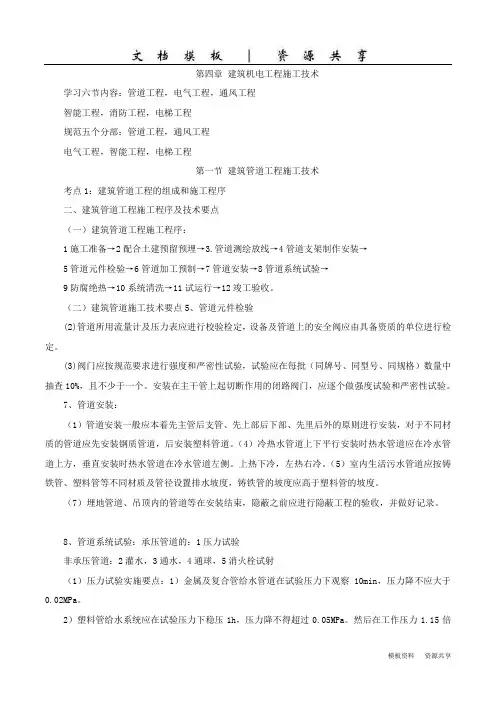

第四章建筑机电工程施工技术学习六节内容:管道工程,电气工程,通风工程智能工程,消防工程,电梯工程规范五个分部:管道工程,通风工程电气工程,智能工程,电梯工程第一节建筑管道工程施工技术考点1:建筑管道工程的组成和施工程序二、建筑管道工程施工程序及技术要点(一)建筑管道工程施工程序:1施工准备→2配合土建预留预埋→3.管道测绘放线→4管道支架制作安装→5管道元件检验→6管道加工预制→7管道安装→8管道系统试验→9防腐绝热→10系统清洗→11试运行→12竣工验收。
(二)建筑管道施工技术要点5、管道元件检验(2)管道所用流量计及压力表应进行校验检定,设备及管道上的安全阀应由具备资质的单位进行检定。
(3)阀门应按规范要求进行强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
安装在主干管上起切断作用的闭路阀门,应逐个做强度试验和严密性试验。
7、管道安装:(1)管道安装一般应本着先主管后支管、先上部后下部、先里后外的原则进行安装,对于不同材质的管道应先安装钢质管道,后安装塑料管道。
(4)冷热水管道上下平行安装时热水管道应在冷水管道上方,垂直安装时热水管道在冷水管道左侧。
上热下冷,左热右冷。
(5)室内生活污水管道应按铸铁管、塑料管等不同材质及管径设置排水坡度,铸铁管的坡度应高于塑料管的坡度。
(7)埋地管道、吊顶内的管道等在安装结束,隐蔽之前应进行隐蔽工程的验收,并做好记录。
8、管道系统试验:承压管道的:1压力试验非承压管道:2灌水,3通水,4通球,5消火栓试射(1)压力试验实施要点:1)金属及复合管给水管道在试验压力下观察10min,压力降不应大于0.02MPa。
2)塑料管给水系统应在试验压力下稳压1h,压力降不得超过0.05MPa。
然后在工作压力1.15倍状态下稳压2h,压力降不得超过0.03MPa。
(4)消火栓试射试验:①试射试验一般取有代表性的三处:即屋顶取一处和首层取两处;②屋顶试验用消火栓试射可测得消火栓的出水流量和压力(充实水柱);首层取两处消火栓试射,可检验两股充实水柱同时喷射到达最远点的能力。
二级建造师机电实务相关重点:建筑管道工程施工技术建筑管道工程施工技术1. 建筑管道工程施工依据的标准:《建筑给水排水及采暖工程施工质量验收规范》(GB50242);工程内容包括:室内和室外工程管道施工。
室内工程:市内给水系统、室内排水系统、室内热水供应系统、卫生器具安装、室内采暖系统;室外工程:室外给水、排水、供热管网,建筑中水系统及游泳池系统等。
2. 建筑设备管道系统中的给水、排水、供热及采暖管道工程的一般施工程序是:施工准备→配合土建预留、预埋→管道支架制作→附件检验→管道安装→管道系统试验→防腐绝热系统清洗→竣工验收。
3. 施工准备包括(5项内容):技术准备、材料准备、机具准备、场地准备、施工组织及人员准备。
4. 根据管道工程安装的实际情况,灵活选择依次施工、流水作业、交叉作业等施工组织形式。
5. 施工准备原则:在编制施工组织设计时,一般应考虑先难后易、先大件后小件的施工方法。
遵循小管让大管、电管让水管、水管让风管、有压管让无压管的配管原则。
6. 管道支架、支座的制作应按照图样要求进行施工;代用材料应取得设计院同意;管道支吊架、支座及零件的焊接应遵守结构件焊接工艺。
制作合格的支吊架,应进行防腐处理和妥善保管。
7. 阀门安装前,应作强度和严密性试验;试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
对于安装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性试验。
8. 给水、排水、供热及采暖管道阀门的强度试验压力为公称压力的1.5倍;严密性试验压力为公称压力的1.1倍;试验压力在试验持续时间内应保持不变,且壳体填料及阀辨密封面无渗漏。
9. 干管安装的连接方式有:螺纹连接;法兰连接;焊接;粘结;承插连接;热熔连接。
10. 立管安装分为:明装立管和暗装立管。
明装立管安装完后应配合土建堵好楼板洞。
暗装立管的卡件宜在管井口设置型钢,上下统一吊线安装。
11. 支管安装分为:明装支管和暗装支管。

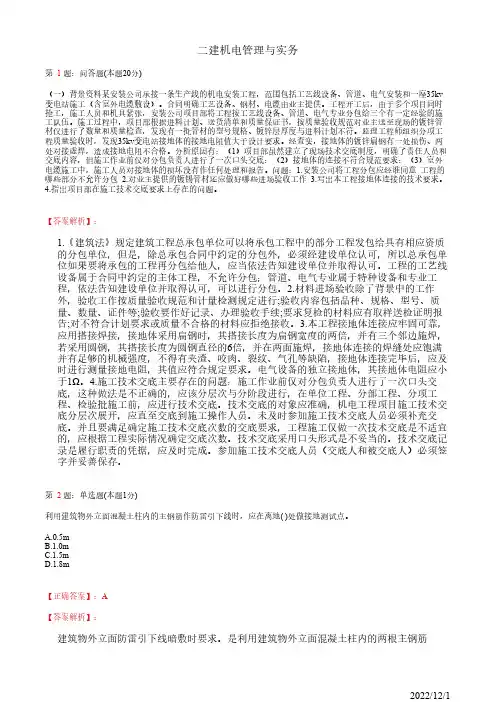

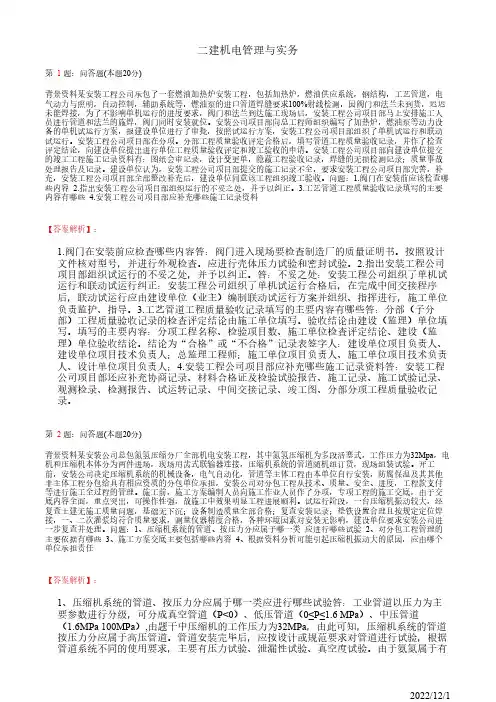

二建机电管理与实务第 1题:问答题(本题20分)(一)背景资料某安装公司承接一条生产线的机电安装工程,范围包括工艺线设备、管道、电气安装和一座35kv 变电站施工(含室外电缆敷设)。
合同明确工艺设备、钢材、电缆由业主提供。
工程开工后,由于多个项目同时抢工,施工人员和机具紧张,安装公司项目部将工程按工艺线设备、管道、电气专业分包给三个有一定经验的施工队伍。
施工过程中,项目部根据进料计划、送货清单和质量保证书,按质量验收规范对业主送至现场的镀锌管材仅进行了数量和质量检查,发现有一批管材的型号规格、镀锌层厚度与进料计划不符。
监理工程师组织分项工程质量验收时,发现35kv变电站接地体的接地电阻值大于设计要求。
经查实,接地体的镀锌扁钢有一处损伤、两处对接虚焊,造成接地电阻不合格。
分析原因有:(1)项目部虽然建立了现场技术交底制度,明确了责任人员和交底内容,但施工作业前仅对分包负责人进行了一次口头交底:(2)接地体的连接不符合规范要求:(3)室外电缆施工中,施工人员对接地体的损坏没有作任何处理和报告。
问题:1.安装公司将工程分包应经谁同意 工程的哪些部分不允许分包 2.对业主提供的镀锡管材还应做好哪些进场验收工作 3.写出本工程接地体连接的技术要求。
4.指出项目部在施工技术交底要求上存在的问题。
【答案解析】:1.《建筑法》规定建筑工程总承包单位可以将承包工程中的部分工程发包给具有相应资质的分包单位,但是,除总承包合同中约定的分包外,必须经建设单位认可,所以总承包单位如果要将承包的工程再分包给他人,应当依法告知建设单位并取得认可。
工程的工艺线设备属于合同中约定的主体工程,不允许分包;管道、电气专业属于特种设备和专业工程,依法告知建设单位并取得认可,可以进行分包。
2.材料进场验收除了背景中的工作外,验收工作按质量验收规范和计量检测规定进行;验收内容包括品种、规格、型号、质量、数量、证件等;验收要作好记录、办理验收手续;要求复检的材料应有取样送检证明报告;对不符合计划要求或质量不合格的材料应拒绝接收。
2022-2023年二级建造师之二建机电工程实务练习题(一)及答案单选题(共50题)1、流动式起重机对地基的要求,说法错误的有()A.流动式起重机必须在水平坚硬地面上进行吊装作业B.吊车的工作位置(包括吊装站位置和行走路线)的地基应根据给定的地质情况或测定的地面耐压力为依据C.一般施工场地的土质地面可采用铺设厚钢板的方法进行处理。
D.处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求【答案】 C2、变压器的主要技术参数不包括()。
A.额定容量B.空载电流C.短路阻抗D.冷却方式【答案】 D3、对本专业负责人、技术管理人员、施工班组长及施工骨干人员进行技术交底属于()。
A.设计交底B.项目总体交底C.单位工程技术交底D.分部分项工程技术交底【答案】 C4、高层和超高层建筑的重力流雨水管道采用()。
A.镀锌焊接钢管B.镀锌无缝钢管C.塑料管D.球墨铸铁管【答案】 D5、洁净空调系统的技术要求中,在高效过滤器安装前,洁净室必须内装修工程全部完成,经全面清扫、擦拭,空吹()后进行。
A.4~8hB.8~12hC.12~24hD.24~48h【答案】 C6、关于声级计的使用要求,错误的是()。
A.选用的量程和精度应满足噪声检测要求B.定期送法定或授权的计量检定机构检定C.经验货和验证合格后即可发放使用测量D.必须具有计量检定证书或计量检定标记【答案】 C7、下列焊接缺陷,属于按缺陷形态分类的是()。
A.宏观缺陷B.微观缺陷C.体积型缺陷D.表面缺陷【答案】 C8、下列是列入国家强制检定目录的工作计量器具的是()。
A.接地电阻测量仪B.一级平晶C.直角尺检具D.标准活塞式压力计【答案】 A9、不同形式炉墙烘炉时间要求不一样,一般耐热墙为()A.12-14dB.4-6dC.2-3dD.1-2d【答案】 C10、热水供应系统、供暖系统安装,说法错误的有()A.热水供应系统、供暖系统安装完毕,管道保温之后应进行水压试验B.热水供应系统和蒸汽供暖系统、热水供暖系统水压试验压力,应以系统顶点的工作压力加0.1MPa ,同时在系统顶点的试验压力不小于0.3MPaC.高温热水供暖系统水压试验压力,应以系统最高点工作压力加0.4MPaD.塑料管及铝塑复合管热水供暖系统水压试验压力,应以系统最高点工作压力加0.2MPa,同时在系统最高点的试验压力不小于0.4MPa【答案】 A11、特种设备生产单位应当具备的条件不包括()。

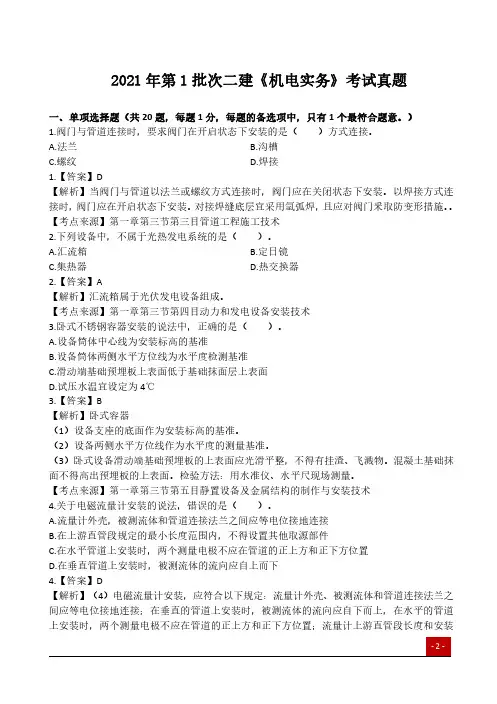

2021年第1批次二建《机电实务》考试真题一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意。
)1.阀门与管道连接时,要求阀门在开启状态下安装的是()方式连接。
A.法兰B.沟槽C.螺纹D.焊接1.【答案】D【解析】当阀门与管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装。
以焊接方式连接时,阀门应在开启状态下安装。
对接焊缝底层宜采用氩弧焊,且应对阀门釆取防变形措施。
【考点来源】第一章第三节第三目管道工程施工技术2.下列设备中,不属于光热发电系统的是()。
A.汇流箱B.定日镜C.集热器D.热交换器2.【答案】A【解析】汇流箱属于光伏发电设备组成。
【考点来源】第一章第三节第四目动力和发电设备安装技术3.卧式不锈钢容器安装的说法中,正确的是()。
A.设备筒体中心线为安装标高的基准B.设备筒体两侧水平方位线为水平度检测基准C.滑动端基础预埋板上表面低于基础抹面层上表面D.试压水温宜设定为4℃3.【答案】B【解析】卧式容器(1)设备支座的底面作为安装标高的基准。
(2)设备两侧水平方位线作为水平度的测量基准。
(3)卧式设备滑动端基础预埋板的上表面应光滑平整,不得有挂渣、飞溅物。
混凝土基础抹面不得高出预埋板的上表面。
检验方法:用水准仪、水平尺现场测量。
【考点来源】第一章第三节第五目静置设备及金属结构的制作与安装技术4.关于电磁流量计安装的说法,错误的是()。
A.流量计外壳,被测流体和管道连接法兰之间应等电位接地连接B.在上游直管段规定的最小长度范围内,不得设置其他取源部件C.在水平管道上安装时,两个测量电极不应在管道的正上方和正下方位置D.在垂直管道上安装时,被测流体的流向应自上而下4.【答案】D【解析】(4)电磁流量计安装,应符合以下规定:流量计外壳、被测流体和管道连接法兰之间应等电位接地连接;在垂直的管道上安装时,被测流体的流向应自下而上,在水平的管道上安装时,两个测量电极不应在管道的正上方和正下方位置;流量计上游直管段长度和安装支撑方式应符合设计文件规定。
二建机电管理与实务第 1题:问答题(本题20分)背景资料某安装工程公司承包了一套燃油加热炉安装工程,包括加热炉,燃油供应系统,钢结构,工艺管道,电气动力与照明,自动控制,辅助系统等,燃油泵的进口管道焊缝要求100%射线检测,因阀门和法兰未到货,迟迟未能焊接,为了不影响单机运行的进度要求,阀门和法兰到达施工现场后,安装工程公司项目部马上安排施工人员进行管道和法兰的施焊,阀门同时安装就位。
安装公司项目部向总工程师组织编写了加热炉,燃油泵等动力设备的单机试运行方案,报建设单位进行了审批,按照试运行方案,安装工程公司项目部组织了单机试运行和联动试运行。
安装工程公司项目部在分项。
分部工程质量验收评定合格后,填写管道工程质量验收记录,并作了检查评定结论,向建设单位提出进行单位工程质量验收评定和竣工验收的申请。
安装工程公司项目部向建设单位提交的竣工工程施工记录资料有:图纸会审记录,设计变更单,隐蔽工程验收记录,焊缝的无损检测记录;质量事故处理报告及记录。
建设单位认为,安装工程公司项目部提交的施工记录不全,要求安装工程公司项目部完善,补充,安装工程公司项目部全部整改补充后,建设单位同意该工程组织竣工验收。
问题:1.阀门在安装前应该检查哪些内容 2.指出安装工程公司项目部组织运行的不妥之处,并予以纠正。
3.工艺管道工程质量验收记录填写的主要内容有哪些 4.安装工程公司项目部应补充哪些施工记录资料【答案解析】:1.阀门在安装前应检查哪些内容答:阀门进入现场要检查制造厂的质量证明书。
按照设计文件核对型号,并进行外观检查。
应进行壳体压力试验和密封试验。
2.指出安装工程公司项目部组织试运行的不妥之处,并予以纠正。
答:不妥之处:安装工程公司组织了单机试运行和联动试运行纠正:安装工程公司组织了单机试运行合格后,在完成中间交接程序后,联动试运行应由建设单位(业主)编制联动试运行方案并组织、指挥进行,施工单位负责监护、指导。
3.工艺管道工程质量验收记录填写的主要内容有哪些答:分部(子分部)工程质量验收记录的检查评定结论由施工单位填写。

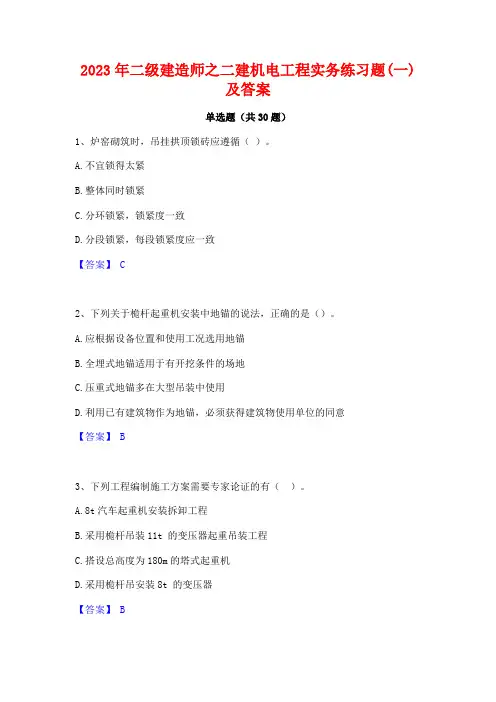

2023年二级建造师之二建机电工程实务练习题(一)及答案单选题(共30题)1、炉窑砌筑时,吊挂拱顶锁砖应遵循()。
A.不宜锁得太紧B.整体同时锁紧C.分环锁紧,锁紧度一致D.分段锁紧,每段锁紧度应一致【答案】 C2、下列关于桅杆起重机安装中地锚的说法,正确的是()。
A.应根据设备位置和使用工况选用地锚B.全埋式地锚适用于有开挖条件的场地C.压重式地锚多在大型吊装中使用D.利用已有建筑物作为地锚,必须获得建筑物使用单位的同意【答案】 B3、下列工程编制施工方案需要专家论证的有()。
A.8t汽车起重机安装拆卸工程B.采用桅杆吊装11t 的变压器起重吊装工程C.搭设总高度为180m的塔式起重机D.采用桅杆吊安装8t 的变压器【答案】 B4、拉线制作安装要求包括()。
A.采用镀锌钢丝合股组成的拉线,其股数不超过3股B.镀锌钢丝的单股直径不小于4mmC.可采用截面不小于25mm2的铝绞线制作拉线D.上把拉线绝缘子距地面不应小于1.5m【答案】 B5、(2016年真题)关于描述焊接工艺评定的目的,错误的是()。
A.验证母材的可焊性B.验证拟定的工艺指导书是否正确C.为制定正式的焊接工艺卡提供可靠的技术依据D.评定施焊单位是否有能力焊出符合技术规范要求的焊接接头【答案】 A6、特种设备的安装、改造、维修、竣工后,安装、改造、维修的施工单位应当在验收后()日内将有关技术资料移交使用单位。
A.15B.30C.45D.60【答案】 B7、下列参数中,属于泵的主要性能参数是()。
A.流量、全风压、转速B.流量、吸气压力、转速C.功率、吸气压力、比转速D.功率、扬程、转速【答案】 D8、室内给水建筑管道工程的施工程序中,管道及器具安装的紧后工序是()。
A.系统清洗B.系统试验C.防腐绝热D.竣工验收【答案】 B9、工业管道中,关于泄漏性试验要求的说法错误的是()。
A.输送剧毒流体、有毒流体、可燃流体的管道必须进行泄漏性试验B.试验介质宜采用空气,试验压力为设计压力的1.15倍C.泄漏性试验可结合试车一并进行D.泄漏性试验应重点检验法兰或螺纹连接处【答案】 B10、下列关于接地体施工技术中,正确的是()。
2H314000 建筑机电工程施工技术2H314010建筑管道工程施工技术2H314020建筑电气工程施工技术2H314030通风与空调工程施工技术建筑机电工程施工技术2H314040建筑智能化工程施工技术2H314050消防工程施工技术2H314060电梯工程施工技术2H314010 建筑管道工程施工技术【考点】建筑管道工程施工程序及技术要点(一)建筑管道施工程序施工准备→配合土建预留、预埋→管道测绘放线→管道支架制作安装→管道元件检验→管道加工预制→管道安装→系统试验→防腐绝热→系统清洗→试运行→竣工验收。
(2010年单选)(二)建筑管道施工技术要点5.管道元件检验:(3)阀门应按规范要求进行强度和严密性试验,试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
安装在主干管上起切断作用的闭路阀门,应逐个做强度试验和严密性试验。
7.管道安装:(1)管道安装一般应本着先主管后支管、先上部后下部、先里后外的原则进行安装,对于不同材质的管道应先安装钢质管道,后安装塑料管道。
安装原则是先排水,后给水,先管井内侧,后管井外侧。
(4)冷热水管道上下平行安装时热水管道应在冷水管道上方,垂直安装时热水管道在冷水管道左侧。
上热下冷,左热又冷。
(5)室内生活污水管道应按铸铁管、塑料管等不同材质及管径设置排水坡度,铸铁管的坡度应高于塑料管的坡度。
(7)埋地管道、吊顶内的管道等在安装结束,隐蔽之前应进行隐蔽工程的验收,并做好记录。
8.系统试验:建筑管道工程应进行的试验包括:承压管道和设备系统压力试验,非承压管道灌水试验,排水干管通球,通水试验,消火栓系统试射试验等。
(1)压力试验:管道压力试验应在管道系统安装结束,经外观检查合格、管道固定牢固、无损检测和热处理合格、确保管道不再进行开孔、焊接作业的基础上进行。
压力试验宜采用液压试验并应编制专题方案,当需要进行气压试验时应有设计人员的批准。
试验压力应按设计要求进行,当设计未注明试验压力时,应按规范要求进行。

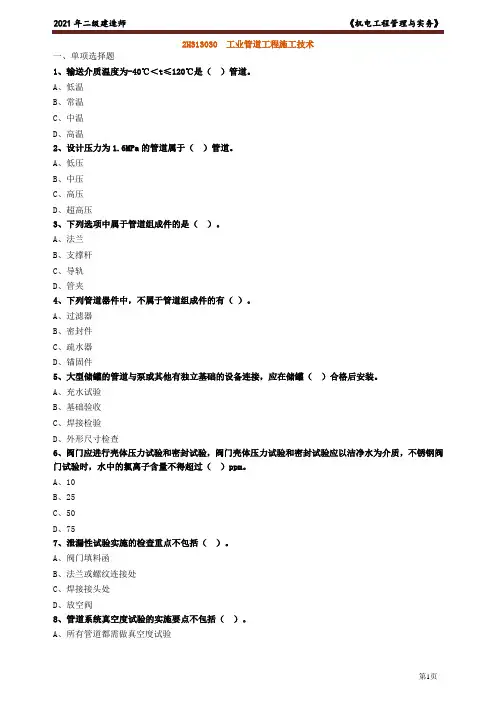

2H313030 工业管道工程施工技术一、单项选择题1、输送介质温度为-40℃<t≤120℃是()管道。
A、低温B、常温C、中温D、高温2、设计压力为1.6MPa的管道属于()管道。
A、低压B、中压C、高压D、超高压3、下列选项中属于管道组成件的是()。
A、法兰B、支撑杆C、导轨D、管夹4、下列管道器件中,不属于管道组成件的有()。
A、过滤器B、密封件C、疏水器D、锚固件5、大型储罐的管道与泵或其他有独立基础的设备连接,应在储罐()合格后安装。
A、充水试验B、基础验收C、焊接检验D、外形尺寸检查6、阀门应进行壳体压力试验和密封试验,阀门壳体压力试验和密封试验应以洁净水为介质,不锈钢阀门试验时,水中的氯离子含量不得超过()ppm。
A、10B、25C、50D、757、泄漏性试验实施的检查重点不包括()。
A、阀门填料函B、法兰或螺纹连接处C、焊接接头处D、放空阀8、管道系统真空度试验的实施要点不包括()。
A、所有管道都需做真空度试验B、在气压试验合格后进行C、按设计文件规定进行24h试验D、24h后系统增压率不大于5%9、下列管道试验中,可结合试车一并进行的是()。
A、真空试验B、通球试验C、泄漏性试验D、压力试验10、不锈钢油系统管道的吹扫和清洗方法宜采用()。
A、蒸汽吹净后进行油清洗B、蒸汽吹净后空气吹干C、水冲洗后空气吹干D、水冲洗后进行油清洗二、多项选择题1、有关管道支、吊架安装要求,下列说法正确的是()。
A、固定支架应按设计文件的规定B、固定支架固定前进行补偿器预拉伸C、无热位移的管道,其吊杆应垂直安装D、有热位移的管道,吊点沿位移方向偏位1/2安装E、弹簧的临时固定件待绝热完毕后拆除2、管道与设备连接前,应在自由状态下检验法兰的(),偏差应符合规定要求。
A、平面度B、同心度C、平行度D、垂直度E、倾斜度3、工业管道安装前应具备的条件包括()。
A、与管道连接的设备已初步找正B、合金钢管道的材质复查合格C、管道脱脂、内衬防腐、衬里合格D、管道组成件和支撑件已检验合格E、有关的土建工程验收合格且已办理交接手续4、管道系统进行压力试验前,应从待试管道拆下或加以隔离的组成件有()。
