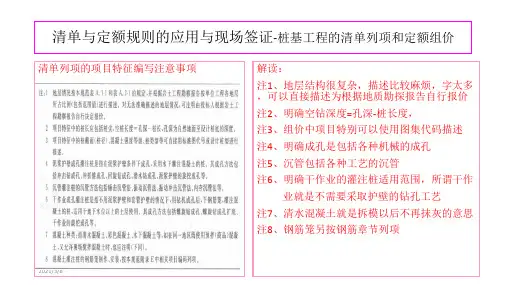

桩基础工程定额计价
- 格式:ppt
- 大小:1.18 MB
- 文档页数:18
《全国统一建筑工程基础定额》第一章总说明1.全国统一建筑工程基础定额是完毕规定计量单位分项工程计价的人工、材料、施工机械台班消耗量标准;是统一全国建筑工程预算工程量计算规划、项目划分、计量单位的依据;是编制建筑工程(土建部分)地区单位估价表拟定工程造价、编制概预算定额及投资估算指标的依据;也可作为制定招标工程标底、公司定额和投标报价的基础。
2.基础定额合用于工业与民用建筑的新建、扩建、改建工程。
3.基础定额是按照正常的施工条件,目前多数建筑公司的施工机械装备限度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
4.基础定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评估标准、安全操作规程编制的,并参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。
5.人工工日消耗量的拟定:⑴.基础定额人工工日不分工种、技术等级,一律以综合工日表达。
内容涉及基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,参照现行全国建筑安装工程统一劳动定额为基础计算,缺项部分参考地区现行定额及实际调查资料计算。
凡依据劳动定额计算的,均按规定计入人工幅度差;根据施工实际需要计算的,未计入幅度差。
⑵.机械土、石方,桩基础,构件运送及安装等工程,人工随机械产量计算的,人工幅度差按机械幅度差计算。
⑶.现行劳动定额允许各省、自治区、直辖市调整的部分,本定额内未予考虑。
6.材料消耗量的拟定:⑴.基础定额中的材料涉及重要材料、辅助材料、零星材料等,凡能计量的材料、成品半成品均按品种、规格逐个列出数量,并计入相应损耗,其内容和范围涉及:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运送损耗、施工操作损耗、施工现场堆放损耗。
其它材料费以该项目材料费之和的百分数表达。
⑵.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表达,其配合比是按现行规范规定计算的,各省、自治区、直辖市可按本地材料质量情况调整其配合比和材料用量。
桩基工程工程量的计算一、定额项目设置及说明1、本章定额共包括七部分112个子目,修改子目13个项目,补充定额30个项目,定额项目组成见表2、各类桩综合考虑了不同的土壤类别、不同的机械型号与规格、桩断面等因素,除另有规定者外,均不得换算。
3、定额中综合考虑了预制桩的喂桩及送桩的因素,使用中亦不再作调整。
4、砼灌注桩将桩的成孔和灌注砼分为两个定额项目,使用时要注意分别套用相关定额子目。
5、灰土井桩(2-64,2-65)为综合定额,使用时要注意定额表上边的工作内容。
6、修改子目:走管式打桩机打孔(2-20~2-22)螺旋钻机成孔和重锤夯扩(2-23~2-25),CFG桩成孔(2-61~2-63),泥浆制作、运输(2-97~2-100)见补充定额P87、重锤夯扩定额中填充材料,应按补充定额下面的脚注进行换算。
补充定额P98、CFG桩修改为单项定额,成孔和砼灌注应分开执行。
9、基坑支护脚手架执行十三章15m以内外脚手架子目(13-1)。
10、机械进出场按第十六章计算。
二、主要项目工程量计算1、预制钢筋混凝土桩预制钢筋砼桩应分别列项计算制桩(分砼、钢筋、模板)、运桩、打桩或压桩等内容,应分别套用相应各分部定额。
其中制桩套用第四章,运桩套用第六章,打桩或压桩、接桩则执行本章定额。
①预制钢筋砼桩制作工程量(定额第四章)砼、模板工程量:V=图纸计算的桩体积×1.02钢筋工程量:G=按图纸计算的钢筋重量×1.02②预制钢筋砼桩运输工程量(定额第六章)V=图纸计算的桩体积×1.019③打(压)入预制钢筋砼桩工程量(本章定额)V=图纸计算的桩体积×1.015*打(压)入预制钢筋混凝土桩按设计桩长加桩尖长度乘以桩截面积以“m3”计算,定额的消耗量已考虑了桩尖虚空部分的因素。
图纸计算的桩体积=桩断面积×桩长(包括桩尖)×根数=桩断面积×总桩长(包括桩尖)桩断面积、桩长、根数可直接从清单中知道以上)15M④接桩(一般型钢焊接接桩按接头个数计算⑤凿桩头:余桩长度在0.5m以内的为凿桩,0.5m以外的为截桩,同时还应计算凿桩。
钢板桩计价定额钢板桩是一种常见的基础施工材料,广泛应用于土木工程中的桩基础施工中。
钢板桩具有抗弯刚度高、承载能力大、施工方便等优点,因此在建筑工程中被广泛使用。
本文将从钢板桩的计价定额方面进行介绍和分析。
一、钢板桩的定义及特点钢板桩是由冷弯薄壁型钢板制成的一种钢制桩,其截面形状多为直角型或Z型。
钢板桩具有一定的强度和刚度,能够承受地下水位以下的水平和垂直荷载,用于桩基础施工中。
钢板桩的特点主要有以下几点:1. 抗弯刚度高:钢板桩由钢板制成,具有较高的抗弯刚度,能够承受较大的水平荷载和垂直荷载。
2. 承载能力大:钢板桩的截面形状设计合理,能够有效地承受地下水位以下的荷载,确保桩基础的稳定性和安全性。
3. 施工方便:钢板桩制作工艺简单,安装方便快捷,适用于各种地质条件下的基础施工。
4. 可重复使用:钢板桩可以进行多次拆装使用,减少了施工成本,提高了施工效率。
二、钢板桩的计价定额钢板桩的计价定额是指对钢板桩进行计算和估算所需费用的一种定额标准。
根据工程设计要求和施工方案,通过对钢板桩的尺寸、数量和材料成本等进行综合考虑,制定出钢板桩的计价定额。
钢板桩的计价定额通常包括以下几个方面:1. 材料费用:包括钢板桩的采购成本、材料运输费用等。
2. 加工费用:包括钢板桩的切割、焊接、打孔等加工工艺所需费用。
3. 安装费用:包括钢板桩的安装工时、人工费用、机械设备使用费用等。
4. 辅助材料费用:包括固定钢板桩所需的螺栓、焊条、焊剂等辅助材料的费用。
5. 施工管理费用:包括钢板桩施工过程中的管理人员工资、办公费用等。
6. 风险控制费用:包括钢板桩施工过程中的安全设备使用费用、保险费用等。
钢板桩计价定额的编制是根据工程设计要求和施工方案,结合实际施工情况进行综合考虑和估算的过程。
编制钢板桩计价定额需要考虑以下几个方面:1. 工程量计算:根据工程设计图纸和施工方案,计算出钢板桩的数量和尺寸。
2. 材料成本估算:根据钢板桩的尺寸和材料价格,估算出钢板桩的材料费用。
定额计价的工程量计算方法1、分部工程量计算程序对于一般土建工程,确定分部工程量计算顺序的原则是方便计算。
其一般顺序如下:建筑面积和体积→基础工程→混凝土及钢筋混凝土工程→门窗工程→墙体工程→装饰抹灰工程→楼地面工程→屋面工程→金属结构工程→其他工程(1)计算建筑面积和体积建筑面积和体积都是土建工程预算的主要指标。
它们不仅有独立概念和作用,也是核对其它工程量的主要依据。
因此必须首先计算出来。
(2)计算基础分部工程量因为计算时,基本上不能利用“统筹法计算”的四个基数而需独立计算。
又因基础工程先施工,价值表先列项,在结构施工图中排在前面,根据工程量计算要少翻图纸、资料,以求快的原则,故宜将其排在计算程序的第二步。
(3)计算混凝土及钢筋混凝土分部混凝土及钢筋混凝土工程通常分为现浇混凝土、现浇钢筋混凝土、预制钢筋混凝土和预应力钢筋混凝土等工程。
它同基础工程和墙体工程密切相关,它们之间既相互联系,又有制约,因此应将其排在计算程序的第三步。
(4)计算门窗工程量门窗工程既依赖墙体砌筑工程,又制约砌筑工程施工。
它的工程量还是墙体和装饰工程量计算过程中的原始数据。
因此应将其排在计算程序的第四步。
(5)计算墙体分部工程量主要是在利用第三、第四步某些数据的同时,又为装饰抹灰等工程量计算提供某些计算数据。
例如,在计算墙体体积时,列出墙体面积(包括分层分段),可在后来的装饰抹灰工程量计算中加以利用。
因此应将其排在计算程序的第五步。
(6)计算装饰工程量主要是在充分利用第三、第四、第五步有关数据的同时,为楼地面等工程量计算提供数据。
因此应将其排在计算程序的第六步。
(7)计算楼地面分部工程量首先要计算出设备基础及地沟部分的相应工程量等,这样在计算楼地面工程量时,可以顺利地扣除其相应面积或体积(工程量)。
在楼地面工程量计算过程中,既要充分利用上述第五、六步所提供数据,也要为屋面工程量计算提供相应数据。
因此应将其排在计算程序的第七步。
土建桩基工程施工报价
一、引言
随着城市建设的不断推进,土建桩基工程在工程施工中发挥着重要作用。
随着土建桩基工
程的需求不断增加,工程的施工费用也日益受到关注。
为了更好地为客户提供服务,我公
司特制定本施工报价,以便客户了解土建桩基工程的费用情况,进而做出明智的选择。
二、施工范围
本报价适用于土建桩基工程施工范围,包括但不限于基础桩施工、地基处理、承台浇筑等。
三、费用构成
本报价所涉及到的费用主要包括以下几个方面:
1.材料费:包括基础桩材料、混凝土等;
2.劳务费:包括工程师、工人等;
3.机械费:包括挖掘机、搅拌机等;
4.运输费:包括材料、设备的运输费用;
5.其它杂费:包括施工中可能出现的其它费用。
四、报价详情
根据我公司对土建桩基工程的施工经验和市场调研,现将该工程的报价如下:
1. 基础桩材料费:50000元
2. 混凝土费:80000元
3. 工程师费:20000元
4. 工人费:60000元
5. 挖掘机租赁费:30000元
6. 搅拌机租赁费:20000元
7. 运输费:10000元
8. 其它杂费:20000元
综上所述,该土建桩基工程施工报价为:290000元。
五、备注
1. 以上报价为初步估算,具体费用还需要根据实际情况进行调整;
2. 基础桩材料、混凝土等的价格会根据市场情况出现浮动,具体以签订合同为准;
3. 如有特殊要求或变更,需另行商议。
总之,土建桩基工程施工费用的合理估算将直接影响工程的顺利进行。
希望以上报价能为客户提供参考,欢迎与我公司进行具体洽谈,我们将竭诚为您提供优质的服务。
任务8桩基工程计量与计价8.1桩基工程清单工程量计算8.1.1桩基工程清单工程量计算要点一、2013《房屋建筑与装饰工程工程量计算规范》主要清单项目打桩清单项目及计算规则灌注桩清单项目及计算规则二、工程量计算规则及要点1.预制钢筋混凝土方桩、预制钢筋混凝土管桩等项目计量单位为“米”时,工程量按图示桩长(包括桩尖)计算;计量单位为立方米时,按截面积乘以图示桩长(包括桩尖)计算;计量单位为“根”时,工程量以根数计算。
预制钢筋混凝土方桩、预制钢筋混凝土管桩项目以成品桩编制,应包括成品桩购置费,如果用现场预制,应包括现场预制桩的所有费用。
预制钢筋混凝土方桩、预制钢筋混凝土管桩工程内容有:工作平台搭拆、桩机竖拆、移位、沉桩、接桩、送桩、桩尖制作安装、填充材料、刷防护材料等。
2. 截(凿)桩头项目适用于规范附录B 和C 所列桩的截(凿)。
3.打试验桩和打斜桩应按相应项目单独列项,并在项目特征中注明试验桩或斜桩(斜率)。
4.项目特征中的桩长应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面到设计桩底的深度。
5.项目特征中的桩截面(桩径)、混凝土强度等级、桩类型等可以直接用标准图代号或设计桩型进行描述。
8.1.2桩基工程清单工程量计算举例例8.1.1 某单独招标打桩工程,断面及示意如图所示,设计静力压预应力圆形管桩75根,设计桩长18m(9+9m),桩外径400mm ,壁厚35mm ,自然地面标高-0.45m ,桩顶标高-2.1m ,螺栓加焊接接桩,管桩接桩接点周边设计用钢板,根据当地地质条件不需要使用桩尖,成品管桩市场信息价为2500元/m3。
本工程人工单价、除成品管桩外其他材料单价、机械台班单价、企业管理费费率11%,利润费率6%,按《计价定额》执行不调整,机械进退场费为6500元,检验试验费费率0.2%,临时设施费费率1.0%,安全文明施工措施费按1.8%,工程排污费费率1‰,社会保障费费率1.2%,公积金费率0.22%,税金费率3.477%,其他未列项目暂不计取,应建设单位要求管桩场内运输按定额考虑。
《建筑工程计量与计价》课程桩基工程清单项目计价(灌注桩)案例:计算给定分部分项工程量清单招标最高限价。
编制依据《房屋建筑与装饰工程工程量计算规范》、《陕西省建筑装饰工程消耗量定额2004》及《陕西省建设工程工程量清单计价费率2009》,《陕西省建筑装饰市政园林绿化工程价目表2009》,其中,人工单价按90元/工日计算。
不考虑风险。
工程名称:某工程序号项目编码项目名称项目特征计量单位工程量金额(元)综合单价合价1010302003001干作业成孔灌注桩地层情况:四类土桩长:15m桩径:800mm成孔方法:螺旋钻机成孔混凝土种类:商品混凝土混凝土强度等级:C25m6002010301004001截(凿)桩头桩类型:干作业成孔灌注桩桩头截面、高度:φ800mm、0.5m,共40根混凝土强度等级:C25有无钢筋:有m310.05分部分项工程量清单21.确定定额编号案例分析(2)其他成孔,灌注商品混凝土,套用定额2-108(1)螺旋钻机成孔12m 以上,套用定额2-24凿桩头,套用定额2-109截(凿)桩头清单项目干作业成孔灌注桩清单项目2.计算定额工程量(干作业成孔灌注桩清单项目)螺旋钻机成孔12m以上体积为:3.14×0.42×15×40=301.44m3其它成孔灌注商品混凝土体积为:3.14×0.42×(15+0.5)×40=311.49m32.计算定额工程量(截(凿)桩头清单项目)凿桩头体积为:3.14×0.42×0.5×40=10.05m3建筑工程计量与计价3.查询、计算人工费、材料费、机械费、管理费、利润单价(干作业成孔灌注桩清单项目)(1)2-24,螺旋钻机成孔12m以上,人、材、机、管理费、利润人工费:17.230工日/10m3×90元/工日=1550.70元/10m3材料费:106.22元/10m3机械费:397.68元/10m3管理费:(人工费+材料费+机械费)×管理费率=(1550.70+106.22+397.68)×1.72%=35.34元/10m3利润:(人工费+材料费+机械费+管理费)×利润率=(1550.70+106.22+397.68+35.34)×1.07%=22.36元/10m3管理费及利润:35.34+22.36=57.70元/10m33.查询、计算人工费、材料费、机械费、管理费、利润单价(干作业成孔灌注桩清单项目)(2)2-108,其他成孔灌注商品混凝土,人、材、机、管理费、利润人工费:2.240工日/10m3×90元/工日=201.60元/10m3材料费:2275.36元/10m3机械费:146.04元/10m3管理费:(人工费+材料费+机械费)×管理费率=(201.60+2275.36+146.04)×1.72%=45.12元/10m3利润:(人工费+材料费+机械费+管理费)×利润率=(201.60+2275.36+146.04+45.12)×1.07%=28.55元/10m3管理费及利润:45.12+28.55=73.67元/10m3干作业成孔灌注桩综合单价分析表3.查询、计算人工费、材料费、机械费、管理费、利润单价项目编码010*********项目名称干作业成孔灌注桩计量单位m3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-24螺旋钻机成孔12m以上10m330.1441550.70106.22397.6857.702-108其他成孔,灌注商品混凝土10m331.149201.602275.36146.0473.67小计清单项目综合单价(元/m3)3.查询、计算人工费、材料费、机械费、管理费、利润单价(截(凿)桩头清单项目)2-109,凿桩头,人、材、机、管理费、利润人工费:7.200工日/m3×90元/工日=648.00元/m3管理费:(人工费+材料费+机械费)×管理费率=648.00×1.72%=11.15元/m3利润:(人工费+材料费+机械费+管理费)×利润率=(648.00+11.15)×1.07%=7.05元/m3管理费及利润:11.15+7.05=18.20元/m3截(凿)桩头综合单价分析表3.查询、计算人工费、材料费、机械费、管理费、利润单价项目编码010*********项目名称截(凿)桩头计量单位m3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-109凿桩头m310.05648.0018.20小计清单项目综合单价(元/m3)项目编码010*********项目名称干作业成孔灌注桩计量单位m 3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-24螺旋钻机成孔12m 以上10m 330.1441550.70106.22397.6857.7046744.303201.9011987.671739.312-108其他成孔,灌注商品混凝土10m 331.149201.602275.36146.0473.676279.6470875.194549.002294.75小计清单项目综合单价(元/m 3)4.计算人工费、材料费、机械费、管理费、利润合价,小计(干作业成孔灌注桩清单项目) 人工费、材料费、机械费、管理费、利润合价=人工费、材料费、机械费、管理费、利润单价×综合单价分析表中定额工程数量项目编码010*********项目名称干作业成孔灌注桩计量单位m 3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-24螺旋钻机成孔12m 以上10m 330.1441550.70106.22397.6857.7046744.303201.9011987.671739.312-108其他成孔,灌注商品混凝土10m 331.149201.602275.36146.0473.676279.6470875.194549.002294.75小计88.37123.4627.56 6.72清单项目综合单价(元/m 3)4.计算人工费、材料费、机械费、管理费、利润合价,小计(干作业成孔灌注桩清单项目) 人工费、材料费、机械费、管理费、利润合价=人工费、材料费、机械费、管理费、利润单价×综合单价分析表中定额工程数量项目编码010*********项目名称截(凿)桩头计量单位m 3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-109凿桩头m 310.05648.0018.206512.40182.91小计648.0018.20清单项目综合单价(元/m 3)4.计算人工费、材料费、机械费、管理费、利润合价,小计(截(凿)桩头清单项目)人工费、材料费、机械费、管理费、利润合价=人工费、材料费、机械费、管理费、利润单价×综合单价分析表中定额工程数量项目编码010*********项目名称干作业成孔灌注桩计量单位m 3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-24螺旋钻机成孔12m 以上10m 330.1441550.70106.22397.6857.7046744.303201.9011987.671739.312-108其他成孔,灌注商品混凝土10m 331.149201.602275.36146.0473.676279.6470875.194549.002294.75小计88.37123.4627.56 6.72清单项目综合单价(元/m 3)246.125.计算清单项目综合单价(干作业成孔灌注桩清单项目)清单项目综合单价=人工费、材料费、机械费、管理费及利润合价之和项目编码010*********项目名称截(凿)桩头计量单位m 3清单综合单价组成明细定额编号定额名称定额单位工程数量单价(元)合价(元)人工费材料费机械费管理费及利润人工费材料费机械费管理费及利润2-109凿桩头m 310.05648.0018.206512.40182.91小计648.0018.20清单项目综合单价(元/m 3)666.205.计算清单项目综合单价(截(凿)桩头清单项目)清单项目综合单价=人工费、材料费、机械费、管理费及利润合价之和分部分项工程量清单与计价表工程名称:某工程序号项目编码项目名称项目特征计量单位工程量金额(元)综合单价合价1010302003001干作业成孔灌注桩地层情况:四类土桩长:15m桩径:800mm成孔方法:螺旋钻机成孔混凝土种类:商品混凝土混凝土强度等级:C25m600246.12147671.702010301004001截(凿)桩头桩类型:干作业成孔灌注桩桩头截面、高度:φ800mm、0.5m,共40根混凝土强度等级:C25有无钢筋:有m310.05666.206695.31谢谢学习。
在定额计价中桩基吊筋1. 引言桩基吊筋是建筑工程中的一项重要工作,它是确保桩基施工质量的关键环节。
在定额计价中,对桩基吊筋的计价是建筑工程成本核算的重要部分。
本文将详细介绍桩基吊筋的定义、施工过程、计价方法以及相关注意事项。
2. 桩基吊筋的定义桩基吊筋是指在桩基施工过程中,为了保证桩身的垂直度和稳定性,采用钢筋或钢绞线等材料将桩顶与桩身连接起来的一种施工方法。
桩基吊筋的主要作用是增加桩的整体强度和稳定性,确保桩基在承受荷载时不发生倾斜或变形。
3. 桩基吊筋的施工过程桩基吊筋的施工过程主要包括以下几个步骤:3.1 桩基准备在进行桩基吊筋施工之前,首先需要对桩基进行准备工作。
这包括清理桩顶的杂物和污垢,确保桩顶平整且无杂物。
3.2 吊筋安装吊筋的安装是桩基吊筋施工的核心步骤。
首先,根据设计要求确定吊筋的位置和数量。
然后,将吊筋固定在桩顶,并与桩身连接起来。
吊筋的固定方式可以采用焊接、螺栓等方法,具体根据实际情况而定。
3.3 吊筋调整安装完吊筋后,需要进行吊筋的调整工作。
调整吊筋的目的是使桩顶与桩身之间保持垂直,并保证吊筋的紧固度适当。
调整吊筋可以通过调整吊筋的长度、角度和紧固度来实现。
3.4 吊筋验收吊筋施工完成后,需要进行吊筋的验收工作。
验收的主要内容包括吊筋的数量、位置和固定情况是否符合设计要求。
如果存在问题,需要及时进行修正和整改。
4. 桩基吊筋的计价方法桩基吊筋的计价是根据工程量和材料消耗来确定的。
计价方法主要包括以下几个方面:4.1 工程量计价工程量计价是根据实际施工情况确定的。
可以根据吊筋的长度、数量和施工难度等因素来确定工程量,并按照单位工程量价格进行计算。
4.2 材料消耗计价材料消耗计价是根据吊筋所使用的材料数量和价格来确定的。
需要考虑吊筋材料的种类、规格和单价等因素,并按照实际消耗的材料数量进行计算。
4.3 人工费用计价人工费用计价是根据吊筋施工所需的人工工时和人工单价来确定的。
需要考虑吊筋施工的难度和工时等因素,并按照实际工时和人工单价进行计算。
