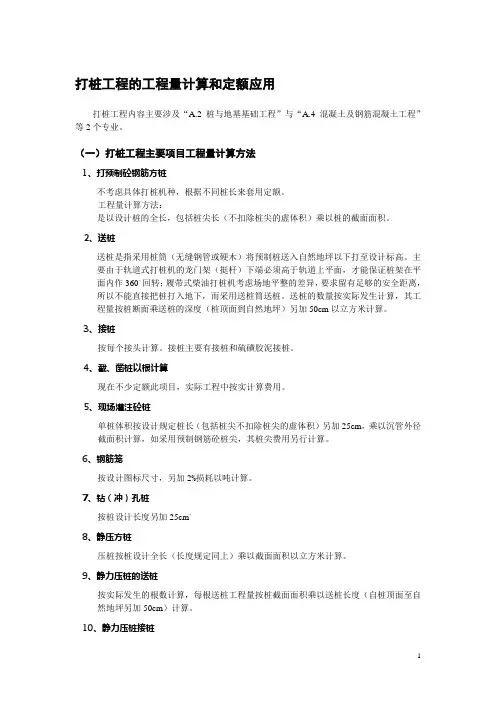

打桩工程的工程量计算和定额应用打桩工程内容主要涉及“A.2 桩与地基基础工程”与“A.4 混凝土及钢筋混凝土工程”等2个专业。
(一)打桩工程主要项目工程量计算方法1、打预制砼钢筋方桩不考虑具体打桩机种,根据不同桩长来套用定额。
工程量计算方法:是以设计桩的全长,包括桩尖长(不扣除桩尖的虚体积)乘以桩的截面面积。
2、送桩送桩是指采用桩筒(无缝钢管或硬木)将预制桩送入自然地坪以下打至设计标高。
主要由于轨道式打桩机的龙门架(挺杆)下端必须高于轨道上平面,才能保证桩架在平面内作360。
回转;履带式柴油打桩机考虑场地平整的差异,要求留有足够的安全距离,所以不能直接把桩打入地下,而采用送桩筒送桩。
送桩的数量按实际发生计算,其工程量按桩断面乘送桩的深度(桩顶面到自然地坪)另加50cm以立方米计算。
3、接桩按每个接头计算。
接桩主要有接桩和硫磺胶泥接桩。
4、截、凿桩以根计算现在不少定额此项目,实际工程中按实计算费用。
5、现场灌注砼桩单桩体积按设计规定桩长(包括桩尖不扣除桩尖的虚体积)另加25cm,乘以沉管外径截面积计算,如采用预制钢筋砼桩尖,其桩尖费用另行计算。
6、钢筋笼按设计图标尺寸,另加2%损耗以吨计算。
7、钻(冲)孔桩按桩设计长度另加25cm`8、静压方桩压桩按桩设计全长(长度规定同上)乘以截面面积以立方米计算。
9、静力压桩的送桩按实际发生的根数计算,每根送桩工程量按桩截面面积乘以送桩长度(自桩顶面至自然地坪另加50cm)计算。
10、静力压桩接桩按实际发生的根数计算。
总结:问题:什么时候进行打桩?在基坑开挖前还是开挖后?答:在基坑开挖前打桩●打(压)预制砼方桩、管桩1、工程量均按体积计算V=L设计桩长×S桩截面×N桩位数-V管桩空心2、注意事项(1)若管桩的空心部分设计要求灌注砼或其他填充材料时应另行计算。
(2)打定型短桩仅指桩断面为200×200mm砼方桩(2-5-13、14)子目中已包括接桩和送桩。

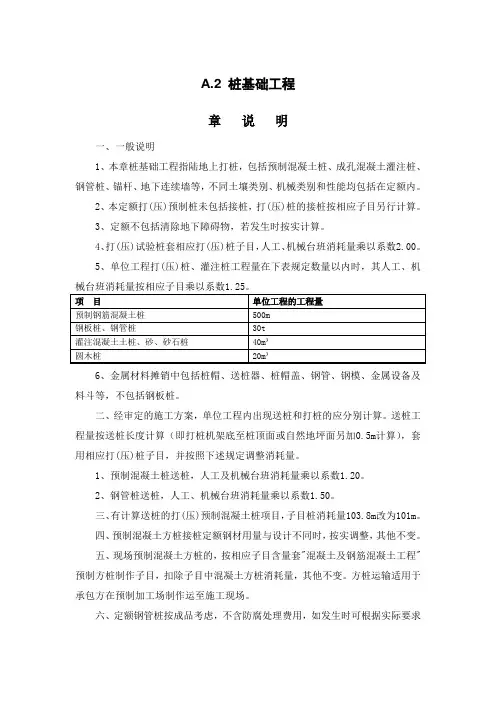

A、2 桩基础工程章说明一、一般说明1、本章桩基础工程指陆地上打桩,包括预制混凝土桩、成孔混凝土灌注桩、钢管桩、锚杆、地下连续墙等,不同土壤类别、机械类别与性能均包括在定额内。
2、本定额打(压)预制桩未包括接桩,打(压)桩得接桩按相应子目另行计算。
3、定额不包括清除地下障碍物,若发生时按实计算。
4、打(压)试验桩套相应打(压)桩子目,人工、机械台班消耗量乘以系数2、00。
5、单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机械6、金属材料摊销中包括桩帽、送桩器、桩帽盖、钢管、钢模、金属设备及料斗等,不包括钢板桩。
二、经审定得施工方案,单位工程内出现送桩与打桩得应分别计算。
送桩工程量按送桩长度计算(即打桩机架底至桩顶面或自然地坪面另加0、5m计算),套用相应打(压)桩子目,并按照下述规定调整消耗量。
1、预制混凝土桩送桩,人工及机械台班消耗量乘以系数1、20。
2、钢管桩送桩,人工、机械台班消耗量乘以系数1、50。
三、有计算送桩得打(压)预制混凝土桩项目,子目桩消耗量103、8m改为101m。
四、预制混凝土方桩接桩定额钢材用量与设计不同时,按实调整,其她不变。
五、现场预制混凝土方桩得,按相应子目含量套"混凝土及钢筋混凝土工程"预制方桩制作子目,扣除子目中混凝土方桩消耗量,其她不变。
方桩运输适用于承包方在预制加工场制作运至施工现场。
六、定额钢管桩按成品考虑,不含防腐处理费用,如发生时可根据实际要求按实计算。
七、人工挖孔桩护壁混凝土已包括规范规定凸出地面得20cm高度,如实际护壁混凝土与定额含量不同时,不作调整。
八、沉管混凝土灌注桩,钻、冲孔灌注桩、水泥粉煤灰碎石灌注(CFG)桩与地下连续墙得混凝土含量按1、20扩散系数考虑,实际灌注量不同时,可调整混凝土量,其她不变。
九、沉管混凝土灌注桩1、在原位打扩大桩时,人工消耗量乘以85%,机械台班消耗量乘以50%计算。
2、沉管混凝土灌注桩至地面部分(包括地下室)采用砂石代替混凝土时,其材料按实计算。

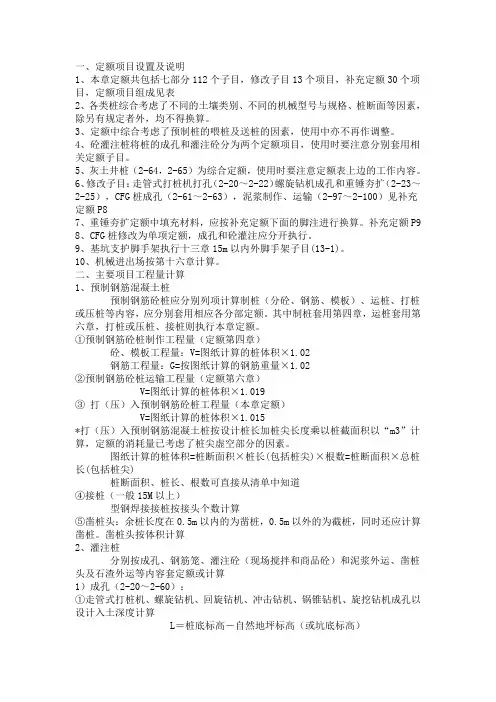

一、定额项目设置及说明1、本章定额共包括七部分112个子目,修改子目13个项目,补充定额30个项目,定额项目组成见表2、各类桩综合考虑了不同的土壤类别、不同的机械型号与规格、桩断面等因素,除另有规定者外,均不得换算。
3、定额中综合考虑了预制桩的喂桩及送桩的因素,使用中亦不再作调整。
4、砼灌注桩将桩的成孔和灌注砼分为两个定额项目,使用时要注意分别套用相关定额子目。
5、灰土井桩(2-64,2-65)为综合定额,使用时要注意定额表上边的工作内容。
6、修改子目:走管式打桩机打孔(2-20~2-22)螺旋钻机成孔和重锤夯扩(2-23~2-25),CFG桩成孔(2-61~2-63),泥浆制作、运输(2-97~2-100)见补充定额P87、重锤夯扩定额中填充材料,应按补充定额下面的脚注进行换算。
补充定额P98、CFG桩修改为单项定额,成孔和砼灌注应分开执行。
9、基坑支护脚手架执行十三章15m以内外脚手架子目(13-1)。
10、机械进出场按第十六章计算。
二、主要项目工程量计算1、预制钢筋混凝土桩预制钢筋砼桩应分别列项计算制桩(分砼、钢筋、模板)、运桩、打桩或压桩等内容,应分别套用相应各分部定额。
其中制桩套用第四章,运桩套用第六章,打桩或压桩、接桩则执行本章定额。
①预制钢筋砼桩制作工程量(定额第四章)砼、模板工程量:V=图纸计算的桩体积×1.02钢筋工程量:G=按图纸计算的钢筋重量×1.02②预制钢筋砼桩运输工程量(定额第六章)V=图纸计算的桩体积×1.019③打(压)入预制钢筋砼桩工程量(本章定额)V=图纸计算的桩体积×1.015*打(压)入预制钢筋混凝土桩按设计桩长加桩尖长度乘以桩截面积以“m3”计算,定额的消耗量已考虑了桩尖虚空部分的因素。
图纸计算的桩体积=桩断面积×桩长(包括桩尖)×根数=桩断面积×总桩长(包括桩尖)桩断面积、桩长、根数可直接从清单中知道④接桩(一般15M以上)型钢焊接接桩按接头个数计算⑤凿桩头:余桩长度在0.5m以内的为凿桩,0.5m以外的为截桩,同时还应计算凿桩。
第⼆章桩基础⼯程定额说明第⼆章桩基础⼯程定额说明⼀、本章定额适⽤于陆地上桩基础⼯程。
⼆、本章定额中的桩长是指实际桩底(桩尖)⾄⾃然地垃的全长;锤重是指设计锤重友真⾼桩⼒产指设计压桩⼒。
三、本章定额中⼰综合以下内容,除另朋规定外,实际不同不调整:1、综合了各种⼟类、桩机的型号和规格、各种桩的压实系数和充盈系数;2、预制桩砍、切割桩头定额包括了砍、切割桩头的临时超长的桩头⽀护费;3、锚杆静压桩压桩定额⼰包括校正反⼒架垫铁的摊销量,封桩定额⼰综合砍、凿桩头费⽤;4、钢筋混凝⼟预制⽅桩、管桩的场内运输⼰综合在相应的定额内;5、⼈⼯挖孔灌注混凝⼟桩定额⼰综合扩⼟⽅与护壁混凝⼟量;6、泥浆护壁钻孔灌注混凝⼟桩定额⼰包括场内泥浆清理及砌筑泥浆池;7、深层⽔泥⼟搅拌桩定额⼰综合正常施⼯⼯艺需重复喷粉、喷浆、搅拌等;8、⾼压旋喷桩定额⼰综合接头处的复喷⼯料;9、⾦属周转材料中包括桩帽、送桩器、桩帽盖、活辨桩尖、钢管、料⽃周转性材料。
四、本章定额中未考虑以下内容,有发⽣时另⾏计算:1、桩基施⼯遇有旧基础、孤⽯等需处理的;2、施⼯场地桩机⽆法直接⾏⾛⽽需加固的;3、锚杆静压桩定额未包括反⼒架⽤的螺栓螺帽,按铁件另计;4、桩空孔部分,如需填充的,其填充费套⽤独⽴基础垫层定额;5、⼈⼯挖孔灌注混凝⼟桩,如孔内发⽣地下⽔渗透积⽔⽽需抽⽔处理的;6、⼈⼯挖孔灌注混凝⼟桩,如遇流砂、淤泥的,按实际发⽣的流砂、淤泥量定额每⽴⽅⽶增加0.6 ⼯⽇,增加的材料及措施费⽤按实计算。
7、⼈⼯挖孔灌注混凝⼟桩,如遇桩岩⽯层,不分施⼯⽅法,另计岩层成孔增加费。
五、设计的电焊接桩接头钢材⽤量与定额的⽤量不同时,按设计调整。
六、钢板桩定额公适⽤于打临时性钢板桩,定额包括了钢板桩的打拔损耗,未包括钢板桩的使⽤费。
钢板桩使⽤费=钢板桩⼀次使⽤量(t)* 使⽤天数(d)*钢板桩使⽤费标准(元/t.d)计算。
七、钢板桩打⼊有侵蚀性地下⽔的⼟超过⼀提或基底为基岩的,其拔桩定额另⾏补⼋、砍桩头定额是按村头0.5m 以内考虑的,设计砍桩头长度超过0.5m 的另⾏补充。
A.2 桩基础工程章说明一、一般说明1、本章桩基础工程指陆地上打桩,包括预制混凝土桩、成孔混凝土灌注桩、钢管桩、锚杆、地下连续墙等,不同土壤类别、机械类别和性能均包括在定额内。
2、本定额打(压)预制桩未包括接桩,打(压)桩的接桩按相应子目另行计算。
3、定额不包括清除地下障碍物,若发生时按实计算。
4、打(压)试验桩套相应打(压)桩子目,人工、机械台班消耗量乘以系数2.00。
5、单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机6、金属材料摊销中包括桩帽、送桩器、桩帽盖、钢管、钢模、金属设备及料斗等,不包括钢板桩。
二、经审定的施工方案,单位工程内出现送桩和打桩的应分别计算。
送桩工程量按送桩长度计算(即打桩机架底至桩顶面或自然地坪面另加0.5m计算),套用相应打(压)桩子目,并按照下述规定调整消耗量。
1、预制混凝土桩送桩,人工及机械台班消耗量乘以系数1.20。
2、钢管桩送桩,人工、机械台班消耗量乘以系数1.50。
三、有计算送桩的打(压)预制混凝土桩项目,子目桩消耗量103.8m改为101m。
四、预制混凝土方桩接桩定额钢材用量与设计不同时,按实调整,其他不变。
五、现场预制混凝土方桩的,按相应子目含量套"混凝土及钢筋混凝土工程"预制方桩制作子目,扣除子目中混凝土方桩消耗量,其他不变。
方桩运输适用于承包方在预制加工场制作运至施工现场。
六、定额钢管桩按成品考虑,不含防腐处理费用,如发生时可根据实际要求按实计算。
七、人工挖孔桩护壁混凝土已包括规范规定凸出地面的20cm高度,如实际护壁混凝土与定额含量不同时,不作调整。
八、沉管混凝土灌注桩,钻、冲孔灌注桩、水泥粉煤灰碎石灌注(CFG)桩和地下连续墙的混凝土含量按1.20扩散系数考虑,实际灌注量不同时,可调整混凝土量,其他不变。
九、沉管混凝土灌注桩1、在原位打扩大桩时,人工消耗量乘以85%,机械台班消耗量乘以50%计算。
2、沉管混凝土灌注桩至地面部分(包括地下室)采用砂石代替混凝土时,其材料按实计算。

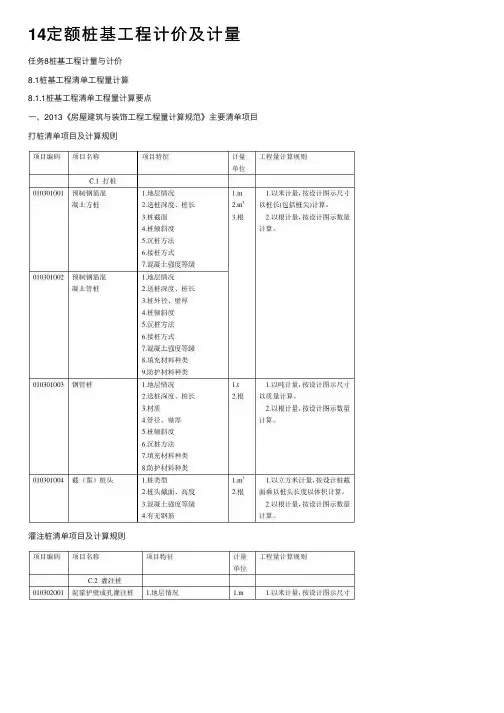

14定额桩基⼯程计价及计量任务8桩基⼯程计量与计价8.1桩基⼯程清单⼯程量计算8.1.1桩基⼯程清单⼯程量计算要点⼀、2013《房屋建筑与装饰⼯程⼯程量计算规范》主要清单项⽬打桩清单项⽬及计算规则灌注桩清单项⽬及计算规则⼆、⼯程量计算规则及要点1.预制钢筋混凝⼟⽅桩、预制钢筋混凝⼟管桩等项⽬计量单位为“⽶”时,⼯程量按图⽰桩长(包括桩尖)计算;计量单位为⽴⽅⽶时,按截⾯积乘以图⽰桩长(包括桩尖)计算;计量单位为“根”时,⼯程量以根数计算。
预制钢筋混凝⼟⽅桩、预制钢筋混凝⼟管桩项⽬以成品桩编制,应包括成品桩购置费,如果⽤现场预制,应包括现场预制桩的所有费⽤。
预制钢筋混凝⼟⽅桩、预制钢筋混凝⼟管桩⼯程内容有:⼯作平台搭拆、桩机竖拆、移位、沉桩、接桩、送桩、桩尖制作安装、填充材料、刷防护材料等。
2.截(凿)桩头项⽬适⽤于规范附录B 和C 所列桩的截(凿)。
3.打试验桩和打斜桩应按相应项⽬单独列项,并在项⽬特征中注明试验桩或斜桩(斜率)。
4.项⽬特征中的桩长应包括桩尖,空桩长度=孔深-桩长,孔深为⾃然地⾯到设计桩底的深度。
5.项⽬特征中的桩截⾯(桩径)、混凝⼟强度等级、桩类型等可以直接⽤标准图代号或设计桩型进⾏描述。
8.1.2桩基⼯程清单⼯程量计算举例例8.1.1 某单独招标打桩⼯程,断⾯及⽰意如图所⽰,设计静⼒压预应⼒圆形管桩75根,设计桩长18m(9+9m),桩外径400mm ,壁厚35mm ,⾃然地⾯标⾼-0.45m ,桩顶标⾼-2.1m ,螺栓加焊接接桩,管桩接桩接点周边设计⽤钢板,根据当地地质条件不需要使⽤桩尖,成品管桩市场信息价为2500元/m3。
本⼯程⼈⼯单价、除成品管桩外其他材料单价、机械台班单价、企业管理费费率11%,利润费率6%,按《计价定额》执⾏不调整,机械进退场费为6500元,检验试验费费率0.2%,临时设施费费率1.0%,安全⽂明施⼯措施费按1.8%,⼯程排污费费率1‰,社会保障费费率1.2%,公积⾦费率0.22%,税⾦费率3.477%,其他未列项⽬暂不计取,应建设单位要求管桩场内运输按定额考虑。
A、2桩基础工程章说明一、一般说明1、本章桩基础工程指陆地上打桩,包括预制混凝土桩、成孔混凝土灌注桩、钢管桩、锚杆、地下连续墙等,不同土壤类别、机械类别与性能均包括在定额内。
2、本定额打(压)预制桩未包括接桩,打(压)桩得接桩按相应子目另行计算。
3、定额不包括清除地下障碍物,若发生时按实计算。
4、打(压)试验桩套相应打(压)桩子目,人工、机械台班消耗量乘以系数2、00。
5、单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机械台班消耗量按相应子目乘以系数1、25。
6金属材料摊销中包括桩帽、送桩器、桩帽盖、钢管、钢模、金属设备及料斗等,不包括钢板桩。
二、经审定得施工方案,单位工程内出现送桩与打桩得应分别计算。
送桩工程量按送桩长度计算(即打桩机架底至桩顶面或自然地坪面另加0、5m计算),套用相应打(压)桩子目,并按照下述规定调整消耗量。
1、预制混凝土桩送桩,人工及机械台班消耗量乘以系数1、20。
2、钢管桩送桩,人工、机械台班消耗量乘以系数1、50。
三、有计算送桩得打(压)预制混凝土桩项目,子目桩消耗量103、8m改为101m。
四、预制混凝土方桩接桩定额钢材用量与设计不同时,按实调整,其她不变。
五、现场预制混凝土方桩得,按相应子目含量套"混凝土及钢筋混凝土工程" 预制方桩制作子目,扣除子目中混凝土方桩消耗量,其她不变。
方桩运输适用于承包方在预制加工场制作运至施工现场。
六、定额钢管桩按成品考虑, 不含防腐处理费用, 如发生时可根据实际要求按实计算。
七、人工挖孔桩护壁混凝土已包括规范规定凸出地面得20cm高度,如实际护壁混凝土与定额含量不同时, 不作调整。
八、沉管混凝土灌注桩,钻、冲孔灌注桩、水泥粉煤灰碎石灌注(CFG)桩与地下连续墙得混凝土含量按1、20扩散系数考虑, 实际灌注量不同时, 可调整混凝土量, 其她不变。
九、沉管混凝土灌注桩1、在原位打扩大桩时, 人工消耗量乘以85%,机械台班消耗量乘以50%计算。
桩基础工程1概述①桩基础工程定额内容桩基础工程定额包括了打预制桩、接桩、打送桩、截桩、机械成孔灌注桩、钢筋笼制作等内容。
②桩基础工程定额项目的划分方法ⅰ按施工方法划分桩基础工程定额项目按施工方法划分为预制桩和现浇灌注桩。
预制桩又分为打预制钢筋混凝土桩和静力压桩机压钢筋混凝土预制桩;现浇灌注桩又分为打孔灌注混凝土桩、长螺旋钻孔灌注混凝土桩、潜水钻机钻孔灌注混凝土桩、人工挖孔桩等。
ⅱ按断面形状划分打预制钢筋混凝土桩根据断面形状划分为打预制钢筋混凝土方桩、打预制钢筋混凝土离心管桩、打预制钢筋混凝土板桩。
ⅲ按桩基础材料划分桩基础工程根据材料分为钢筋混凝土桩、混凝土桩、砂桩、土桩、灰土桩等。
ⅳ按土壤级别划分桩基础工程除人工挖孔桩、潜水钻机钻孔灌注混凝土桩、喷粉桩、深层搅拌桩、高压旋喷桩以外,其他均考虑土壤级别,按一级土、二级土划分子目。
ⅴ根据桩长、挖孔深和桩径划分打桩和钻孔桩定额子目划分时,考虑了桩长的影响;人工挖孔桩考虑了挖孔深和桩径的影响;潜水钻机钻孔灌注桩考虑了桩径的影响。
2桩基础工程列项方法桩基础工程列项时,主要根据施工顺序列项,同时考虑其他因素影响。
预制钢筋混凝桩一般包括:制桩、运桩、打桩、接桩、送桩、浇筑桩承台等项目;现浇灌注桩一般包括钢筋笼制作、灌注桩子目。
3桩基础工程工程量计算①预制钢筋混凝土桩ⅰ制桩预制桩制作工程量=图示用量×(1+损耗率)=桩长×桩断面面积(1+损耗率)其中,方桩打桩时,损耗率为1%;板桩打桩时,损耗率为2%;离心管桩打桩时,损耗率为2%;当采用静力压桩时,损耗率为0。
计算预制钢筋混凝土方桩、板桩离心管桩的体积时,按设计全长(包括桩尖,不扣除桩尖虚体积)乘以截面面积计算。
管桩的空心部分体积应扣除。
ⅱ运桩预制钢筋混凝土桩若在预制厂制作,施工前应将桩运至工地现场位置,此种情况下需另计桩的运输费用。
若在现场预制,水平就位距离超过15 m时,另计桩的运输费用,执行构件运输1km以内子目乘以系数0.8;水平就位距离不超过15m时,不计桩的运输费用。
桩基工程定额工程量的计算(与陕西省消耗量定额配套)一、定额项目设置及说明1、本章定额共包括七部分112个子目,修改子目13个项目,补充定额30个项目,定额项目组成见表2、各类桩综合考虑了不同的土壤类别、不同的机械型号与规格、桩断面等因素,除另有规定者外,均不得换算。
3、定额中综合考虑了预制桩的喂桩及送桩的因素,使用中亦不再作调整。
4、砼灌注桩将桩的成孔和灌注砼分为两个定额项目,使用时要注意分别套用相关定额子目。
5、灰土井桩(2-64,2-65)为综合定额,使用时要注意定额表上边的工作内容。
6、修改子目:走管式打桩机打孔(2-20~2-22)螺旋钻机成孔和重锤夯扩(2-23~2-25),CFG桩成孔(2-61~2-63),泥浆制作、运输(2-97~2-100)见补充定额P87、重锤夯扩定额中填充材料,应按补充定额下面的脚注进行换算。
补充定额P98、CFG桩修改为单项定额,成孔和砼灌注应分开执行。
9、基坑支护脚手架执行十三章15m以内外脚手架子目(13-1)。
10、机械进出场按第十六章计算。
二、主要项目工程量计算1、预制钢筋混凝土桩预制钢筋砼桩应分别列项计算制桩(分砼、钢筋、模板)、运桩、打桩或压桩等内容,应分别套用相应各分部定额。
其中制桩套用第四章,运桩套用第六章,打桩或压桩、接桩则执行本章定额。
①预制钢筋砼桩制作工程量(定额第四章)砼、模板工程量:V=图纸计算的桩体积1.02钢筋工程量:G=按图纸计算的钢筋重量1.02②预制钢筋砼桩运输工程量(定额第六章)V=图纸计算的桩体积1.019③打(压)入预制钢筋砼桩工程量(本章定额)V=图纸计算的桩体积1.015*打(压)入预制钢筋混凝土桩按设计桩长加桩尖长度乘以桩截面积以m3计算,定额的消耗量已考虑了桩尖虚空部分的因素。
图纸计算的桩体积=桩断面积桩长(包括桩尖)根数=桩断面积总桩长(包括桩尖)桩断面积、桩长、根数可直接从清单中知道④接桩(一般15M以上)型钢焊接接桩按接头个数计算⑤凿桩头:余桩长度在0.5m以内的为凿桩,0.5m以外的为截桩,同时还应计算凿桩。
