宁波市轨道交通3号线一期土建工程TJ3105标110KV电力管沟、井保护方案中国中铁十局编制:复核:审批:中铁十局集团有限公司宁波市轨道交通3号线一期工程TJ3105标项目经理部二○一五年五月目录一、工程概况 ........................................... - 1 -二、施工区域电力管线、井保护处理程序.................... - 1 -三、地下管线处理前的准备工作............................ - 1 -3.1 收集地下管线资料................................. - 1 -3.2 实地勘踏 ........................................ - 2 -3.3 情况说明 ........................................ - 2 -3.4 电力管沟保护措施................................. - 3 -3.5检查井保护措施................................... - 4 -四、施工方案实施 ....................................... - 4 -五、电力管线、井事故的处理.............................. - 4 -六、管线保护责任制及应急预案............................ - 5 -6.1 建立应急领导小组................................. - 5 -6.2 应急预案的启动................................... - 6 -一、工程概况本工程为宁波市轨道交通3号线一期工程TJ3105标,包括体育馆站和明楼站两个出站口,两处均为地下两层钢筋混凝土箱型结构,其中地下一层为车站站厅层,地下二层为车站站台层。
智睿工程施工现场110KV电缆沟及市政排污管保护方案一、现场概况重庆智睿星空工程位于重庆市北部新区高新园人和镇龙坝二社,由一栋主楼和一栋裙楼组成,总建筑面积17169.5m2,主楼地下2 层,地上18,总高度55.4m,工程所处位置交通十分方便,但场地极为狭小,建筑物边线与用地红线间距离平均约6.0m。
在建筑物正立面紧临地下室外墙处有与建筑物外墙边线平行的1.0×1.0m砖砌110KV电缆沟和一条直径0.6m的混凝土市政排污管。
电缆沟盖板顶面与地面平,排污管管顶埋于地下约1.0m,电缆沟与排污管相距约1.0m。
由于场地极为狭小,该空地必须用来作加工场地以满足工程施工需要,因此必须对通过该场地的电缆沟与排污管采取保护措施以保证在施工期间电缆沟与排污管正常运、行排污。
二、110KV电缆沟及市政排污管保护前期工作1、进场后派专人会同建设单位产权单位对电缆沟及市政排污管的平面位置、标高、埋深、完好程度进行核实,作好记录并填写《公用管线施工配合业务联系单》,由建设单位见证,双方签字认可。
2、工程施工前把需要保护的110KV电缆沟及市政排污管的详细情况、保护措施向施工技术负责人、工地主管、班组长直到每一个操作人员进行层层交底,填写《交底记录》,建立保护110KV电缆沟及市政排污管责任制。
三、110KV电缆沟及市政排污管保护领导小组四、施工期间保护技术措施1、工程实施时严格按审定的施工组织设计110KV电缆沟及市政排污管保护技术措施的要求进行施工,各级保护负责人要深入施工现场监护、督促操作人员遵守操作规程,制止违章操作。
2、施工过程中,对可能发生的意外情况事先制定应急措施,备好抢修材料,做好防患于未然。
3、一旦发生损毁事故,应在24小时内报上级部门和业主,并通知有关单位要求进行抢修。
4、对人为原因造成的损坏事故要认真吸取教训,并按照“三不放过”原则进行处理。
五、保护方案1、为了在施工过程中避免对电缆沟盖和排污管及井盖造成破坏,现采取对其保护措施为在电缆沟盖板和排污管及井盖上方先采用2440mm×1220mm×12mm厚九夹板先铺设一层,再同场地硬化时一起采用10cm混泥土将其硬化封闭,待工程完工时将其恢复至原貌。

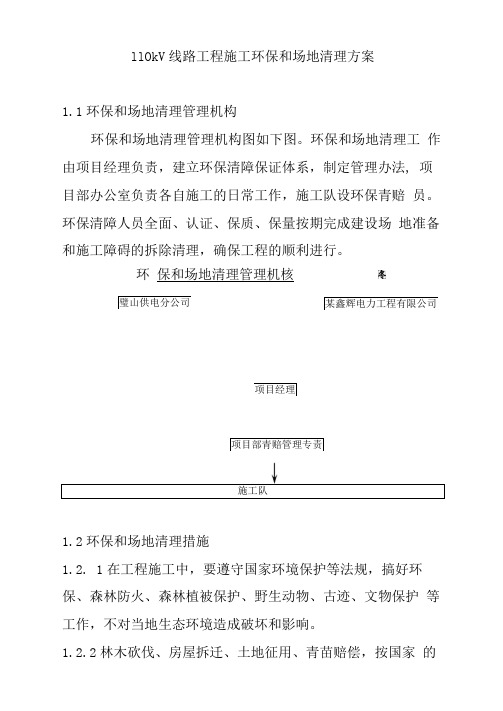

llOkV线路工程施工环保和场地清理方案1.1环保和场地清理管理机构环保和场地清理管理机构图如下图。
环保和场地清理工作由项目经理负责,建立环保清障保证体系,制定管理办法, 项目部办公室负责各自施工的日常工作,施工队设环保青赔员。
环保清障人员全面、认证、保质、保量按期完成建设场地准备和施工障碍的拆除清理,确保工程的顺利进行。
环保和场地清理管理机核璧山供电分公司某鑫辉电力工程有限公司项目经理项目部青赔管理专责施工队1.2环保和场地清理措施1.2. 1在工程施工中,要遵守国家环境保护等法规,搞好环保、森林防火、森林植被保护、野生动物、古迹、文物保护等工作,不对当地生态环境造成破坏和影响。
1.2.2林木砍伐、房屋拆迁、土地征用、青苗赔偿,按国家的有关政策、法规进行,执行有关实施条例和办法。
1.2.3指定环保和清障工作的管理办法,并在工程中实施。
1.2.4严格按设计图纸、施工规范、招标单位的合同、施工的技术要求进行房屋拆迁、林木砍伐、土地征用、青苗赔偿和施工作业,要文明施工,减少施工对环境的影响程度,保护生态环境。
1.2.5采用一切合理措施,避免污染、噪音等,保护工地及周围的环境。
1.2.6三线改造、通讯线干扰处理、房屋拆迁或跨越、林木砍伐、青苗赔偿及土地征用工作,都要线与当地政府联系,取得支持和协助,并在当地有关部门支持配合下,开展工作, 办理有关许可证,签订有关协议。
1.2.7在对植被破坏较大的施工点施工时,应采取保护措施,防止水土流失。
1.2.8因施工影响到的农田、沟渠、道路和桥梁及其他公用设施,都要进行清理恢复工作。
1.2.9必须执行安全管理措施,防止森林火灾的发生。
1.2. 10认真实施文明施工管理办法,每个施工点应做到工完料尽,回填好施工坑,及时清理好施工现场废弃物,保持施工场地、材料站、生活驻地整齐有序。
1.2.11根据不同施工阶段的特点,对环保工作进行总结,并随时接受甲方、监理工程师、环保部门的检查与指导,对存在问题采用相应整个措施。

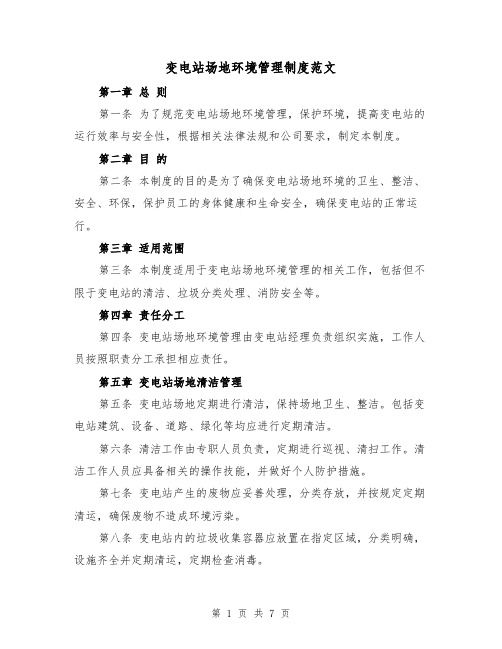

变电站场地环境管理制度范文第一章总则第一条为了规范变电站场地环境管理,保护环境,提高变电站的运行效率与安全性,根据相关法律法规和公司要求,制定本制度。
第二章目的第二条本制度的目的是为了确保变电站场地环境的卫生、整洁、安全、环保,保护员工的身体健康和生命安全,确保变电站的正常运行。
第三章适用范围第三条本制度适用于变电站场地环境管理的相关工作,包括但不限于变电站的清洁、垃圾分类处理、消防安全等。
第四章责任分工第四条变电站场地环境管理由变电站经理负责组织实施,工作人员按照职责分工承担相应责任。
第五章变电站场地清洁管理第五条变电站场地定期进行清洁,保持场地卫生、整洁。
包括变电站建筑、设备、道路、绿化等均应进行定期清洁。
第六条清洁工作由专职人员负责,定期进行巡视、清扫工作。
清洁工作人员应具备相关的操作技能,并做好个人防护措施。
第七条变电站产生的废物应妥善处理,分类存放,并按规定定期清运,确保废物不造成环境污染。
第八条变电站内的垃圾收集容器应放置在指定区域,分类明确,设施齐全并定期清运,定期检查消毒。
第六章变电站场地消防安全管理第九条变电站应按照国家相关法律法规和公司要求,建立健全消防安全管理制度。
第十条变电站内应设置消防器材和设施,并配备专人负责消防安全工作,掌握灭火器材的操作技能和基本的应急处置知识。
第十一条变电站应建立完善的消防演练制度,定期组织消防演练,加强员工的消防安全意识和技能。
第十二条变电站应定期检查消防设施的完好性和使用情况,发现问题及时进行维修或更换。
第七章后勤保障第十三条变电站应保障员工的生活条件,提供相应的后勤保障设施,包括但不限于员工宿舍、食堂、厕所等。
第十四条变电站应加强供水、供电、供气等设施的维护管理,确保供应的可靠性和稳定性。
第十五条变电站应定期进行员工卫生保养,提供防护用品,并加强员工健康管理,关注员工的工作状态和身体健康。
第八章监督与检查第十六条变电站经理负责对变电站场地环境管理工作进行监督和检查,发现问题及时整改。
变电站电缆沟清理方案变电站电缆沟清理方案一、方案目的变电站电缆沟通常有很多杂物,如泥土、石块、杂草等,这些杂物会影响电缆的正常散热和运行,同时也会给维护人员的日常工作带来困扰。
因此,为了保证电缆的安全运行和维护人员的工作效率,需要对变电站电缆沟进行清理。
二、清理方案1. 制定清理计划:根据变电站的情况,制定清理计划,包括清理时间、地点、人员和工具等。
同时要确定清理的目标和标准,确保清理工作的顺利进行。
2. 配备工具和设备:根据清理计划,配备清理所需的工具和设备,如铁锹、铲子、扫帚、水管、高压水枪等。
确保工具和设备的质量和性能良好,能够满足清理工作的要求。
3. 移动杂物:清理时,首先要将沟渠中的杂物移除。
使用铁锹和铲子将杂物挖掘出来,然后用扫帚清理。
注意不要将杂物推到电缆附近,以免造成不必要的损坏。
4. 清洗电缆沟:清理完移动杂物后,使用水管或高压水枪,对电缆沟进行清洗。
清洗时要注意水压的控制,以免将电缆沟的墙壁冲洗坍塌。
清洗时要彻底,确保沟渠内没有杂物残留。
5. 检查电缆:清理完毕后,对电缆进行检查。
检查电缆的外观和接头是否完好,是否有受损的情况。
如有损坏,应及时修复或更换。
6. 处理废弃物:清理完毕后,将清理出的泥土、杂物等废弃物进行分类处理。
可以将干燥的杂物运送到垃圾填埋场,将泥土和水进行分离处理。
三、安全保障措施1. 制定安全操作规程,确保操作人员熟悉和遵守操作规程,减少事故发生的可能性。
2. 使用工具和设备时,要检查其安全性能和操作是否正常,确保操作人员的人身安全。
3. 在清理过程中,应戴好防护用品,如安全帽、工作服、手套等,以保护操作人员的人身安全。
4. 清洗电缆沟时,要注意水压的控制,避免冲洗导致沟渠坍塌。
5. 在移动电缆时,要注意避免人工拉动过大的电缆,以免造成拉伤或拉断。
四、总结变电站电缆沟清理工作对电缆的正常运行和维护人员的工作效率至关重要。
只有通过科学的方案和合理的操作,才能保证清理工作的顺利进行。
分享110kV城西变电站环境整治技术规范书技术规范书工程项目:变电站环境综合整治(城西变)南宁供电局2009 年09月目录1 总则2工程概况3 工程整治要求4 施工工艺标准附件一差异表附件二投标人需要讲明的其他咨询题1总则1.1本规范书适用于110kV城西变电站建筑物及生产环境施工整治,它提出110kV城西变电站建筑物及生产环境施工整治规模、工艺等方面的技术要求。
供方可提供高质量的产品和附件来满足规范书中设计及工艺的标准要求。
1.2本规范书提出的是最低限度的要求,并未对一切技术细节作出规定,也未充分引述有关标准和规范的条文,供方应保证提供符合本规范书和工业标准的优质产品。
1.3 供方应以书面形式对本规范书的条款逐条做出详细应答,确认对本规范书要求的满足和差异,对偏差部分应列出偏差表作详细描述。
1.4 本规范书所使用的标准如与供方所执行的标准有偏差时,按高标准执行。
1.5 本规范书经需供双方确认后作为订货合同的技术附件,与合同正文具有同等的法律效力。
1.6 本规范书未尽事宜,由需供双方协商确定。
1.7 标准本规范书提出了最低限度的技术要求,并未规定所有的技术要求和适用的标准,对国家有关的强制性标准,必须满足其要求。
供方在执行本规范书所列标准有矛盾时,按较高标准执行。
2 工程概况2.1铲除主控楼外墙砖、外墙面抹灰,重新刷涂建筑物外、内墙涂料,更换门。
2.2更换主控楼排水管。
2.3翻修变电站内道路、场地及补种草皮。
2.4翻修变电站围墙、刷涂涂料。
2.5翻修主控楼内地板,涂刷自流平涂料。
3 工程整治要求3.1主控楼外墙面主控楼外墙面粘贴釉面全部凿开,全部进行处理为涂料形式。
3.2 主控楼内墙面主控楼内各房间内墙全部重新刮腻子,刷乳胶漆,材料应采纳无毒、无害、无污染的环保内墙漆。
内墙面全部重新处理时,配合进行照明线路、配电箱改造、吊顶改造等进行。
3.3主控楼屋面主控楼屋面隔热层全部撬开,全部重新制作。
3.4主控楼地板地板改造主控室及其他使用环氧自流平地板。
110k V变配电站隐患治理改造110kV变配电站隐患治理改造电气仪表工程公司王龙湘1 前言近几年来,由于设备陈旧,油断路器的渗油点多,所内二次设备从最古老的电磁型继电保护,造成设备故障率高,维修费用大。
为了提高电网设备安全运行水平,适应现代企业管理的需要,必须对变电所110kV设备进行绝缘、无油化改造。
随着计算机技术在电力系统中的应用和发展,各地区电网都在建设和实现无人值班变电所,变电所设备的微机化、自动化已成为发展的主流和趋势。
如何合理的、经济的改造这些旧所使其满足无人值班的要求,已成为面临的迫切问题。
而如何应对如此紧张的工程建设任务,安全、高效完成工程施工任务,是摆在我们面前的难题。
2 110kV变电站隐患治理改造的特点、难点2.1 特点2.1.1 化工装置防爆等级要求比较高,用电负荷多为一、二级,电气自动化程度高。
在电气工程中,二次、电气试验和继电保护调试常被列为关键工序,电气工程高压电气试验是保证装置内电气设备正常运行,及时发现电气设备由于制造、运输过程中碰撞、振动等原因而造成绝缘性能劣化潜伏性故障的重要手段。
通过电气试验可了解电气设备的绝缘情况,发现问题及时解决或更换电气设备,保证装置电气设备正常投电运行。
2.2.2 变电所扩建改造工程有别于一般的新建工程项目,其内容、形式繁多。
纵观这几年的电力工程项目,扩建改造内容、形式可归纳为以下几种:1 、新增主变压器及设备间隔,增加主变各侧相关母线设备及相应的保护装置等。
2 、新建输变电工程项目的配套项目,如新增开关间隔及保护装置。
3 、新增部分母线或将原运行母线进行分段改造,增加部分母线设备或增加开关间隔设备及保护装置改造。
4 、主变压器“以新换旧”、“以大换小”增容工程项目,运行中的主母线及变压器进出线开关设备、分段开关设备、母线联络开关设备及相应的保护装置等均相应进行增容改造。
5 、以上各种形式的交叉混合改造及相应的土建工程项目。
2.2 难点2.2.1 供电可靠性要求:供电形势紧张,停电难,是制约工程建设进度的一大因素。
变电站环境卫生管理制度及清扫标准总的要求为:窗明几净、设备见本色沟见底、草坪平整无杂草。
(一)设备卫生标准1.设备专责分工实行挂牌责任到人、考核到人。
2.设备油漆颜色应基本一致,无脱漆、无锈蚀、无蛛网、无灰尘、相序清晰、双重编号正确,无乱涂乱画现象,按月清扫。
3.机构箱、端子箱、控制屏、保护屏等门开关方便,无响声,室外箱门扣每月上油清扫一次。
(二)场地卫生标准1.场地平整,无砖头、无烟头、无闲置废旧设备、无积水。
2.开关机构箱、端子箱、踏步、平台基础无破损。
3.电缆沟盖板无破损、场区内车道、操作小道路面无垢洞、无泥土。
4.构架电杆、机座、沟盖板、墙面、屏面无乱写乱画现象。
5.设备、电杆、机座、平台、沟盖无油污泥土痕迹。
6.消防栓无漏水渗水问题。
7.生活废水、场地渗水排放畅通。
8.废油、剩漆不得乱倒。
9.草坪基本无杂草,道边绿化带整齐,花草树木无枯死。
10.汽车不准在站区冲洗。
11.检修地点卫生内由检修人员清扫、当值人员验收。
12.场地卫生按专责分工每月清扫检查一次。
(三)室内卫生标准1.门窗、天壁无蛛网,油漆无脱落。
2.地面无痰迹、墙面无污迹、桌面无灰尘。
3.家具、桌、椅无破损,油漆无脱落,不得乱刻乱画。
4.门窗及玻璃无破损,窗帘干净无破损。
5.厕所、洗手间无异味、无污水、下水道畅通。
6.屏面、屏顶、屏内无灰尘、无蛛网。
7.室内除电缆夹层、10KV室、站用电室、安全工具室、材料室外,地面、天壁及屏面均应每日清扫干净,并纳入交接班范围。
8.悬挂图表规范、清晰,室内实行定置管理。
(四)管理办法1.原则上每月进行一次大扫除,个人卫生责任区应随时保持清洁。
2.站长每月应至少全面检查一次全站卫生情况,督促清扫不彻底者进行完善,并进行考核。
在全站会议上应对上月的卫生情况进行通报。
110kV变电站电缆地沟环境治理汇编一、背景介绍随着城市化进程的不断加速,城市的电力需求也在不断增长。
110kV变电站在城市电网中扮演着不可或缺的角色,它们通过变压器将高压电力转换成城市所需的低压电力,为城市的发展提供了不可或缺的动力。
然而,随着110kV电缆使用年限的不断延长,电缆材料的老化和磨损也将变得越来越严重。
一旦电缆出现故障,电缆中的油和绝缘材料将会泄漏,对地下环境造成严重污染。
110kV变电站地沟环境治理变得越来越重要。
二、治理方法我们通过多年的实践,了以下的治理方法,能够有效地减少变电站电缆地沟污染。
1. 常规清洗定期对变电站电缆地沟进行清洗,及时清除地沟中的泥沙和垃圾,减少灰尘和杂质对电缆的腐蚀,从而延长电缆的使用寿命。
清洗一般采用高压清洗机,每年至少进行两次清洗。
2. 电缆保护电缆的保护是避免地沟污染的重要环节。
对于需要更换的电缆,在安装时应选择符合环保要求的材料,并加装电缆保护管,防止电缆出现故障时油和绝缘材料泄漏,同时也保护了电缆的安全。
3. 蒸汽清洗针对难以清理的变电站地沟,我们可以采用蒸汽清洗的方法。
蒸汽清洗利用高温高压的蒸汽产生作用力,可以对地沟的毛细孔和细微的污点进行清洗,达到清洁地沟的目的。
4. 光催化氧化技术光催化氧化技术是一种新型的环境治理技术,通过使用一定波长的紫外线和过渡金属催化剂,将有机污染物分解为CO2和H2O。
这种技术具有高效、无二次污染等特点,可以有效地减少地沟污染。
三、治理效果经过多年的实践,我们发现上述的治理方法能够有效地减少变电站电缆地沟污染。
我们对比了治理前后的抽样检测数据,发现变电站电缆地沟中的石油类污染物浓度明显下降,水质达到了国家二级标准,大大提高了地下水的质量。
同时,治理后地沟的淤泥明显减少,表明治理措施能够清除污染源,减少地下水的污染压力。
四、变电站电缆地沟环境治理是一个长期而复杂的工程,需要各方共同努力。
我们了四种治理方法,可以有效地减少地沟污染。
110K V高地变电站地网整改工程设计方案编制单位:地址:联系电话:第一部分变电站接地工程概述当今社会已进入信息时代,由信息技术及其微电子设备组成的信息系统随着科技的发展而迅速发展,大型电气、电子装备越来越多,这些装备必须具有良好的、较低接地电阻的接地,良好的接地是保障设备安全、操作人员安全和设备正常运行的必要措施。
若交流接地不好则影响正常供电;若直流接地不好则影响设备正常工作;若安全接地不好,则容易发生设备和人身安全事故;若防雷接地不好,则遭雷击时泄流不畅和可能因为高的地电位反击造成设备损坏。
随着电力事业的快速发展,电力系统中对接地装置的要求越来越严格,电厂或变电所的接地系统直接关系到正常运行,更涉及到人身与设备的安全。
然而由于接地网设计考虑不全面、施工不精细、测试不准确等原因,近年来,发生了多起地网引起的事故,有的不仅烧毁了一次设备,而且还通过二次控制电缆窜入主控室,造成了事故扩大,故接地网对电力系统的安全稳定运行起到非常重要的作用。
一般情况下,电站尤其是水电站大都建立山区和河谷地带,受此自然地理环境影响,其年雷暴日都比较高,发生雷击事故的概率亦较大。
因此,在电站的建设过程中,为保护变电站的设备安全,提高其供电可靠性,完善并优化防雷系统,加强变电站的防雷安全措施,最大程度的减少雷击事故的发生,有着极其重要的意义。
通常情况下,一个变电站的接地工程应包括以下几方面的内容。
1、接地体接地体可分为自然接地体和人工接地体,设计中通常采用人工接地体,以便达到所规定的接地电阻,并避免外界其他因素的影响。
人工接地体又可分为水平接地体和垂直接地体。
接地体的接地电阻值取决于接地体与大地的接触面积、接触状态和土壤性质。
垂直接地体之间的距离为5cm 左右,顶部埋深-0.8m,接地体与道路或通道出入口的距离不小于3m,当小于3m 时,接地体的顶部处应埋深1m 以上,或采用沥青砂石铺路面,宽度超过2m。
埋在土壤中的接地装置连接部位应按规范规定的搭接长度焊接以达到电气连接。
110kV变电站电缆地沟环境治理
1.概述
电缆沟低于水平地面,环境湿度较大时,经墙壁渗入室内电缆沟;室外电缆沟封盖不严密,极易形成积水。
因电缆沟与开关柜相通,产生烟囱效应,暖湿空气汇集开关柜内,因此极易引发安全事故。
赛普瑞长期致力于电气环境整改治理,针对具体的情况,做出不同的电缆地沟治理方案。
2.现场情况
汪溪110KV变电站位于宁国市,宁国属于北亚热带季风亚湿润气候区。
气候温和、雨量充沛、日照尚足、四季分明。
春季气温回暖早,不稳定,春末夏初降水集中有洪涝,夏季有伏旱,秋季降温快,常有秋绵雨,宁国市是水阳江、青弋江、富春江的源头,境内西津、东津、中津三条河流穿城而过。
由于地理环境因素,该变电站极易受到潮湿影响,尤其在多雨季节,电缆沟会形成倒灌现象。
135KV高压室
高压室湿度高达58%
室内电缆沟湿度高达92%、盖板顶部有大量凝露水珠、地面积水高度4CM
室外电缆沟照片
3.治理方案
项目设计示意图
第一:电缆口封堵
电缆进线口进行封堵,首先对电缆处墙面进行防水材料粉刷,粉涮两层,再通过聚氨酯发泡胶封堵电缆口,两层保护防止积水从电缆沟口、电缆口渗入,电缆口共封堵17处。
优点:
(1)粘结强度、抗拉强度高,弹性、延伸性能好,对于界面形变和开裂适。
(2)具有优良的耐化学性,耐候性和耐腐蚀性,抗紫外光老化,极低的水蒸气透过率。
(3)可靠的应用性能:其防水性、密封性、耐低温性和追随性好,尺寸的稳定性好。
(4)施工操作工艺简单,绝缘性能优良、阻燃性好。
第二:户内电缆沟治理
(1)户内电缆沟长24米,三个墙面大约80平方,在电缆沟地面和两侧墙面使用“高弹厚质烯酸”防水涂料做防水处理,首先清理墙面灰尘等,保证墙面干燥,采用防水材料按照比例对墙面做第一次墙面粉刷,干燥8小时后,在进行第二次墙面粉刷,达到防水要求,最后对墙面进行水泥粉刷。
“高弹厚质烯酸防水涂料”优点:
①、水基乳液,不含任何有机溶剂,无毒无害,属绿色环保产品。
②、可在潮湿基层上施工,粘结强度高。
③、涂膜强度高、延伸率大,对基层收缩和变形开裂适应性强。
④、良好的低温弯折性能(-10℃弯折无裂纹)。
⑤、单组分,冷施工,即开即用,施工简便。
(2)户内电缆沟长24米,电缆沟两侧使用水泥铺垫形成坡度,并在电缆沟底修建集水池,使地沟中部处于最低位置,积水沿地沟中部排到集水池中。
(3)电缆沟内集水池架设2套水泵,水位传感器为高低设计,当水位到达第一个水位传感器时,1号水泵工作排水,当出现暴雨或者第1套水泵出现故障时,水位到达第二个水位传感器时,2号水泵工作排水,水管沿户内电缆沟通过户外地面开槽埋设水管,排到户外水沟内。
一用一备的水泵布置方式,可有效延长水
泵寿命周期及使用可靠性。
(4)高压室内墙面固定安装电缆地沟自动排水系统,DLG-SPR-PS-N/Ⅰ型电缆沟排水系统是针对户内或者户外电缆沟积水等问题而专门研制系统监控产品,可实时对水位高低集中监测和管理。
该系统由智能控制单元、仪表检测单元、状态显示单元、手动控制单元组成。
(5)更换电缆地沟盖板6块,采用304不锈钢板3mm厚,定做6块通风盖板,一半设计为格栅孔。
地沟盖板设计有通风孔,可增强地沟内空气流通性,降低地沟内空气湿度,后期可在高压室内增加工业除湿机及循环风机,更加有效降低高压室内及地沟内湿度。
4.治理成效
安装完成后,地沟内已无积水,环境也趋于干燥
电缆地沟通风盖板、电缆线进口已经过聚氨酯发泡胶填充
电缆地沟集水池及排水泵,用于排出地沟积水
5.结语
地沟排水项目实施后,效果显著,全自动控制的地沟排水系统很好的解决了地沟积水无法排出的问题,电缆地沟墙面经过防水处理及进线孔经过特殊材料密封后,杜绝了地沟外部向地沟内部渗水的问题,保持了电缆地沟内的干燥,可使地沟内电缆避免泡水、发霉等现象,避免电缆沟内的湿气沿缝隙进入开关柜,可有效降低变电站设备故障率,保障供电安全。
