基坑支护设计说明概要
- 格式:doc
- 大小:230.50 KB
- 文档页数:13
德宏州人民医院全科医生临床培养及肿瘤放射治疗综合楼基坑支护工程设计方案单位:云南博文建筑工程设计有限公司二○一四年二月二七日第一部分:设计说明一、工程概况拟建场地位于潞西市城区,勇罕街中段东侧,德宏州医疗集团院内西南侧,场地周边:东面相距9.00m左右为芒市农机公司五层住宅楼;南面相距9.00m为围墙及州农业局三层住宅楼和办公楼;西面相距7.00m为围墙及勇罕街;北面相距20.0m左右为新建的中医大楼。
交通方便,整个场地设一层地下室,周长约205米,最大支护垂直深度约4.2米二、编制依据(1)《德宏州人民医院全科医生临床培养及肿瘤放射治疗综合楼工程场地地基岩土工程勘察报告》;(2)《建筑基坑支护技术规程》(JGJ120-2012);(3)《锚杆喷射混凝土支护技术规范》(GB50086-2001);(4)《建筑地基基础设计规范》(GB50007-2011);(5)《建筑地基处理技术规范》(JBJ79-2012);(6)《建筑地基基础工程施工质量验收规范》(GB 50202-2009);(7)《建筑基坑工程监测技术规范》(GB50497-2009)(8)《注浆技术规程》(YSJ211-92);(9)《建筑抗震设计规范》(GB50011-2010);(10)基坑周边场地环境条件;(11)本公司多年来类似工程支护设计、施工经验。
三、工程地质及水文地质条件(一)场地地形地貌条件拟建场地地处潞西盆地中部偏东,属冲洪积扇(裙)后缘。
属拆旧建新场地,地势相对平坦、开阔,东面略高、西面微低,相对高差1.3m,地貌较单一。
(二)工程地质条件现将场地各地基土层的工程地质特征、力学性质和空间分布情况,自上而下分述如下:①填土:灰、灰黄、褐黄色。
稍湿~湿,松散,高压缩性。
成分以建筑垃圾、粘性土为主,局部间夹砾碎石。
层厚1.00~3.20m。
①1粉质粘土:黄、浅黄色,很湿,软塑状。
不均匀,局部相变为粉土,具高压缩性。
摇震反应无,干强度、韧性中等,光泽反应稍滑。

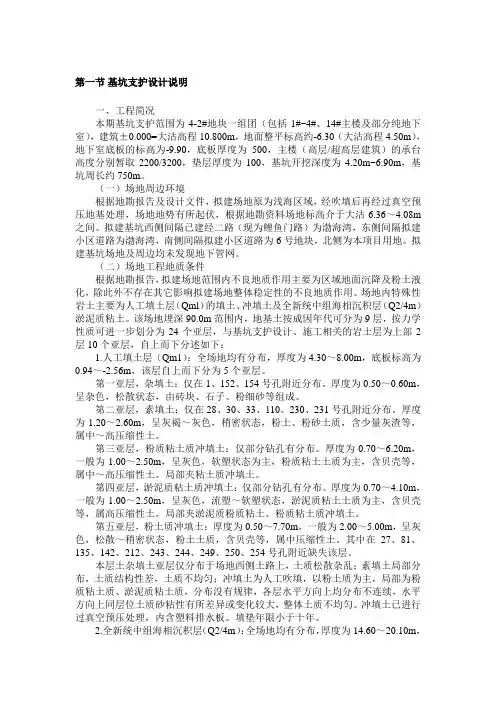

第一节基坑支护设计说明一、工程简况本期基坑支护范围为4-2#地块一组团(包括1#~4#、14#主楼及部分纯地下室),建筑±0.000=大沽高程10.800m,地面整平标高约-6.30(大沽高程4.50m),地下室底板的标高为-9.90,底板厚度为500,主楼(高层/超高层建筑)的承台高度分别暂取2200/3200,垫层厚度为100,基坑开挖深度为4.20m~6.90m,基坑周长约750m。
(一)场地周边环境根据地勘报告及设计文件,拟建场地原为浅海区域,经吹填后再经过真空预压地基处理,场地地势有所起伏,根据地勘资料场地标高介于大沽6.36~4.08m 之间。
拟建基坑西侧间隔已建经二路(现为鲤鱼门路)为渤海湾,东侧间隔拟建小区道路为渤海湾,南侧间隔拟建小区道路为6号地块,北侧为本项目用地。
拟建基坑场地及周边均未发现地下管网。
(二)场地工程地质条件根据地勘报告,拟建场地范围内不良地质作用主要为区域地面沉降及粉土液化,除此外不存在其它影响拟建场地整体稳定性的不良地质作用。
场地内特殊性岩土主要为人工填土层(Qml)的填土、冲填土及全新统中组海相沉积层(Q2/4m)淤泥质粘土。
该场地埋深90.0m范围内,地基土按成因年代可分为9层,按力学性质可进一步划分为24个亚层,与基坑支护设计、施工相关的岩土层为上部2层10个亚层,自上而下分述如下:1.人工填土层(Qm1):全场地均有分布,厚度为4.30~8.00m,底板标高为0.94~-2.56m,该层自上而下分为5个亚层。
第一亚层,杂填土:仅在1、152、154号孔附近分布。
厚度为0.50~0.60m,呈杂色,松散状态,由砖块、石子、粉细砂等组成。
第二亚层,素填土:仅在28、30、33、110、230、231号孔附近分布。
厚度为1.20~2.60m,呈灰褐~灰色,稍密状态,粉土、粉砂土质,含少量灰渣等,属中~高压缩性土。
第三亚层,粉质粘土质冲填土:仅部分钻孔有分布。

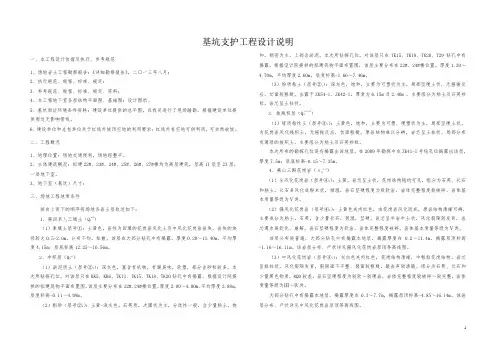

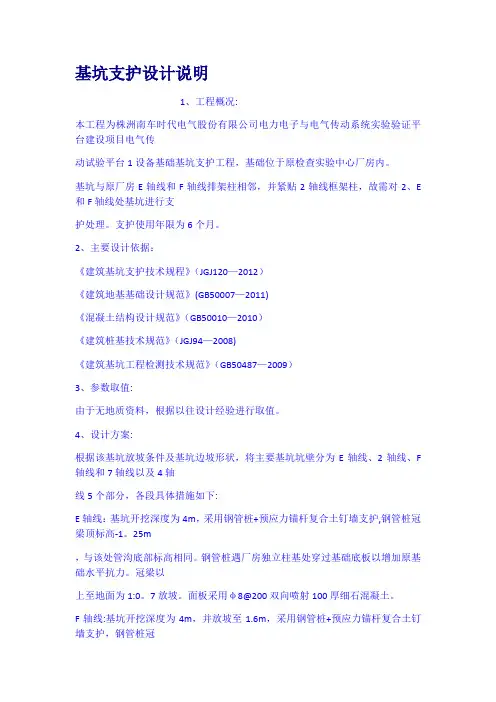

基坑支护设计说明1、工程概况:本工程为株洲南车时代电气股份有限公司电力电子与电气传动系统实验验证平台建设项目电气传动试验平台1设备基础基坑支护工程,基础位于原检查实验中心厂房内。
基坑与原厂房E轴线和F轴线排架柱相邻,并紧贴2轴线框架柱,故需对2、E 和F轴线处基坑进行支护处理。
支护使用年限为6个月。
2、主要设计依据:《建筑基坑支护技术规程》(JGJ120—2012)《建筑地基基础设计规范》(GB50007—2011)《混凝土结构设计规范》(GB50010—2010)《建筑桩基技术规范》(JGJ94—2008)《建筑基坑工程检测技术规范》(GB50487—2009)3、参数取值:由于无地质资料,根据以往设计经验进行取值。
4、设计方案:根据该基坑放坡条件及基坑边坡形状,将主要基坑坑壁分为E轴线、2轴线、F 轴线和7轴线以及4轴线5个部分,各段具体措施如下:E轴线:基坑开挖深度为4m,采用钢管桩+预应力锚杆复合土钉墙支护,钢管桩冠梁顶标高-1。
25m,与该处管沟底部标高相同。
钢管桩遇厂房独立柱基处穿过基础底板以增加原基础水平抗力。
冠梁以上至地面为1:0。
7放坡。
面板采用φ8@200双向喷射100厚细石混凝土。
F轴线:基坑开挖深度为4m,并放坡至1.6m,采用钢管桩+预应力锚杆复合土钉墙支护,钢管桩冠梁顶标高—1.6m,与该处管沟底部标高相同。
钢管桩遇厂房独立柱基处穿过基础底板以增加原基础水平抗力。
冠梁以上至地面为1:0.7放坡。
面板采用φ8@200双向喷射100厚细石混凝土,并与基底坡度相同,面板兼做混凝土垫层.2轴线:基坑开挖深度为4m,并放坡至2。
1m,采用钢管桩+预应力锚杆复合土钉墙支护,钢管桩冠梁顶标高-2.1m,与该处管沟底部标高相同。
钢管桩遇厂房独立柱基处穿过基础底板以增加原基础水平抗力。
冠梁以上至地面为1:0.7放坡。
面板采用φ8@200双向喷射100厚细石混凝土,并与基底坡度相同,面板兼做混凝土垫层.4轴线:该处基坑支护主要是为了保证电源室基础开挖加固,采用钢管桩支护,冠梁顶标高-0.5m。

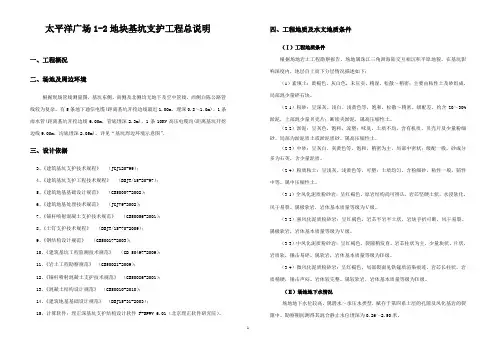

太平洋广场1-2地块基坑支护工程总说明一、工程概况二、场地及周边环境根据现场管线测量图,基坑东侧、南侧及北侧均无地下及空中管线,西侧白陈公路管线较为复杂,有5条地下通信电缆(距离基坑开挖边线最近1.00m,埋深0.8~1.0m)、1条雨水管(距离基坑开挖边线6.00m,管底埋深2.3m)、1条10KV高压电缆沟(距离基坑开挖边线9.00m,沟底埋深2.05m)。
详见“基坑周边环境示意图”。
三、设计依据3、《建筑基坑支护技术规程》(JGJ120-99);4、《建筑基坑支护工程技术规程》(DBJT/15-20-97);5、《建筑地基基础设计规范》(GB50007-2002);6、《建筑地基处理技术规范》(JGJ79-2002);7、《锚杆喷射混凝土支护技术规范》(GB50056-2001);8、《土钉支护技术规程》(DBJT/15-70-2009);9、《钢结构设计规范》(GB50017-2003);10、《建筑基坑工程监测技术规范》(GB 50497-2009);11、《岩土工程勘察规范》(GB50021-2009);12、《锚杆喷射混凝土支护技术规范》(GB50086-2001);13、《混凝土结构设计规范》(GB50010-2010);14、《建筑地基基础设计规范》(DBJ15-31-2003);15、计算软件:理正深基坑支护结构设计软件 F-SPWV 6.01(北京理正软件研究院)。
四、工程地质及水文地质条件(Ⅰ)工程地质条件根据场地岩土工程勘察报告,场地属珠江三角洲海陆交互相沉积平原地貌。
在基坑影响深度内,地层自上而下分层情况描述如下:(1)素填土:黄褐色、灰白色,未压实,稍湿,松散~稍密;主要由粘性土及砂组成,局部混少量碎石块。
(2-1)粉砂:呈深灰、浅白、浅黄色等,饱和,松散~稍密。
级配差,约含20~30%淤泥,上部混少量贝壳片;断续夹淤泥,属高压缩性土。
(2-2)淤泥:呈灰色,饱和,流塑;味臭,土质不均,含有机质、贝壳片及少量粉细砂。

基坑支护设计说明基坑支护是在建筑施工中为了解决基坑围护结构的稳定性和安全性而进行的工程措施。
基坑支护设计是指依据工程地质条件、基坑形状和施工方法等综合因素,确定基坑支护结构类型、尺寸和方法,并进行相应的计算和分析,以确保基坑支护结构的安全可靠。
一、基坑支护设计目标基坑支护设计的主要目标是保证基坑支护结构的稳定性和安全性,以便在施工过程中保护建筑物、地下管线和邻近结构的安全。
同时,基坑支护设计还应考虑经济性和施工可行性,以便在保证安全的前提下尽量节约成本和提高施工效率。
二、基坑支护设计原则1.工程地质勘察:在进行基坑支护设计前,需要对工程地质进行详细的勘察和分析,了解地下水位、土层性质和场地稳定性等相关信息,以便根据实际情况选择合适的支护措施。
2.结构类型选择:根据地质条件、基坑形状和施工方法等因素,选择适合的基坑支护结构类型,如钢支撑、深层墙、桩墙等。
同时还需要考虑施工方便性和经济性,选择最佳的结构类型。
3.结构尺寸确定:根据地质条件和基坑尺寸,确定支护结构的尺寸,包括支撑间距、尺寸和材料规格等。
尺寸的确定要保证支护结构的强度和稳定性,同时尽量节约材料和减少施工量。
4.设计计算:根据支护结构的类型和尺寸,进行相关的力学计算和分析,确定各部位的受力和变形情况。
计算结果应满足结构的强度和稳定性要求,并对施工过程中可能出现的变形和破坏进行预测和控制。
5.施工过程控制:基坑支护设计应考虑到施工的实际情况,制定相应的施工方案和施工控制措施,确保基坑支护结构的施工过程中的安全和质量。
三、基坑支护设计内容1.基坑开挖方案设计:根据基坑形状和工程地质条件,确定基坑的开挖方案,包括开挖斜坡角度、顶部宽度和坡度等。
2.支护结构类型选择:根据基坑形状和工程地质条件,选择适当的支护结构类型,如钢支撑、深层墙、桩墙等。
3.支护结构尺寸设计:根据地质条件和基坑尺寸,确定支护结构的尺寸和间距,以及所需材料的规格和数量等。
4.支护结构的力学计算和分析:根据支护结构的类型和尺寸,进行相应的力学计算和分析,确定各部位的受力和变形情况。
基坑支护设计说明基坑支护设计是指在建筑工程施工过程中,为了保证基坑的安全稳定,减少地面沉降和地质灾害的发生,采用相应的工程措施和设计方法,对基坑进行支护的一项重要工作。
下面将从基坑支护的目的、流程和设计方法等方面进行详细说明。
一、基坑支护的目的1.保证施工现场的安全:基坑作为施工的起点,对后续的施工安全影响重大。
通过合理的支护设计,可以有效地减少基坑塌方、下沉等事故的发生,保障施工过程中人员和设备的安全。
2.保护周围建筑物和地下管线的稳定:基坑开挖对周围的建筑物和地下管线会产生一定的影响。
通过支护设计,可以减少地面沉降和损害,保证周围建筑物和地下管线的安全稳定。
3.提高土体的抗剪强度:基坑周围土体的抗剪强度较低,容易产生土体失稳和滑坡等地质灾害。
支护设计可以通过改善土体工程性质,提高土体的抗剪强度,防止地质灾害的发生。
二、基坑支护设计的流程1.地质勘察和力学参数确定:首先需要进行地质勘察,获取地质情况及土体的力学参数。
根据勘察结果,确定基坑的开挖范围、深度和倾斜度等设计参数。
2.支护结构的选择:根据基坑的特点和支护的要求,选择合适的支护结构。
常见的支护结构包括土方开挖法、土钉墙、钢支撑、预应力锚杆等。
3.基坑开挖和土体处理:按照设计要求进行基坑的开挖,同时进行土体处理,如砂浆灌注、地下注浆等。
土体处理可以改善土体的工程性质,提高土体的抗剪强度。
4.支护结构的施工:根据支护结构的设计图纸进行支护结构的施工。
施工过程中需要确保支护结构的稳定性和密实性,以保证其正常使用。
5.监测和调整:在基坑支护施工的各个阶段,进行施工监测,对支护结构的变形和位移进行实时监测。
根据监测结果,及时调整支护设计方案,确保支护结构的安全稳定。
三、基坑支护设计的方法1.基于经验的设计方法:根据以往类似工程的经验进行设计,结合实际情况进行合理调整。
2.基于数值模拟的设计方法:通过使用有限元分析等数值方法,对基坑开挖过程进行模拟,分析基坑及支护结构的受力情况,从而优化设计方案。

基坑支护工程设计说明基坑支护工程设计说明1.工程概况与设计依据:1.1拟建场地位于福州市洪湾路与三环路交汇处。
现场地地面高程介于9.33-11.70米之间,本工程±0.000对应罗零标高13.800。
1.2本工程桩基是根据福建岩土工程勘察研究院提供的《洪塘新城1#、2#楼岩土工程勘察报告》(工程编号:13591008),和现行国家有关规范与规程、有关批文、以及建筑专业提供的相关资料进行设计。
场地土层自上而下为:①杂填土②粉质粘土②—1淤泥③淤泥④粘土⑤全风化花岗岩⑥砂土状强风化花岗岩⑦碎块状强风化花岗岩⑧中风化花岗岩1.3本场地抗震设防烈度为7度,设计基本地震加速度值为0.10g,设计地震分组为第二组,场地类别为Ⅲ类,地震特征周期为0.55s;建筑抗震设防类别为丙类;建筑桩基设计等级乙级;地基基础设计等级为乙级。
1.4本基坑工程侧壁的安全等级为二级,工程重要性牺系数取γ=1.0。
1.5本基坑支护形式:采用冲(钻)孔灌注桩支护与人工放坡结合的形式。
1.6本基坑支护工程为临时性工程,使用期限为一年。
本支护采用动态设计、信息化施工。
2.桩型、持力层及力学指标:2.1 本工程使用冲(钻)孔灌注桩,桩身混凝土强度等级C25水下砼,桩身详,桩身主筋保护层厚度为50mm。
2.2 桩端持力层均为:⑧中风化花岗岩层,桩长约7~9m;进入持力层全截面不小于1.0m。
3.施工注意事项:3.1 钢筋笼制作要求:3.1.1钢筋笼直径及制作应符合设计要求,有条件时宜整根桩制作吊装,也可分段制作,每段长度约5~9m,然后现场焊接,主筋焊接位置应错开500mm及35d,每隔一根主筋方可在同一位置焊接,焊接接头可采用帮条双面或单面焊接如图,也可采用气压焊或机械连接,在接头1000mm范围内箍筋间距为@100,箍筋宜优先采用螺旋箍。
3.1.2纵向主筋间距要均匀相等,箍筋加劲箍筋均应与主筋点焊,主筋的保护层厚度一般不宜小于50mm,外侧应设混凝土垫块或定位环,以确保混凝土保护层的厚度。
基坑支护工程设计说明一、本工程设计依据及执行、参考规范1、场地岩土工程勘察报告:《详细勘察报告》,二○一三年八月;2、执行规范、规程、标准、规定:3、参考规范、规程、标准、规定、资料:4、本工程地下室各层结构平面图、基础图:设计图纸。
5、基坑周边环境条件资料:建设单位提供的总平图,且我司进行了现场踏勘,根据建设单位提供周边无影响管线。
6、建设单位和总包单位关于红线外坡顶空地的利用要求:红线外有空地可供利用,可自然放坡。
二、工程概况1、地理位置:场地交通便利,场地经整平。
2、主体建筑概况:拟建22#、23#、24#、25#、26#、27#楼均为高层建筑,层高11层至23层,一层地下室。
3、地下室(基坑)尺寸:三、场地工程地质条件按自上而下的顺序将场地各岩土层叙述如下:1、第四系人工填土(Q4ml)(1)素填土层号①:土黄色,岩性为回填的花岗岩风化土及中风化花岗岩岩块,岩块的块径较大0.5-2.0m,分布不均,松散,该层在大部分钻孔中有揭露。
厚度0.20~11.40m,平均厚度4.15m;层底标高12.25~10.56m。
2、冲积层(Q4al)(1)淤泥质土(层号②1):深灰色,富含有机物,有腐臭味,软塑,部分含砂粒较多,本次所钻探孔位,对该层只在KK5、KK6、TK13、TK15、TK18、TK20钻孔中有揭露。
根据设计院提拱的拟建筑物平面布置图,该层主要分布在22#、24#楼位置。
厚度2.00~4.00m,平均厚度2.88m,层度标高-0.11~4.09m。
(2)粗砂(层号②2):土黄-浅灰色,石英质,次圆状为主,分选性一般,含少量粘土,饱和,稍密为主,上部含淤泥。
本次所钻探孔位,对该层只在TK15、TK18、TK20、T29钻孔中有揭露。
根据设计院提拱的拟建筑物平面布置图,该层主要分布在22#、24#楼位置。
厚度1.20~4.70m,平均厚度2.60m,层度标高-1.66~7.46m。
(3)粉质粘土(层号②3):深灰色,饱和,主要为可塑状为主,局部坚硬土状,无摇振反应,切面较粗糙,出露于ZK54-1、ZK42-1,厚度为6.15m及2.40m 。
德宏州人民医院全科医生临床培养及肿瘤放射治疗综合楼基坑支护工程设计方案单位:云南博文建筑工程设计有限公司二○一四年二月二七日第一部分:设计说明一、工程概况拟建场地位于潞西市城区,勇罕街中段东侧,德宏州医疗集团院内西南侧,场地周边:东面相距9.00m左右为芒市农机公司五层住宅楼;南面相距9.00m为围墙及州农业局三层住宅楼和办公楼;西面相距7.00m为围墙及勇罕街;北面相距20.0m左右为新建的中医大楼。
交通方便,整个场地设一层地下室,周长约205米,最大支护垂直深度约4.2米二、编制依据(1)《德宏州人民医院全科医生临床培养及肿瘤放射治疗综合楼工程场地地基岩土工程勘察报告》;(2)《建筑基坑支护技术规程》(JGJ120-2012);(3)《锚杆喷射混凝土支护技术规范》(GB50086-2001);(4)《建筑地基基础设计规范》(GB50007-2011);(5)《建筑地基处理技术规范》(JBJ79-2012);(6)《建筑地基基础工程施工质量验收规范》(GB 50202-2009);(7)《建筑基坑工程监测技术规范》(GB50497-2009)(8)《注浆技术规程》(YSJ211-92);(9)《建筑抗震设计规范》(GB50011-2010);(10)基坑周边场地环境条件;(11)本公司多年来类似工程支护设计、施工经验。
三、工程地质及水文地质条件(一)场地地形地貌条件拟建场地地处潞西盆地中部偏东,属冲洪积扇(裙)后缘。
属拆旧建新场地,地势相对平坦、开阔,东面略高、西面微低,相对高差1.3m,地貌较单一。
(二)工程地质条件现将场地各地基土层的工程地质特征、力学性质和空间分布情况,自上而下分述如下:①填土:灰、灰黄、褐黄色。
稍湿~湿,松散,高压缩性。
成分以建筑垃圾、粘性土为主,局部间夹砾碎石。
层厚1.00~3.20m。
①1粉质粘土:黄、浅黄色,很湿,软塑状。
不均匀,局部相变为粉土,具高压缩性。
摇震反应无,干强度、韧性中等,光泽反应稍滑。
该层仅见于钻孔1、2、3、8、9、10、15号,层厚0.80~1.70m。
②卵石:黄、褐黄,黄灰、灰色。
稍~中密,饱和,具低压缩性。
卵石粒径一般为20~150mm,少许>300mm,经于现场取扰动砂石样6件进行颗粒级配分析,其结果卵石含量占总质量的60%左右(参看后附颗粒级配分析成果第1页)。
卵石粒径及含量不均匀,分选性差,由砾砂、粉细砂及粉土充填。
成分为砂岩、石英砂岩等,形状以亚圆形状为主,圆形状次之,中等风化。
该层土于本场地中均有分布,且层厚较大。
但局部地段偶夹硬可~硬塑状粉质粘土薄层透镜体。
②1粉质粘土:黄、浅黄色。
湿,可塑状。
属中等压缩性土。
摇震反应无,干强度、韧性中等,光泽反应稍滑。
局部地段夹有少许角砾。
该层仅见于钻孔1、2、3、4、8、9、10、11、15、16、17号,层厚0.80~1.70m,层顶埋深在11.10~15.30m之间。
呈透镜状产于②层卵石中。
四、基坑周边环境条件场地周边:东面相距9.00m左右为芒市农机公司五层住宅楼;南面相距9.00m为围墙及州农业局三层住宅楼和办公楼;西面相距7.00m为围墙及勇罕街;北面相距20.0m 左右为新建的中医大楼。
交通方便。
五、设计标准(一)基坑设计深度、设计安全等级及安全系数选取根据基坑开挖图及场地地形资料,基坑实际开挖深度为2.95~4.20m左右,根据《建筑基坑支护工程技术规程》,综合考虑基坑周边的环境和地质条件的复杂程度、基坑深度等因素,支护失效、土体变形对基坑周边环境或主体结构施工安全的影响程度:基坑安全等级按二级选取。
根据基坑的工程地质条件、水文地质条件、基坑开挖深度及支护结构选型等内容,本次基坑支护设计中对基坑的侧壁安全系数、整体稳定性分别进行计算,其系数选取如下表:(二)基坑支护使用年限此次基坑支护工程设计使用年限为一年。
(三)基坑周边附加荷载设计值1、本次基坑支护设计附加超载取值:(1)基坑周边的超载按15KPa取值;(2)既有建筑物荷载每层按15KPa取值;(3)道路附加荷载按30KPa取值。
2、场地周边荷载限制条件(1)基坑开挖、施工及支护结构使用期间,坑顶3.0m内严禁堆载;(2)土方开挖时基坑周边3.0m范围以外可临时堆载,堆载重量不超过15kPa,并及时进行清运;基坑支护及主体结构施工时的钢筋制作可在基坑周边3.0m范围外进行,但应严格控制钢筋的堆载重量,堆载重量不超过15kPa;(3)基坑开挖过程及基坑使用期间,基坑顶部附加荷载不得超过设计要求,若确需行走重型车辆或堆载,必须及时通知设计人员,对相应部位的设计内容进行必要的调整。
(四)基坑支护设计参数基坑支护设计参数表(五)地下水、地表水控制要求地表水渗入或管线中的地下水渗漏会降低土的强度,对基坑安全造成影响。
本次基坑支护设计采用“明沟截排水”的措施,应在基坑围护结构施工前做好截排水措施,防治地表水渗入坑壁土体,并随土方的分层开挖分层降排水,每次降水深度均应满足保持坑内环境干燥的要求,其最终降水深度为基坑开挖深度下0.5m;基坑施工及施工过程中应加强坑壁漏水情况、地下水位、管线、周边建筑沉降及变形的监测要求,发现异常时及时分析原因,并通知相关人员。
六、基坑支护设计方案该工程是在建(构)筑物较密集、但施工场地受到限制的区域内进行基坑开挖,基坑周边有道路、建筑物,经综合比较分析,结合类似工程经验,为尽可能避免基坑开挖对周围建(构)筑物、道路的影响,本着"安全可靠,经济合理,技术可行,方便施工"的原则,我公司选用的总体支护方案为:①竖向支护:Ф48钢管锚杆;②锚固支护:Ф48钢管锚杆;③面层保护:挂钢筋网片喷锚;④降排水措施:坑内设碎石盲沟汇集降(集)水井降低地下水位。
支护方案具体设置情况如下:(一)开挖支护边线的确定根据建筑设计单位提供的“基坑开挖图”,由于周边距建构筑物较近,经与甲方沟通,基坑开挖线从剪力墙轴线向外1.0米作为基坑内口边线,部分阳角位置结合确定总图适当调整支护边线。
(二)基坑支护顺序的确定测量放线——竖向锚杆施工——钢管锚杆注浆施工(养护)——挂网喷锚施工——重复(基坑土方分层开挖至锚杆施工、挂网喷锚施工)工序至基底。
(三)钢筋网喷锚砼面层设置在坑壁上设置钢筋网喷锚砼面层护壁,面筋为A6.5@200³200双向钢筋网,锚头之间用Ф14加强钢筋纵横交叉焊接连接牢固,然后在钢筋网面层上喷射为C20细石砼面层,厚度100mm。
(四)截排水措施设计基坑顶部设截水沟拦截地表水。
排水碎石盲沟布置于坑壁内侧,随开挖深度下降,矩形断面,宽0.30m,深0.30m,局部地段视地下水发育情况设积水坑(具体设置详见“基坑降、排水平面布置图”)。
地下水在排入城市管道前设置沉淀池,排水沟按一定坡比向集水井或沉淀池倾斜,坑内水通过基坑底的排水沟汇集到集水井后由水泵抽至坡顶排水沟经沉淀池沉淀达标后排入市政管道。
沉淀池采用粘土砖砌筑砖沟壁,C20素混凝土铺底,结合场地实际情况布置。
集水井及地面排水沟、沉淀池应在土方开挖前施工完毕。
坑内排水沟在土方开挖到地下室底板设计标高后,随土方开挖随时进行开挖和砌筑。
基坑降排水要设专人跟班管理,并加强监测,如发现出水异常要及时分析原因,并采取相应的措施处理。
集水井布置情况,详见总图。
按此支护方案进行施工,应在旱季进行基坑支护施工作业,及时设置截排水系统,避免雨水倾入基坑,并在基坑工程施工完毕后尽快完成基础及地下室外墙的施工。
第二部分:土方开挖方案1、本工程土方开挖要紧密配合支护施工,需配置好合理的机械及人力,并做好统筹安排,土方开挖的顺序、方法必须与设计工况相一致,并遵循“分层开挖、严禁超挖”的原则:2、土方开挖采用机械开挖加人工配合修土,底板、承台在机械开挖至基底设计标高以上200~300mm时改用人工开挖修土,承台区域及钻孔桩高于基底标高较多的桩身周围土方全部人工开挖修土,挖斗不得碰撞桩身,以免影响桩身质量。
3、具体土方开挖施工建议分如下几个步骤:(1) 第一阶段土方开挖、喷锚至第一道锚杆标高下0.2m范围内(严禁超挖),施工挂钢筋网、喷砼护坡;(2) 锚杆注浆强度达到相关规范要求,且基坑水位满足设计要求时,进行第二阶段土方开挖,挖土至第二道锚杆标高下0.2m范围内(严禁超挖)。
土方开挖应分段分片进行,沿基坑边长,每开挖10延米的土方,立即进行相应范围的挂钢筋网、喷砼护坡施工,防止长时间曝晒或淋雨,待该部分锚杆施工完毕后,才能进行邻段土方的开挖;4、其他要求:(1)开挖时先挖坑周部分,后挖中间部分,即先挖出锚杆施工面层土方,不影响其施工后再挖中间部分土方。
(2)开挖由专人指挥,采取分层分段对称开挖。
当挖至标高接近基础底板标高时,边抄平边配合人工清槽,防止超挖。
基坑开挖施工至基础底板标高时,在24小时内必须完成素砼垫层,垫层延伸至围护结构边,在前一块完成土方后开挖及垫层施工后,才能进行下一块相邻区的土方开挖。
(3)在斜支撑浇筑砼前需把此范围内的基础桩提前施工结束,避免斜支撑浇筑后无法施工。
第三部分:施工技术要求一、锚杆喷锚挂网施工工艺及技术保证措施1、施工工艺挖土→击入锚杆→修坡→布设固定钢筋网片→焊接加强筋→喷射C20细石砼→注浆→养护(竖向锚杆可先进行成孔后进行钢管锚杆放置灌浆)。
2、施工参数及关键工序(1)施工参数①锚杆水平间距为1.4m;②锚杆压浆浆液水灰比:0.4~0.5;③锚杆每米注浆量为≥60kg/m;④锚杆位置偏差:±100mm;长度偏差±50mm,锚杆倾角偏差±5%;⑤钢筋网片尺寸及规格:A6.5@200³200;各网片间焊接或弯勾搭接;⑥喷射砼强度C20配合比采用试验室试配配合比;⑦喷射砼厚度100mm。
3、施工技术要求及技术保证措施(1)砼面层施工工艺和技术要求在已开挖修整好的坑壁上挂上A6.5@200³200双向钢筋网片,用“U”型或“T”型短钢筋打入土层固定网片,锚管口间再用B14钢筋纵横焊连接加强,最后用砼喷射机喷上C20细石砼,厚100mm。
水泥使用32.5级硅酸盐水泥,水灰比≤0.5。
(2)土方开挖时严格按分层开挖、分层支护的程序进行,每层开挖深度按设计要求开挖,严禁超挖或并层开挖。
(3)开挖土方时要控制合理的开挖速度,要等上层支护措施有一定龄期后才准开挖下一层土。
(4)每层坑壁挖出后及时挂网喷锚支护,防止长时间曝晒或淋雨。
(5)施工完第一层喷锚,浇边后即在坑口每15m 左右设一个变形观测点(详见监测措施平面布置示意图),进行变形观测,在施工过程中,定期(一天一次或开挖一层土测一次)。
遇到异常变形则要加密观测次数,以变形观测数据指导开挖支护施工。
