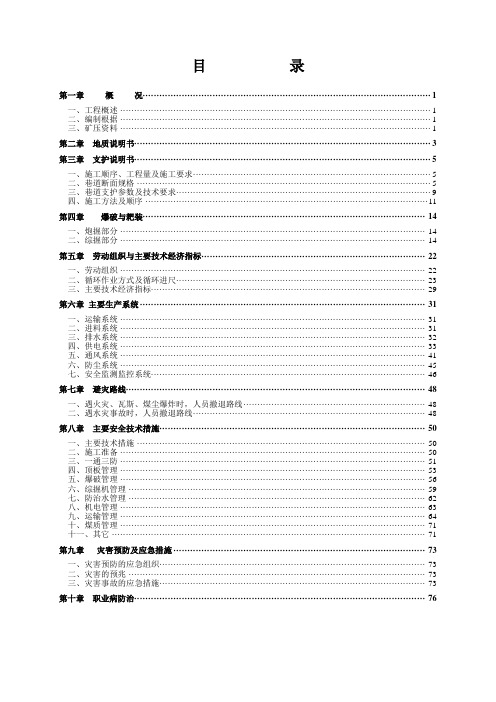

目录第一章概况 (1)一、工程概述 (1)二、编制根据 (1)三、矿压资料 (1)第二章地质说明书 (3)第三章支护说明书 (5)一、施工顺序、工程量及施工要求 (5)二、巷道断面规格 (5)三、巷道支护参数及技术要求 (9)四、施工方法及顺序 (11)第四章爆破与耙装 (14)一、炮掘部分 (14)二、综掘部分 (14)第五章劳动组织与主要技术经济指标 (22)一、劳动组织 (22)二、循环作业方式及循环进尺 (23)三、主要技术经济指标 (29)第六章主要生产系统 (31)一、运输系统 (31)二、进料系统 (31)三、排水系统 (32)四、供电系统 (33)五、通风系统 (41)六、防尘系统 (45)七、安全监测监控系统 (46)第七章避灾路线 (48)一、遇火灾、瓦斯、煤尘爆炸时,人员撤退路线 (48)二、遇水灾事故时,人员撤退路线 (48)第八章主要安全技术措施 (50)一、主要技术措施 (50)二、施工准备 (50)三、一通三防 (51)四、顶板管理 (53)五、爆破管理 (56)六、综掘机管理 (59)七、防治水管理 (62)八、机电管理 (63)九、运输管理 (64)十、煤质管理 (71)十一、其它 (71)第九章灾害预防及应急措施 (73)一、灾害预防的应急组织 (73)二、灾害的预兆 (73)三、灾害事故的应急措施 (73)第十章职业病防治 (76)张集煤矿1342工作面掘进作业规程第一章概况一、工程概述-700m水平夏桥系东二采区1342掘进工作面位于采区东翼,工作面上部为正在回采的1346(2)工作面,西部为采区三条上山,东部为井田边界,下伏为已回采结束的山西组9煤层9441、9443、9363、9365、9367工作面。
拟施工八条巷道(1342工作面运输机道、1342工作面材料道、1342工作面切眼、1342里工作面集中运输机道、1342里(1)工作面材料道、1342里(1)工作面切眼、1342里(2)工作面材料道、1342里(2)工作面切眼)均为工作面回采做准备,巷道标高-420.0m~-565.0m,掘进所跟层位为下石盒子组1煤顶板。
第一章11050工作面概况第一节工作面情况11050工作面位于I盘区上部,工作面切眼东南199m是F18断层,西北侧是I盘区三条大巷,东北侧是11071工作面下顺槽,西南侧是即将开始安装的11030工作面上顺槽。
目前11050回撤通道已施工结束,具备回撤条件。
第二节工作面顶底板情况表1-1 11050工作面煤层顶底板特征表第三节工作面瓦斯情况根据河南理工大学编写的《赵固二矿二1煤层-850m以浅区域突出危险性预测研究报告》、焦煤集团焦煤办字【2013】328号文《关于对<赵固二矿二1煤层-850m以浅区域突出危险性预测研究报告>请示的批复》,得出结论赵固二矿二1煤层-720m以浅无煤与瓦斯突出危险性,故该工作面无突出危险性。
11050工作面井下标高-557.08m~-629.16m,无煤与瓦斯突出危险性,可按非突出区域管理。
11050工作面绝对瓦斯涌出量为2.5m3/min,煤层不易自燃,无热害、地温正常,围岩原生结构破碎,裂隙发育,强度较低。
第四节通风路线进风风流:地面新鲜风流→主副井→井底车场→辅运石门→辅运斜巷→辅运煤门→I盘区辅运大巷(东段)内新鲜风流→11050工作面上顺槽→11050工作面回撤通道。
回风风流:11050工作面回撤通道→11050工作面下顺槽→11050工作面下顺槽回风眼→I盘区回风大巷(东段)→回风煤门→回风斜巷→回风石门→风井→地面。
第五节其它地质条件工作面设计开采的二1煤层位于山西组底部,上距砂锅窑砂岩(Ss)62m、大占砂岩(Sd)13.98m,属稳定厚煤层,煤层结构简单,以块煤为主,内生裂隙,有些被方解石充填,局部含有薄层夹矸。
第六节铺网及回撤通道为确保11050工作面回撤工作能够顺利进行,对11050工作面顶板进行铺网、支护,并施工回撤通道。
11050工作面设计停采线位于上顺槽通尺120m、下顺槽通尺160m处,铺网从上顺槽通尺140m、下顺槽通尺180m处开始。

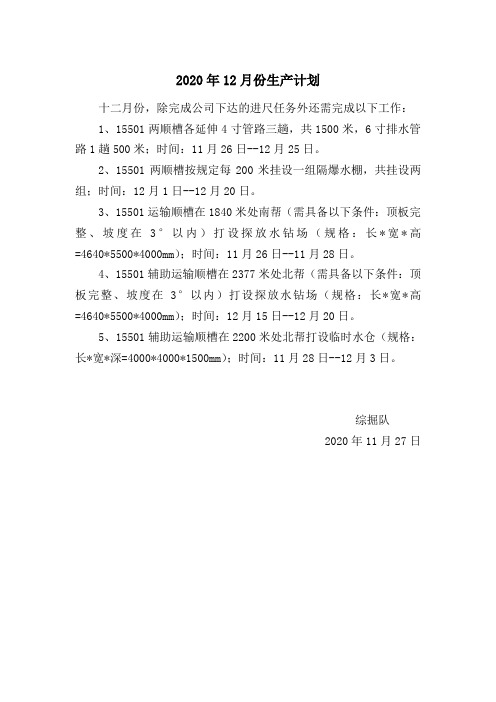

2020年12月份生产计划
十二月份,除完成公司下达的进尺任务外还需完成以下工作:
1、15501两顺槽各延伸4寸管路三趟,共1500米,6寸排水管路1趟500米;时间:11月26日--12月25日。
2、15501两顺槽按规定每200米挂设一组隔爆水棚,共挂设两组;时间:12月1日--12月20日。
3、15501运输顺槽在1840米处南帮(需具备以下条件:顶板完整、坡度在3°以内)打设探放水钻场(规格:长*宽*高=4640*5500*4000mm);时间:11月26日--11月28日。
4、15501辅助运输顺槽在2377米处北帮(需具备以下条件:顶板完整、坡度在3°以内)打设探放水钻场(规格:长*宽*高=4640*5500*4000mm);时间:12月15日--12月20日。
5、15501辅助运输顺槽在2200米处北帮打设临时水仓(规格:长*宽*深=4000*4000*1500mm);时间:11月28日--12月3日。
综掘队
2020年11月27日。

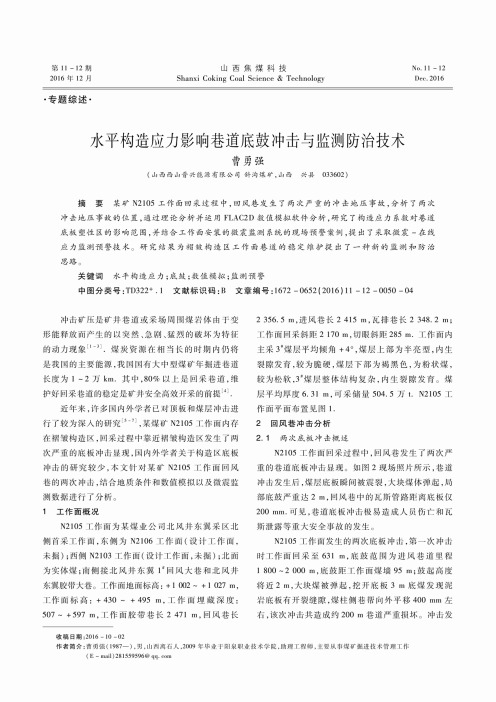

第11 -12期2016年12月山西焦煤科技Shanxi Coking Coal Science &TechnologyNo. 11 - 12Dec. 2016•专题综述•水平构造应力影响巷道底鼓冲击与监测防治技术曹勇强(山西西山晋兴能源有限公司斜沟煤矿,山西兴县033602)摘要某矿N2105工作面回采过程中,回风巷发生了两次严重的冲击地压事故,分析了两次 冲击地压事故的位置,通过理论分析并运用FLAC2D数值模拟软件分析,研究了构造应力系数对巷道 底板塑性区的影响范围,并结合工作面安装的微震监测系统的现场预警案例,提出了采取微震-在线 应力监测预警技术。
研究结果为褶皱构造区工作面巷道的稳定维护提出了 一种新的监测和防治 思路。
关键词水平构造应力;底鼓;数值模拟;监测预警中图分类号:TD322+• 1文献标识码:B文章编号:1672 -0652(2016)丨1 -12 -0050 -04冲击矿压是矿井巷道或采场周围煤岩体由丁-变 形能释放而产生的以突然、急剧、猛烈的破坏为特征 的动力现象n^].煤炭资源在相当长的时期内仍将是我国的主要能源,我国国有大中型煤矿年掘进巷道 长度为1~2万km.其中,80%以上是回采巷道,维 护好回采巷道的稳定是矿井安全高效开采的前提近年来,许多同内外学者已对顶板和煤层冲击进 行了较为深人的研究[5#,某煤矿N2105 1:作面内存 在褶皱构造区,回采过程中靠近褶皱构造区发生了两 次严重的底板冲击显现,国内外学者关于构造区底板 冲击的研究较少,本文针对某矿N2105工作面回风巷的两次冲击,结合地质条件和数值模拟以及微震监 测数据进行了分析。
1工作面概况N2105工作面为某煤业公司北风井东翼采区北侧首采工作面,东侧为N2I06工作面(设计工作面,未掘);西侧N2103工作面(设计I:作面,未掘);北面 为实体煤;南侧接北风井东翼”回风大巷和北风井东翼胶带大巷。

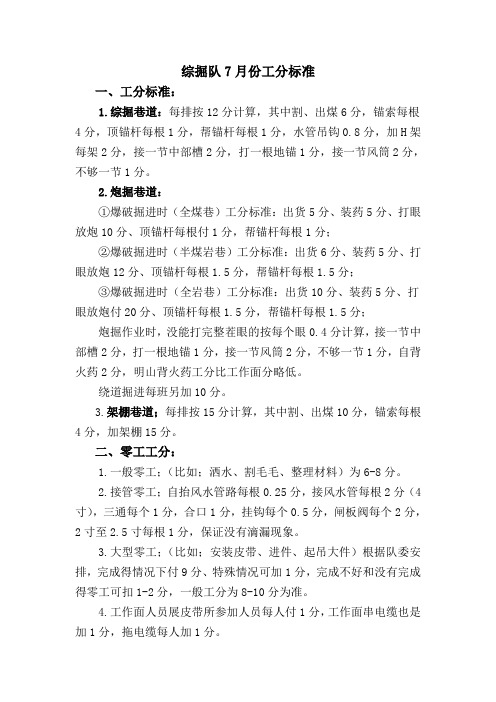

综掘队7月份工分标准一、工分标准:1.综掘巷道:每排按12分计算,其中割、出煤6分,锚索每根4分,顶锚杆每根1分,帮锚杆每根1分,水管吊钩0.8分,加H架每架2分,接一节中部槽2分,打一根地锚1分,接一节风筒2分,不够一节1分。
2.炮掘巷道:①爆破掘进时(全煤巷)工分标准:出货5分、装药5分、打眼放炮10分、顶锚杆每根付1分,帮锚杆每根1分;②爆破掘进时(半煤岩巷)工分标准:出货6分、装药5分、打眼放炮12分、顶锚杆每根1.5分,帮锚杆每根1.5分;③爆破掘进时(全岩巷)工分标准:出货10分、装药5分、打眼放炮付20分、顶锚杆每根1.5分,帮锚杆每根1.5分;炮掘作业时,没能打完整茬眼的按每个眼0.4分计算,接一节中部槽2分,打一根地锚1分,接一节风筒2分,不够一节1分,自背火药2分,明山背火药工分比工作面分略低。
绕道掘进每班另加10分。
3.架棚巷道;每排按15分计算,其中割、出煤10分,锚索每根4分,加架棚15分。
二、零工工分:1.一般零工;(比如;洒水、割毛毛、整理材料)为6-8分。
2.接管零工;自抬风水管路每根0.25分,接风水管每根2分(4寸),三通每个1分,合口1分,挂钩每个0.5分,闸板阀每个2分,2寸至2.5寸每根1分,保证没有滴漏现象。
3.大型零工;(比如;安装皮带、进件、起吊大件)根据队委安排,完成得情况下付9分、特殊情况可加1分,完成不好和没有完成得零工可扣1-2分,一般工分为8-10分为准。
4.工作面人员展皮带所参加人员每人付1分,工作面串电缆也是加1分,拖电缆每人加1分。
5.参加干零工的辅助工,记分按零工工分记录。
6.落底类型的零工,验收员要记好长宽高,按每立方米2分付工分。
7.打测点眼每个0.5分,安装离层仪每个2分。
三、辅助工比例:电工:80%;维修工:80%;清巷工、皮带工:70%四、扣分标准:1.工作面质量问题:偏中10个以上每排扣1分,偏中20个以上每排扣2分,偏中30个以上每排扣4分。
(项目名称)(标段名称)招标文件(合同编号:)备案单位:招标人:招标代理机构:年月目录第一卷 (1)第1章招标公告(适用于未进行资格预审) (2)1 招标条件 (2)2 项目概况与招标范围 (2)3 投标人资格要求 (2)4 招标文件的获取 (2)5 投标文件的递交 (3)6 发布公告的媒介 (3)7 联系方式 (3)第1章投标邀请书(适用于邀请招标) (6)1 招标条件 (6)2 项目概况与招标范围 (6)3 投标人资格要求 (6)4 招标文件的获取 (6)5 投标文件的递交 (7)6 确认 (7)7 联系方式 (7)第1章投标邀请书 (9)(代资格预审通过通知书) (9)第2章投标人须知 (10)投标人须知前附表 (13)1 总则 (14)2 招标文件 (17)3 投标文件 (18)4 投标 (20)5 开标 (20)6 评标 (21)7 合同授予 (22)8 重新招标和不再招标 (23)9 纪律和监督 (23)10 其他内容 (25)第3章评标办法(经评审的最低投标价法) (33)1 依据 (33)2 评标原则 (33)3 评标组织 (33)4 评标的程序和内容 (33)第3章评标办法(综合评估法) (36)1 依据 (36)2 评标原则 (36)3 评标组织 (36)4 评标的程序和内容 (36)第4章合同条款及格式 (50)第1节通用合同条款 (50)1 一般约定 (50)2 发包人义务 (54)3 监理人 (55)4 承包人 (56)5 材料和工程设备 (60)6 施工设备和临时设施 (61)7 交通运输 (62)8 测量放线 (62)9 施工安全、治安保卫和环境保护 (63)10 进度计划 (66)11 开工和竣工(完工) (67)12 暂停施工 (68)13 工程质量 (70)14 试验和检验 (72)15 变更 (73)16 价格调整 (75)17 计量与支付 (77)18 工程验收 (80)19 缺陷责任与保修责任 (83)20 保险 (84)21 不可抗力 (85)22 违约 (87)23 索赔 (89)24 争议的解决 (90)第2节专用合同条款 (92)1 一般约定 (92)2 发包人义务 (93)3 监理人 (93)4 承包人 (93)5 材料和工程设备 (94)6 施工设备和临时设施 (95)7 交通运输 (95)8 测量放线 (95)9 施工安全、治安保卫和环境保护 (95)11 开工和竣工(完工) (96)12 暂停施工 (96)13 工程质量 (96)14 试验和检验 (96)15 变更 (97)16 价格调整 (97)17 计量与支付 (98)18 工程验收 (99)19 缺陷责任与保修责任 (100)20 保险 (100)24 争议的解决 (100)第3节合同附件格式 (102)第5章工程量清单 (110)第二卷 (124)第6章图纸(招标图纸)及其他资料 (125)1 说明 (125)2 图纸及其他资料目录 (125)3 图纸及其他资料 (125)第三卷 (126)第7章技术标准和要求(合同技术条款) (127)1 一般规定 (127)1.1 工程说明 (127)1.2 主体工程项目及其工作内容 (127)1.3 发包人提供的施工图纸和文件 (128)1.4 承包人提交的文件 (129)1.5 发包人提供的材料和工程设备 (130)1.6 承包人提供的材料和设备 (131)1.7 进度计划的实施 (132)1.8 工程质量的检查、检验和验收 (134)1.9 验收 (134)1.10 工程量计算 (137)1.11 引用技术标准和规程规范的规定 (137)1.12 工程保险 (138)1.13 工程价款支付方法 (138)2 施工临时设施 (139)2.1 一般规定 (139)2.2 现场施工测量 (140)2.3 现场试验 (140)2.4 施工交通 (140)2.5 施工供电 (140)2.6 施工供水 (140)2.7 施工供风 (141)2.8 施工照明 (141)2.9 施工通信 (141)2.10 砂石料场开采加工系统 (141)2.11 混凝土生产系统 (142)2.12 临时工厂设施 (142)2.13 仓库和堆、存料场 (143)2.14 弃渣场 (143)2.15 临时生产管理和生活设施 (143)2.16 计量和支付 (143)3.1 一般规定 (146)3.2 文明施工措施 (147)3.3 施工安全措施 (148)3.4 应急救援措施 (150)3.5 计量和支付 (150)4 环境保护和水土保持 (151)4.1 一般规定 (151)4.2 施工环境保护 (152)4.3 生态环境保护 (154)4.4 水土保持 (155)4.5 环境清理 (155)4.6 环境保护工程的验收 (156)4.7 计量和支付 (156)5 施工导流工程 (158)5.1 一般规定 (158)5.2 施工期导流控制标准 (160)5.3 截流 (160)5.4 导流建筑物设计与施工 (160)5.5 基坑排水 (161)5.6 安全度汛 (161)5.7 下闸封堵和下游供水 (161)5.8 施工期临时通航 (161)5.9 质量检查和验收 (162)5.10 计量和支付 (162)6 土方明挖 (164)6.1 一般规定 (164)6.2 场地清理 (165)6.3 土方开挖 (165)6.4 施工期临时排水 (166)6.5 土料场和砂砾料场开采 (167)6.6 开挖渣料的利用和弃渣处理 (167)6.7 检查和验收 (167)6.8 计量和支付 (168)7.1 —般规定 (170)7.2 钻孔与爆破 (171)7.3 石方明挖 (172)7.4 施工期临时排水 (172)7.5 堆渣场地和渣料利用 (172)7.6 石料场 (172)7.7 质量检查和验收 (173)7.8 计量和支付 (174)8 地下洞室开挖 (176)8.1 —般规定 (176)8.2 施工期补充勘探 (177)8.3 地下洞室与洞群的开挖和支护 (178)8.4 钻孔与爆破 (178)8.5 开挖面的规格 (179)8.6 开挖面清理 (180)8.7 地下洞室的二次扩挖 (180)8.8 特殊部位开挖 (180)8.9 地下照明和通风 (181)8.10 地下水的控制和排除 (181)8.11 地下开挖石渣的利用和弃置 (182)8.12 质量检查与验收 (182)8.13 计量和支付 (183)9 支护工程 (184)9.1 —般规定 (184)9.2 锚杆(岩石锚杆) (185)9.3 预应力锚索 (186)9.4 喷射混凝土 (187)9.5 地下洞室支护 (188)9.6 岩石边坡支护工程 (190)9.7 计量和支付 (192)10 钻孔和灌浆工程 (194)10.1 —般规定 (194)10.2 灌浆材料 (195)10.4 钻孔 (196)10.5 钻孔冲洗和压水试验 (196)10.6 灌浆试验 (197)10.7 制浆 (197)10.8 坝墓帷幕灌浆及固结灌浆 (198)10.9 地下洞室灌浆 (199)l0.10 混凝土坝接缝灌浆 (199)10.11 化学灌浆 (201)10.12 土坝劈裂灌浆 (202)10.13 灌浆工程验收 (203)10.14 计量和支付 (203)11 基础防渗墙工程 (204)11.1 -般规定 (204)11.2 混凝土防渗墙 (205)11.3 高压喷射灌浆防渗墙 (208)11.4 计量和支付 (209)12 地基及基础工程 (210)12.1 —般规定 (210)12.2 振冲地墓 (212)12.3 混凝土灌注桩基础 (213)12.4 沉井 (215)12.5 混凝土预制桩 (218)12.6 水泥搅拌桩 (220)12.7 塑料排水板 (222)12.8 计量和支付 (225)13 土石方填筑工程 (227)13.1 一般规定 (227)13.2 料源要求 (228)13.3 填筑现场试验 (229)13.4 坝体填筑 (230)13.5 填筑合理用料 (232)13.6 堤防工程施工 (233)13.7 土工合成材料施工 (233)13.8 质量检查和验收 (235)13.9 计量和支付 (236)14 混凝土工程 (238)14.1 一般规定 (238)14.2 混凝土生产 (239)14.3 模板 (240)14.4 钢筋 (242)14.5 混凝土(含钢筋混凝土) (243)14.6 预制混凝土 (247)14.7 预应力混凝土 (248)14.8 水下混凝土 (249)14.9 碾压混凝土 (250)14.10 泵送混凝土 (251)14.11 计量和支付 (251)15 沥青混凝土工程 (254)15.1 一般规定 (254)15.2 材料 (255)15.3 配合比的选择和试验 (255)15.4 沥青混合料制备与运输 (257)15.5 沥青混凝土防渗面板铺筑 (257)15.6 沥青混凝土心墙铺筑 (258)15.7 质量检查和验收 (258)15.8 计量和支付 (259)16 砌体工程 (260)16.1 一般规定 (260)16.2 石砌体工程 (261)16.3 砖和混凝土小型空心砌块(简称小砌块)砌体工程 (263)16.4 计量和支付 (264)17 疏浚和吹填工程 (265)17.1 一般规定 (265)17.2 疏浚和吹填工程施工 (266)17.3 挖泥船疏浚 (266)17.4 水力冲挖机组施工 (268)17.5 排泥区及吹填施工 (268)17.6 质量检查和验收 (270)17.7 计量和支付 (270)18 屋面和地面建筑工程 (272)18.1 一般规定 (272)18.2 屋面建筑工程 (273)18.3 地面建筑工程 (276)18.4 计量和支付 (279)19 压力钢管制造和安装 (280)19.1 一般规定 (280)19.2 材料 (281)19.3 钢管制造 (281)19.4 焊接 (284)19.5 水压试验 (285)19.6 钢管运输 (286)19.7 钢管现场安装 (286)19.8 涂装 (287)19.9 地下钢管接触灌浆 (288)19.10 质量检查和验收 (289)19.11 计量和支付 (289)20 钢结构的制作和安装 (291)20.1 一般规定 (291)20.2 材料和外购件 (292)20.3 钢构件制作和组装 (292)20.4 钢构件预拼装 (295)20.5 钢结构安装 (296)20.6 钢结构工程验收 (298)20.7 计量和支付 (299)21 钢闸门制作 (300)21.1 一般规定 (300)21.2 材料和外购件 (302)21.3 钢构件制作 (302)21.4 钢闸门工程验收 (306)21.5 计量和支付 (306)22 钢闸门及启闭机安装 (308)22.2 —般技术要求 (310)22.3 闸门和拦污栅的安装 (312)22.4 启闭机安装 (315)22.5 质量检查和验收 (318)22.6 计量和支付 (319)23 预埋件埋设 (320)23.1 一般规定 (320)23.2 预埋件埋设的一般技术要求 (320)23.3 预埋管道的安装和埋设 (321)23.4 固定件埋设 (323)23.5 接地装置埋设 (324)23.6 预埋件埋设的验收 (324)23.7 计量和支付 (325)24 机电设备安装 (326)24.1 —般规定 (326)24.2 —般技术要求 (332)24.3 水轮发电机组及其附属设备安装 (334)24.4 水力机械辅助设备系统安装 (338)24.5 发电机电压配电设备安装 (339)24.6 电力变压器及其附属设备安装 (340)24.7 开关站及其进(出)线设备安装 (341)24.8 厂用电系统安装 (344)24.9 照明系统安装 (344)24.10 接地系统安装 (344)24.11 控制保护系统安装 (345)24.12 通信系统安装 (347)24.13 电缆线路安装 (348)24.14 厂内起重设备安装 (348)24.15 通风及空气调节系统安装 (349)24.16 建筑给排水系统安装 (350)24.17 消防系统安装 (350)24.18 机组启动试运行 (352)24.19 完工验收 (352)25 工程安全监测 (354)25.1 一般规定 (354)25.2 监测仪器设备的采购、检验和安装埋设 (355)25.3 施工期安全监测及其监测资料整编 (357)25.4 缺陷责任期安全监测及其监测资料整编 (358)25.5 质量检查和验收 (359)25.6 计量和支付 (359)第四卷 (361)第8章投标文件格式 (362)评审因素索引表 (364)一、投标函及投标函附录 (366)二、法定代表人身份证明 (368)二、授权委托书 (369)三、联合体协议书 (370)四、投标保证金 (371)五、已标价工程量清单 (372)六、施工组织设计 (392)七、项目管理机构表 (398)八、拟分包项目情况表 (400)九、资格审查资料 (401)十、原件的复印件 (407)十一、其他材料 (408)第一卷第1章招标公告(适用于未进行资格预审)(项目名称)(标段名称)招标公告1 招标条件本招标项目(项目名称)已由 (项目审批、核准或备案机关名称) 以 (批文名称及编号)批准建设,建设资金来自(资金来源),项目出资比例为,项目法人为,招标人为,招标代理机构为。
11150工作面瓦斯综合治理设计方案编制单位:编制人:科长:2012-10-26洛阳义安矿业有限公司11150工作面瓦斯综合治理设计方案会审签名表通风科:年月日地测科:年月日调度室:年月日机电科:年月日生产科:年月日安检科:年月日通风副总:年月日总工程师:年月日会审意见1、11150工作面回采过程中,注意保护好抽放管路系统目录第一章 11150工作面概况 (5)第二章瓦斯地质概况 (7)一、工作面顶、底板岩性 (7)二、地质构造 (8)三、水文地质 (7)四、煤层情况 (7)五、煤质 (9)六、瓦斯、煤尘和自燃发火情况 (9)第三章 11150工作面危险源辨识 (10)一、瓦斯涌出量预测 (10)二、瓦斯事故危险源辨识 (10)三、煤尘事故危险源辨识 (10)四、火灾危险源辨识 (11)五、水灾危险源辨识 (11)六、机电事故危险源辨识 (11)七、顶板事故危险源辨识 (11)第四章工作面安全生产系统 (12)一、通风系统 (12)二、监测系统 (13)三、防尘系统 (14)四、供电系统 (15)五、生产系统 (15)六、压风自救系统 (15)第五章 11150工作面回采期间瓦斯综合治理方案 (16)一、瓦斯综合治理方案 (16)(一)瓦斯来源的分析 (16)(二)瓦斯综合治理方案的确定 (16)第六章瓦斯治理工程及瓦斯抽放系统 (21)一、钻孔量计算 (21)(一)11150工作面钻孔量 (21)(二)吨煤钻孔工程量 (21)二、瓦斯抽放系统 (21)第七章瓦斯综合治理安全技术措施 (23)一、瓦斯综合治理安全技术措施 (23)二、组织管理措施 (23)三、其他 (25)11150工作面瓦斯综合治理设计方案第一章11150工作面概况11150工作面于2011年7月开始掘进,到2012年7月底掘进结束。
工作面开采煤层为11采区下山东翼底部二1煤层,该工作面为11采区下山第二个工作面。
11150工作面位置见图一:11150工作面平面布置图。
分项报价表采购编号:HZZM2023001项目名称:惠东县公路事务中心2023年度S259线、S387线、S510线及农村公路桥梁定期检测采购项目包号:1投标人名称:惠州市天堃道路桥梁工程检测有限公司货币及单位:人民币/元品目号序号服务名称服务范围服务要求服务时间服务标准单价数量总价1-11惠东县公路事务中心2023年度S 259线、S 387线、S 510线及农村公路桥梁定期检测采购项目桥梁检测(1)外观检查①上部结构的完整性调查包括但不限于检查结构梁(板)及其连接处、梁(板)等结构是否有明显的变形等情况、预制构件的纵向、横向、湿接缝混凝土的完好情况、连续结构是否出现异常的开裂情况、伸缩缝下的梁板端头是否有漏水及劣变等情况、梁间的防震挡块是否破损、松动等。
②桥梁墩台与基础、帽梁等包括但不限于检查桥墩、桥台及基础是否滑动、倾斜、下沉等、桥台台背填土是否有沉降或挤压隆起等、混凝土墩台及帽梁是否有风化、开裂、剥落和露筋等缺陷、墩台帽梁的伸缩缝处是否有渗水和建筑垃圾等。
③翼墙、耳墙和八字墙包括但不限于检查翼墙等结构是否有开裂、倾斜、滑移、沉陷以及是否出现降低和丧失挡土能力的病害。
④桥梁支座包括但不限于检查橡胶支座检查是否有脱空、松动、老化、滑移和严重变形等、钢板支座是否干涩和锈蚀、支座垫石是否开裂、破碎等。
⑤护栏和防撞墙着重检查是否有摇晃、倾斜、位移以及异常变位等,是否具备正常的安全服务功能。
⑥桥面铺装检查桥面的平整、磨损、损坏和开裂等情况。
⑦伸缩缝包括但不限于检查伸缩缝结构宽度是否符合设计要求,是否出现顶死和拉断的情况、伸缩缝两端的刚性带是否有翘曲变形或开裂等、伸缩缝的橡胶条是否脱落、老化等。
⑧防排水系统包括但不限于检查桥梁排水设施状况及工作状况、排水管和泄水孔是否破损、脱落、淤堵等、调查桥面横向、纵向排水是否顺畅等。
⑨桥头搭板及其连接情况包括但不限于检查桥头搭板的工作状况,查看是否存在沉降和折断的情况、桥头连接的平顺情况,是否有桥头跳车现象等。
第一章地质概况第一节煤(岩)层赋存特征11-01052综掘工作面沿11#煤层底板掘进,位于太原组下段中部,上距2号煤层106m左右,煤层厚度2.80-3.92m,平均3.40m,全井田稳定可采,结构简单,煤层顶板岩性为泥岩,距K2灰岩5m左右,煤层底板岩性为泥岩,局部为中砂岩。
附图:煤层综合柱状图第二节地质构造本井田总体为向斜构造,金山沟(S1)向斜穿过井田中东部,向斜轴向近SN向,呈向西弯曲的弧形展布,向斜西翼倾角约2-4°左右,东翼地层走向近SN,倾向向W,倾角约2-4°左右,东翼倾角5-10°,在向斜西翼有一不太明显的背斜构造,目前尚未发现断层、陷落柱和岩浆岩侵入现象,井田地质构造简单。
第三节地面相对位置及邻近采区开采情况1、地面位置1、11-01052综掘工作面地面位置位于井田西部,地面为山地荒山沟谷地形,区域内无水体,建筑物或构筑物,地表标高为1069-1525m。
2、该巷道正前方为原马兰煤矿,11#煤层有采空区,现已查明该采空区局部地区有积水,为确保采空区的水、有害气体不会对11-01052综掘工作面工程构成影响,在施工中必须执行“有掘必探,先探后掘”。
第四节水文地质本区域无较大含水层,该巷道正前方为原马兰煤矿,11#煤层有采空区,现已查明该采空区局部地区有积水,为确保采空区的水、瓦斯不会对巷道掘进构成影响,所以要加强超前探水,严格按照“有掘必探,先探后掘”的原则施工,做好防水准备第五节瓦斯、煤尘及自燃情况第二章工程概况第一节概述一、巷道名称本《作业规程》掘进的巷道为11-01052综掘工作面(11-0105回风巷)。
二、掘进目的及用途11-01052综掘工作面为掘进工作面,用途:作为一采区05工作面的运料、行人、回风等任务。
三、巷道性质本面所掘巷道为沿11#煤底板掘进的开拓巷道。
四、巷道设计长度巷道设计长度:11-01052综掘工作面长度2000m。
附图:11-01052综掘工作面布置平面图第二节依据一、经过审批的设计及批准时间本开拓巷道施工依据是《山西陆合集团基安达煤业有限公司矿井兼并整合项目初步设计》,批准时间为2010年9月。
二、地质说明书本开拓巷道地质资料的依据是《山西陆合集团基安达煤业有限公司·资源整合地质报告》第三节工程施工安排11-01052综掘工作面在南翼回风巷25米处以(270°方位)开口往西沿11#煤层底板掘进,施工采用EBZ-160Y型综掘机进行掘进。
第四节矿压观测11-01052综掘工作面在开口处安设顶板离层仪,往后每隔100m 安设一套顶板离层仪。
顶板离层仪:具体站点布设由生产科、安全科安排落实。
监测资料的收集:掘进初期每天监测一次,正常掘进每3天监测一次。
巷道位移应控制在以下范围:掘进10天内顶板累计下沉量小于50mm,最大下沉速度要求6mm/d。
掘进50天内顶板累计下沉量小于150mm,最大下沉速度要求3mm/d。
监测数据收集由队组验收员具体负责,每天将监测结果报生产科、安全科。
必须严格按照规定执行,做好原始记录,及时分析整理,将结果报相关单位及负责人审阅。
不准随意减少顶板离层监测点数,在特殊点及顶板破碎区段应适当增加监测点密度,监测点要有牌版显示,严禁随意损坏。
第三章巷道断面及支护形式第一节巷道断面巷道特征表:附图:施工断面图第二节巷道永久支护工艺及要求一、支护材料支护材料规格型号及相关要求①顶锚、帮锚锚杆采用φ20×2200mm左旋螺绞钢锚杆。
②锚固剂:锚固剂选用MSK23/35型树脂药卷、MSZ23/35型树脂药卷③锚梁采用φ12mm的钢筋焊接而成。
11-01052综掘工作面巷道顶锚梁(5孔,孔距为800mm)长度为4.3m,帮锚梁(4孔,孔距为800mm)长度为3 m。
④金属网采用6#钢筋编制的矩形金属网。
⑤顶锚杆托盘规格120×120×10mm,帮锚杆托盘规格φ10mm二、支护形式1、支护形式1)巷道支护形式采用锚网梁+锚索联合支护,。
2)锚索3m一组,一组2根,锚索滞后工作面不得大于10m。
2、锚网梁支护1)顶锚杆间距800mm,帮锚杆间距800mm,排距均为800mm。
2)锚杆外露长度从螺母算起30-50mm。
锚固力:顶锚杆不小于70kN、帮锚杆不小于30kN。
螺母扭力距:顶锚杆不小于200N·M、帮锚杆不小于100 N·M。
3)顶锚杆角度不小于75°,保证锚杆施工后杜绝穿皮锚杆的出现;帮锚杆垂直巷帮布置。
4)顶锚杆均采用边掘边锚,即“打一排,锚一排,戴一排”。
必须是打起顶锚杆后,再打帮锚杆。
5)锚网梁支护,巷道顶锚杆规格为φ20×2200mm左旋螺纹钢锚杆,“四·五”布置,间排距800×800mm。
帮锚杆规格为“四·四”布置,间排距800×800mm。
3、铺联网铺设金属网时,网与网对接,每隔15cm联网一道,联网丝用16#铅丝双股拧紧,使用专用联网钩扭结不小于3圈。
4、锚索支护1)锚索支护巷道及硐室开口处布置一组锚索。
11-01052综掘工作面正常掘进时每3m布置一组锚索。
穿层巷道及各巷道交岔点均应施工锚索。
2)打锚索使用MQT-120型风动锚杆钻机,打眼前先送水后开钻,严禁无水开钻,推力要适当,严禁猛升造成钻杆折断。
3)锚索眼深7~7.1m,严禁随意截短钢绞线。
4)锚索锚固力不小于260KN,预应张拉力不小于100 KN。
5)锚索托板必须紧贴顶板岩面。
6)正常情况下,锚索外露长度超过500mm,重新补打。
7)锚索预紧时,使用风动锚索张拉仪。
8)如遇锁具、锚固剂或千斤顶等出现质量问题,必须停止掘进、及时更换,并汇报上级。
9)钻锚索孔和钻锚杆孔时应做好以下工作:①检查开孔周围的顶板情况,应选择顶板完好地点开孔。
②检查钻机,打眼前所有控制开关应处在关闭位置,油雾器充满良好的润滑油。
③检查风、水管长度是否够用,风、水管接到钻机上以前要吹干净,接头与钻机连接要牢靠。
10)钻锚杆(索)眼时,要两人进行,开钻时一人扶钻安眼、一人开钻。
开钻时,先开水再开风,最后开钻。
停钻时先停钻,再停风,最后停水。
严禁干打眼。
安眼时要缓慢升气腿,将钻杆接顶,安好眼后开孔,缓慢钻进5~10cm后,再全速开钻,钻进时推力要均匀,不得顶弯钻杆。
11)钻眼时不能用手摸钻杆,操作者的衣服、袖口要扎捆,严禁戴手套,当钻眼完毕钻机收缩时,手不要握在气腿上。
12)接换钻杆时,不得挪动钻机,以保持钻机钻杆与钻孔同心。
13)将外露的钢绞线切断,应遵守如下规定:①钢绞线的外露长度不得影响巷道的正常使用及回采期间退锚,一般应保留200~300mm。
②切断钢绞线前,除操作员外,周围5m范围内严禁站人,切断时,操作人员一手把持切断器,一手握紧钢绞线,必要时由两人配合进行,以防意外。
14)锚索施工滞后工作面最大不超过10m,如遇顶板节理发育、松软、压力大地段加密锚索布置,并紧跟迎头支设。
三、支护工艺及要求(一)锚杆支护工艺及要求1、割煤→操作人员退机后用长柄工具处理顶帮活矸、危岩,进行敲帮问顶→将金属网、锚梁放置在前探梁架上→开始联顶网→打顶锚杆→每打一根上好垫片紧固螺母→用扭矩扳手检查扭力矩是否合格→打顶锚杆→打帮锚杆。
2、锚杆间排距按设计要求进行布置,扭力矩和锚固力达到要求。
3、巷道超挖超过300mm,必须在其旁边补打锚杆。
4、锚杆头螺纹部分必须清理干净,不得有氧化皮,保证锚固质量。
5、锚杆眼必须用掏勺将眼内粉尘掏净。
(二)锚索支护工艺及要求1、准备工作—画眼、打眼—上锚固剂安装钢绞线,上钢板及垫片—用千斤顶预紧钢绞线—用切割器切掉钢绞线外露超长部分。
2、接、卸钻杆必须在钻机停止运转的情况下进行。
3、搅拌器一定要插入钻机底,钢绞线要插进搅拌器底部,注药卷过程中要专人护住钢绞线,以防钢绞线甩脱发生伤人事故。
4、钢绞线锚固后,及时上托板。
5、张拉时,千斤顶应与钢绞线保持同一轴线。
6、风动泵操作人员应缓慢升压,严禁高压换向。
7、如巷道较高需搭设脚手架时,必须搭设牢靠,不允许站在输送带上锁锚索。
(三)交叉点施工要求1、巷道丁字口、十字口均用锚杆、金属网、锚梁、锚索进行联合支护。
丁字口、十字口(开口处、贯通处)要及时补打锚索。
2、若顶板破碎或压力大时,根据顶板情况适当加密锚索。
3、各开口贯通处,帮网要连接合格,帮锚杆要紧贴煤帮,拐角处空顶距超过30cm时要补打顶锚杆进行维护。
四、施工质量标准(见下表)第三节临时支护工艺及要求1、临时支护工艺:(1)临时支护采用金属吊环式前探梁支护。
(2)前探梁长度为4米,吊环数量不少于4个。
2、工艺流程及要求:(1)工艺流程:松取背板——前移前探梁——用构木背帮背实。
(2)要求:a、前探梁临时支护最大控顶距2000mm,最小控顶距800mm,临时支护要紧跟迎头,严禁空顶作业。
b、每根前探梁使用前探梁吊环数量不少于两个。
c、临时支护前,将吊环分别固定在工作面第一排、第二排和第三排的锚杆上,吊环螺母拧入锚杆深度不小于20mm,前后吊环间距0.8m。
前探梁固定在吊环上,不得偏向任何一帮。
割煤后,将前探梁顶至工作面迎头,前探梁上用板梁和构木背实,使掘进施工工序在有效前探支护下进行,严禁空顶作业。
随工作面推进,前探支护及时前移。
d、安设前探临时支护过程中必须设专人观察顶板情况与敲帮问顶,发现问题及时处理,确认无误后,方可进行前探临时支护。
第四章施工工艺第一节施工方法11-01052综掘工作面掘进工作面采用EBZ-160型综掘机配合800mm皮带机装煤运输到紧跟的伸缩皮带,掘进与永久支护一次成巷的施工方法。
第二节综掘工艺流程1、机具选择1)使用EBZ-160Y型综掘机施工。
2)锚杆、锚索钻眼机具:顶锚杆孔、锚索孔采用MQT—120风动锚杆钻机配合1.0m长空心六棱钢组合钻杆打眼,钻头规格为φ28mm 合金钢钻头;帮锚杆孔采用MQS-50手提式风动锚头,配合2.2m长钻杆打眼,钻头规格为φ43mm,工作面手提式风动锚头配备三台,两台使用,一台备用。
2、综掘机工艺流程交接班检查→敲帮问顶→洒水瓦检→标定中线→机组进刀割煤装煤→洒水瓦检→退机停机→敲帮问顶→支设临时支护→永久支护→撤消临时支护→机组进刀割煤装煤→下一个循环。
3、检修工艺流程检修前准备→检修掘进机各部位加油、检查(更换)截齿→检修刮板输送机、带式输送机→其他工作→正常掘进。
4、掘进机截割工艺掘进机采用横向往复式截割,截割时将截割头调至巷道底部进行扫底并出渣,然后再将截割头调至巷道中部,由巷道中部开口进刀,左右摆动先割出槽窝,然后由下向上进行截割,进刀深度不超过0.6m,截割头跨度以0.5m为宜,三刀为一个循环,循环进度为1.8m。
