整理关于新增工程量的情况说明
- 格式:docx
- 大小:18.29 KB
- 文档页数:3

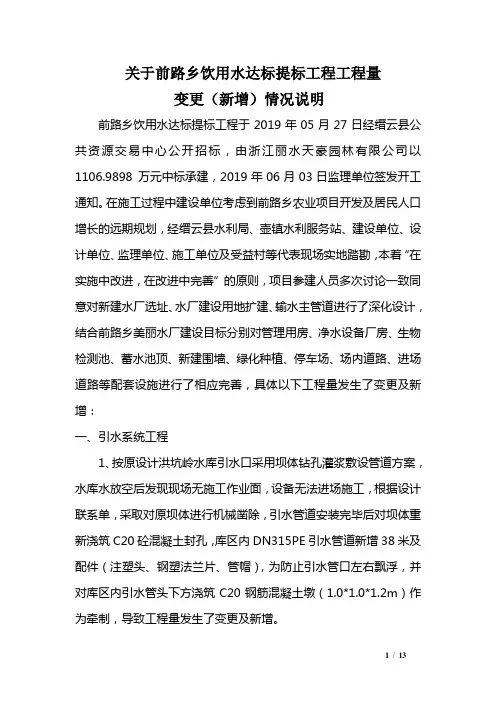

关于前路乡饮用水达标提标工程工程量变更(新增)情况说明前路乡饮用水达标提标工程于2019年05月27日经缙云县公共资源交易中心公开招标,由浙江丽水天豪园林有限公司以1106.9898 万元中标承建,2019年06月03日监理单位签发开工通知。
在施工过程中建设单位考虑到前路乡农业项目开发及居民人口增长的远期规划,经缙云县水利局、壶镇水利服务站、建设单位、设计单位、监理单位、施工单位及受益村等代表现场实地踏勘,本着“在实施中改进,在改进中完善”的原则,项目参建人员多次讨论一致同意对新建水厂选址、水厂建设用地扩建、输水主管道进行了深化设计,结合前路乡美丽水厂建设目标分别对管理用房、净水设备厂房、生物检测池、蓄水池顶、新建围墙、绿化种植、停车场、场内道路、进场道路等配套设施进行了相应完善,具体以下工程量发生了变更及新增:一、引水系统工程1、按原设计洪坑岭水库引水口采用坝体钻孔灌浆敷设管道方案,水库水放空后发现现场无施工作业面,设备无法进场施工,根据设计联系单,采取对原坝体进行机械凿除,引水管道安装完毕后对坝体重新浇筑C20砼混凝土封孔,库区内DN315PE引水管道新增38米及配件(注塑头、钢塑法兰片、管帽),为防止引水管口左右飘浮,并对库区内引水管头下方浇筑C20钢筋混凝土墩(1.0*1.0*1.2m)作为牵制,导致工程量发生了变更及新增。
2、原投标工程量为1.1921万元,实际完成工程量约2.6739万元,实际增加工程量约1.4818万元。
二、新建水厂工程1、原设计水厂位置大集村后山处,因涉及农保田原因,对水厂位置进行调整,根据设计联系单(总平面布置图),将新建水厂移位至三口塘位置,且新建水厂占地面积扩大,水厂总平面位置发生较大的变化,应业主要求,设计单位对图纸进行了深化设计,建筑物平面位置布局重新调整:新建水厂占地面积约2621平方米,新建水厂占地面积约2740平方米。
2、原设计管理房基础采用浆砌块石挡墙,由于开挖深度较深,采用浆砌块石基础断面较大,成本较高,施工时间长,为降低成本,减少工期,根据设计联系单要求,新建管理房M10浆砌块石挡墙基础变更为C25素砼基础+C25钢筋混凝土条形基础。
增加工程量情况说明增加工程量情况说明:材料65.5元㎡,人工制作与安装(含机械台班)55元㎡,合价120.5元㎡单价合计平方1325㎡,合价:1596650元。
望贵公司重新审评为谢。
如有疑问,请电137****5388。
惠阳建筑工程总公司二OXX年六月二十日58#-10#楼工作量增加情况说明福建融侨置业有限公司:受贵公司委托,我院承担融侨锦江悦府花园(南区)8#~10#楼地下室基坑监测任务,监测工作自201X年4月27日开始,于201X年10月22日结束,实际完成工作量比预估工作量有所增加,其主要原因为施工工期的延长,现将详细情况说明如下:1、我院对本基坑监测工程各监测项目预计的工作量均为35次,依据为如下表所示的规范规定的监测频率和业主提供给我院的预计工期(3个月左右)。
2、地下室施工工期延长导致监测工作量增加业主提供给我院的预计工期为3个月左右,我院自201X年4月27日进场开始实施监测工作,至201X年7月20日,各监测项目已完成的工作量均已达到35次。
但此时,该工程10#楼地下室土方尚未开挖,同时8#、9#楼地下室基坑也尚未回填,我院将此情况反馈给贵公司,是否按照规范及设计要求的监测频率继续对本基坑进行监测,请示贵公司相关领导且得到贵公司领导书面同意后继续对本基坑进行监测,至201X年10月22日,我院全部完成本基坑工程监测任务。
故上述施工工期的延长(由预计的3个月延长至近6个月)造成了本基坑工程监测工作量较预估工作量的增加。
我院对该项目监测工作现场实施及完成工作量均经业主方现场代表等人员签证确认。
特此说明。
福州市建筑设计院201X-3-20收入证明范本个人收入证明范本兴业银行上海分行:兹证明_____________________为本单位职工,婚姻状况____________收入证明怎么写收入证明范本______________系我单位员工,任职__。
关于合同工程量增加的说明根据双方签订的《[工程项目名称]施工合同》(以下简称“原合同”),我司作为承包方负责完成约定的工程任务。
现由于[具体原因,如设计变更/现场条件变化/客户需求调整等],导致实际工程量较原合同约定的工程量有所增加。
为确保工程顺利进行并满足工程质量要求,特向贵公司提出工程量增加的申请,并请求对原合同进行相应的调整。
一、工程量增加情况说明1. [具体工程量增加的项目名称]:原合同约定工程量为[具体数字],现实际工程量增至[具体数字],增加量为[具体数字]。
2. [具体工程量增加的项目名称]:原合同约定工程量为[具体数字],现实际工程量增至[具体数字],增加量为[具体数字]。
(此处根据实际情况列举所有增加的工程量项目)二、原因分析本次工程量增加的主要原因为[具体原因说明]。
该变化是在实际施工过程中不可预见的,且对工程质量和安全有着重要影响。
为保证工程质量和工期,我们认为有必要对原合同中的工程量进行相应调整。
三、增加工程量的计价依据及费用计算根据原合同中关于工程量变更的条款,增加的工程量将按照以下方式计价:1. [具体计价条款,如按照原合同单价计算/重新协商单价等]。
2. 增加工程量的费用计算如下:- [具体工程量增加的项目名称]:增加费用为[具体金额]。
- [具体工程量增加的项目名称]:增加费用为[具体金额]。
(此处根据实际情况列举所有增加工程量的费用计算)四、合同调整建议基于上述工程量增加的情况和费用计算,我们建议对原合同进行如下调整:1. 原合同总价由[原合同总价]调整为[新合同总价]。
2. 工期延长[具体天数]天,以确保工程质量和安全。
3. 其他相关条款的调整,如付款方式、违约责任等,也将根据工程量增加的实际情况进行相应修改。
五、后续工作安排我们将尽快准备相关的工程量增加证明文件和费用计算明细,并与贵公司协商确定合同调整的具体事宜。
同时,我们将继续严格按照合同要求,确保工程质量和工期,尽量减少因工程量增加给贵公司带来的不便。

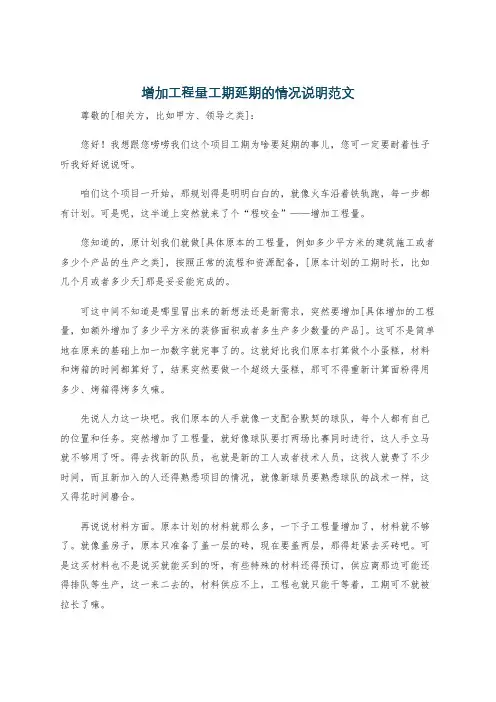

增加工程量工期延期的情况说明范文尊敬的[相关方,比如甲方、领导之类]:您好!我想跟您唠唠我们这个项目工期为啥要延期的事儿,您可一定要耐着性子听我好好说说呀。
咱们这个项目一开始,那规划得是明明白白的,就像火车沿着铁轨跑,每一步都有计划。
可是呢,这半道上突然就来了个“程咬金”——增加工程量。
您知道的,原计划我们就做[具体原本的工程量,例如多少平方米的建筑施工或者多少个产品的生产之类],按照正常的流程和资源配备,[原本计划的工期时长,比如几个月或者多少天]那是妥妥能完成的。
可这中间不知道是哪里冒出来的新想法还是新需求,突然要增加[具体增加的工程量,如额外增加了多少平方米的装修面积或者多生产多少数量的产品]。
这可不是简单地在原来的基础上加一加数字就完事了的。
这就好比我们原本打算做个小蛋糕,材料和烤箱的时间都算好了,结果突然要做一个超级大蛋糕,那可不得重新计算面粉得用多少、烤箱得烤多久嘛。
先说人力这一块吧。
我们原本的人手就像一支配合默契的球队,每个人都有自己的位置和任务。
突然增加了工程量,就好像球队要打两场比赛同时进行,这人手立马就不够用了呀。
得去找新的队员,也就是新的工人或者技术人员,这找人就费了不少时间,而且新加入的人还得熟悉项目的情况,就像新球员要熟悉球队的战术一样,这又得花时间磨合。
再说说材料方面。
原本计划的材料就那么多,一下子工程量增加了,材料就不够了。
就像盖房子,原本只准备了盖一层的砖,现在要盖两层,那得赶紧去买砖吧。
可是这买材料也不是说买就能买到的呀,有些特殊的材料还得预订,供应商那边可能还得排队等生产,这一来二去的,材料供应不上,工程也就只能干等着,工期可不就被拉长了嘛。
还有设备呢。
有些工程设备就像老黄牛一样,一天能干的活儿是有限的。
增加了工程量,就相当于给老黄牛增加了好多亩地要耕,它耕不过来呀。
要是再租新的设备或者对现有设备进行改造升级,这又涉及到找设备、谈价格、运输、安装调试等等一系列麻烦事儿,每一个环节都在和工期作对,把工期一点点地往后拽。
合同内工程量增加说明范本---尊敬的[甲方公司名称]:根据[项目名称]的合同编号[合同编号],我方[乙方公司名称]自[合同签订日期]起负责该项目的[具体工程内容]。
经过详细审查与实地勘察,我们发现实际工程量超出了原合同所约定的范围。
现就此事向贵方提出书面说明,并请求双方共同协商解决。
一、工程量增加的原因分析1. 设计变更:由于[设计单位名称]在[变更日期]对工程设计进行了调整,新增了[具体变更内容],导致原合同中未包含的工程量增加。
2. 客户需求调整:根据贵方在[会议日期]提出的新需求,需增加[具体增项内容],该部分工作在原合同中并未预见。
3. 现场条件变化:在现场施工过程中,遇到了[具体问题],为保证工程质量和安全,必须增加[相应措施]。
二、增加工程量的详细清单我们已按照实际情况编制了增加工程量的详细清单,具体内容如下:1. [新增工程项1]:数量[具体数量],单位[单位],单价[单价],合价[合价];2. [新增工程项2]:数量[具体数量],单位[单位],单价[单价],合价[合价];…(其他新增项依此类推)三、对合同金额及工期的影响根据上述增加的工程量,合同总金额将增加[具体增加金额],预计总工期延长[具体延长天数]天。
我们将依据合同约定,提出调整后的预算和进度计划。
四、协商解决建议为保证工程顺利进行,我们建议采取以下措施:1. 召开双方代表会议,讨论并确认增加工程量的必要性及相关费用;2. 签署补充协议,明确增加工程量所涉及的费用和工期调整;3. 调整施工方案,确保工程质量不受影响。
五、后续步骤请贵方在收到本说明后[具体时间]内提供反馈意见,并指派代表与我方进一步沟通。
我们期待以最快的速度达成共识,以确保项目按期完成。
感谢贵方的理解与支持,如有任何疑问,欢迎随时与我们联系。
此致敬礼![乙方公司名称][签字][日期]---。
一、项目概况本项目位于市中心商业区,是一座综合性商业综合体建设项目。
项目总建筑面积约为10万平方米,包括商业综合体、办公楼、酒店等多个功能区。
项目开工以来,遇到了一系列的前期设计不合理、变更需求频繁等问题,导致工程增补工程量的情况较为严重。
二、增补工程量的原因1. 前期设计不合理在项目开工初期,设计单位对项目进行了初步设计,但未考虑到实际施工情况和客户需求变化,导致部分设计存在瑕疵和缺陷。
比如,部分管道设计不符合实际施工要求,需要进行重新设计和调整。
2. 变更需求频繁由于市场环境的变化和客户需求的不断变化,项目施工过程中经常发生变更需求。
这些变更需求包括功能调整、空间布局变更等,导致工程量增加,需要进行相应的增补工程。
3. 施工现场实际情况与设计不符在实际施工过程中,工程施工单位发现部分设计存在不合理之处,需要进行现场调整。
比如,设计中的某些部位存在与周边环境冲突的情况,需要进行重新设计和调整。
三、增补工程量的具体情况1. 设计变更根据项目实际施工情况和客户需求变化,设计单位对部分设计进行了调整和变更。
比如,商业综合体的某些空间布局需要做出调整,办公楼的某些功能需要增加等。
这些设计变更导致工程量增加,需要进行相应的增补工程。
2. 现场调整在实际施工过程中,施工单位发现部分设计存在不合理之处,需要进行现场调整。
比如,某些管道的位置不符合实际需求,某些结构存在质量安全隐患等。
这些现场调整也导致工程量增加,需要进行相应的增补工程。
3. 特殊要求由于项目规模庞大,客户对建筑质量和外观要求较高,需要对部分工程进行特殊要求。
比如,整体造型的设计、外墙装饰的处理等。
这些特殊要求也导致工程量增加,需要进行相应的增补工程。
1. 充分沟通项目开工前,各相关单位应充分沟通,对设计进行详细审查,确保设计合理完善。
同时,项目实施过程中,各相关单位也应保持密切沟通,及时发现问题和进行调整。
2. 及时反馈在实际施工过程中,工程施工单位应及时反馈设计单位和客户反馈现场情况,增加协同合作的机会,避免出现问题进一步扩大。
合同外增加工程量情况说明合同编号:__________第一章:合同外增加工程量情况说明1.1工程概况本合同为建筑工程施工合同,原合同约定的工程范围为X平方米,包括主体结构、装饰装修、给排水、电气、暖通等工程内容。
在合同履行过程中,因甲方(业主)需求变更,乙方(承包商)根据甲方要求进行了工程量的增加,具体增加内容如下:1.2增加工程量情况1.2.1增加面积根据甲方要求,乙方在原合同约定的基础上,增加建筑面积X 平方米,增加的建筑面积包括X平方米的附属用房、X平方米的室外活动场地等。
1.2.2增加工程内容(1)增加一层楼,楼内包括X间办公室、X间会议室等;(2)增加地下停车场,停车场面积为X平方米,可容纳X辆车;(3)增加室外绿化景观,包括X平方米的草坪、X棵树木等;(4)增加智能化系统,包括X个监控摄像头、X个门禁系统等。
1.3工程量增加的原因1.3.1甲方需求变更在合同履行过程中,甲方根据实际使用需求,对原合同约定的工程内容进行了调整,要求乙方增加工程量。
1.3.2政策法规要求根据国家相关政策和法规要求,甲方对原合同约定的工程内容进行了调整,要求乙方增加工程量。
1.3.3技术进步在合同履行过程中,乙方根据技术进步和市场需求,主动提出增加工程量,以提高工程质量和使用效果。
第二章:合同价款调整2.1合同价款调整原则(1)按照原合同约定的单价和工程量计算增加部分的价款;(2)如原合同未约定单价,双方协商确定合理的单价;(3)增加工程量导致的间接费用(如管理费、利润等)按照原合同约定的比例计算。
2.2合同价款调整金额根据上述调整原则,经双方协商一致,合同价款调整金额为人民币X元(大写:X元整)。
第三章:合同履行期限调整3.1履行期限调整原则(1)增加工程量导致的施工周期延长,双方协商确定合理的延期时间;(2)如增加工程量对原合同约定的施工进度产生重大影响,双方协商调整施工进度计划。
3.2履行期限调整内容根据上述调整原则,经双方协商一致,合同履行期限延长X 天。
增加工程量情况说明增加工程量情况说明增加工程量的.情况说明应该怎么样写呢?下面店铺为大家整理推荐了增加工程量情况说明,欢迎大家前来阅读。
增加工程量情况说明一一、注:表二①项2条与②项:因①项2条无施工图纸,并且南区门庭下部基础有电力电缆与供水管道,机械无法正常施工,全靠人力施工,增加了施工成本,并且①项2条包括南区与北区两部分门庭,两边工程量如果是(4685.31+907.62)还不够材料费用。
施工方上报工程量按一边为单位,工程量。
上报款项(①5440.50+5200元)为南、北区两个单位工程量。
②项:当时全部工程量投标价款为765万元,上浙江桐乡谈议价后打折为650万元为总承包价款,下浮为17.69%。
20XX年4月份买钢材时材料价格为4260元/吨,C型钢单价4400元/吨,后期买两边门庭材料时,钢材已涨价,实买单价为4650元/吨。
①材料成本:4650元/吨②加工制作:1460元/吨③安装费用人工:780元/吨④辅材与防火涂料570元/吨。
两边门庭虽只有7.681吨,安装也使用吊车(吊装机)一个台班。
所以折合价款为7450元/吨。
当时整理后陈经理打印错误,上报为2800元/吨。
二、表五第③项③南、北区服务楼外墙干挂我们施工方已按外墙结构图按图施工。
在投标时无结构加固图纸,所以预算也无参照依照。
干挂网架梁,8#槽钢、50×5角铁,加固材料与支架属于增加工程量。
①网架梁用料:50×5角铁,按每平方米约合角铁3.2米,横向距离0.6米/条,折合1.7米每平方米,竖向8号槽钢间距2米,角铁单价76元/条(6米)槽钢235元/条。
挂件未计入内。
人工制作与安装加材料:材料65.5元/㎡,人工制作与安装(含机械台班)55元/㎡,合价120.5元/㎡单价×合计平方1325㎡,合价:159662.50元。
望贵公司重新审评为谢。
如有疑问,请电137****5388。
惠阳建筑工程总公司二OXX年六月二十日增加工程量情况说明范文二XXXXXXX“网化示范县”活动项目第XX标段我公司承建的XXXXXX“网化示范县”活动项目工程第八标段,已竣工。
合同外工程工程量情况说明尊敬的甲方:根据贵我双方签订的《建设工程施工合同》(以下简称“原合同”),我公司自XX年XX月XX日起开始进行XX项目的施工工作。
在施工过程中,因应现场实际情况及甲方需求,出现了部分超出原合同约定的工程量。
现就该部分合同外工程量情况进行如下说明:一、设计变更导致的工程量增加原合同中未包含的工程量为XX立方米,具体包括但不限于:1. 地基处理:由于地质条件与预期不符,增加了地基加固工程量XX立方米。
2. 结构改动:应甲方要求,对部分结构的尺寸进行调整,增加混凝土浇筑量XX立方米。
3. 装饰材料:甲方变更了部分装饰材料的规格,导致材料用量增加XX平方米。
二、客户需求调整导致的工程量增加根据甲方后期提出的功能调整需求,新增工程量XX立方米,具体包括:1. 功能空间调整:新增会议室一间,增加建筑面积XX平方米。
2. 设备安装:增加中央空调系统一套,相应增加了管道铺设工程量XX米。
3. 安全设施:增设消防喷淋系统,增加管线工程量XX米。
三、其他不可预见因素导致的工程量增加由于不可抗力等不可预见因素,新增工程量XX立方米,具体包括:1. 自然灾害:受XX年XX月发生的XX影响,部分已完成工程需重新施工,增加工程量XX立方米。
2. 法规变更:因应最新建筑法规要求,增加安全防护措施工程量XX立方米。
针对上述合同外工程量的增加,我公司已按照相关行业标准和规范完成了施工,并确保工程质量符合要求。
现将具体情况报告甲方,并请甲方审核确认。
根据原合同约定,合同外工程量的增加将产生额外费用。
我公司将根据实际完成的工程量,按照国家相关定额标准计算新增费用,并提交给甲方审核。
希望甲方能够及时审核确认,并协商解决因此产生的费用问题。
感谢甲方对我公司工作的支持与理解。
我们期待与甲方进一步沟通,以确保项目顺利进行。
如有任何疑问或需要进一步的信息,请随时与我们联系。
此致敬礼!乙方(施工单位):XX有限公司联系人:XX联系电话:XX日期:XX年XX月XX日。

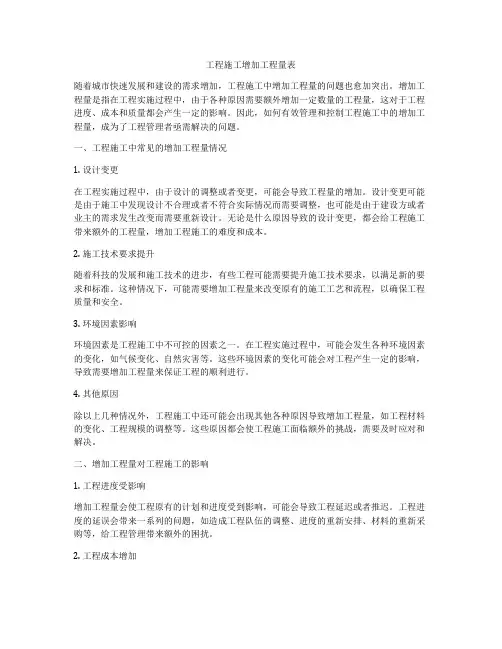

工程施工增加工程量表随着城市快速发展和建设的需求增加,工程施工中增加工程量的问题也愈加突出。
增加工程量是指在工程实施过程中,由于各种原因需要额外增加一定数量的工程量,这对于工程进度、成本和质量都会产生一定的影响。
因此,如何有效管理和控制工程施工中的增加工程量,成为了工程管理者亟需解决的问题。
一、工程施工中常见的增加工程量情况1. 设计变更在工程实施过程中,由于设计的调整或者变更,可能会导致工程量的增加。
设计变更可能是由于施工中发现设计不合理或者不符合实际情况而需要调整,也可能是由于建设方或者业主的需求发生改变而需要重新设计。
无论是什么原因导致的设计变更,都会给工程施工带来额外的工程量,增加工程施工的难度和成本。
2. 施工技术要求提升随着科技的发展和施工技术的进步,有些工程可能需要提升施工技术要求,以满足新的要求和标准。
这种情况下,可能需要增加工程量来改变原有的施工工艺和流程,以确保工程质量和安全。
3. 环境因素影响环境因素是工程施工中不可控的因素之一。
在工程实施过程中,可能会发生各种环境因素的变化,如气候变化、自然灾害等。
这些环境因素的变化可能会对工程产生一定的影响,导致需要增加工程量来保证工程的顺利进行。
4. 其他原因除以上几种情况外,工程施工中还可能会出现其他各种原因导致增加工程量,如工程材料的变化、工程规模的调整等。
这些原因都会使工程施工面临额外的挑战,需要及时应对和解决。
二、增加工程量对工程施工的影响1. 工程进度受影响增加工程量会使工程原有的计划和进度受到影响,可能会导致工程延迟或者推迟。
工程进度的延误会带来一系列的问题,如造成工程队伍的调整、进度的重新安排、材料的重新采购等,给工程管理带来额外的困扰。
2. 工程成本增加增加工程量会导致工程成本的增加,因为额外的工程量需要额外的费用来完成。
对于建设方或者业主来说,增加工程量会增加工程造价,对于工程施工企业来说,增加工程量也意味着额外的成本支出,对于工程的经济效益将会产生不利影响。
关于新增工程量的情况说明
整理表
姓名:
职业工种:
申请级别:
受理机构:
填报日期:
A4打印/ 修订/ 内容可编辑
总说明
为了统一公路工程工程量清单的项目号、项目名称、计算单位、工程量计算规则和界定工程内容,特制定本规则。
本规则是《公路基本建设工程造价计价规范》的组成部分,是编制工程量清单的依据。
2. 本规则主要依据交通部《公路工程国内招标文件范本》(2003年版)中的技术规范,结合公路建设项目内容编制。
本规则与技术规范相互补充,若有不明确或不一致之处,以本规则为准。
3. 本规则共分八章,第一章总则,第二章路基工程,第三章路面工程,第四章桥梁涵洞工程,第五章隧道工程,第六章安全设施及预埋管线工程,第七章绿化及环境保护工程,新增第九章房建工程是依据公路建设项目房建工程内容增编。
4. 本规则由项目号、项目名称、项目特征、计量单位、工程量计算规则和工程内容构成。
4.1本规则项目号的编写分别按项、目、节、细目表达,根据实际情况可按厚度、标号、规格等增列细目或子细目,与工程量清单细目号对应方式示例如下:项目号2 09— 1— a 浆砌片(块)石挡土墙
细目
节
目(以两位数标识,不足两位数前面补零)
项
4.2项目名称以工程和费用名称命名,如有缺项,招标人可按本规则的原则进行补充,并报工程造价管理部门核备。
4.3项目特征是按不同的工程部位、施工工艺或材料品种、规格等对项目作的描述,是设置清单项目的依据。
4.4计量单位采用基本单位,除各章另有特殊规定外,均按以下单位计量:
以体积计算的项目——m3
以面积计算的项目——m2
以重量计算的项目——t,kg
以长度计算的项目——m
以体积计算的项目——m3
以自然体计算的项目——个、棵、根、台、套、块……
没有具体数量的项目——总额
4.5工程量计算规则是对清单项目工程量的计算规定,除另有说明外,清单项目工程量均按设计图示以工程实体的净值计算;材料及半成品采备和损耗、场内二次转运、常规的检测等均应包括在相应工程项目中,不另行计量。
4.6工程内容是为完成该项目的主要工作,凡工程内容中未列的其他工作,为该项目的附属工作,应按照各项目对应的招标文件范本技术规范章节的规定或设计图纸综合考虑在报价中。
5.施工现场交通组织、维护费,应综合考虑在各项目内,不另行计量。
6.为满足项目管理成本核算的需要,对于第四章桥梁、涵洞工程,第五章隧道工程,应按特大桥、大桥、中小桥、分离式立交桥和隧道单洞、连洞分类使用本规则的计量项目。
7.本规则在具体使用过程中,可根据实际情况,补充个别项目的技术规范内容与工程量清单配套使用。
整理丨尼克
本文档信息来自于网络,如您发现内容不准确或不完善,欢迎您联系我修正;如您发现内容涉嫌侵权,请与我们联系,我们将按照相关法律规定及时处理。
