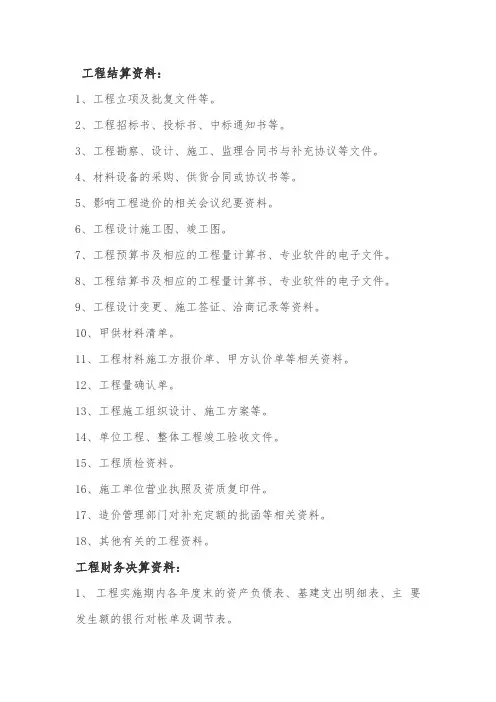

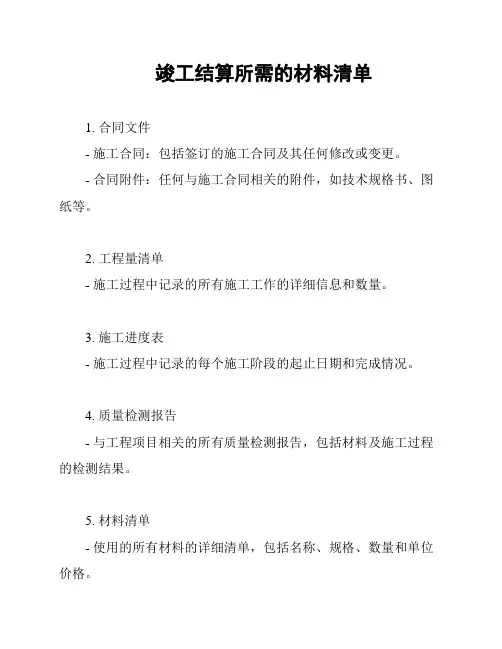

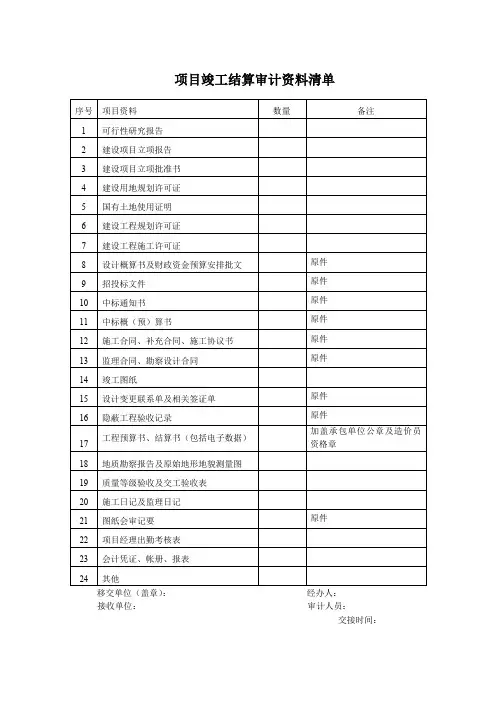

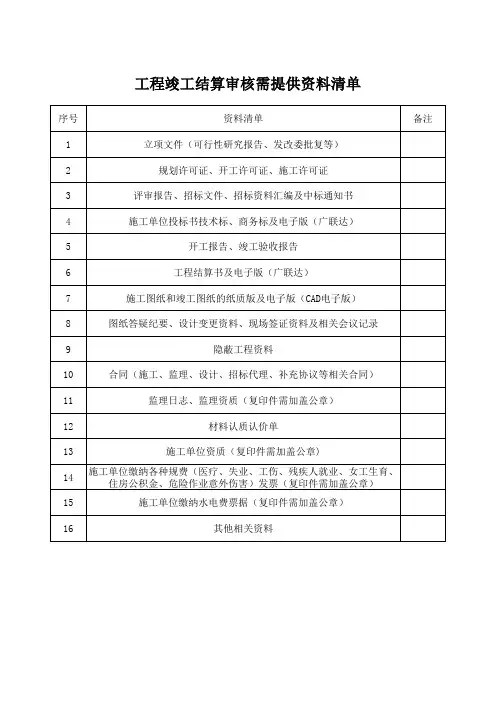

竣工结算审核资料清单

年月日

被审核单位名称:被审核项目名称:

被审核单位经办人:教科体局经办人:

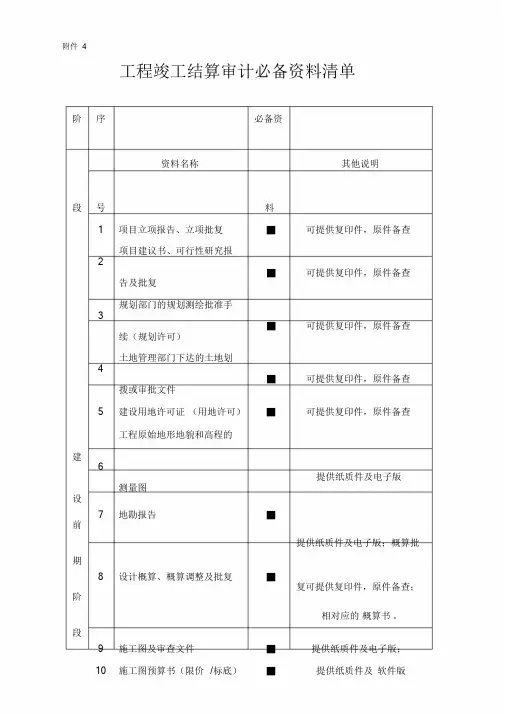

财政投资项目送审资料清单

建设单位:项目名称:

建设单位经办人:评审机构经办人:

财政投资项目竣工结算

报审函

邻水县财政资金投资管理中心:

现将我单位项目的竣工结算资料报送你中心予以审查,本单位对所报资料真实性、完整性、合法性承担法律责任。所报资料都已做好备份,我单位城南不再索还相关资料。

附件:1、审计(核)承诺书;

2、《工程竣工结算评审资料清单》;

3、《项目基本情况调查表》;

4、工程竣工结算书及附件。

建设单位(盖章)

年月日

邻水县扶贫和移民工作局:

邻水县黎家乡崔家岩村道路硬化工程,该项目为政府改善居民出行要求,提升生活品质项目。该项目按国家相关法律法规程序,经严格审批审查招标,于2015年6月18日由华蓥市华兴建筑有限责任公司中标负责施工。施工队伍按时进入施工现场进行施工。现将有关情况予以说明。

1.合同计划开竣工时间应为:2015年6月25日-2015年8月23日,工期为60天。

2.因现场实际情况及当地村民的需求,要求施工单位赶工期及尽快完成本项目,导致施工单位合同补签。

情况属实,特此说明。望贵局给予谅解!

邻水县黎家乡人民政府 2017年8月1日

邻水县扶贫和移民工作局:

邻水县黎家乡渔场村道路硬化工程,该项目为政府改善居民出行要求,提升生活品质项目。该项目按国家相关法律法规程序,经严格审批审查招标,于2015年6月18日由四川建臣建筑工程有限公司中标负责施工。施工队伍按时进入施工现场进行施工。现将有关情况予以说明。

1.合同计划开竣工时间应为:2015年6月25日-2015年8月23日,工期为60天。

2.因现场实际情况及当地村民的需求,要求施工单位赶工期及尽快完成本项目,导致施工单位合同补签。

情况属实,特此说明。望贵局给予谅解!

邻水县黎家乡人民政府 2017年8月1日
