路面级配碎石垫层施工安全技术交底
- 格式:doc
- 大小:27.50 KB
- 文档页数:5

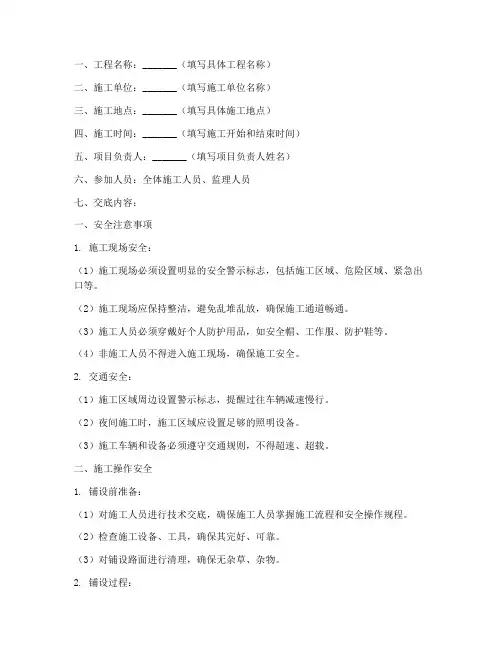

一、工程名称:_______(填写具体工程名称)二、施工单位:_______(填写施工单位名称)三、施工地点:_______(填写具体施工地点)四、施工时间:_______(填写施工开始和结束时间)五、项目负责人:_______(填写项目负责人姓名)六、参加人员:全体施工人员、监理人员七、交底内容:一、安全注意事项1. 施工现场安全:(1)施工现场必须设置明显的安全警示标志,包括施工区域、危险区域、紧急出口等。
(2)施工现场应保持整洁,避免乱堆乱放,确保施工通道畅通。
(3)施工人员必须穿戴好个人防护用品,如安全帽、工作服、防护鞋等。
(4)非施工人员不得进入施工现场,确保施工安全。
2. 交通安全:(1)施工区域周边设置警示标志,提醒过往车辆减速慢行。
(2)夜间施工时,施工区域应设置足够的照明设备。
(3)施工车辆和设备必须遵守交通规则,不得超速、超载。
二、施工操作安全1. 铺设前准备:(1)对施工人员进行技术交底,确保施工人员掌握施工流程和安全操作规程。
(2)检查施工设备、工具,确保其完好、可靠。
(3)对铺设路面进行清理,确保无杂草、杂物。
2. 铺设过程:(1)按照设计要求,控制碎石铺设厚度,确保路面平整。
(2)使用推土机、平地机等设备进行平整作业,确保路面平整度。
(3)采用人工或机械方式对碎石进行铺设,确保碎石均匀分布。
(4)施工过程中,注意观察路面状况,发现问题及时处理。
3. 铺设后养护:(1)铺设完成后,对路面进行压实,确保碎石紧密。
(2)对路面进行洒水养护,保持路面湿润。
(3)养护期间,禁止车辆通行,确保路面稳定。
三、质量管理1. 施工单位应配备业务熟练、责任心强的技术人员担任施工负责人,确保施工质量。
2. 施工过程中,严格按照施工规范进行操作,确保施工质量。
3. 施工完成后,对路面进行检测,确保各项指标符合设计要求。
四、应急预案1. 遇到突发事件,如车辆碰撞、设备故障等,立即启动应急预案,确保人员安全。
一、工程名称:[填写工程名称]二、施工单位:[填写施工单位名称]三、分项工程:路面碎石铺设四、施工班组:[填写施工班组名称]五、交底日期:[填写日期]六、交底内容:1. 施工准备(1)施工人员应经过专业培训,了解路面碎石铺设的相关知识和操作技能。
(2)施工前,应对施工现场进行安全检查,确保现场安全。
(3)施工所需材料、设备应提前准备齐全,并检查其质量。
2. 施工过程安全注意事项(1)施工人员应佩戴安全帽、防护眼镜、手套等个人防护用品。
(2)施工前,应对施工现场进行围挡,设置警示标志,确保过往行人和车辆的安全。
(3)施工过程中,严禁酒后作业、疲劳作业,确保施工人员精神状态良好。
(4)施工车辆应按照规定路线行驶,避免影响施工进度和现场安全。
(5)施工过程中,严禁随意调整施工设备,确保设备正常运行。
3. 施工操作安全要点(1)摊铺碎石前,应先对基层进行处理,确保基层平整、密实。
(2)摊铺碎石时,应遵循从低到高、从外到内的原则,避免碎石堆积。
(3)碎石摊铺过程中,应确保碎石与基层紧密接触,避免出现空隙。
(4)碎石铺设过程中,严禁施工人员站在未稳定的碎石上,防止滑倒摔伤。
(5)施工过程中,严禁使用尖锐工具清理碎石,以免划伤皮肤。
4. 施工结束后的安全措施(1)施工结束后,应对施工现场进行清理,确保无碎石、垃圾等杂物。
(2)对施工现场的围挡、警示标志等进行检查,确保其完好。
(3)对施工设备进行检查、保养,确保其正常运行。
5. 应急预案(1)施工过程中,如遇突发情况,应立即停止施工,确保人员安全。
(2)如发生人员受伤,应立即进行现场急救,并及时联系救护车。
(3)如发生设备故障,应立即停机检查,确保设备安全。
六、责任落实1. 施工单位应落实安全生产责任制,确保施工过程中安全有序。
2. 施工人员应严格遵守安全操作规程,确保自身安全。
3. 监理单位应加强对施工现场的监督检查,确保施工安全。
4. 施工单位应定期对施工人员进行安全教育,提高安全意识。

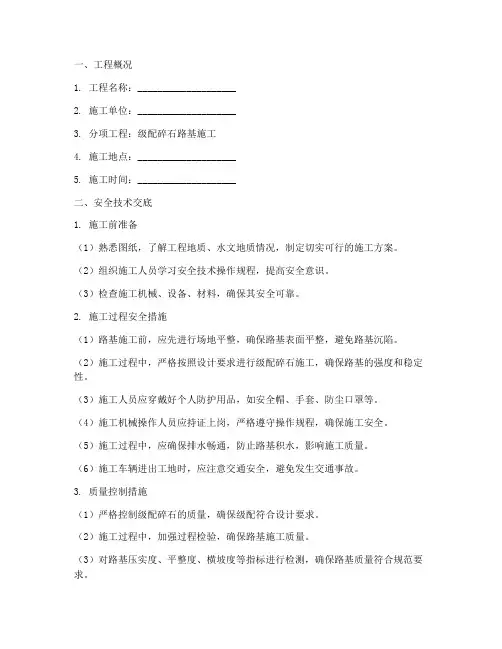

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 分项工程:级配碎石路基施工4. 施工地点:____________________5. 施工时间:____________________二、安全技术交底1. 施工前准备(1)熟悉图纸,了解工程地质、水文地质情况,制定切实可行的施工方案。
(2)组织施工人员学习安全技术操作规程,提高安全意识。
(3)检查施工机械、设备、材料,确保其安全可靠。
2. 施工过程安全措施(1)路基施工前,应先进行场地平整,确保路基表面平整,避免路基沉陷。
(2)施工过程中,严格按照设计要求进行级配碎石施工,确保路基的强度和稳定性。
(3)施工人员应穿戴好个人防护用品,如安全帽、手套、防尘口罩等。
(4)施工机械操作人员应持证上岗,严格遵守操作规程,确保施工安全。
(5)施工过程中,应确保排水畅通,防止路基积水,影响施工质量。
(6)施工车辆进出工地时,应注意交通安全,避免发生交通事故。
3. 质量控制措施(1)严格控制级配碎石的质量,确保级配符合设计要求。
(2)施工过程中,加强过程检验,确保路基施工质量。
(3)对路基压实度、平整度、横坡度等指标进行检测,确保路基质量符合规范要求。
4. 应急预案(1)施工过程中,如遇突发情况,应立即停止施工,确保人员安全。
(2)制定应急预案,针对可能出现的险情,采取有效措施,降低事故损失。
(3)组织施工人员进行应急演练,提高应对突发事件的能力。
5. 环境保护措施(1)施工过程中,加强环境保护,减少施工对周围环境的影响。
(2)做好施工废料处理,确保符合环保要求。
(3)加强施工现场的绿化,改善施工环境。
三、注意事项1. 施工人员应严格遵守操作规程,确保施工安全。
2. 加强施工过程中的质量控制,确保路基施工质量。
3. 做好施工过程中的环境保护工作,减少施工对周围环境的影响。
4. 定期对施工人员进行安全教育,提高安全意识。

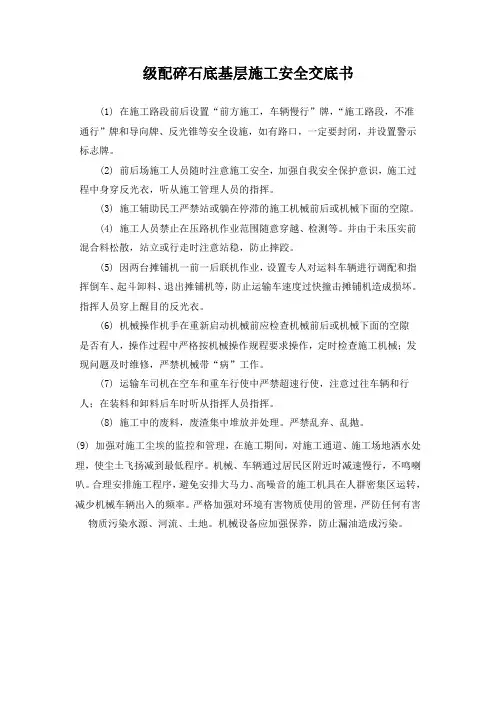

级配碎石底基层施工安全交底书
(1) 在施工路段前后设置“前方施工,车辆慢行”牌,“施工路段,不准
通行”牌和导向牌、反光锥等安全设施,如有路口,一定要封闭,并设置警示标志牌。
(2) 前后场施工人员随时注意施工安全,加强自我安全保护意识,施工过程中身穿反光衣,听从施工管理人员的指挥。
(3) 施工辅助民工严禁站或躺在停滞的施工机械前后或机械下面的空隙。
(4) 施工人员禁止在压路机作业范围随意穿越、检测等。
并由于未压实前混合料松散,站立或行走时注意站稳,防止摔跤。
(5) 因两台摊铺机一前一后联机作业,设置专人对运料车辆进行调配和指挥倒车、起斗卸料、退出摊铺机等,防止运输车速度过快撞击摊铺机造成损坏。
指挥人员穿上醒目的反光衣。
(6) 机械操作机手在重新启动机械前应检查机械前后或机械下面的空隙
是否有人,操作过程中严格按机械操作规程要求操作,定时检查施工机械;发现问题及时维修,严禁机械带“病”工作。
(7) 运输车司机在空车和重车行使中严禁超速行使,注意过往车辆和行人;在装料和卸料后车时听从指挥人员指挥。
(8) 施工中的废料,废渣集中堆放并处理。
严禁乱弃、乱抛。
(9) 加强对施工尘埃的监控和管理,在施工期间,对施工通道、施工场地洒水处理,使尘土飞扬减到最低程序。
机械、车辆通过居民区附近时减速慢行,不鸣喇叭。
合理安排施工程序,避免安排大马力、高噪音的施工机具在人群密集区运转,减少机械车辆出入的频率。
严格加强对环境有害物质使用的管理,严防任何有害物质污染水源、河流、土地。
机械设备应加强保养,防止漏油造成污染。
级配碎石施工安全技术交底书级配碎石施工安全技术交底书工程名称路面工程施工内容级配砾石安全技术交底内容:一、安全管理目标杜绝重大人身伤亡事故,确保施工机具设备运转良好,无刑事案件发生,无火警事故。
二、安全技术措施(一)清理场地当路床晾晒过久时,摊铺前应清除路床上的杂物,对路床表面进行洒水湿润,在用压路机静压一遍后进行级配碎石摊铺作业。
(二)过程管理 1 测量放样测量放样必须遵守下列规定:(1)钢钎桩不宜露出地面过高。
(2)在挂靠钢丝绳后,应对道路进行封锁,并设警示标志,防止人员进入,意外绊倒。
2 挖掘机作业如有挖掘机配合,需遵守下列规定:(1)挖掘机工作位置必须平坦稳固,发动机起动后,铲斗内、臂杆、履带和机棚上严禁站人。
(2)严禁铲斗从运土车的驾驶室顶上越过。
向运土车辆卸土时,应降低铲斗高度,防止偏载或砸坏车厢。
(3)挖掘机机械臂运转半径内,严禁站人。
3装载机作业(1)起步前应将铲斗提升到离地面0、5m左右。
作业时应使用低速档。
用高速档行驶时,不得进行升降和翻转铲斗。
严禁铲斗载人。
(2)行驶道路应平坦,不得在倾斜度超过规定的场地上作业,运送距离不宜过大。
铲斗满载运送时,铲斗应保持在低位。
(3)向运输车辆上卸土时应缓慢,铲斗应处在合适的高度,前翻和回位不得碰撞车厢。
4汽车作业除应遵守上述料车的各条规定外,还应遵守下列规定:(1)严格按规定吨位装载,不得超载、超高,不得人货混载,驾驶室内不得超额坐人。
(1)发动机启动后应检查起翻装置,确保良好;严禁在驾驶室外进行操作,翻斗内严禁载人;(2)当装载高度超过车厢拦板时,应平稳行驶,不得猛力加速,也不得紧急制动;(3)卸料起斗时,应检视上空有无电线,防止刮断。
5、压路机作业(1)必须在压路机前后、左右无障碍物和人员时才能启动。
(2)变换压路机前后退方向应待滚轮停止后进行。
严禁利用换向离合器作制动用。
(3)压路机靠近路堤边缘作业时,应根据堤高度留有必要的安全距离。

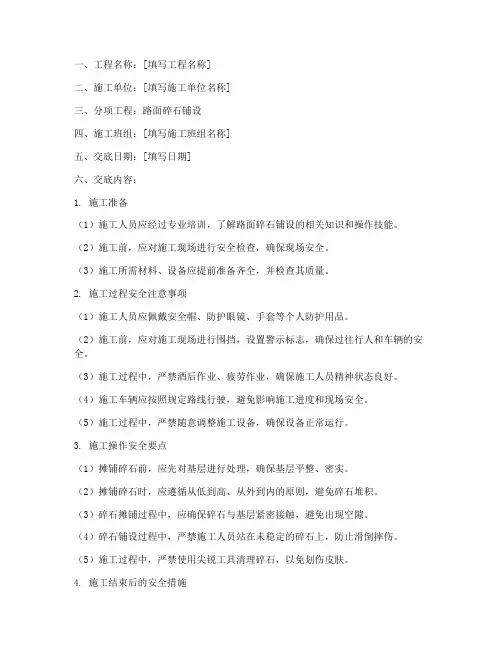

一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地点]3. 施工单位:[施工单位名称]4. 施工内容:级配碎石垫层摊铺二、安全注意事项1. 人员安全(1)施工人员必须经过专业培训,掌握级配碎石垫层施工技术及安全操作规程。
(2)施工人员应佩戴安全帽、防护眼镜、手套、耳塞等个人防护用品。
(3)高空作业人员必须系好安全带,并使用安全绳。
(4)施工现场应设置警示标志,防止无关人员进入施工区域。
2. 设备安全(1)施工前,应对机械设备进行安全检查,确保其正常运行。
(2)机械设备操作人员必须经过专业培训,持证上岗。
(3)机械设备操作过程中,严禁酒后作业。
(4)机械设备应保持整洁,定期进行保养。
3. 材料安全(1)原材料应按规范要求储存,防止受潮、变质。
(2)材料运输过程中,应保持平稳,防止倾倒。
(3)施工过程中,应合理堆放材料,避免占用消防通道。
4. 施工现场安全(1)施工现场应设置安全通道,保持通道畅通。
(2)施工现场应设置警示标志,提醒施工人员注意安全。
(3)施工现场应设置消防设施,并定期检查。
(4)施工现场应保持环境卫生,防止污染。
三、施工工艺及操作要点1. 施工工艺(1)根据设计图纸及规范要求,进行级配碎石垫层施工。
(2)按施工顺序进行,先进行基础处理,再进行级配碎石垫层施工。
(3)级配碎石垫层施工前,应先进行试验段摊铺,确定最佳含水率、松铺系数等参数。
2. 操作要点(1)施工前,对施工人员进行技术交底,确保其了解施工工艺及操作要点。
(2)施工过程中,严格按照施工方案进行操作,确保施工质量。
(3)级配碎石垫层施工过程中,严格控制含水率、松铺系数等参数。
(4)施工过程中,注意观察施工情况,发现问题及时处理。
(5)施工完成后,对级配碎石垫层进行压实、平整,确保符合设计要求。
四、质量控制及验收1. 质量控制(1)严格按照规范要求进行施工,确保施工质量。
(2)施工过程中,对原材料、施工工艺、施工过程进行严格控制。

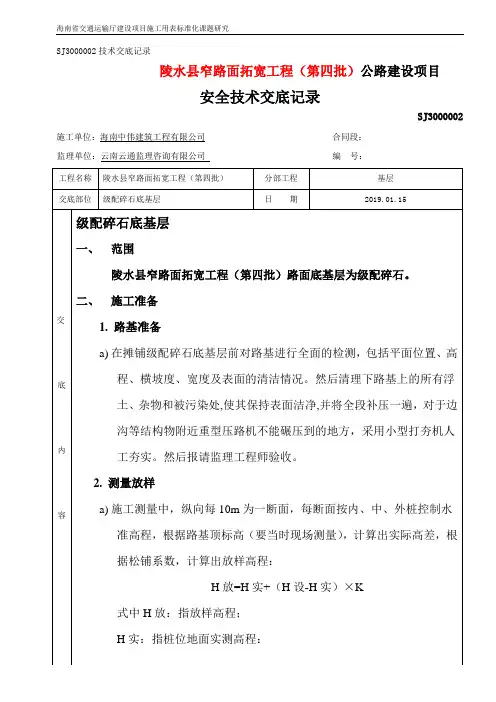

SJ3000002技术交底记录海南省万宁至洋浦高速公路建设项目安全技术交底记录SJ3000002施工单位:中交路桥建设有限公司合同段: WYLM5标附表1一、概述级配碎石垫层摊铺作业是路面工程主要的工作,涉及自卸车运输作业、摊铺机操作、压路机作业、洒水车作业、摊铺辅助施工作业等。
二、施工过程主要存在的危险有害因素1、进入施工现场的施工人员,若未正确穿着带有反光标识的工作服或反光背心,可能造成施工车辆撞伤施工人员造成车辆伤害事故。
2、未使用反光锥筒、警戒带封闭施工区域并用安全标志牌指导施工车辆通行,可能导致施工车辆冲撞施工区域造成严重的车辆伤害事故。
3、赤脚或穿拖鞋、高跟鞋上岗作业,可能造成刮伤、刺伤等其他伤害事故。
4、施工间隙,在临近桥面护栏或填方路段休息可能由于注意力分散或意外状况发生高处坠落事故;在施工机械或车辆下休息,可能因为机械或车辆启动碾压造成车辆伤害事故。
5、自卸车起斗卸料时站在料斗两侧或车辆和摊铺机之间,可能因为料斗倾覆造成摊铺原料掩埋伤害或车辆伤害事故。
6、非机械操作手进入施工机械(压路机、摊铺机)驾驶室内,可能影响机驾人员正常操作,也可能因为误启动或误操作造成各类车辆伤害事故。
7、所有施工人员不得带病坚持作业,以免摔伤、碰伤、撞伤等其他伤害事故。
三、安全技术措施1、严禁施工人员、操作手、驾驶员酒后上岗作业。
施工人员精神和身体状态欠佳也不宜上岗作业。
2、进入施工现场,必须督促所有施工人员穿戴好各类安全防护用品,尤其要穿好反光背心或带有反光条的工作服,以免车辆冲撞造成车辆伤害事故。
3、进入施工现场,所有施工人员不得赤脚或穿拖鞋、高跟鞋进行作业,以免发生刮伤、刺伤等其他类型的伤害事故。
4、摊铺作业时,必须使用反光锥筒、警戒带将施工路段围绕成一个封闭区域,并使用安全警示标牌摆放在封闭路段四周,用于指导我部和其他施工标段的车辆限速通行,避免冲撞施工区域造成严重的车辆伤害事故。
现场施工管理人员(工区长、现场技术员、机务主管、摊铺辅助施工班组负责人)必须配合专职安全员做好安全工作。

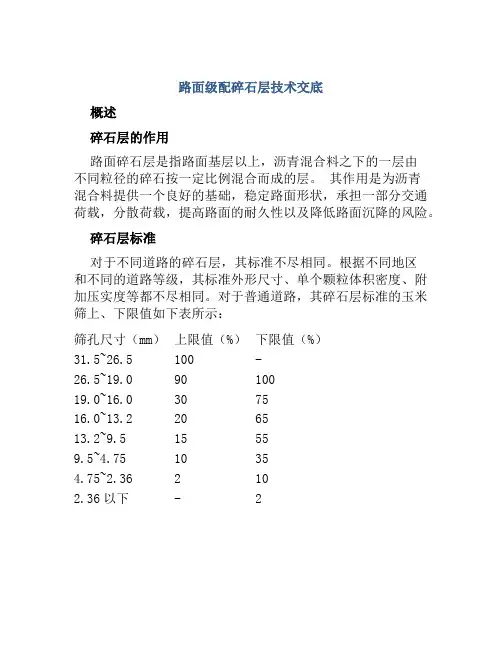

路面级配碎石层技术交底概述碎石层的作用路面碎石层是指路面基层以上,沥青混合料之下的一层由不同粒径的碎石按一定比例混合而成的层。
其作用是为沥青混合料提供一个良好的基础,稳定路面形状,承担一部分交通荷载,分散荷载,提高路面的耐久性以及降低路面沉降的风险。
碎石层标准对于不同道路的碎石层,其标准不尽相同。
根据不同地区和不同的道路等级,其标准外形尺寸、单个颗粒体积密度、附加压实度等都不尽相同。
对于普通道路,其碎石层标准的玉米筛上、下限值如下表所示:筛孔尺寸(mm)上限值(%)下限值(%)31.5~26.5100-26.5~19.09010019.0~16.0307516.0~13.2206513.2~9.515559.5~4.7510354.75~2.362102.36以下-2级配设计原材料选择对于碎石层的设计,其原材料的选择至关重要。
原材料的选择需要根据道路等级、环境特点、地质条件等因素进行考虑。
选择的原材料应当符合碎石层材料标准,尺寸分布合理、颗粒级配稳定,具有较好的承载能力和稳定性。
级配设计方法判断原材料选用是否合理的方法之一是通过分析其级配曲线来进行判定。
通常采用常见的细观理论,利用半对数坐标纸绘制级配曲线和累积曲线,可以对其进行合理判断。
级配设计原则为了使碎石层的整体性能达到最佳,其级配设计一定要遵循以下原则:1.均匀性原则:级配曲线应该尽量靠近标准筛孔曲线,在确保符合强度和稳定性要求的前提下,尽可能多的保留所选碎石的所有粒度名称。
2.稠密性原则:参照道路相关标准,根据路段行车强度,选择合适的滚压度和最优含水量,执行最大限度压实,以减少碎石层内孔隙率。
3.填充原则:按照合适的配合比和填充率,选用合适的粗细粒级并与其它原材料充分混砂,以促进间隙填充,并确保碎石层内部结构紧密,具有良好的抗变形性和承载性能。
底基处理施工前,应当对路基进行拓展,实现路基基础整体振实,并增加热旋臂等工具,确保碎石层的压实度、均匀度和稳定性。

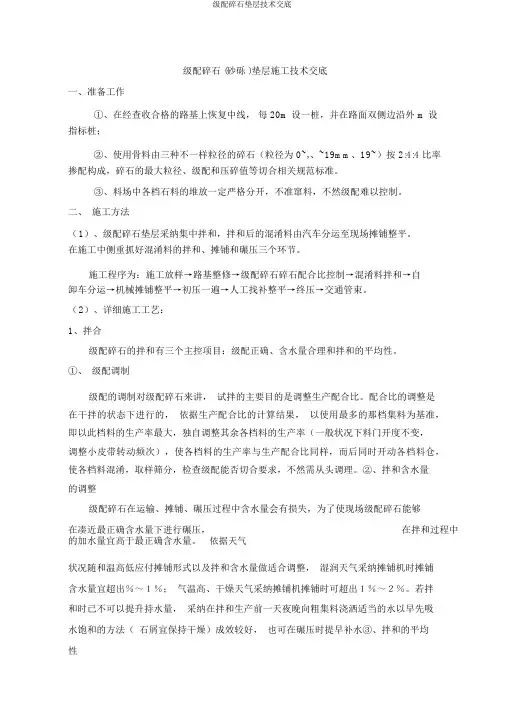

级配碎石 (砂砾 )垫层施工技术交底一、准备工作①、在经查收合格的路基上恢复中线,每 20m 设一桩,并在路面双侧边沿外 m 设指标桩;②、使用骨料由三种不一样粒径的碎石(粒径为 0~,、~19mm、19~)按 2:4:4 比率掺配构成,碎石的最大粒径、级配和压碎值等切合相关规范标准。
③、料场中各档石料的堆放一定严格分开,不准窜料,不然级配难以控制。
二、施工方法(1)、级配碎石垫层采纳集中拌和,拌和后的混淆料由汽车分运至现场摊铺整平。
在施工中侧重抓好混淆料的拌和、摊铺和碾压三个环节。
施工程序为:施工放样→路基整修→级配碎石碎石配合比控制→混淆料拌和→自卸车分运→机械摊铺整平→初压一遍→人工找补整平→终压→交通管束。
(2)、详细施工工艺:1、拌合级配碎石的拌和有三个主控项目:级配正确、含水量合理和拌和的平均性。
①、级配调制级配的调制对级配碎石来讲,试拌的主要目的是调整生产配合比。
配合比的调整是在干拌的状态下进行的,依据生产配合比的计算结果,以使用最多的那档集料为基准,即以此档料的生产率最大,独自调整其余各档料的生产率(一般状况下料门开度不变,调整小皮带转动频次),使各档料的生产率与生产配合比同样,而后同时开动各档料仓,使各档料混淆,取样筛分,检查级配能否切合要求,不然需从头调理。
②、拌和含水量的调整级配碎石在运输、摊铺、碾压过程中含水量会有损失,为了使现场级配碎石能够在凑近最正确含水量下进行碾压,在拌和过程中的加水量宜高于最正确含水量。
依据天气状况随和温高低应付摊铺形式以及拌和含水量做适合调整,湿润天气采纳摊铺机时摊铺含水量宜超出%~1%;气温高、干燥天气采纳摊铺机摊铺时可超出1%~2%。
若拌和时已不可以提升持水量,采纳在拌和生产前一天夜晚向粗集料浇洒适当的水以早先吸水饱和的方法(石屑宜保持干燥)成效较好,也可在碾压时提早补水③、拌和的平均性级配碎石采纳连续式稳固土拌和机拌合,拌和的平均性主假如经过延伸拌和时间来获得,以出料不至于出现显然的离析为准,能够调整生产率来解决拌和的平均性问题。
一、工程概况1. 工程名称:_________________________2. 交底日期:_________________________3. 交底组织单位:_____________________4. 交底负责人:______________________5. 交底地点:_________________________二、施工准备1. 作业条件:- 确保施工场地平整,排水良好。
- 碎石材料应符合设计要求,级配良好,粒径小于2mm。
- 施工机械和设备应检查完好,并配备必要的安全防护设施。
2. 机械配置:- 自卸车:用于运输碎石。
- 摊铺机:用于碎石摊铺。
- 震动压路机:用于碎石碾压。
- 平地机:用于整平碎石表面。
三、施工工艺1. 碎石垫层施工工艺流程:- 施工放样:根据设计图纸进行施工放样。
- 基层处理:清理基层,确保表面平整、清洁。
- 碎石运输:使用自卸车将碎石运输至施工地点。
- 碎石摊铺:使用摊铺机将碎石均匀摊铺在基层上。
- 碎石碾压:使用振动压路机对碎石进行碾压,确保压实度。
- 表面整平:使用平地机对碎石表面进行整平。
2. 施工注意事项:- 碎石摊铺前,应检查基层的平整度和清洁度,确保符合要求。
- 碎石摊铺过程中,应控制摊铺厚度,确保均匀。
- 碎石碾压过程中,应按照规定的技术要求进行,确保压实度。
- 碎石表面整平时,应确保平整度,避免出现高低不平的情况。
四、安全技术措施1. 人员安全:- 施工人员应佩戴必要的安全防护用品,如安全帽、手套、眼镜等。
- 施工人员应接受安全培训,了解施工过程中的安全注意事项。
- 施工现场应设置安全警示标志,提醒施工人员注意安全。
2. 机械安全:- 施工机械应定期进行检查和维护,确保其安全运行。
- 施工机械操作人员应持证上岗,熟悉机械操作规程。
- 施工机械应配备必要的安全防护设施,如限位器、紧急停车装置等。
3. 环境保护:- 施工过程中,应采取措施防止扬尘、噪音等污染。

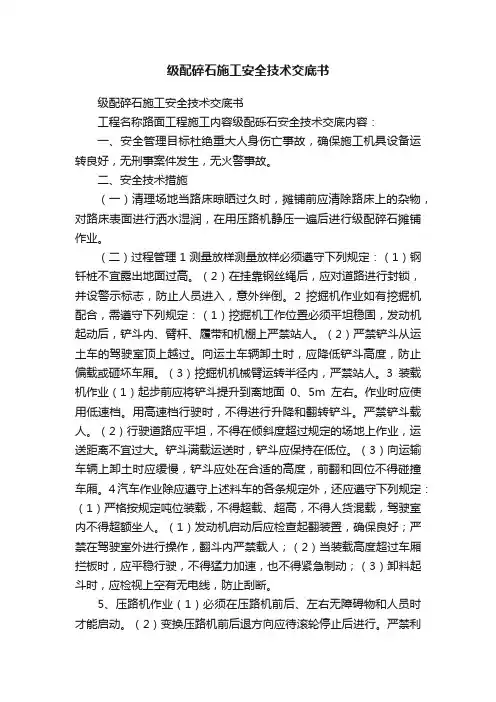

级配碎石施工安全技术交底书级配碎石施工安全技术交底书1. 前言本是为了确保级配碎石施工过程中的安全性而编制的交底书。
本将详细说明级配碎石施工的各个环节和注意事项,以确保施工过程中人员的安全,保护环境和设备的完整性。
2. 施工前准备2.1 确定施工区域- 确定施工区域边界和范围- 将施工区域标记出来,以警示他人2.2 安全设施- 确保施工现场有足够的安全设施,包括防护栏、标志牌等- 检查和确保安全设施的有效性和可靠性2.3 施工人员培训- 对施工人员进行相关安全知识和操作技能的培训- 强调施工人员的责任和义务,确保他们严格按照安全操作规程进行作业3. 施工过程3.1 机械设备安全- 确保机械设备经过合格的维修和检查,并具备正常工作状态- 在机械设备运行期间,严禁进行维修或调整3.2 作业人员安全- 施工人员应佩戴符合安全标准的个人防护装备,如安全帽、安全鞋等- 当施工人员从高处作业时,要求佩戴安全带- 指定专人监督作业过程中的安全操作和防护措施的执行情况3.3 施工材料安全- 对级配碎石进行质量检测,确保材料符合相关标准和要求- 在储存和运输过程中,注意避免碎石掉落,确保周围环境的清洁和安全3.4 环境保护- 在施工期间,严禁将废弃物和污水直接排放到环境中- 清理施工现场,确保周围环境的整洁和安全4. 施工后收尾- 对施工现场进行检查,确保没有遗留物和隐患- 移除安全设施,并妥善存放- 检查施工设备的使用情况,及时修理或更换损坏的设备附件:1. 级配碎石施工区域划定图2. 施工人员安全培训记录表3. 机械设备维护和检查记录表法律名词及注释:1. 安全设施:指在施工现场设置的具有安全保护作用的设备或装置,包括防护栏、标志牌等。
2. 个人防护装备:指施工作业人员应佩戴的保护装备,如安全帽、安全鞋等。
3. 环境保护:指在施工过程中采取的措施,以确保周围环境的整洁和安全,防止废弃物和污水对环境造成污染。
道路工程级配碎石底基层施工技术交底一、工程概述本次道路工程级配碎石底基层施工路段为_____,施工长度为_____米,宽度为_____米。
级配碎石底基层作为道路结构的重要组成部分,其施工质量将直接影响道路的整体稳定性和使用寿命。
二、施工准备1、材料准备碎石:选用质地坚硬、强度高、耐磨耗的碎石,其规格应符合设计要求。
碎石的最大粒径不应超过 375mm,压碎值应小于 30%。
石屑:石屑应干净、无杂质,其颗粒级配应符合设计要求。
水:使用符合施工规范要求的饮用水。
2、机械设备准备装载机:用于装卸碎石和石屑等材料。
摊铺机:用于摊铺级配碎石底基层。
压路机:包括振动压路机和胶轮压路机,用于压实级配碎石底基层。
自卸汽车:用于运输碎石、石屑等材料。
洒水车:用于施工过程中的洒水保湿。
3、现场准备清理施工现场的杂物、浮土等,确保基层表面平整、干净。
恢复道路中心线、边线,并在两侧设置控制桩,标明级配碎石底基层的设计高程和松铺厚度。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪放出道路中心线和边线,并在每隔 10m 设一桩,曲线段每隔 5m 设一桩。
在桩上标注级配碎石底基层的设计高程和松铺厚度。
2、拌合在拌合场,将碎石和石屑按照设计配合比进行拌合,拌合均匀后,运输至施工现场。
拌合过程中,应严格控制材料的含水量,使其略大于最佳含水量1%~2%。
3、运输采用自卸汽车运输级配碎石,运输过程中应注意覆盖,防止水分散失。
车辆应按照规定的路线行驶,避免对已施工的基层造成破坏。
4、摊铺使用摊铺机将级配碎石均匀地摊铺在基层上,摊铺过程中应保持摊铺机的速度均匀、连续,避免出现停顿或急转弯。
摊铺时,应控制好松铺厚度,松铺系数一般为 125~135。
5、碾压碾压应遵循“先轻后重、先慢后快、先边后中”的原则。
先用振动压路机静压 1~2 遍,然后再振动碾压 3~4 遍,最后用胶轮压路机碾压 1~2 遍。
碾压过程中,应保持轮迹重叠 1/3~1/2,碾压速度不宜过快,一般控制在 2~3km/h。
一、工程名称:[请填写工程名称]二、施工单位:[请填写施工单位名称]三、施工班组:[请填写施工班组名称]四、交底日期:[请填写交底日期]五、交底内容:一、工程概况1. 本工程为[请填写工程类型]路面级配碎石施工。
2. 路面级配碎石厚度为[请填写厚度],宽度为[请填写宽度],长度为[请填写长度]。
二、安全技术要求1. 人员安全(1)所有施工人员必须佩戴安全帽、工作服,并熟悉本岗位的操作规程和安全注意事项。
(2)非施工人员严禁进入施工现场,确保施工现场安全。
2. 施工机械安全(1)所有施工机械必须经过定期检查和维护,确保机械性能良好。
(2)施工机械操作人员必须取得相应资格证书,并严格遵守操作规程。
3. 施工材料安全(1)施工材料应按照设计要求进行采购,确保材料质量符合标准。
(2)材料堆放应整齐有序,避免影响施工进度和人员安全。
4. 施工现场安全(1)施工现场应设置明显的警示标志,提醒施工人员注意安全。
(2)施工现场应保持整洁,及时清理施工垃圾,防止滑倒和摔伤事故发生。
三、施工工艺及注意事项1. 施工工艺(1)按照设计图纸要求,先进行路基施工,确保路基平整、坚实。
(2)根据设计要求,进行级配碎石基层的施工,严格控制级配碎石的质量和厚度。
(3)采用摊铺机进行摊铺,确保摊铺均匀,无明显高低不平现象。
(4)采用压路机进行碾压,确保碾压密实,无明显松散现象。
2. 注意事项(1)施工过程中,密切关注级配碎石基层的质量,发现质量问题及时处理。
(2)施工过程中,注意人员安全,防止发生意外伤害。
(3)施工过程中,严格遵守操作规程,确保施工质量。
四、质量管理1. 施工单位应配备业务熟练,政治素质高的技术人员担任施工负责人,并落实责任制。
2. 施工单位应制定奖惩制度,对达不到质量标准要求的坚决返工,并追究有关责任人的责任。
3. 施工单位应加强对施工过程中的质量监控,确保施工质量符合设计要求。
五、应急措施1. 针对施工现场可能出现的突发事件,如火灾、触电等,制定应急预案,确保人员安全。
级配碎石摊铺技术交底一、施工准备:1、机械准备:用于级配碎石层的机械如下:挖掘机、装载机、推土机、平地机、压路机、自卸汽车、级配碎石拌和设备、级配碎石摊铺机。
2、人员准备:用于级配碎石层施工的队伍相对固定,每作业点配备不少于5人的民工配合机械施工,进行级配碎石底基层的施工。
3、材料准备:级配碎石底基层所用材料需石料强度高,级配良好。
级配料采用分级掺配法、在料场将不同规格的材料掺配好、运到工地,掺配比例见试验报告。
二、施工工艺:(1)、下承层检查施工前,认真检查下承层,并认真清扫,如发现下承层层面上有明显松散、坑洞情况,应对其处理至合格,之后适量洒水湿润。
(2)、施工放样用全站仪每10m定出级配碎石摊铺两侧坡脚线,在土路肩侧使用人工培土,以控制级配碎石摊铺宽度。
测量控制桩间距设10m一个,采取内、外边桩控制标高。
标高控制桩测设完成后,在施工段的两端打钢筋桩,用紧线器拉紧钢丝绳以不产生挠度为准,拉引力不小于800N,钢丝绳长度以100~200m为宜,且其直径为2mm或3mm。
钢丝绳张紧完成以后,由测量人员把其固定在钢筋桩横杆的凹槽内用扎丝绑牢,接着调整横杆使钢丝绳平面位置等于垫层压实厚度乘以松铺系数加上平地机基准相对标高,松铺系数定为 1.30。
由钢丝线来控制摊铺机的传感器,以控制级配碎石面高程。
(3)、碾压机械、平地机械就位混合料拌和前,认真检查平地机各个部位,保证各操作系统性能完好,然后移位就位、等料。
压路机停于平地机之后,并清理压路机轮。
(4)、拌和级配碎石采用集中厂拌法,保证配料精确,性能完好。
为了使现场级配碎石能够在接近最佳含水量下碾压,在拌和过程中的加水量需要略高出配合比设计确定的最佳含水量0~1%,并根据天气、运距等因素实时调整,做到配料准确,拌和均匀,无粗细料离析现象。
拌和现场配备一名试验员跟踪检测拌和料的含水量及各种集料的配比情况,发现异常及时调整或停止生产。
含水量按要求频率检查,做好记录。
