水泥稳定碎石基层安全技术交底书
- 格式:docx
- 大小:34.70 KB
- 文档页数:4
水泥稳定碎石基层技术交底为了保障道路工程的建设质量,确保道路使用过程的安全性、稳定性与耐久性,设计与施工中采用水泥稳定碎石基层技术方案可以相应降低路面损坏率,延长路面的使用寿命。
水泥稳定碎石基层技术概述水泥稳定碎石基层技术是一种利用水泥作为胶结材料,与碎石混合而成的一种基层。
该技术将碎石与水泥按一定比例配合后,再进行混合、压制而成。
水泥稳定碎石基层具有优异的力学性能,例如稳定性、强度、耐久性等,已经成为道路工程中常用的一种基层材料。
该基层材料适合土质较差或仰泥深、地下水较多、大面积土质稳定性较差地层道路的路基、路面和其他设施的构造。
这种技术可以降低路面损坏率,防止路面变形,从而达到延长路面寿命的效果,因此,水泥稳定碎石基层技术被广泛应用于高速公路、市政道路、铁路和机场等交通建设中。
施工原则1.土壤基层应符合设计要求,进行原状或改良处理后确保达到设计强度指标;2.施工前深耕打草,清理残草及泥浆等杂质,确保路基表面、施工段长为100米以下之路段宽度清理干净;3.施工前将水泥均匀洒在碎石表面,但不得在同一地方重复撒水泥;4.每次加水应保持同一加水量,调拌浆应均匀地与碎石混合,极力避免出现死角;5.碎石要用机械水平再铺设,施工时碎石压机不能造成碎石移位、错位、轻浮或堆重现象。
施工程序1.清理坑底及原状土表面的并捣实15cm;2.倒入碎石,用细碾机碾碎,并用水泥罐均匀加入水泥,对混合材料进行充分混合,浇水调整,要求水分一致,不得分层、有面干面湿的现象;3.在碎石与水泥均匀混合后,及时进行压实,压实层数一般为2层,每层厚度为15~20cm,压实机压力一般调整到1.6Mpa左右,单边起端互碾吻合,维持道路横、纵向倾斜度和纵向平稳度;4.完成整个压实之后对其进行养护处理,养护时间一般在2-3天之间,以缓慢加速其强度,并在养护过程中避免车辆或人员压实和践踏刚完成施工的基层。
施工质量检测与验收对于水泥稳定碎石基层的施工,为了保证其施工质量,应进行全过程的质量控制与检测,并进行合格验收。
水泥稳定碎石基层施工技术交底项目名称:编号交底内容:集料级配3%混合料的配合比设计根据平行试验结果确定混合料的设计配合比为:石屑(0~4.75mm):碎石(4.75~9.5mm):碎石(9.5~19mm):碎石(19~31.5mm)=1.1:1:90:7.9,水泥剂量为3.0%,最佳含水量3.9%,最大干容重2.371g/cm3。
4%混合料的配合比设计根据平行试验结果确定混合料的设计配合比为:石屑(0~4.75mm):碎石(4.75~9.5mm):碎石(9.5~19mm):碎石(19~31.5mm)=1.1:1:90:7.9,水泥剂量为4.0%,最佳含水量4.3%,最大干容重2.364g/cm3。
三、施工资源配备1、主要施工人员配置2、主要机械设备洒水车东风10m3四、主要施工工艺2、施工工艺流程2.1下承层准备、测量放样、模板安装 (一)下承层准备(1)本工程水泥稳定碎石基层下承层为水泥石灰土底基层(或水泥稳定碎石基层),施工前应确保下承层养生7天以上,并进行验收,验收合格后方可进行施工。
(2)下承层表面要平整、坚实,具有规定的路拱,宽度、高程、平整度、压实度、弯沉等检测指标满足设计及规范要求。
(3)施工前应将下承层表面可能存在的建筑材料、杂物等清理干净,并表面洒水1、施工工艺流程 试峻踣E湿润。
2.2混合料拌制开始拌和前,检查场内各种集料的含水量,计算当天的配合比,拌和机按配合比拌制混合料,开始搅拌之后,出料时要取样检查是否符合给定的配比,进行正式生产之后,每1~2小时检查一次拌和情况,抽检其配比、含水量是否变化,混合料在拌制时的含水量根据气温变化,一般比最佳含水量高1.0%左右,拌和时向拌和楼电脑输入每吨混合料的各种原材料设计用量,并保证计量准确、拌和均匀。
L二A13IL+-联机摊铺丸缱水泥稳定碎石层碾压成型并养护7天后(冬季相应延长),方可允许运输车辆通行,但不允许重车上路(施工机械除外)。
水泥稳定碎石基层技术交底第一节水泥稳定碎石基层施工方法一、下承层准备:(1)对路床必须用12-15T压路机进行3~4遍碾压。
在碾压过程中,如发现土过干、表层松散,应适当洒水;如土过湿,发生“弹簧”现象,应采用挖开晾晒、换土、掺石灰或水泥进行处理。
二、施工放样:1、根据道路设计坐标或道路特征,采用全站仪恢复道路中线,并且在两侧路肩边沿外设置指示桩;2、在两侧指示桩上用明显标记标出待施工的基层边沿的设计标高;3、摊铺机施工应于待摊铺基层两侧布置控制标高的钢支架,其上设置钢丝绳作为摊铺机行走的控制基准线.三、试验:1、材料试验:水泥稳定碎石基层施工前,对拟用的材料应按规范要求进行试验和选择,集料的压碎值应不大于30%,集料的级配范围、均匀系数、塑性指数、有机质含量、水泥的选用等均就满足规范要求并报监理工程师批准。
2、确定施工配合比:将原材料按规范要求进行标准试验,按设计掺配混合料,再按规范进行重型击实试验、承载试验和抗压强度试验,通过试验确定最佳的水泥剂量和最佳含水量。
3、铺筑试验段:水泥稳定碎石基层施工全面开工前,按规范规定铺筑试验路段,路段长度一般不小于100M。
通过试验路段确定设备的最佳组合方式,碾压速度及碾压遍数,每层材料的松铺厚度,混合料的最佳含水量等,并将试验结果报监理工程师审批,合格后方可展开施工。
四、拌和与运输(集中拌和)水泥稳定碎石混合料在稳定土拌合机拌合.在正式拌制混合料之前,先调试所有设备,使混合料的颗粒组成和含水量都达到规定的要求,原材料颗粒组成发生变化时,重新调整设备。
拌合时含水量宜略大于最佳值,使混合料运到现场摊铺后碾压时的含水量不小于最佳值。
混合料拌合好后应及时运到现场。
五、混合料摊铺1、根据路面宽度选择两台7.5米具有自动调节摊铺厚度及找平装置,并运行良好的稳定土粒料摊铺机进行摊铺。
2、摊铺机均匀行驶,行走速度和拌合站产量匹配,以确保所摊铺路面的均匀不间断地摊铺。
在摊铺过程中不准随意变换速度,尽量避免中途停顿。
精心整理技术交底资料之十六3%、4%水泥稳定碎石底基层、基层技术交底书,实试验法确定的98%以上的压实度,3%水泥稳定碎石底基层要求96%以上压实度。
碾压检查合格后立即覆盖或洒水养生,冬季施工应有足够保温防冻措施。
4、应配料准确,洒水拌和均匀,严格掌握基层、底基层厚度和高程,其路拱横坡应与面层一致,加水拌和至碾压终了的间隔时间不能超过2~3小时。
5、每批进场的水泥应及时向试验室提供水泥品种、标号、数量及出厂日期、出厂合格证及各种试验报告,及时取样检验。
生产日期超过3个月的水泥,应重新取样检验,不符合要求时,坚决不予使用。
二、施工1、在正式开始铺筑水泥稳定碎石层前,应铺筑50~100m长的试验路段,以确定混合料的松铺系数及标准施工方法。
231245应用机具均匀摊铺,表面应力求平整,并有规定路拱,人工配合机械进行作业,摊铺均匀,及时消除粗集料离析现象,特别是局部粗集料窝应铲除,并用新拌混合料填补,做到摊铺平整无离析。
6、整型和碾压按规定的路拱进行整平和整形后,用12T以上的压路机在已初平的路段上快速静压一遍,以暴露潜在的不平整,再重新以机具配合人工进行整修。
碾压应遵循先轻后重、先慢后快的原则,直线段先两边后中间,平曲线段由内侧向外侧,碾压重叠1/2轮宽,应在规定时间内碾压至要求的压实度且无明显轮迹。
碾压过程中,其表面应始终保持潮湿,及时补洒少量的水,如发生“弹簧”71合料。
2必须挖除。
8、养生及交通管制每一段碾压完成并经压实度检查合格后应立即开始养生,不应延误。
可采用不透水薄膜或湿砂进行养生,也可用潮湿帆布、麻布或其他合适材料。
无上述条件时,也可采用洒水车经常洒水养护,保持湿润。
养生期为7天,应始终保持其表面潮湿,应限制重车通行,其他车辆车速不应超过30km/h。
底基层、基层应避免长期曝晒或暴露过冬,尽快抓紧砼面层施工。
3%、4%水泥稳定碎石底基层、基层实测项目。
水泥稳定碎石基层施工技术交底一、工程概况苏州市吴江城市南北快速干线工程路线北起吴江市松陵城区规划的仲英大道南端,终于盛泽镇规划建设路,路线总长21.129km,本KSGX-LM-01合同段长度为12 km (桩号:K0+000~K12+000)。
在本标段的城区端K0+000~K5+500采用城市道路中快速路的断面形式,计算行车速度为80km/h,行车道采用双向六车道,并在行车道两侧设置辅道和人行道,路基总宽度64.5米,路基断面形式为:3.75米×3×2(行车道)+9.0米(中央分隔带)+0.5米×2(左侧路缘带)+0.5米×2(右侧路缘带)+3.5米×2(侧分隔带)+7.5米×2(辅助车道)+4.5米×2(人行道)。
在本标段的郊区端(K5+500~K12+000)采用双向六车道一级公路标准,计算行车速度为100km/h,路基总宽度39.0米,路基断面形式为:3.75米×3×2(行车道)+9.0米(中央分隔带)+0.5米×2(左侧路缘带)+3.5米×2(侧分隔带)+7.5米×2(辅助车道)+4.5米×2(人行道)+0.75米×2(土路肩)主要工程量为:水泥稳定碎石基层18.5cm厚39294 m2、20cm厚8589M2、30cm厚87730 m2、36cm厚328658M m2、40cm厚6902 m2,合计156384 m3,即367500吨。
二、准备工作1、施工机械配备齐全的施工机械和配件,做好开工前的保养、试机工作并保证在施工期间一般不发生有碍施工进度和质量的故障。
按要求配备足够的拌和、运输、摊铺、压实机械,以确保基层施工质量。
(1)拌和机根据施工指导意见的技术要求和摊铺日进度,配置WCZ500的拌和机一台,保证其实际出料(生产量的85%)能力超过实际摊铺能力的10-15%。
水泥稳定碎石基层施工技术交底施工现场采用集中厂拌,采用摊铺机进行摊铺。
施工顺序:测量放样—清理下承层—混合料拌和—混合料运输—摊铺机摊铺—压路机碾压成型—封闭养生一、材料要求1)水泥采用PO42.5R普通硅酸盐水泥,终凝时间应在6小时以上,快硬、早强水泥以及受潮结块变质的水泥不得使用。
2)碎石,最大粒径31.5mm(方孔筛)。
一律采用规格料配制,不得使用0~31.5的混合料。
集料符合规范要求,软弱颗粒和针片状含量不超标,不含山皮土等杂质,各种材料堆放整齐,界限清楚。
二、施工方法1、配合比设计根据施工技术规范及设计要求以,取工地实际使用的水泥、集料委托有检测单位进行生产配合比设计,养生7天,强度等指标达到要求后,报监理工程师认可,并通过试验段确定材料配比设计的合理性,报监理工程师批准。
2、试验路段在正式开工之前,我们将进行100米试验段的试铺,试铺段选择在经验收及格的底下层上进行,根据成功的试铺结果确定出用于施工的集料配合比例、尺度的施工方法、最佳的机械组合、最佳的碾压遍数、最佳的碾压步伐、最佳的人员配备、合理的摊铺速率、材料的松铺系数、每一功课段的合适长度、一次铺筑的1合适厚度。
3、集料的拌和在正式拌制稳定土混合料之前,先调试所用的厂拌设备,使混合料的颗粒组成和含水量都到达规定的请求。
原集料的颗粒组成发生变化时,重新调试设备。
我们采用装有电子秤的拌和站,可以对各种材料进行计量掌握,以保证混合料中各集料的比例和含水量,保证拌和质量。
拌和时,把干料掺拌均匀后,再加水拌合,使混合料拌和均匀,保证出料质量。
每天开始搅拌前,检查场内各处集料的含水量,计较当天的配合比,外加水与天然含水量的总和要比最佳含水量略高。
每天开始搅拌以后,出料时要取样检查是否符合设计的配合比,进行正式生产以后,每1~2小时检查一次拌和情形,抽检其配比、含水量是否变化。
再根据生产当天的天气状况,例如温度的高低,风的大小,天气的阴晴等情形及时调解。

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工部位:____________________4. 施工内容:水泥稳定土基层施工二、安全文明施工要求1. 进入施工区域必须佩戴安全帽,系好安全带,穿防滑鞋。
2. 严禁酒后作业,严格遵守劳动纪律。
3. 施工现场保持整洁,严禁乱堆乱放材料、工具。
4. 严格遵守交通规则,确保施工车辆和行人安全。
三、安全技术交底1. 人员配备:- 施工队长:负责施工全过程的安全管理。
- 施工员:负责现场技术指导和监督。
- 质检员:负责施工质量检测。
2. 施工流程及注意事项:(1)施工前,对施工区域进行清理,确保无障碍物。
(2)根据设计图纸和规范要求,确定施工范围和施工顺序。
(3)按比例拌和水泥、土、砂等原材料,确保水泥稳定土的配合比准确。
(4)采用分层摊铺、碾压的方式施工,确保水泥稳定土的密实度。
(5)施工过程中,严格控制水泥稳定土的含水量,防止出现裂缝、沉陷等问题。
(6)施工完成后,对水泥稳定土进行养护,确保其强度达到设计要求。
3. 施工过程中应注意的安全事项:(1)在拌和、运输、摊铺过程中,注意防止水泥稳定土的飞扬和泄漏。
(2)碾压过程中,严禁站在碾压机具上作业。
(3)施工现场设置明显的警示标志,提醒过往人员注意安全。
(4)施工车辆进出施工现场时,减速慢行,注意避让行人。
(5)遇恶劣天气,如雨、雪等,应暂停施工,确保施工安全。
四、质量管理1. 施工单位应配备业务熟练、政治素质高的技术人员,担任拌和、摊铺、检测等工序负责人。
2. 严格执行质量责任制,确保水泥稳定土的质量符合设计要求。
3. 定期对水泥稳定土进行质量检测,发现问题及时处理。
五、应急预案1. 遇到人员受伤,立即拨打急救电话,并采取必要措施进行现场急救。
2. 发生火灾、触电等事故,立即切断电源,并采取相应措施进行灭火。
3. 施工现场发生任何事故,应立即报告相关部门,并按照应急预案进行处理。

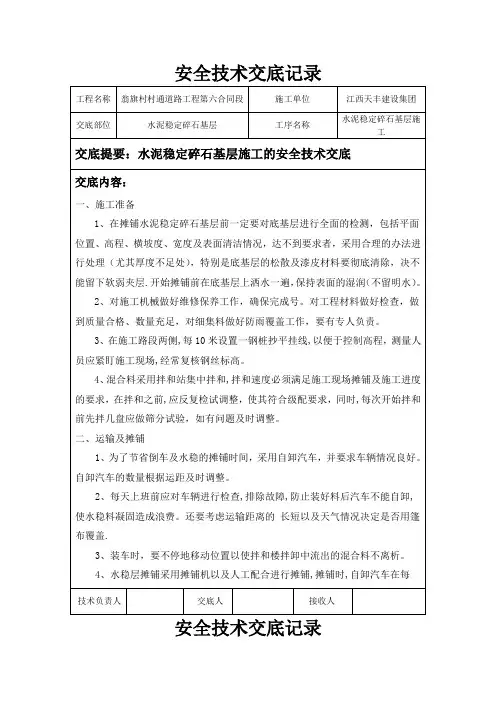

水泥稳定碎石基层施工技术交底1、施工准备1、对施工作业段面派出专人提前采取安全措施、实施有效的交通安全管制。
2、对各种施工机具进行全面检修,应经调试并使其处于良好的性能状态。
应配备有足够的机械,施工能力需配套,重要机械宜有备用设备。
工序:准备下承层-施工放样-加水拌和-运料-摊铺整形-碾压-接缝处理-试验检测-养生2、施工放样施工前对铺筑路段按10m一个断面进行路线标高及中边桩测量。
各结构层的纵断面高程(厚度)采用悬挂细线来控制。
每间隔10米设一基准线立柱,按高程悬挂细线。
为保证细线绷紧,在两端紧线器上安装测力器,以保证细线拉力。
细线悬挂完成后,对基准线进行复测。
摊铺过程中随时对基准线进行检测。
在下面层的表面撒出控制平地机行走方向的灰线,保证平地机始终沿灰线行走。
3、摊铺及碾压1 、整形后,当混合料的含水量等于或略大于最佳含水量时,立即用20t以上振动压路机进行碾压。
直线和不设超高的平曲线段,由两侧路肩开始向路中心碾压;在设超高的平曲线段,由内侧路肩向外侧路肩进行碾压。
碾压时,后轮应重叠1/2轮宽;后轮必须超过两段的接缝处。
后轮压完路面全宽时,即为一遍。
碾压一直进行到要求的密实度为止。
一般需碾压4~8遍,应使表面无明显轮迹。
压路机的碾压速度,头两遍以采用1.5~1.7km/h为宜,以后用2.0~2.5km/h。
碾压按照先轻后重,先边后中的原则,洒水碾压至规定的压实度,在施工过程中应控制结构层高程,宽度,厚度,平整度,横坡等。
2、路面的两侧应多压2~3遍。
3、严禁压路机在己完成的或正在碾压的路段上调头或急刹车。
4、养生经质检合格后,对水泥稳定碎石路段进行喷雾洒水养护,严格控制喷雾洒水量,用水量过多容易造成细微粒的流失,粗颗粒裸露,洒水后立即覆盖塑料薄膜进行养护。
养护期封闭道路,保证无外力对其扰动,养护期为7天。
5、质量管理施工过程中检查和控制基层外形尺寸(厚度、宽度、高程、平整度、压实度等)。
经监理工程师检验合格后方可进入下一道工序。
水泥稳定碎石安全技术交底水泥稳定碎石一般适用于基层或底基层,厚度一般在15~22cm,为保证其质量,规范施工过程,特制定了水泥碎石的施工技术交底。
本技术交底仅是对JTJ034-2000《公路路面基层施工技术规范》、图纸、标书中《技术规范》、合同附件等中“水泥稳定土”一章的补充,请各单位一并执行。
1.0材料1.1路用的水泥、石子、砂等材料必须监理工程师批准。
未经批准的不允许进场,更不准使用.1.2水泥:选用终凝时间较长(宜在6小时以上),且宜用325#矿渣及普通硅酸盐水泥.快硬水泥、早强水泥以及受潮变质的水泥严禁使用。
水泥品牌的选用应考虑其质量稳定性、生产数量、运距等各种因素。
水泥每次进场前应有合格证书,每200T应对水泥的凝结时间、标号进行抽检。
1.3碎石:要求其压碎值不超过30%,最大粒径不大于30mm.碎石的颗粒组成应符合JTJ034—-93中第2.2.1。
6中2#级配要求.为了施工方便,宜采用10-—30mm的粗集料、5——10mm的中集料,0--5mm的石屑细集料三种粒料配合。
其粗集料的压碎值、各种粒料的筛分(主要检查所进料的颗粒级配的偏差情况),0.5mm以下细土的塑性指数,小于0。
075mm的颗粒含量应符合JTJ034—-93中的要求,上述材料进场后的试验项目每2000m3做2个样品试验.1。
4水:凡人或牲畜的饮用水均可用于水泥碎石的施工.2。
0混合料的组成设计2。
1组成设计原则:①粉料含量不宜过多。
②在达到强度的前提下,采用最小水泥剂量,但不小于4。
0%.③改善集料级配,减少水泥用量,使水泥用量不大于6%。
2.2水泥剂量的配制可采用4%、4。
5%、5%、5。
5%、6%五种剂量。
2。
3每种剂量的试件制取9个(最小数量)。
2.4试件必须在规定的温度(20±2℃)保湿养生6天,浸水养生1天后进行无侧限抗压强度,并计算试验结果的平均值、偏差系数,并计算RX(1—1.645Cv)是否大于Rd(本工程设计强度为3。
水泥稳定碎石基层安全施工技术交底一、前言水泥稳定碎石基层是道路工程中常用的基层材料之一,其稳定性和安全性对道路的使用寿命和质量具有重要的影响。
为了确保水泥稳定碎石基层施工的安全性,本文将从施工前的准备工作、施工过程的技术要点以及施工后的注意事项三个方面进行详细的交底。
二、施工前的准备工作1. 设计确认:在施工前,应仔细核实设计图纸和相关技术要求,确保施工过程符合设计要求和规范要求。
2. 施工材料准备:水泥、砂石、碎石等材料应严格按照标准进行选购,并检查其质量合格证明。
同时还需要准备好混凝土搅拌设备、压路机、平板振动器等施工设备。
3. 人员安排:确定施工队伍,明确每个人员的职责和工作任务,保证施工过程中各项工作顺利进行。
4. 安全措施:制定施工方案和安全措施,确保施工现场的安全。
包括但不限于:设立警示标志、施工区域划定、安全员安排等。
三、施工过程的技术要点1. 实地勘察:在施工前需要对施工场地进行实地勘察,确认基础土质条件和排水情况,确保施工的稳定性和安全性。
2. 基层处理:根据设计要求,对基层进行处理,包括基层的压实、修复和调整。
在处理过程中,要注意选用合适的施工方法和设备,确保基层的平整度和稳定性。
3. 水泥稳定碎石的拌和:按照设计比例,将水泥、砂石和碎石进行充分的拌和,确保材料的均匀分布和充分混合。
同时,要注意控制拌合水的用量,保证拌合后的水泥稳定碎石具有合适的流动性和强度。
4. 基层施工:将拌合好的水泥稳定碎石均匀地铺设在基层上,并使用压路机进行较密实的压实。
在压实过程中,要注意控制压路机的速度和频率,以及保持压路机的稳定性,确保水泥稳定碎石的密实度。
5. 养护处理:在水泥稳定碎石基层施工后,进行养护处理是必要的。
通常采用覆盖防尘网和喷洒温水等方式进行养护,以保持基层的湿润和防止裂缝的发生。
四、施工后的注意事项1. 工程验收:施工结束后,应进行工程验收,核实施工的质量和合规性。
确保水泥稳定碎石基层的施工符合相关标准和要求。
水泥稳定碎石基层安全技术交底一、基础知识1.1 什么是水泥稳定碎石基层水泥稳定碎石基层是指使用水泥作为胶合材料,将碎石、矿渣等骨料与水泥充分混合,制成的一种基层材料。
由于水泥的胶充作用,使得碎石与水泥产生黏结,从而形成强度较高、耐久性好的路面基层。
1.2 水泥稳定碎石基层的特点•强度高。
由于水泥胶充作用,使得碎石与水泥产生黏结,形成结实的基层。
•耐久性好。
水泥具有较强的抗风化、抗水侵蚀等特性,能够有效地保护基层,延长路面使用寿命。
•抗裂性能好。
水泥能够使碎石间形成一定的内部摩擦力,从而防止路面开裂。
•施工方便。
与其他材料相比,水泥稳定碎石基层施工简单,适用范围广,适合多种工程项目。
二、水泥稳定碎石基层施工注意事项2.1 施工前的准备工作在进行水泥稳定碎石基层施工前,需要进行以下准备工作:•确定基层。
在进行水泥稳定碎石基层施工前,需要对基层进行勘测和检测,以确定基层的性质和质量。
•确定设计方案。
根据基层性质和设计要求,确定水泥稳定碎石基层的厚度、施工工艺等方案。
•准备材料。
准备碎石、水泥等需要的材料,确保材料质量符合要求。
•准备施工机具和设备。
相应的施工机具和设备应准备充分,确保施工的顺利进行。
2.2 施工过程及注意事项•碎石的选用。
应选择质地均匀、强度较高、无毛刺等缺陷的碎石,以确保最终基层质量。
•水泥的加入与拌合。
水泥的掺入量应按照设计要求进行,拌合时间与方法应掌握,以确保水泥与碎石混合均匀。
•压实。
水泥稳定碎石基层应进行合适的压实,以确保基层的密实度和强度。
•确保施工质量。
在施工过程中,应进行质量检测、控制及管理,确保施工符合相关技术标准和规范。
•施工完毕后,应及时进行维护和养护。
三、水泥稳定碎石基层注意事项3.1 工程质量安全措施在进行水泥稳定碎石基层施工和使用过程中,需要注意以下安全措施:•严格遵守施工作业规范,保证施工作业质量和安全。
•确保施工前有充分的应急预案,确保人员、设备和材料的安全。
水泥稳定碎石基层安全施工技术交底1. 引言水泥稳定碎石基层是一种常用的路面基层材料,具有较好的承载力和抗裂性能。
本文档旨在介绍水泥稳定碎石基层的安全施工技术,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收要求。
2. 施工前的准备工作2.1 材料准备在进行水泥稳定碎石基层的施工前,需要进行材料准备工作。
主要包括水泥、碎石和助剂的采购及存放。
•水泥:选择符合标准的优质水泥,确保其质量稳定。
•碎石:选择坚硬、无黏结物、无泥土和有一定角度的碎石,确保材料的质量和稳定性。
•助剂:根据需要选择适当的助剂,如增强剂、保水剂等。
2.2 设备准备除了材料准备外,还需进行设备准备工作。
主要设备包括搅拌机、压路机、水泥稳定碎石基层施工机械等。
确保设备的完好性和操作的安全性。
2.3 现场准备在施工前,需对施工现场进行准备工作。
包括清理施工区域、设置警示标志、利用防护措施保护现场人员的安全等。
3. 施工过程中的注意事项3.1 基层处理在进行水泥稳定碎石基层的施工前,需要对基层进行处理。
主要包括基层的平整和清理工作。
确保基层的稳定性和质量。
3.2 水泥稳定碎石制备3.2.1 水泥稳定剂的计量根据设计要求,对水泥的用量进行准确计量。
采用称重或容量计量的方法,确保水泥用量的准确性。
3.2.2 水泥稳定碎石的搅拌将预先准备好的碎石和水泥稳定剂放入搅拌机中进行充分搅拌。
搅拌时间一般不少于5分钟,确保搅拌均匀。
3.3 碾压施工3.3.1 初碾将搅拌好的水泥稳定碎石铺设在基层上,并采用压路机进行初碾。
碾压过程中,需注意碾压的顺序和压力,确保基层的均匀密实。
3.3.2 中碾在初碾完成后,再次铺设水泥稳定碎石,并进行中碾。
中碾的目的是进一步提高基层的密实度和平整度。
3.3.3 终碾经过中碾后,进行最后一次铺设和终碾。
终碾的目的是使水泥稳定碎石基层达到设计要求的密实度和平整度。
4. 施工后的验收要求4.1 表面平整度水泥稳定碎石基层的表面应平整,无起伏和明显的不平坦现象。
