建筑工程定额原理与概预算之第五章
- 格式:doc
- 大小:118.00 KB
- 文档页数:19
第五章建筑工程预算定额一、单项选择题:1、材料预算价格是指材料从其来源地到达施工工地仓库后出库的( B )。
A.平均价格 B.综合平均价格 C.指导价格 D.计划价格2、预算定额中的材料消耗不包括( D )。
A.施工操作损耗 B.施工现场堆放损耗C.场内运输损耗 D.场外运输损耗3、预算定额人工幅度差主要是指( A )。
A.预算定额人工工日消耗量与施工劳动定额消耗量之差B.预算定额人工工日消耗量与概算定额消耗量之差C.预算定额人工工日消耗量测定带来的误差D.预算定额人工工日消耗量与其净耗量之差4、因购买的黄砂不合要求,需要对其进行筛砂处理,该人工消耗包含在( B )内。
A.基本用工 B.辅助用工 C.超运距用工 D.人工幅度差5、某材料原价为400元/t,供销部门手续费为1%,运输中不需包装,运输费为()元。
A.440 B.444 C.448.44D.452.886、材料的场外运输损耗包含在( B )内。
A.材料原价 B.运杂费 C.保管费 D.采购费7、定额水平高是指定额工料消耗(B);A. 高B. 低C.多 D、一般8、预算定额中人工工日消耗量应包括(B);A、基本用工B、基本用工和其它用工两部分C、基本用工、辅助用工和人工幅度差三部分D、基本用工、其它用工和人工幅度差三部分9、下列定额中属于施工企业为组织生产和加强管理在企业内部使用的定额是( C )A、预算定额B、概算定额C、施工定额D、直接费定额10、周转材料是指在建筑安装工程中不直接构成( B )可以多次周转使用的工具性材料。
A、具体工程B、工程实体C、工程实质D、实际工程二、多项选择题:1.施工定额中实体性材料消耗定额的制定方法有( ABE )。
A.观测法 B.理论计算法 C.比较类推法 D.经验估计法E.统计法2.下列工作需要施工定额的是( BCDE )。
A.与甲方计算工程造价 B.编制施工组织设计 C.下达施工任务单D.下达限额领料单 E.工程成本核算3、下列包含在定额实体性材料的消耗量中的有( ABCE )。
模板工程概述模板工程是混凝土施工中的重要工序,它不仅影响混凝土工程外观质量,制约混凝土施工进度,而且对混凝土工程造价影响也很大。
模板一般包括平面模板、曲面模板、异形模板、滑模、钢模台车等。
模板工程定额适用于各种水工建筑物的现浇混凝土。
模板工程包括模板制作、运输、安装及拆除。
模板定额计量单位为立模面面积,即混凝土与模板的接触面积。
立模面面积的计量,一般应按满足建筑物体形及施工分缝要求所需的立模面计算。
当缺乏实测资料时,可参考概预算定额附录“水利工程混凝土建筑物立模面系数参考表”,根据混凝土结构部位的工程量计算立模面面积。
1)模板定额的工作内容(1)模板制作的主要工作内容模板制作主要包括:木模板制作,木桁(排)架制作,木立柱、围令制作,钢架制作,预埋铁件制作等,以及模板的运输。
各工作包含的内容如下:(1)木模板制作:板条锯断、刨光、裁口,骨架(或圆弧板带)锯断、刨光,板条骨架拼钉,板面刨光、修整。
(2)木桁(排)架制作:枋木锯断、凿榫、打孔,砍刨拼装,上螺栓、夹板。
(3)木立柱、围令制作:枋木锯断、刨平、打孔。
(4)钢架制作:型材下料、切断、打孔、组装、焊接。
(5)预埋铁件制作:拉筋切断、弯曲、套扣,型材下料、切割、组装、焊接。
(6)模板运输:包括模板、立柱、围令及桁(排)架等,自工地加工厂或存放场运输至安装工作面。
(2)模板安装、拆除工作内容定额的主要工作内容有模板(包括模板、排架、钢架、预埋件等)的安装、拆除、除灰、刷脱模剂、维修、倒仓、拉筋割断等。
模板工程单价编制1)模板制作单价按混凝土结构部位的不同,可选择不同类型的模板制作定额,编制模板制作单价。
如悬臂组合钢模板、普通标准钢模板、普通平面木模板、蜗壳模板、滑升式模板等。
在编制模板制作单价时,要注意各节定额的适用范围和工作内容,特别是各节定额下面的“注”,应仔细阅读,以便对定额作出正确的调整。
模板属周转性材料,其费用应进行摊销。
模板制作定额的人工、材料、机械用量是考虑多次周转和回收后使用一次的摊销量,也就是说,按模板制作定额计算的模板制作单价是模板使用一次的摊销价格。
建筑工程定额原理与概预算建筑工程定额是指在设计施工过程中,根据工程特点和施工工艺,对工程项目进行综合测算后给出的详细施工指导标准。
定额的使用旨在规范施工过程,提高工程质量,确保施工安全,并且实现资源的合理利用和工期的合理控制。
本文将介绍建筑工程定额的原理和概预算方法。
一、建筑工程定额原理建筑工程定额的编制原理主要包括三个方面:按工程量计算、按工艺计算和按工序计算。
按工程量计算是根据工程项目的设计图纸和技术要求,通过对每个工程量单位进行详细分析,确定所需材料和劳动力数量。
按工艺计算是基于施工工艺流程,根据工艺规范和技术规范确定所需的施工工艺和工艺措施。
按工序计算是根据施工过程中所需的不同工序和施工步骤,确定工序的数量和工时。
在编制定额时,需要先确定建筑工程的基本信息,包括工程项目的类型、规模、用途和设计要求等。
然后,根据设计图纸进行测算,包括每个工程量单位的数量和材料的种类、规格、用量等。
接下来,根据施工工艺流程和技术规范,确定工艺和工序的次序和数量。
最后,根据相应的单价和价格指数,计算出建筑工程的总费用。
二、建筑工程概预算方法建筑工程概预算是在工程初步设计阶段进行的估算工作,用于预测工程造价和项目可行性。
概预算的编制方法主要包括四个步骤:确定工程量、编制指标、计算费用和审核预算。
在确定工程量时,需要综合考虑工程项目的特点和设计要求,根据已有的资料和经验进行合理估算。
工程量的确定需要细化到每个工程量单位,并进行逐一核对和计算。
编制指标是根据历史数据和行业经验,确定建筑工程各项费用的计算依据和估算方法。
指标的编制需要考虑每个工程量单位的相对价格和工艺特点。
计算费用是根据工程量和指标,采用适当的计算方法,计算出每个工程量单位的费用,并进行累加得出总费用。
审核预算是对概预算进行审查和核对,确保各项费用计算准确无误,并与实际情况相符。
审核预算还可以发现概预算中可能存在的错误或遗漏,进一步完善概预算的准确性和可靠性。
平时作业习题第1章建设工程定额概论一、选择题1.下列选项中属于工人工作时间中有效工作时间的是()。
A.定额时间 B.休息时间 C.基本工作时间 D.损失时间2.以下时间属于工人工作时间中的定额时间的是( )。
A.停工时间 B.多余时间 C.损失时间 D.有效工作时间3.以下工人工作时间中属于损失时间的是()。
A.违反劳动纪律时间 B.基本工作时间C.辅助工作时间D.有效工作时间4.定额时间是指工人在正常施工条件下,为完成一定数量的产品或符合要求的工作所()。
A.必须消耗的工作时间 B.必须损失的时间C.必须的辅助工作时间D.必须的休息时间5.非定额时间是指与完成施工任务无关的时间消耗,即明显的()A.工作时间 B.工时损失 C.休息时间 D.有效时间6.混合法写实记录可以同时对几名工人进行观察( )。
A.两个以上 B.三个以上 C.四个以上 D.五个以上7.测时法又分为()两种。
A.选择法和接续法 B.记录法和混合法C.数示法和图示法 D.写实法和记录法8.下列选项中对工序特征描述正确的是()。
A.劳动者不变、劳动对象不变但劳动手段改变B.劳动者不变、劳动手段不变但劳动对象改变C.劳动对象不变、劳动手段不变但劳动者改变 .D.劳动者、劳动对象和劳动手段均不改变9.图示法写实记录可以同时对几名工人进行观察()。
A.两个以内 B.三个以内 C.四个以内 D.五个以内10.以下所列的机械工作时间中属于损失时间的是:()。
A、有根据的降低负荷下的工作时间B、不可避免的无负荷工作时间C、低负荷下的工作时间D、正常负荷下的工作时间11.机器的工作时间包括必须消耗时间和()。
A、多余工作时间B、停工时间C、违反劳动纪律时间D、损失时间12.下列时间中不属于定额时间的是()。
A.准备与结束时间B辅助工作时间C.不可避免中断时间D.多余和偶然时间13.建设工程中分项最细,划分子目最多的定额是()。
A.预算定额 B.概算定额 C.施工定额 D.投资估算指标14.在人工工时分析中,准备与结束时间属于()。
建筑工程概预算二、课程教授教化要求1、明白得建筑工程投资构成,明白得建筑工程及相干费用的构成与确信方法。
2、明白得建筑工程定额及单价确信的道理,有关运算方法。
3、操纵建筑工程造价文件的编制,闇练操纵建筑工程量的运算及概预算的实际运算。
三、课程毕业方法和成就评定课程毕业方法采取闭卷测验,试卷从试题库中随机抽取,分A、B卷进行。
毕业成就评定采取考生成就和日常平凡成就(均为百分制)加权确信,测验成就和日常平凡成就分别占80%和20%。
第一章概述教授教化目标和要求:1、操纵订额和预算的概念,明白课程的义务;2、操纵全然扶植项目标划分方法,熟悉并明白得全然扶植法度榜样;3、弄明白设计概算、施工图预算和施工预算的概念;4、熟悉工程预算的编制方法。
1.1 课程的研究对象与义务1. 课程的研究对象本课程的研究内容是经由过程定额和预算这两个对象来表达的。
对象一:定额——即规定的额度,在建筑工程中是指在正常的施工前提下,临盆必定计量单位质量合格的建筑产品所需消费的人工、材料和机械台班的数量标准。
定额——[定额示例]砌筑10m3质量合格的M5混淆砂浆1砖混水砖墙的定额消费量。
由2003建筑工程定额P167:定额编号:A3-25工程项目:10m3M5混淆砂浆1砖混水砖墙人工消费指标:16.08工日材料消费指标:M5混淆砂浆:2.25m3标准砖:5.40千块水:1.06m3机械消费指标:灰浆搅拌机:0.38台班。
对象二:预算——即建筑产品的筹划价格,它是以定额消费量为基准,用泉币这种指标情势,来确信完成必定计量单位质量合格的建筑产品所需的费用。
建筑产品的筹划价格确实是建筑产品价值的泉币表示。
研究建筑产品的价格构成身分和运算方法确实是预算的重要内容。
预算——[预算示例]砌筑250m3质量合格的M5混淆砂浆1砖混水砖墙的预算价格由2003建筑工程定额P167:定额编号:A3-25工程项目:250m3 M5混淆砂浆1砖混水砖墙必定计量单位(10m3)建筑产品的预算价格——定额基价:1777.54元/10m3250m3 M5混淆砂浆1砖混水砖墙的预算价格:2.课程的义务本课程的重要义务,确实是学好预算的三个关键点:精确地应用定额合理地确信工程造价闇练地运算工程量1.2 全然扶植1.2.1 全然扶植的概念1、全然扶植全然扶植是指投资建筑固定资产和形成物质差不多的经济活动,凡是固定资产扩大年夜再临盆的新建、改建、扩建、复原工程及设备购买活动均称为全然扶植。
第五章预算定额5.1 预算定额概述5.1.1 预算定额的概念和作用预算定额是指在正常合理的施工条件下,规定完成一定计量单位的分项工程或结构构件所必需的人工、材料和机械台班消耗的数量标准。
预算定额的作用如下:⑴预算定额是编制施工图预算,确定和控制建筑安装工程造价的基础。
⑵预算定额是对设计的结构方案进行技术经济比较分析的依据。
⑶预算定额是编制施工组织设计时,确定劳动力、建筑材料、成品、半成品和建筑机械需要量的标准。
⑷预算定额是施工企业进行经济核算和经济活动分析的依据。
⑸预算定额是编制标底、投标报价的基础。
⑹预算定额是编制概算定额的基础。
5.1.2 预算定额与施工定额的关系预算定额是在施工定额的基础上制定的,两者都是施工企业实现科学管理的工具,但是两者又有不同之处。
⑴定额作用不同施工定额是施工企业内部管理的依据,直接用于施工管理,是编制预算定额的基础;预算定额是一种计价性的定额,其主要作用表现在对工程造价的确定和计量方面,以及用于进行国家、建设单位和施工单位之间的拨款和结算。
⑵定额水平不同编制施工定额的目的在于提高施工企业管理水平,进而推动社会生产力向更高水平发展,所以应是平均先进的水平标准。
编制预算定额的目的主要在于确定建筑安装工程每一单位分项工程的预算基价,而任何产品的价格都是按照生产该产品所需要的社会必要劳动量来确定的,所以预算定额应体现社会平均水平。
这种水平的差异,主要体现在预算定额比施工定额考虑了更多的实际存在的可变因素,为此,在施工定额的基础上增加一个附加额,即幅度差。
一般预算定额低于施工定额10%左右。
预算定额实际考虑的因素比施工定额多,要考虑一个幅度差,幅度差是预算定额与施工定额的重要区别。
所谓幅度差,是指在正常施工条件下,定额未包括,而在施工过程中又可能发生而增加的附加额。
⑶项目划分和定额内容不同施工定额的编制主要以工序或工作过程为研究对象,所以定额项目划分详细,定额工作内容具体;预算定额是在施工定额的基础上经过综合扩大编制而成的,所以定额项目划分更加综合,每一个定额项目的工作内容包括了若干个施工定额的工作内容。

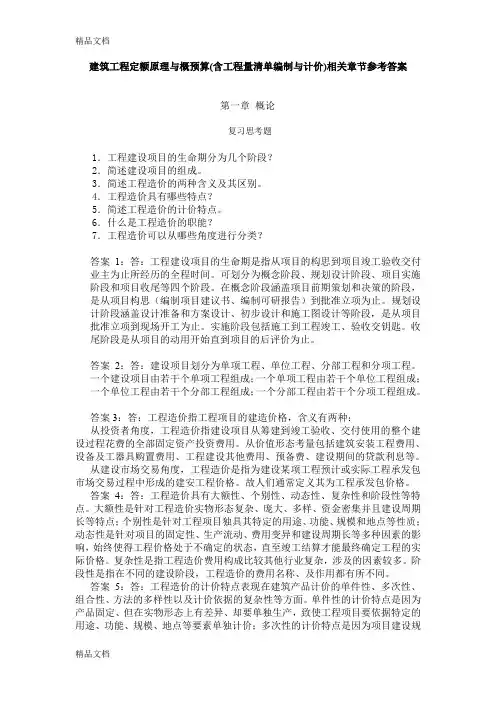

建筑工程定额原理与概预算(含工程量清单编制与计价)相关章节参考答案第一章概论复习思考题1.工程建设项目的生命期分为几个阶段?2.简述建设项目的组成。
3.简述工程造价的两种含义及其区别。
4.工程造价具有哪些特点?5.简述工程造价的计价特点。
6.什么是工程造价的职能?7.工程造价可以从哪些角度进行分类?答案1:答:工程建设项目的生命期是指从项目的构思到项目竣工验收交付业主为止所经历的全程时间。
可划分为概念阶段、规划设计阶段、项目实施阶段和项目收尾等四个阶段。
在概念阶段涵盖项目前期策划和决策的阶段,是从项目构思(编制项目建议书、编制可研报告)到批准立项为止。
规划设计阶段涵盖设计准备和方案设计、初步设计和施工图设计等阶段,是从项目批准立项到现场开工为止。
实施阶段包括施工到工程竣工、验收交钥匙。
收尾阶段是从项目的动用开始直到项目的后评价为止。
答案2:答:建设项目划分为单项工程、单位工程、分部工程和分项工程。
一个建设项目由若干个单项工程组成;一个单项工程由若干个单位工程组成;一个单位工程由若干个分部工程组成;一个分部工程由若干个分项工程组成。
答案3:答:工程造价指工程项目的建造价格,含义有两种:从投资者角度,工程造价指建设项目从筹建到竣工验收、交付使用的整个建设过程花费的全部固定资产投资费用。
从价值形态考量包括建筑安装工程费用、设备及工器具购置费用、工程建设其他费用、预备费、建设期间的贷款利息等。
从建设市场交易角度,工程造价是指为建设某项工程预计或实际工程承发包市场交易过程中形成的建安工程价格。
故人们通常定义其为工程承发包价格。
答案4:答:工程造价具有大额性、个别性、动态性、复杂性和阶段性等特点。
大额性是针对工程造价实物形态复杂、庞大、多样、资金密集并且建设周期长等特点;个别性是针对工程项目独具其特定的用途、功能、规模和地点等性质;动态性是针对项目的固定性、生产流动、费用变异和建设周期长等多种因素的影响,始终使得工程价格处于不确定的状态,直至竣工结算才能最终确定工程的实际价格。
建筑工程概预算第一章建筑工程定额概述一、填空题1.建筑工程定额按生产要素分可分为、、。
2.建筑工程定额按用途分可分为、、及等。
3. 建筑工程定额按费用性质可分为及等。
二、问答题1. 什么是定额?2. 建筑工程定额的作用?第二章施工定额一、填空题1. 施工定额是在正常施工条件下,以施工过程为标定对象而规定的单位合格产品所需消耗的、、的数量标准。
2.施工定额由定额、定额、定额三部分组成。
3.劳动定额按其表现形式有定额和定额两种。
4.材料消耗定额包括材料的净用量和必要的数量。
5. 机械的定额时间包括、和三部分组成。
6. 劳动定额编制方法常用的有、、和四种。
7.工人工作的时间分为定额时间和非定额时间,其中定额时间包括、、,非定额时间包括、、。
8. 周转性材料指标分别用和两个指标表示。
二、选择题1.施工定额的理想水平是( )。
A.先进水平 B.社会平均水平 C.平均先进水平 D.企业平均水平2、时间定额与产量定额的关系是()A、正比例关系B、互为倒数C、第比关系D、等差关系3. 铲运机返回到铲土地点的无负荷时间属于()A、正常负荷下的工作时间B、不可避免的无负荷时间C、.不可避免的中断作用时间D、损失时间三、问答题1. 施工定额的编制原则?2. 什么是时间定额,产量定额?3. 机械台班使用定额的概念?第三章预算定额一、填空题1.预算定额中人工消耗指标中包括了、、超运距用工和人工幅度差四项。
2.预算定额中材料消耗指标包括工程实体的材料消耗、和三部分。
3.预算定额中是的施工机械台班消耗定额指标是以为单位进行计算的。
二、选择题1.预算定额反映的理想水平是( )。
A.企业先进水平 B.社会平均合理水平C.平均先进水平 D.企业平均水平2.预算定额的编制原则包括:()A.简明适用的原则B.统一性与差别性相结合原则C.社会平均水平原则D.扩大综合原则E.量价分离原则3. 预算定额的主要原由有()A、编制施工预算B、控制工程定额C、编制招标标底D、进行竣工结算4. 预算定额与施工定额的区别()A、定额水平不同B、主要作用不同C、定额项目划分不同D、消耗指标不同5. 材料的场外运输损耗包含在( )内。
建设工程定额及概预算第一章建设工程概预算概论1.1 建设工程项目及其建设程序1.1.1 建设工程概念建设工程,是指土木工程、建筑工程、线路管道和设备安装工程及装修工程。
建设工程的实现一样是通过具体的建设项目实施的,因此,正在具体实施过程中的建设工程可称为建设工程项目。
1.2 建设工程项目分类1)按建设性质划分⑴新建项目⑵扩建项目⑶改建项目⑷迁建项目⑸复原项目2)按用途划分⑴生产性项目工业项目、矿业项目、农林水利项目、运输邮电项目等。
⑵非生产性项目用于满足人民物质和文化生活需要的项目,要紧包括住宅、教育、文化、卫生、体育、行政机关和社会团体办公用房等项目。
3)按行业性质和特点划分⑴竞争性项目⑵基础性项目⑶公益性项目4)按建设规模划分按项目的建设总规模或总投资可分为大型、中型、小型项目三类。
1.1.3 建设工程的项目划分1.建设项目建设项目是指有一个设计任务书,按照一个总体设计进行施工的各个工程项目的总体。
如新建一个工厂、矿山、学校等。
2.单项工程单项工程是指在一个建设项目中具有独立的设计文件,竣工后能够独立发挥生产能力或效益的工程。
如工业项目中的各个车间、办公楼、食堂、住宅等3.单位工程是指竣工后一样不能独立发挥生产能力或效益,但具有独立的设计图纸,能够独立组织施工的工程。
它是单项工程的组成部分。
如设备安装、电气照明、室内给水排水等差不多上单项工程中所包含的不同性质的单位工程。
4.分部工程分部工程是单位工程的组成部分。
按照工程部位、设备种类、使用材料的不同,能够将一个单位工程分解若干个分部工程。
如房屋的土建工程可分为基础工程、混凝土工程、楼地面工程、屋面工程等。
5.分项工程分项工程是分部工程的组成部分。
按照不同的施工方法、不同的材料、不同的规格,能够将一个分部工程分解为若干个分项工程。
砖石分部工程→砖砌体、毛石砌体两类,砖砌体→外墙和内墙等分项工程。
1.1.4 项目建设程序按照建设项目进展的内在联系和进展过程,建设程序分为若干时期,这些进展时期有严格的先后次序。
建筑工程定额原理与概预算之第五章第五章预算定额5.1 预算定额概述5.1.1 预算定额的概念和作用预算定额是指在正常合理的施工条件下,规定完成一定计量单位的分项工程或结构构件所必需的人工、材料和机械台班消耗的数量标准。
预算定额的作用如下:⑴预算定额是编制施工图预算,确定和控制建筑安装工程造价的基础。
⑵预算定额是对设计的结构方案进行技术经济比较分析的依据。
⑶预算定额是编制施工组织设计时,确定劳动力、建筑材料、成品、半成品和建筑机械需要量的标准。
⑷预算定额是施工企业进行经济核算和经济活动分析的依据。
⑸预算定额是编制标底、投标报价的基础。
⑹预算定额是编制概算定额的基础。
5.1.2 预算定额与施工定额的关系预算定额是在施工定额的基础上制定的,两者都是施工企业实现科学管理的工具,但是两者又有不同之处。
⑴定额作用不同施工定额是施工企业内部管理的依据,直接用于施工管理,是编制预算定额的基础;预算定额是一种计价性的定额,其主要作用表现在对工程造价的确定和计量方面,以及用于进行国家、建设单位和施工单位之间的拨款和结算。
⑵定额水平不同编制施工定额的目的在于提高施工企业管理水平,进而推动社会生产力向更高水平发展,所以应是平均先进的水平标准。
编制预算定额的目的主要在于确定建筑安装工程每一单位分项工程的预算基价,而任何产品的价格都是按照生产该产品所需要的社会必要劳动量来确定的,所以预算定额应体现社会平均水平。
这种水平的差异,主要体现在预算定额比施工定额考虑了更多的实际存在的可变因素,为此,在施工定额的基础上增加一个附加额,即幅度差。
一般预算定额低于施工定额10%左右。
预算定额实际考虑的因素比施工定额多,要考虑一个幅度差,幅度差是预算定额与施工定额的重要区别。
所谓幅度差,是指在正常施工条件下,定额未包括,而在施工过程中又可能发生而增加的附加额。
⑶项目划分和定额内容不同施工定额的编制主要以工序或工作过程为研究对象,所以定额项目划分详细,定额工作内容具体;预算定额是在施工定额的基础上经过综合扩大编制而成的,所以定额项目划分更加综合,每一个定额项目的工作内容包括了若干个施工定额的工作内容。
5.1.3 预算定额的编制原则⑴按社会平均水平确定预算定额的原则⑵简明适用、严谨准确的原则⑶坚持统一性和差别性相结合原则5.1.4 预算定额的编制依据⑴现行劳动定额;⑵现行的预算定额、人工、材料、机械预算价格等;⑶现行设计规范、施工及验收规范、质量评定标准和安全操作规程;⑷通用标准图集、具有代表性的典型工程施工图及有关图集;⑸新技术、新结构、新材料和先进的施工方法等;⑹有关科学实验、技术测定和统计、经验资料。
5.2 预算定额的编制5.2.1 预算定额的编制步骤⑴准备工作⑵收集资料⑶编制定额⑷核准报批5.2.2 预算定额的编制方法⑴确定各项目的名称、工作内容及施工方法⑵定额计量单位与计算精度的确定若物体有一定厚度,而长度和宽度不定时,采用面积为单位;若物体的长、宽、高均不一定时,则采用体积或容积单位;若物体断面形状大小固定,则采用延长米为计量单位。
⑶工程量计算通过计算出典型设计图纸所包括的施工过程的工程量,以便在编制预算定额时利用施工定额的人工、材料和机械消耗指标确定预算定额所含工序的消耗量。
⑷计算和确定预算定额中各消耗量指标预算定额是在施工定额的基础上编制的一种综合性定额,所以首先要将施工定额中以施工过程、工序为项目确定的工程量,按照典型设计图纸,计算出预算定额所要求的分部分项工程量;然后以此为基础,再把预算定额与施工定额两者之间存在幅度差等各种因素考虑进去,确定出预算定额中人工、材料、机械台班的消耗量指标。
⑸编制预算定额基价预算定额基价是指以货币形式反映的人工、材料、机械台班消耗的价值额度,乘以定额各消耗量指标,得到该项定额的人工费、材料费和机械使用费,并汇总形成定额基价。
⑹编制预算定额项目表格,编写预算定额说明5.2.3 预算定额消耗量指标的确定⑴人工消耗量指标的确定确定方法有两种:一种是以施工定额为基础确定,另一种是以现场观察测定资料为基础计算。
①基本用工∑==ni i i t V W 11W 1为基本用工数量;V i 为工序工程量;t i 为相应工序的时间定额;i 为工序的序号;n 为工序的数量。
② 材料及半成品超运距用工超运距 = 预算定额规定的运距 – 劳动定额规定的运距∑==ni i i t V W 12W 2为超运距用工数量;V i 为超运距材料的数量③ 辅助用工∑==ni i i t V W 13W 3为辅助用工数量;V i 为加工材料的数量④ 人工幅度差∑==31j j W U α式中,α为人工幅度差系数,一般土建工程为10%,设备安装工程为12% 。
综上所述,预算定额中各分项工程的人工消耗量指标,就等于该分项工程的各种用工数量之和,即:()∑=+=311j j W W α⑵ 材料消耗量指标的确定材料消耗量指标(定额)是指在正常施工条件下,用合理使用材料的方法,完成单位合格产品所必须消耗的各种材料、成品、半成品的数量标准。
预算定额中材料消耗量指标包括:主要材料(主要材料净耗量和材料损耗量)、次要材料和周转性材料。
材料消耗量的计算方法有观察法、实验法、统计法和计算法四种。
①主要材料净用量的计算主要材料的净用量,要根据各分项工程的特点和相应方法综合进行确定。
例:一砖墙分项工程,经测定计算,每10m3墙中梁头、板头体积为0.28m3,预留孔洞体积0.063m3,突出墙面砌体0.0629m3,砖过梁0.4m3,则每10m3墙体的砖及砂浆净用量计算如下:2×墙厚的砖数×(10-0.28-0.063+0.0629)标准砖 = 墙厚×(砖长+灰缝)×(砖厚+灰缝)2×1×9.72= 0.24×(0.24+0.01)×(0.053+0.01)=5143(块)砂浆净用量 =(1-砖数×每块砖体积)×(10-0.28-0.063+0.0629) =(1-529.1×0.24×0.115×0.053)×9.72 =2.192 m3②材料损耗量计算材料损耗量是指建筑材料、成品、半成品在场内(工地工作范围)的运输损耗和施工损耗。
按平均先进水平确定损耗率。
㈠损耗量包括的内容:a 由工地仓库、现场堆放地点或施工现场加工地点到施工操作地点的运输损耗。
b施工操作地点的堆放损耗。
c操作时的损耗。
这里的损耗量不包括二次搬运和规格改装的加工损耗,场外运输损耗包括在材料预算价格内。
㈡损耗率损耗量×100 %损耗率 = 总消耗量通常以损耗量与净用量的比作为损耗率。
即损耗量损耗率 = × 100% (简化计算公式)净用量则:总消耗量=净用量×(1+损耗率)部分材料损耗率参考资料部 分 材 料 损 耗 率 表序号材料名称工程名称损耗率(%)1标砖基础0.42标砖砌体13标砖方砖柱34砂浆土建25砌筑砂浆砌体16水泥1例:砌10m3一砖墙,标砖的消耗量指标即使用量为:标砖 = 5143/(1-1%)= 5195(块)砂浆 = 2.192/(1-1%)= 2.21414(立方米)③预算定额中的次要材料的确定对于用量不多,价值不大的材料,可采用估算等方法计算其使用量,将此类材料合并为一个“其它材料费”项目,其计量单位用“元”表示。
④预算定额中周转性材料消耗量的确定周转性材料用多次使用,分次摊销的办法计算,因此周转性材料消耗指标均为多次使用并已扣除回收折价的一次摊销数的数量。
其消耗量指标有二:一是一次使用量;二是摊销量。
一次使用量供建设单位和施工单位申请备料和编制施工作业计划使用。
摊销量是应分摊到每一计量单位分项工程或结构构件上的消耗数量,也就是纳入预算定额的实际消耗掉的数量。
如混凝土模板用量计算:㈠现浇混凝土模板用量每m3混凝土的模板一次使用量 = 1m3混凝土接触面积×每m2接触面积需模量 = 周转使用量×1/K1即:周转使用量= 一次使用量×K1摊销量= 一次使用量×K2K1:周转使用系数1+(周转次数-1)×损耗率K1 =周转次数K2:摊销量系数(1-损耗率)×回收折价率K2 = K1—周转次数×(1+施工管理费率)1- 损耗率回收量= 一次使用量×周转次数回收折价率回收折旧系数 =1 +施工管理费率一次使用量:周转材料周转一次使用的基本量,即一次投入量。
损耗率:周转材料在第二次和以后各次周转中,为了补充难以避免的损耗所需的补充量,以每周转一次的平均损耗率来表示。
周转次数:周转材料重复使用的次数。
周转使用量:每周转一次的平均使用量。
回收量:每周转一次,平均可回收的量。
摊销量:定额规定的平均一次消耗量。
柱梁板墙楼梯壳体周转次数 5 6 6 10 5 3 损耗率(%) 15 15 15 10 10 15计算模板的K1、K2系数模板周转次数每次损耗率(%)K1K23 15 0.4333 0.31354 15 0.3625 0.27265 10 0.28 0.20395 15 0.32 0.24816 10 0.25 0.18666 15 0.2917 0.23188 10 0.2125 0.16498 15 0.2563 0.21149 15 0.2444 0.204410 10 0.19 0.1519例:假定10立方米钢筋混凝土圈梁一次使用板材为1.143立方米,模板周转次数为8次,每次周转损耗15%,模板支撑一次使用量0.219立方米,周转次数5次,损耗率15%,计算其摊销量。
解:一次使用量=1.143+0.219=1.362周转使用量=1.143×0.2563+0.219×0.32=0.362摊销量=1.143×0.2114+0.219×0.2481=0.2959(以上计算结果单位均为立方米)㈡预制混凝土构件模板消耗指标计算时,不考虑消耗率,按多次使用,平均分摊的办法计算。
即:一次使用量摊销量 =周转次数㈢摊销量的简化计算模板摊销量不分现浇和预制,损耗率均按15%考虑,计算式为:一次使用量(1+损耗率)摊销量 =周转次数⑶机械台班消耗量指标的确定预算定额中的机械台班消耗量指标,一般是在施工定额的基础上,再考虑一定的机械幅度差进行计算的。
机械幅度差是指在合理的施工组织条件下机械的停歇时间。
①大型机械台班消耗量大型机械,如土石方机械、打桩机械、吊装机械、运输机械等。
其台班消耗量指标是按施工定额中规定的机械台班产量计算,再加上机械幅度差确定的。
