中粗砂褥垫层技术交底
- 格式:doc
- 大小:23.00 KB
- 文档页数:2
中粗砂垫层安全技术交底1. 背景介绍中粗砂垫层是一种常用的地基处理材料,广泛应用于建筑工程、交通工程等领域。
中粗砂垫层的施工涉及到一系列的安全技术,本文将对这些安全技术进行交底,以确保施工过程的安全。
2. 施工前的准备工作在进行中粗砂垫层施工前,需要进行一系列的准备工作,以确保施工过程中的安全。
2.1 工程准备在开始施工之前,需要进行工程准备工作。
包括确定施工范围、标线等,以确保施工区域的安全。
2.2 施工设备的准备确保所需的施工设备齐全,并进行检查和维护。
确保设备的安全性能,并配备必要的安全防护设施。
2.3 人员准备合理安排施工人员,确保施工人员具备相应的技能和经验,并加强安全教育和培训。
3. 施工过程中的安全措施在施工过程中,需要采取一定的安全措施,以确保施工人员的人身安全以及施工质量。
3.1 安全警示标识施工现场应设置明显的安全警示标识,提醒施工人员注意安全。
标识的内容应清晰明确,能够被工人容易理解。
3.2 安全防护设施的设置在施工现场设置必要的安全防护设施,如防护栏杆、安全网等,防止工人跌落或发生其他意外。
3.3 作业区域的划分根据工作的特点和安全要求,合理划分作业区域,确保施工人员能够有条不紊地进行作业,避免混乱和事故的发生。
3.4 施工现场的清理及时清理施工现场的杂物和垃圾,保持施工现场的整洁,防止工人因为滑倒等原因受伤。
3.5 施工人员的个人防护要求施工人员佩戴必要的个人防护装备,如安全帽、防护眼镜、防尘口罩等,确保施工人员的人身安全。
4. 施工结束后的安全措施在施工结束后,需要进行一系列的安全措施,以确保整个施工过程的安全和质量。
4.1 施工区域的清理清理施工现场的杂物和垃圾,将施工区域恢复到正常的使用状态。
4.2 设备的维护和保养对施工过程中使用的设备进行维护和保养,确保设备的安全性能,为下次施工做好准备。
4.3 施工记录和总结记录施工过程中的相关数据和情况,总结施工中的安全问题和经验教训,以便今后的施工参考。
工程名称日期交底部位褥垫层、垫层页数共8页交底内容:一、材料要求0.5~1cm粒径碎石、C15商品砼。
二、主要机具水准仪、水准尺、钢卷尺、平头铁锹、抹子、手推车、蛙式打夯机、挖掘机、铲车、挖掘机、自卸式土方车、混凝土罐车、汽车泵、平板振动器等。
三、作业条件:1、褥垫层、垫层方案及施工图纸已经确定。
2、清除基底垃圾等杂物,清除积水淤泥,组织有关单位进行验槽,包括轴线尺寸、水平标高以及有无积水等情况,办好基槽隐蔽等手续。
3、对碎石进行材料现场验收,符合要求,运输路线畅通。
4、确定复合地基承载力特征值、单桩竖向承载力特征值、检测桩身完整性,复合地基承载力特征值通过现场复合地基载荷试验确定,单桩竖向承载力特征值通过静载荷试验确定,桩身完整性通过低应变法确定,以上试验均需在桩身强度达到设计要求并满足规范规定的养护期后由有相应资质的单位完成,待检测合格经设计方核认后方可进行施工。
5、所有施工材料、机械、人员已经进场,且具备施工条件。
四、操作工艺工艺流程:测量放线→褥垫层施工→测量放线→模板支设→混凝土垫层→混凝土养护。
工程名称日期交底部位褥垫层、垫层页数共8页五、施工工艺5.1测量放线根据施工技术交底、施工图纸对褥垫层位置进行定位放线,按设计要求褥垫层铺设范围应超出素垫层边缘不小于200mm。
放线完毕后经项目部相关管理人员对位置及角度进行验收,验收合格后方可进行下道工序。
工程名称日期交底部位褥垫层、垫层页数共8页5.2褥垫层施工待CFG桩基检测合格经设计方核认后,分层进行回填230mm 厚粒径5~10 mm 的碎石褥垫层,每层铺设厚度150-200mm 。
碎石垫层每边比素垫层边缘宽200mm ,褥垫层夯填度不得大于0.9 。
工程名称日期交底部位褥垫层、垫层页数共8页(1)将地基表面的浮土和杂质清除干净,平整地基,妥善保护基坑边坡,防止坍土混入砂石垫层中。
(2)对回填料进行检查,对粒径过大的碎石应及时挑选出来,按照设计要求采用粒径合适良好的碎石。
砂石褥垫层技术交底 Modified by JACK on the afternoon of December 26, 2020砂石褥垫层技术交底一、概况本工程地基为CFG桩处理复合地基,褥垫层为250㎜厚级配砂石,石子采用碎石,最大粒径不大于20㎜,中粗砂掺量为20%-30%。
褥垫层采用静力压实法,夯填度不大于,褥垫层平面范围宽出筏板基础垫层250㎜。
二、材料及主要机具:1、采用人工级配砂石:采用质地坚硬的中砂、粗砂、碎石(中号)、细石。
2、级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾,含泥量不宜超过3%。
碎石最大粒径不宜大于20㎜。
3、主要机具:静力振动器、装载机、手推车、平头铁锹、喷水用胶管、2米靠尺、小线或细铅丝、钢尺或木折尺等。
三、施工准备1、设置控制铺筑厚度的标志,如水平标准桩或标高桩。
2、在基础较深的地方搭设串筒或溜槽,便于级配砂石下到坑底,不能直接向下抛洒,防止离析。
3、砂石料按照配合比在基坑上面搅拌均匀。
4、检查基槽的边坡是否稳定,并清除基底上的浮土和积水。
四、操作工艺1、人工级配砂石,应将砂石拌合均匀,砂石料配合比为:细石:中石:中粗砂=3:4:3,其质量均应达到设计要求或规范的规定。
2、分层铺筑砂石1)铺筑砂石的每层厚度,一般为15-20㎝,分层厚度可用样桩控制。
2)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开—米,并充分压(夯)实。
3)铺筑的砂石应级配均匀。
如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。
4)洒水:铺筑的级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%-12%。
5)夯实或碾压;用蛙式打夯机时,应保持落距为400~500㎜,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。
采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50㎝,边缘和转角处应用人工或蛙式打夯机补夯密实。

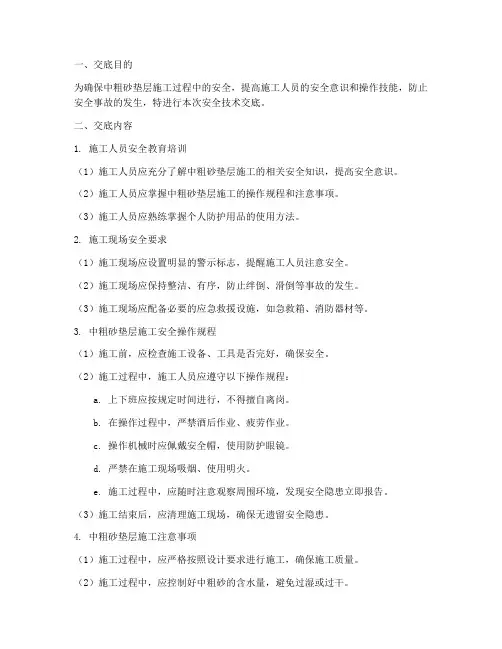

一、交底目的为确保中粗砂垫层施工过程中的安全,提高施工人员的安全意识和操作技能,防止安全事故的发生,特进行本次安全技术交底。
二、交底内容1. 施工人员安全教育培训(1)施工人员应充分了解中粗砂垫层施工的相关安全知识,提高安全意识。
(2)施工人员应掌握中粗砂垫层施工的操作规程和注意事项。
(3)施工人员应熟练掌握个人防护用品的使用方法。
2. 施工现场安全要求(1)施工现场应设置明显的警示标志,提醒施工人员注意安全。
(2)施工现场应保持整洁、有序,防止绊倒、滑倒等事故的发生。
(3)施工现场应配备必要的应急救援设施,如急救箱、消防器材等。
3. 中粗砂垫层施工安全操作规程(1)施工前,应检查施工设备、工具是否完好,确保安全。
(2)施工过程中,施工人员应遵守以下操作规程:a. 上下班应按规定时间进行,不得擅自离岗。
b. 在操作过程中,严禁酒后作业、疲劳作业。
c. 操作机械时应佩戴安全帽,使用防护眼镜。
d. 严禁在施工现场吸烟、使用明火。
e. 施工过程中,应随时注意观察周围环境,发现安全隐患立即报告。
(3)施工结束后,应清理施工现场,确保无遗留安全隐患。
4. 中粗砂垫层施工注意事项(1)施工过程中,应严格按照设计要求进行施工,确保施工质量。
(2)施工过程中,应控制好中粗砂的含水量,避免过湿或过干。
(3)施工过程中,应加强施工现场的通风,确保空气质量。
(4)施工过程中,应避免施工人员直接接触中粗砂,防止尘肺病的发生。
(5)施工过程中,应定期对施工人员进行体检,确保身体健康。
三、交底要求1. 施工人员应认真听取本次安全技术交底,确保理解并掌握相关安全知识。
2. 施工过程中,施工人员应严格遵守安全操作规程,确保施工安全。
3. 施工现场管理人员应加强对施工现场的巡查,及时发现并消除安全隐患。
4. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
四、交底时间本次安全技术交底时间为XX年XX月XX日。
五、交底人本次安全技术交底由XX单位安全生产负责人XX同志进行。
砂石褥垫层施工方案一、概况本工程地基为CFG桩处理复合地基,褥垫层为200伽厚级配砂石,石子采用碎石,最大粒径不大于30伽,中粗砂掺量为20% -30%。
褥垫层采用静力压实法,夯填度不大于0.9,褥垫层平面范围宽出基础外边缘尺寸200伽。
二、材料及主要机具:1、采用人工级配砂石:采用质地坚硬的中砂、粗砂、碎石(中号)、细石。
2、级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾,含泥量不宜超过3%。
碎石最大粒径不宜大于30伽(10~30mm适宜)。
3、主要机具:小型夯实机、装载机、手推车、平头铁锹、喷水用胶管、 2 米靠尺、小线或细铅丝、钢尺或木折尺等。
三、施工准备1、设置控制铺筑厚度的标志,如水平标准桩或标高桩。
2、在基础较深的地方搭设串筒或溜槽,便于级配砂石下到坑底,不能直接向下抛洒,防止离析。
3、砂石料按照配合比在基坑上面搅拌均匀。
4、检查基槽的边坡是否稳定,并清除基底上的浮土和积水。
四、操作工艺1、人工级配砂石,应将砂石拌合均匀,砂石料配合比为:中粗砂:中细石=3:7,其质量均应达到设计要求或规范的规定。
2、分层铺筑砂石1)铺筑砂石的每层厚度,一般为15~20 cm,分层厚度可用样桩控制。
2)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5—1.0 米,并充分压(夯)实。
3)铺筑的砂石应级配均匀。
如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。
4)洒水:铺筑的级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%-12%5)夯实或碾压;用小型夯实机或人工夯实时,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。
3、找平和验收:1)施工时应分层找平,夯压密实,并应设置纯砂检查点。
下层密实度合格后,方可进行上层施工。
用贯入度进行检查,小于试验所确定的贯入为合格。
2)最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。
砂石褥垫层施工安全技术交底内容应知应会清单
安全技术交底内容:
1、进入施工现场应遵守施工现场的安全文明相关规定, 进入施工现场必须戴好安全帽、扣好帽带, 并带好相应的作业安全防护用具, 作业过程中禁止作业人员嬉戏、打闹。
2、酒后人员严禁进入施工现场,
4、挖掘机、装载机司机必须持证山岗, 严禁无证操作、驾驶。
5、机械操作人员要按安全技术规程操作, 严禁机械带病工作, 挖掘机回转半径以内禁止站人, 时刻注意安全, 以免事故发生。
各种机械操作人员、司机, 严禁违章操作、酒后作业, 必须执行安全操作规程。
6、挖土过程中确认机械周围无行人和障碍物时, 才能开始工作, 同时鸣喇叭示意人员避开。
7、夜间施工时, 应由足够的照明, 装拆应由专业电工负责。
8、采用小型夯实机械夯实时, 必须按照其安全操作规程进行操作。
1)、操作和传递导线人员都要戴绝缘手套和穿绝缘胶鞋;
2)、检查电路应符合要求, 接地(接零)良好。
各传动部件均正常, 方可作业;
3)、手把上电门开关的管子内壁和电动机的接线穿入手把的入口处, 均应套绝缘管或其它绝缘物;
4)、作业时, 电缆线不可张拉过紧, 应保证有3-4m的余量, 递线人员应依照夯实路线随时调整, 电缆线不得扭结和缠绕。
作业中需移电缆线时, 就停机进行;
5)、操作时, 不得用力推拉或按压手柄, 转弯时不得用力过猛, 严禁急转弯;
6)、作业后, 切断电源, 卷好电缆, 如有破损, 应及时修理或更换;。
砂石褥垫层施工安全技术交底砂石褥垫层是建筑工程中常见的施工方案,它能有效地分散沉降压力、保护地基和建筑物结构。
然而,在施工过程中,若不遵守相关的安全技术要求,就可能会出现安全事故,给工人的人身安全和建筑物的安全带来威胁。
因此,本文将以砂石褥垫层施工为例,介绍相关的安全技术交底。
安全技术交底的目的安全技术交底是指施工前,由施工单位的负责人对工程现场相关施工作业进行的安全要求和技术规定的传达和交流。
它的目的在于决策施工队伍了解工程建设过程中的安全技术要求,提高安全意识,规范作业行为,从而减少事故率、增强施工操作的安全性、可靠性。
安全技术交底必须清晰明确、言之有物,提前规划、细致周密,以确保顺利实施施工计划并预防和减少人员伤亡事故的发生。
砂石褥垫层施工安全技术交底施工前的准备施工前,需要对施工现场进行安全检查,了解场地状况,判断能否开展施工,确定施工的范围和方法,并进行详细的计划和安全技术交底。
在此过程中应注意以下事项:1.现场安全检查。
在进行砂石褥垫层施工前,需要进行全面的现场安全检查,了解场地状况、周边环境以及可能存在的危险品和隐患,保证施工安全。
2.施工方案。
在安全检查后,制定对砂石褥垫层施工的方案,包括必要的施工准备工作,施工安全要求和操作规程等。
施工方案要明确,关键技术参数要清晰规定。
3.评估风险,在施工前,需对施工作业环境中可能发生的危险身体进行辨认并分析可能含有的安全事故,以及可能带来的损失及其后果,通过相应的应对措施来对可能性发生的危险进行调整和控制。
施工作业中的安全措施1.工人必须穿戴劳保用品。
在进行砂石褥垫层施工时,工人必须穿戴合格的安全帽、防护鞋和手套等劳保用品,以防止施工过程中出现头部、足部或手部的伤害。
2.施工过程中的资料备份。
在施工过程中,需要对各个砂石褥垫层的层次和装填的砂石质量进行记录,以备后期验收和施工保证。
3.安全防护措施完善。
对于可能造成灾害的施工负荷,应持续加强对施工操作的监控,同时制定完善的安全防护措施,防止砖块或砂石因失稳而滑落。
中粗砂垫层技术交底河北港口集团港口工程有限公司分项工程施工技术交底书施工单位:河北港口集团港口工程有限公司工程名称:黄骅港散货港区干散货作业区堆场地基处理工程分项工程名称:砂垫层项目技术负责人:主办技术员:2012年8月日技术交底工程名称黄骅港散货港区干散货作业区堆场地基处理工程交底项目砂垫层接受交底单位交底内容:1、工程概况真空预压区北1、北2区,真空联合堆载预压区北1区、北7区、北13区。
场地回填标高为+5.5m。
结构层为回填土,土工布铺设完成后,进行砂垫层铺设,铺设厚度真空预压区0.4m(真空联合堆载预压区铺设厚度0.5m),工程量约为45200m3。
3、砂的质量控制要求采用含泥量小于3%的中粗砂,干密度大于 1.5t/m3,渗透系数大于1*10cm-2/s。
3、施工准备进场的砂子经现场监理见证取样,并送试验室检验合格后方可使用,存放场地要充分满足施工需要,现场布局合理。
4、施工工艺流程施工准备→测量放线→中粗砂垫层铺设→施工验收5、工序施工方法5.1测量定位5.1.1施工前由项目部测量人员用GPS放出各分区的施工边线,并用彩旗做好标记。
5.1.2在铺设砂垫层之前,对土工布铺设完成后的地面标高进行验收。
根据验收的地面标高,在砂垫层铺设区内,按1个/500m2插设小竹杆,小竹杆上用红漆标示要求铺设的施工标高。
5.2中粗砂垫层的铺设采取机械、人工铺设相结合的施工方法。
采用反铲车进行倒运人工配合整平。
砂垫层铺设必须严格控制厚度,真空预压区厚度达到400mm(真空联合堆载预压区500mm),铺设过程中,要注意随时清理砂垫层上的杂物,人工进行整平。
5.3检查验收每一个施工区域铺设完毕后进行自检,检查中粗砂垫层的标高与厚度是否符合设计要求,自检完毕后报项目部技术人员进行检查,检查合格后由项目部技术员报监理工程师验收,经监理工程师验收合格后方可进行下一道工序的施工。
5.4试验检测:结合工程用量,以5000 m3为一批,不足5000 m3按一批计进行检验,检验合格后报监理工程师审批后方可使用。
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工时间:____________________二、褥垫层施工技术要求1. 褥垫层材料:选用符合设计要求的砂石混合料,其粒径、级配应符合规范要求。
2. 褥垫层厚度:根据设计要求,褥垫层厚度一般为200mm,虚铺厚度为230mm。
3. 夯实度:褥垫层夯实度应小于等于0.9。
4. 边缘处理:褥垫层每边伸出垫层边250mm。
5. 集水坑底处理:集水坑底清理干净,先铺设一层100mm碎石层,再铺设砂石褥垫层。
三、施工工艺1. 清扫基地地面:将地基表面浮土杂物清理干净,并把边坡拍实,防止流土混入褥垫层。
2. 铺设褥垫层:按照设计要求,将砂石混合料铺设在清理干净的基地地面上。
3. 震动找平:采用平板振动器进行震动,使褥垫层密实平整。
4. 验收:褥垫层施工完成后,进行验收,确保褥垫层厚度、夯实度、平整度等符合设计要求。
四、安全技术措施1. 施工人员应佩戴安全帽、防尘口罩、手套等个人防护用品。
2. 施工现场应设置安全警示标志,确保施工安全。
3. 道路施工区域应设置安全隔离设施,防止交通事故发生。
4. 施工过程中,注意观察褥垫层施工情况,发现异常情况及时处理。
5. 遇到雨雪天气,应及时采取措施,防止褥垫层发生沉降。
6. 严格执行褥垫层施工规范,确保施工质量。
五、注意事项1. 施工过程中,注意施工顺序,确保褥垫层施工质量。
2. 严格控制褥垫层厚度、夯实度,确保施工质量。
3. 施工过程中,注意观察褥垫层施工情况,发现异常情况及时报告。
4. 严格执行安全技术措施,确保施工安全。
5. 施工完成后,及时清理施工现场,保持环境卫生。
六、验收标准1. 褥垫层厚度:符合设计要求。
2. 褥垫层夯实度:小于等于0.9。
3. 褥垫层平整度:符合设计要求。
