屋面找平层技术交底
- 格式:doc
- 大小:30.88 KB
- 文档页数:5
屋面找平层施工、屋面广场砖施工技术交底交底内容:本工程屋面找平层分三个层次第一层钢筋砼结构基层上20厚1:3水泥砂浆找平层,第二层屋面保温层上C15细石砼找平层30厚,第三层屋面聚氨脂涂膜防水层10厚细砂隔离层上20厚1:3水泥砂浆找平层。
长城铝业425%普通硅酸盐水泥,中砂含泥量2%。
1、水泥砂浆找平层施工铺1:3水泥砂浆前基层表面应清扫干净并洒水湿润。
2、找平层纵横每6m留一条20mm宽分格缝。
坡度符合设计要求2%,水落口周围直径500mm范围内坡度≥5%,水泥砂浆找平层厚度为20厚。
3、砂浆铺设由远而近,由高到底的程序进行,最好的每分格内一次连续铺成,严格掌握坡度,用2m左右方尺找平,待砂浆收水后用铁抹子压实抹平。
终凝前轻轻取出嵌缝条,完工后表面不得踩踏。
4、注意气侯变化,铺设找平层12h后需洒水养护,找平层硬化后用密封油膏嵌填分格缝。
每500m2制作抗压试块一组。
质量要求找平层所用材料配合比必须符合设计要求施工规范规定,找平面粘结牢固没有松动,起砂现象。
表面平整,平整度强度、坡度、转角处理、分格缝、水落口均符合设计要求施工规范规定。
5、细石砼找平层施工,砼强度等级C15厚30mm,采用机拌机捣,铺设遵照由远而近、由高到底程序进行。
1、清理基层,铺细石砼,每500m2制做抗压试块一组;2、铺细石砼用长刮杆刮平,振捣密实,表面塌陷处应用细石砼补平,再用长刮杆刮一次,用木抹子搓平、压实。
3、找平层做完24h后,及时养护,每六米做纵横分格缝,完后用密封防水油膏嵌缝。
4、屋面广场砖铺结同板块地面,基底清干净浇水湿润3-4厚水泥加107胶结合层砖缝宽8mm,1:1水泥砂浆勾缝。
质量要求细石砼材质强度、配合比、密实度、找平层与保温层结合符合设计要求施工规范要求,细石砼找平层表面密实、平整清洁、坡度正确与管道口及突出层面部结合严密平顺牢固无空鼓。
允许偏差平整5mm。
安全要求:严格按安全操作规程及安全技术交底要求操作严禁违章作业,做到安全生产、文明施工。
屋面找平层技术交底一、概述屋面找平层是一种屋面防水工程承接层。
主要作用是在基层屋面防水层之上,用水泥砂浆将屋面找平,以便安装屋面表面材料。
本文档将对屋面找平层的技术要求、工艺流程及注意事项进行交底。
二、要求1.基层应平整、牢固,并具备良好的抗压能力,无渗漏现象。
2.材料宜采用优质的水泥、细砂和外加剂,且要严格按照施工方案进行搭配调制。
3.找平层厚度不宜过厚,一般以3~5cm为宜,厚度不宜超过1/3屋面整体厚度。
4.防止裂缝:找平层应注意开展施工质量监控,采取合理的防护措施,避免出现因温度变化或极端气象等原因引起的裂缝。
5.精细度:找平层表面应平滑、饱满、不起砂、不起露、不淌水,表面不垂直的挂耐不大于1.5mm。
水平方向两米跨度内的偏差不应大于5mm.三、工艺流程1.基层处理:先将原屋面表面的附着物清除干净,切除破损之处,并检查基层底面是否平整,有凸起或不规整处均应用批刀处理整平。
2.湿润基层:在对基层进行整平前需要先进行湿润处理,表面水湿润均匀,避免在施工过程中因基层吸水过快而失水使砂浆胶结不良。
3.找平层施工:按照施工方案进行搭配调制砂浆,利用找平工具及时对材料进行配料,严控水泥的用量,以保证找平层的质量。
4.表面处理:在找平层未干透前,采用振动钢制板或塑料拍子进行表面压实和抹光,将表面净平,不留高处,防止在封顶层安装过程中产生变形并保证整个屋面的强度和美观度。
5.养护:找平层施工完成后,应进行养护4-7天,以达到强度要求。
四、注意事项1. 温度适宜:找平层施工时,宜选择环境温度适宜的时间段进行,避免环境温度过低或过高情况下施工。
2. 搅拌均匀:施工前应将砂、水泥等材料充分搅拌均匀。
3.合理用量:砂浆应合理配料,以免造成过度浪费和浇注流动性不够的情况。
4. 安全施工:找平层施工时应加强安全措施,带好安全帽、手套等必要的防护措施,确保施工人员的人身安全。
5. 施工质量监控:在施工过程中应严格按照规范操作和标准化流程进行,并且要定期检查,开展施工质量监控,及时发现并消除问题。

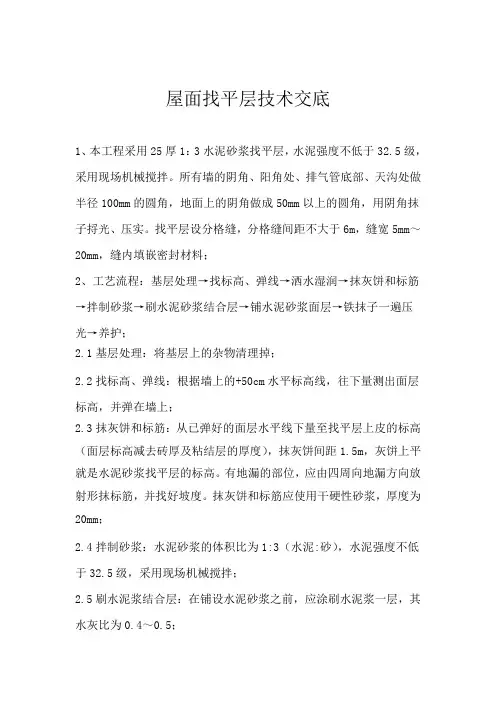

屋面找平层技术交底1、本工程采用25厚1:3水泥砂浆找平层,水泥强度不低于32.5级,采用现场机械搅拌。
所有墙的阴角、阳角处、排气管底部、天沟处做半径100mm的圆角,地面上的阴角做成50mm以上的圆角,用阴角抹子捋光、压实。
找平层设分格缝,分格缝间距不大于6m,缝宽5mm~20mm,缝内填嵌密封材料;2、工艺流程:基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→拌制砂浆→刷水泥砂浆结合层→铺水泥砂浆面层→铁抹子一遍压光→养护;2.1基层处理:将基层上的杂物清理掉;2.2找标高、弹线:根据墙上的+50cm水平标高线,往下量测出面层标高,并弹在墙上;2.3抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高(面层标高减去砖厚及粘结层的厚度),抹灰饼间距1.5m,灰饼上平就是水泥砂浆找平层的标高。
有地漏的部位,应由四周向地漏方向放射形抹标筋,并找好坡度。
抹灰饼和标筋应使用干硬性砂浆,厚度为20mm;2.4拌制砂浆:水泥砂浆的体积比为1:3(水泥:砂),水泥强度不低于32.5级,采用现场机械搅拌;2.5刷水泥浆结合层:在铺设水泥砂浆之前,应涂刷水泥浆一层,其水灰比为0.4~0.5;2.6铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间将砂浆铺均匀,然后用木刮杠按灰饼高度刮平。
铺砂浆时如果灰饼已硬化,在木刮杠刮平后,应将利用过的灰饼敲掉,用砂浆将其填平;2.7铁抹子一遍压光:铁抹子压一遍,直到出浆为止。
如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂(1:1)的拌合料,再用铁抹子用力抹压,使干拌料与砂浆紧密结合为一体;2.8养护:找平层压光完工后,应采用塑料薄膜覆盖。
待终凝后洒水养护,保持湿润,养护时间不少于7d。
待其表面抗压强度达5MPa后,才能上人;3、表面平整度要求为±10mm;4、现场操作地点及周围必须清洁整齐,做到工完场清,杜绝材料浪费现象。
交底人:被交底人:交底日期:交底日期:。

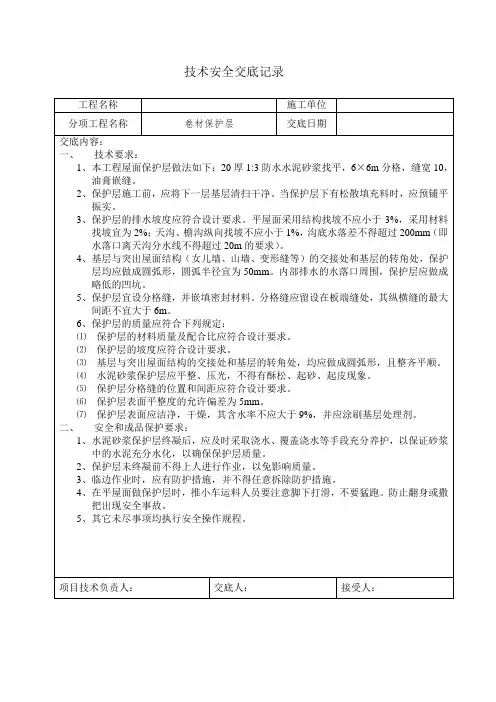

技术及安全交底记录

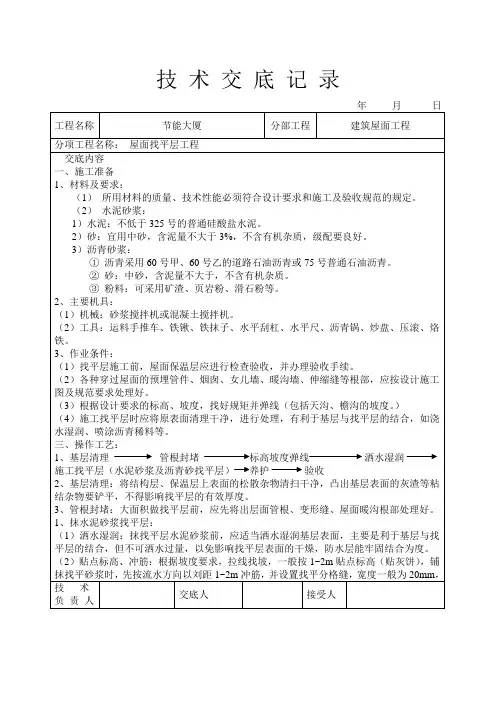

一、施工准备:
1、材料:所有材料的质量、技术性能、砂浆配合比,必须按设计要求和施工规范规定;
2、作业条件:找平层施工前,屋面结构层进行检查;各种穿过屋面的预埋管件根部等部位应按设计图纸要求做好处理;根据设计要求的坡度,弹线、找好规矩(包括天沟大坡度),并进行彻底清扫。
二、施工工艺要求:
1、基层处理:将结构层松散杂物清扫干净,凸出基层的硬块剔平扫净,并由工程管理人员经过验收后方可进行下一工序施工;
2、基层清理干净以后,对基层进行高、低部位确定,然后根据实际情况确定:厚度超过30㎜部位用细石混凝土先行浇,对厚度少于10㎜的部位采取埋设钢丝网的办法处理;
3、充筋或贴灰饼,根据坡度要求拉线找坡贴灰饼方向充筋,充筋间距为1.5米(在屋面排水沟、雨水口处严格控制5%排水坡度要求);
4、铺设水泥砂浆找平层,其下层应于以湿润,先刷水灰比为0.4—0.5的水泥浆一遍并随刷水铺,抹压平整,尽量少留接缝;
5、找平层在能上荷载的情况下必须及时切割变形缝,室内地面以框架轴线为切割点,屋面以36㎡为切割标准;
6、找平层施工完成以后在24小时须进行养护,在次期间严禁人员在上走动,楼地面必须每天开门窗通风一次。
三、质量要求:
1、找平层所用的原材料及配合比,必须符合设计要求和施工规范要求;
2、无大于
40㎜2的起皮、空故、起砂等质量缺陷;3、各有坡度要求的部位必须满足规范和设计要求;4、表面平整度允许偏差为5㎜
四、安全要求:
施工过程中必须严格按照安全操作规程进行施工,严禁在施工过程中有违章指挥和违章作业的现象。

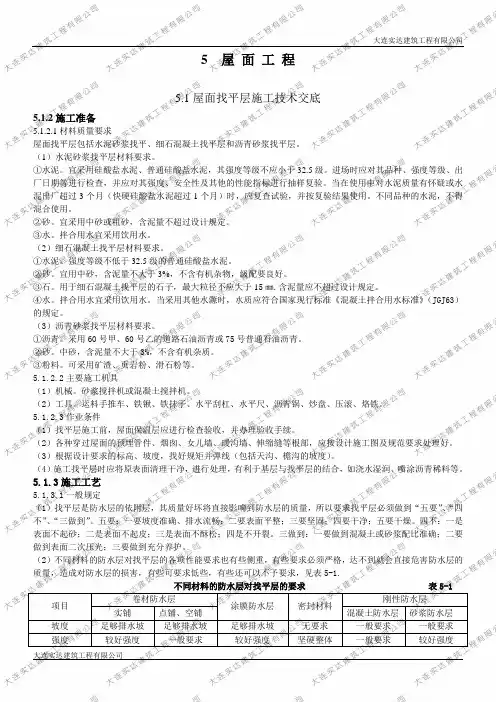

5 屋面工程5.1屋面找平层施工技术交底5.1.2施工准备5.1.2.1材料质量要求屋面找平层包括水泥砂浆找平、细石混凝土找平层和沥青砂浆找平层。
(1)水泥砂浆找平层材料要求。
①水泥。
宜采用硅酸盐水泥、普通硅酸盐水泥,其强度等级不应小于32.5级。
进场时应对其品种、强度等级、出厂日期等进行检查,并应对其强度、安全性及其他的性能指标进行抽样复验。
当在使用中对水泥质量有怀疑或水泥出厂超过3个月(快硬硅酸盐水泥超过1个月)时,应复查试验,并按复验结果使用。
不同品种的水泥,不得混合使用。
②砂。
宜采用中砂或粗砂,含泥量不超过设计规定。
③水。
拌合用水宜采用饮用水。
(2)细石混凝土找平层材料要求。
①水泥。
强度等级不低于32.5级的普通硅酸盐水泥。
②砂。
宜用中砂,含泥量不大于3%,不含有机杂物,级配要良好。
③石。
用于细石混凝土找平层的石子,最大粒径不应大于15㎜.含泥量应不超过设计规定。
④水。
拌合用水宜采用饮用水。
当采用其他水源时,水质应符合国家现行标准《混凝土拌合用水标准》(JGJ63)的规定。
(3)沥青砂浆找平层材料要求。
①沥青。
采用60号甲、60号乙的道路石油沥青或75号普通石油沥青。
②砂。
中砂,含泥量不大于3%,不含有机杂质。
③粉料。
可采用矿渣、页岩粉、滑石粉等。
5.1.2.2主要施工机具(1)机械。
砂浆搅拌机或混凝土搅拌机。
(2)工具。
运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁。
5.1.2.3作业条件(1)找平层施工前,屋面保温层应进行检查验收,并办理验收手续。
(2)各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
(3)根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)。
(4)施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润、喷涂沥青稀料等。
5.1.3施工工艺5.1.3.1一般规定(1)找平层是防水层的依附层,其质量好坏将直接影响到防水层的质量,所以要求找平层必须做到“五要”、“四不”、“三做到”。
技术交底记录附赠材料商业计划书的制作流程不业计划书制作是一个复杂的系统工程,如何安排撰写计划往往会使创业者十分困惑司的创业者都有自己的撰写思路和技术路线,一般都会遵循一定的写作程序来进行。
下面介绍一种被普遍接受的商业计划书制作流程 1.商业计划构思细化阶段刚刚获取一个新的创意和想法后,创业者需要与志同道合者或相关领域专家对创意进行初步的研判和构思。
首先,需要通过相关问题的讨论判断该创意是不是一个好的创业机会。
创业机会识别所需要关注的七大领域经典问题可以在第一章第三节中获取。
其核心问题包括:该项目提供什么产品与服务,目标人群是谁,市场容量多大,竞争对手是谁,竞争优势有哪些等。
如果对这些问题的分析都能得到一个激动人心的答案,那么这个创意和项目就可以进入到创业构思过程中。
在创业构思过程中,首先,最需要探讨的问题是创业项目的商业模式和发展规划,也就是该公司从0到1,从小到大的一系列发展过程。
其次需要讨论的是如何把公司发展构想阶段化,以及在每一个阶段需要关注哪些核心问题。
具体来说,就是提出创业公司的发展战略,并落实到纸面。
最后,根据产品与服务的特点设计出商业计划书制作的路径,一般都会经历产品分析、行业与市场分析、市场调研和访谈商业计划书制作和完善等过程2.资料获取和市场调研阶段所要进入行业的市场结构、政策支持、技术水平等相关问题,这些资料和数据分析可以使对产品与服务需要进入的行业和市场进行初步研究,查询相关年鉴、报表和文献了解解该产品的发展思路。
创业者由表及里地了解该产品与服务在行业和市场中所处的位置,有利于创业者更好地理收集定性的信息,如购买周期,对购买决策者来说可能导致他们拒绝本产品与服务的可能潜在客户的数量、他们愿意付的价钱、产品与服务对于客户的经济价值等。
此外,还应当己销售渠道的客户。
准备一份客户调查纲要,获取足够多的信息,这些信息包括:现有和同多个产品与服务的现有和潜在客户建立联系。
其中,至少有一个是你计划将选作自障碍,你的产品与服务为什么能够在你的目标用户和客户的应用环境之中起作用。
1、材料准备P.O 42.5水泥、中砂、SBS改性沥青防水卷材(300厚)、细石砼2、机械用具砼搅拌机、手推车、铁锹、铁抹子、水平刮杆、水平尺、密封沥青反应釜、钢卷尺、扫帚、小白线、剪刀、滚动刷等3、技术准备3.1材料进场后,应检验产品合格证、使用说明书并按规定取样复试,严禁在工程中使用不合格的材料。
3.2平屋面做法:120mm厚钢筋砼楼板→70mm厚聚笨挤塑板保温层→0.4厚薄膜隔离层→1:3水泥砂浆找坡层→3+3 SBS防水卷材4、作业条件4.1各种穿过屋面的预埋管件根部及通风口、女儿墙、伸缩缝等处的根部应按图纸及规范要求做好处理;4.2根据设计规定的坡度弹线、找好天沟、檐沟的坡度,并进行彻底清扫;4.3铺设防水层前,应将找平层表面上的尘土、杂物彻底清理干净,且保证找平层干燥,含水率应小于9%。
4.4防水层施工严禁在雨天和五级风及其以上时施工。
5、施工方法5.1找平层施工:5.1.1施工工艺:清理基层→弹标高控制线→贴饼冲筋→20厚1:3水泥砂浆找平层→养护(1)清理基层:将找坡层表面松散的尘土、水泥浆、灰渣等杂物清理干净。
(2)弹标高坡度线:找平层厚度为20mm,测量放出控制线。
(3)贴饼充筋:根据坡度要求拉线找坡贴灰饼,顺排水方向冲筋,冲筋间距1-2m.(4) 1:3水泥砂浆找平层:①施工前,应适当用水湿润找坡层表面,以无明水,阴干为宜。
②找平层设置分格缝,间距10米一道,缝宽为20mm,并且用密封膏封严。
③找平层坡度要符合设计要求。
平屋面采用材料找坡宜为2%,天沟、檐沟纵向找坡不应小于1%。
④大面积抹灰在两筋中间铺砂浆,用抹子摊平,然后用刮杠根据两边冲筋标高刮平,再用木抹子找平,然后用木杠检查平整度。
⑤铁抹于压第二遍、第三遍:当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可找平、压实,完成第三遍抹压,这道工序,宜在砂浆终凝前进行。
屋面找平层工程技术交底屋顶找平层工程是指在旧屋顶的基础上增加一层新的找平层,使屋顶的表面变得平整,增加屋顶的承载能力。
屋顶找平层大多数应用于旧屋顶或屋顶出现漏水的情况下,可以提升屋顶的保温、隔水以及防止老化等状况的发生,同时也可以展现建筑的美观和大气。
一、施工前准备1、设计方案的制订:根据屋顶平面图,设计准确的找平层标高、倾斜度与排水设计方案,确保施工顺利,维护施工工期和施工质量。
2、材料的准备:找平层施工中采用的主要材料如砂浆、钢筋、水泥、防水涂料等需要提前购买好并配好比例,以备施工使用。
3、控制层的处理:控制层处理需要根据屋面情况进行,多使用的控制层为防水砂浆层,所以需要掌握好控制层厚度和施工方式。
二、施工流程1、清理屋面:清理完整的屋面不仅是施工的基础,同时也影响屋面找平层的建设品质。
清理屋面清除杂物、陈旧漆层或者油垢,清除的干净程度对于施工以及之后的使用十分重要。
2、铺设控制层:铺设找平层控制层是为了保证找平层的厚度,同时能够起到防水作用,施工中应按照防水砂浆层厚度进行铺设。
3、找平层砂浆的加工:找平层砂浆的材料主要是水泥、河沙及添加剂。
找平层砂浆材料的搭配比例应是根据实际情况进行编配,以保证找平层砂浆达到规定的性能指标。
施工中需要掌握好找平层砂浆的加工工艺,施工时间不能超过规定时间,不然就会对砂浆的性能带来影响。
4、找平层的施工:找平层的施工需要进行根据混凝土地面上增加坡度,应按照设计要求进行组织施工。
及时检查屋面找平层层厚度与坡度是否符合设计要求。
5、防水层的涂抹:找平层完工后,涂抹防水涂料是保证屋面防水性能的关键之一,按照涂抹次序进行施工,可以增加施工安全性,提高涂刷效果。
6、防腐处理:施工完成后应根据规定期限,对于金属件进行防腐处理,能够提高屋面找平层的使用寿命和防腐等级。
三、质量验收1、找平层厚度与坡度:在验收屋面找平层时,必须重点关注找平层的厚度和坡度是否符合设计要求,一旦发现施工过程中出现问题,应尽快采取措施进行处理。
一、工程概况1. 工程名称:___________2. 工程地点:___________3. 施工单位:___________4. 施工负责人:___________5. 交底日期:___________二、施工前准备1. 施工人员必须经过安全技术培训,了解本工程的安全技术要求,掌握操作规程。
2. 施工现场必须配备必要的安全防护设施,如安全帽、安全带、防护栏杆等。
3. 施工现场应设置警示标志,提醒施工人员注意安全。
4. 施工现场应设置消防设施,确保消防通道畅通。
三、施工工艺及注意事项1. 施工工艺:基层处理→找平层铺设→保温材料铺设→找平层养护→施工验收。
2. 施工注意事项:(1)基层处理:施工前应对基层进行清理,确保基层表面平整、干净,无松散、油污等。
(2)找平层铺设:找平层材料应符合设计要求,铺设时应平整、均匀,厚度应满足设计要求。
(3)保温材料铺设:保温材料应符合设计要求,铺设时应平整、均匀,无空鼓、裂缝等缺陷。
(4)找平层养护:找平层铺设完成后,应进行养护,确保找平层强度达到设计要求。
(5)施工验收:施工完成后,应进行质量验收,确保工程质量符合设计要求。
四、安全措施1. 施工人员必须佩戴安全帽,上下班途中必须佩戴安全帽。
2. 高处作业时,必须佩戴安全带,并系好保险绳。
3. 脚手架、防护栏杆等安全设施必须符合国家相关标准,确保施工安全。
4. 施工现场严禁酒后作业、违章作业。
5. 施工现场应设置专人负责安全管理工作,确保施工安全。
五、环境保护措施1. 施工过程中产生的废水、废气、废渣等应按照国家环保标准进行处理。
2. 施工现场应设置环保设施,确保施工现场环境整洁。
3. 施工过程中应减少噪音污染,避免影响周边居民。
六、应急措施1. 施工现场应设置急救箱,配备常用急救药品。
2. 施工现场应制定应急预案,一旦发生安全事故,应立即启动应急预案,确保人员安全。
3. 施工人员应熟悉应急预案,了解事故处理流程。
屋面找平层技术交底屋面找平层技术交底屋面找平层是一项重要的建筑技术,在建筑施工中扮演着举足轻重的角色。
找平层是指在屋面铺设瓦片或其他材料之前,对屋面进行调平处理,为接下来的屋面铺设工作提供平整的基础。
本文将详细介绍屋面找平层技术的操作流程、所使用的材料和施工注意事项。
一、操作流程1.清理屋顶在进行屋面找平层之前,首先需要将屋顶进行彻底地清洁。
清理过程中需要移除屋面上的杂草、垃圾、残留的建筑材料等,让屋顶表面平整干净。
2.确定施工方法在进行找平层施工之前,需根据实际情况选择适合的施工方法。
常用的施工方法有水泥砂浆找平和聚合物水泥找平。
3.调制砂浆在施工现场用干混砂浆将水倒入桶中,然后用搅拌机搅拌均匀。
根据需要调整砂浆的比例和水的用量,保证砂浆的粘度和流动性达到要求。
4.进行施工施工前要在屋顶表面划出施工区域,并保证其平整。
随后,逐步将砂浆倾倒在施工区域中,并采用刮板或屈光器进行找平。
注意要在规定时间内完成施工,以确保砂浆的刚性不受影响。
5.修整和磨平在找平层完成后,需对找平层进行修整和磨平,以确保找平层表面的平整度和光滑度。
修整过程中应去除松散的表面砂浆和小块杂质。
待找平层整体固化后,可以使用砂纸或研磨机对找平层表面进行打磨,以进一步提高表面平整度。
二、所使用的材料1.砂浆:主要由水泥、沙子、水等原材料组成。
砂浆用于对屋面进行调平处理,可以选择普通的硅酸盐水泥砂浆或特种的聚合物水泥砂浆。
2.水平仪:用于检测屋面表面的平整度和水平度。
3.帆布、绳子、胶带等工具:用于笼络砂浆和防止砂浆外漏。
4.刮板、屈光器、砂纸等工具:用于对砂浆进行修整和打磨。
三、施工注意事项1.施工之前应认真查看屋面的状态,确认屋面是否存在裂缝、缺口等问题。
必要时应进行修补或处理。
2.在施工过程中,应对现场进行整体保护,保持施工区域干净整洁,防止砂浆外漏而污染周围环境。
3.不同材料的找平层施工方法和砂浆比例等均有所不同。
在施工之前,需要根据实际情况选择适合的材料和方法,并根据材料说明书调配砂浆。
屋面找平层施工技术交底记录日期:xxxx年xx月xx日地点:施工现场一、施工目的:为了使屋面达到平整、光滑的要求,确保后续瓦工和防水工程的顺利进行,同时提高整个屋面工程的质量。
二、施工准备工作:1.购买所需材料:找平剂、水泥、沙子、水等;2.准备施工工具:搅拌机、搅拌棒、施工刮板、手动敲打工具等;3.确认施工区域:根据设计要求和现场实际情况,确定需要进行找平层施工的区域。
三、施工步骤:1.清理施工区域:将施工区域的杂物、尘土等清理干净,确保施工面整洁;2.搅拌找平剂:按照找平剂的使用说明,将适量的找平剂倒入搅拌机中,添加适量的水进行搅拌,直至搅拌均匀;3.施工刮平:将搅拌好的找平剂倒在施工区域上,用施工刮板将找平剂均匀刮开,保证找平层的平整度;4.敲打处理:施工刮平后,用手动敲打工具对找平层进行敲打,确保找平层的紧实性和平整度;5.完工验收:待找平层施工完成后,进行验收,确认找平层的平整度符合要求。
四、施工注意事项:1.找平剂的比例:根据找平剂的使用说明,严格按照比例搅拌,以确保找平层的强度和耐用性;2.搅拌均匀度:搅拌机搅拌找平剂时,要确保搅拌均匀,否则可能导致找平层表面出现不平整的现象;3.施工刮平力度:在将找平剂刮平时,要保持力度均匀,厚度一致,避免出现过度或不足的情况;4.敲打力度:在敲打找平层时,要轻重适度,避免敲击过度导致找平层损坏;5.施工现场管理:严禁乱倒乱扔材料,施工现场要保持整洁,防止材料浪费和影响施工质量。
五、施工安全措施:1.施工人员必须佩戴安全帽、安全鞋等个人防护装备;2.搅拌机操作人员要注意电气安全,确保电源接地良好;3.找平剂刮平时,要防止刮板滑动造成意外伤害;4.施工现场要设置警示标志,防止他人误入施工区域。
负责人姓名:_________负责人签字:_________以上技术交底记录已经详细说明了屋面找平层施工的目的、准备、步骤、注意事项和安全措施,确保施工的顺利进行和工程质量的保证。
