玻化微珠施工技术交底
- 格式:docx
- 大小:31.38 KB
- 文档页数:5
玻化微珠施工工艺及技术要求1. 保温层施工流程图2.材料配制保温施工前应指定专人负责材料配制.配制方法如下:2.1.界面处理砂浆的配制:界面处理砂浆:水按1:0.25重量比用砂浆搅拌机或手提搅拌器搅拌均匀。
界面砂浆应在2小时内使用完毕。
2.2.玻化微珠保温浆料的配制:该浆料应随搅随用,在90分钟内用完。
注意应搭设搅拌棚,保温浆料应在搅拌棚内用砂浆搅拌机搅拌,注意现场文明施工。
玻化微珠露天存放时,用苫布或细目安全网覆盖。
胶粉贮存应注意防潮、防雨、下垫上盖。
2.3.抗裂砂浆的配制抗裂砂浆照水灰比约为1:4的比例制备浆料,在搅拌机内先加水后再加抗裂砂浆,反复搅拌均匀糊状即可使用,制备好的砂浆料在2小时内用完,超时间严禁使用,因此掌握好搅拌时间和数量,随拌随用。
3.施工要求3.1 外保温施工单位在进行施工前必须对基层进行验收,并做好交接检验的书面记录,要求总包、监理和甲方进行签字确认。
3.2 墙体的湿度不应高于其周围环境的平衡湿度;3.3 抹灰基底须经过至少1周的干燥保养期,基层在涂刷剂前须做含水率检测,含水率不大于10%;3.4 门窗,室外(门窗的)卷帘,特别是水平设置的盖板(如窗台板,女儿墙盖顶板), 必须在外保温体系施工之前完成,外墙上的门窗框要安装完成,并且塞缝完成。
与外墙面连接的护栏,不能在外保温施工好后再在外保温墙面上挖洞装护栏,固定雨落管道等用的支架也应预先安装完,并且所有以上这些均需考虑外保温体系的厚度;装饰用牛腿、线角的预埋螺栓(预埋螺栓应有塑料膨胀套管包裹)需在外保温施工前预埋完成,玻化微珠保温层完成后与螺栓交接的孔洞边缘应进行封堵。
3.5 自来水管、煤气管、空调进出口及各种进户管线等所有进出作外保温外墙面的管线均需预埋套管,套管伸出墙面的长度至少应为外保温体系的厚度;3.6 外墙的所有构件的预埋件安装完成;3.7 外保温施工单位在施工前必须对上述内容进行交接检验,并签注交接检验单。
一、施工部位住宅户内与不采暖公共部分之间的墙面;书房间除外二、施工工具及材料水泥、中砂、手推车、抹灰桶、钢抹刀、刮杠木抹子等用抹灰工具及放线工具;水泥:采用级矿渣硅酸盐水泥,使用有效期为生产即日起3个月内使用,期间如有结块现象应停止使用;砂:含泥量不得超过3%,并过筛除去杂质;保温材料:玻化微珠保温砂浆,干密度≤300kg/m3,抗压强度≥,导热系数≤,燃烧性能:A级;玻纤网格布网眼尺寸4mm×4mm幅宽200mm;面层材料:成品抗裂砂浆;界面处理剂三、施工方法基面处理施工前清除墙面浮尘、油污及混凝土脱模后的隔离剂,保温施工基面干净坚实,并达到验收标准;将混凝土构件、门窗过梁、构造柱表面凸出部分凿平,有蜂窝、麻面、疏松部分的混凝土表面凿到实处,并涂刷混凝土界面处理剂,用水泥砂浆补平; 对混凝土构件中使用的顶模棍、铅丝等金属表面应涂刷防锈漆;将混凝土表面的油渍、坠灰等清除保证施工作业面干净,对砌体结构应提前两天浇水湿润每天不得少于2遍;将窗框四周缝隙用发泡胶嵌塞密实,门窗框应粘贴好塑料薄膜,以防污染;水电或其它各种管线必须安装完毕,并用细石混凝土将墙面管洞填充密实包括脚手架孔洞;抹灰所用的操作平台已搭设完成并验收合格;混凝土基层需用1:1水泥砂浆掺专用界面剂进行喷涂,厚度3~5mm,严禁遗漏;在砌块的表面不需使用界面剂,在表面进行轻微喷水,在砌块与混凝土结合处铺设20cm 宽玻纤布并锚固;施工前吊垂直,弹厚度控制线,找好厚度基准点,贴饼、冲筋;操作1、保温砂浆的使用范围:所有外墙的内墙面2、工艺流程:基层拉毛→吊垂直线、套房、弹控制线→冲筋、打点→门口护角→抹保温砂浆→抹抗裂砂浆;3、基层处理:将水泥与砂按体积比1:预拌,搅拌均匀后加入界面剂再次搅拌至粘糊状,装入喷斗内进行机械喷毛;墙体喷毛应均匀、无露底,施工完12小时后应浇水养护,保持表面湿润,养护时间为3天;4、冲筋:根据墙面基层平整度、垂直度及抹灰层厚度的要求墙面25mm,吊垂直、套方、找规矩、经校核无误后在墙面上用保温砂浆制作冲筋带,间距为,并用靠尺找好垂直、平整;5、水泥护角:楼梯间门口、窗洞口处阳角应用1:3水泥砂浆打底,宽度不小于50㎜,根据灰饼和门窗框边离墙的空隙用方尺规方后,用靠尺靠垂直、平整;6、抹灰前,将墙面根部的楼板清扫干净,在抹灰过程中掉下的落地灰及时回收后继续使用;注意已凝结或将要凝结的料浆决不可在使用,因此在抹灰时必须随时把落地灰回收使用,以免浪费;7、置备料浆按保温砂浆的可使用时间一般为1小时,确定每次搅拌料浆量一定要在初凝前用完,使用过程中不允许加水,对于已凝固的灰浆决不能再加水搅拌使用;干粉料:水的重量比例为1:,投料顺序为将定量的水倒在搅拌桶中,再加入干粉砂浆,加入干粉的过程中应用搅拌器不停的搅动,3~5min内拌匀后再静置3~5min左右后再次搅拌,即可抹灰使用;保温砂浆对加水较敏感,水量过大不仅影响抹灰操作,同时降低抹灰层的强度;水量过小会加快凝结、缩短使用时间;8、抹灰操作:因保温层厚度较厚,必须分层完成,上层灰要在下层灰干燥后进行;楼梯间墙面在踢脚处留150mm高采用1:3水泥砂浆打底找平,完成面较保温层低20mm;抹第一层保温:厚度15mm左右,,第一遍完成时随即在混凝土墙与砌体墙接缝处压入一层玻纤网格布,每边搭接不少于100mm,将网格布压入砂浆中;第一遍因与基底粘结,在抹灰时必须压实,表面搓成毛面,并避免反复抹压;抹第二层保温:待第一层干燥后开始抹第二层砂浆,墙体为10mm,保温砂浆涂于墙上后,随即用刮杠紧贴上、下冲筋条面由左向右刮去多余的料浆,同时补上不足的部分;该工序在料浆初凝前可多次施工,直至墙面平整,剔除冲筋的灰饼用料浆补平在抹完第二层保温1小时后,用铁抹子轻轻适当收成光面;9、涂抹抗裂砂浆:抗裂砂浆配合比为粉料:水=1:;待保温基层干燥后直接在保温砂浆表面涂抹抗裂砂浆,抗裂砂浆厚度控制在2mm左右;用铁抹子或刮板进行纵横不同方向两遍以上涂刮抹灰,40min左右在浆料终凝前现场用手指按,当略感干硬,但仍可见指印时即可用抹子压光;在压光过程中料浆硬化、出现毛刺时,可用排笔蘸水,在料浆面层边刷边压光,压光尽量避免在一个部位反复多次压抹,以免使表面强度降低、掉粉;抗裂砂浆施工前,应在水泥护角与保温层接缝处粘贴一层玻纤网格布后,再涂抹面层;四、质量要求1玻珠保温抹灰质量应与基层粘结牢固,不得有空鼓、粉化、裂缝等缺陷;2观感:保温层表面光滑、洁净,接茬平整,颜色均匀,无明显抹纹3抹灰层允许偏差项次项目允许偏差mm 1 立面垂直度 3 ;表面平整度 3 ;阴阳角方正 3五、注意事项 1、进场的材料应码放在干燥的楼板上或架空的脚手板上,防止受潮结块;2、保温材料必须即拌即用,配制好的料浆最好在一小时内用完;3、涂抹保温砂浆时适度按压,不宜太用力,应确保各层之间的粘结,但不应在同一部位反复抹压;4、保温应压实,每层厚度控制在10-15mm,不宜太厚,也不能太薄;5、采用机械搅拌并控制搅拌时间,严禁手工搅拌;6、严格控制水灰比,水灰比过大可能导致保温层干固期延长、强度降低甚至开裂;四、质量标准1、观感:保温层表面光滑、洁净、接茬平整,颜色均匀,无明显抹纹2、允许偏差。
建筑工程管理)玻化微珠顶棚施工技术交底玻化微珠施工方案1)玻化微珠保温砂浆是由玻化微珠(VMB)、水泥及外加剂组成的单组分干混型高性能无机墙体保温材料,可广泛应用于新旧建筑物墙体保温工程,有效改善室内热环境。
保温系统由保温隔热层和抗裂防护层俩部分组成,其中保温隔热层采用玻化微珠(由火山熔岩矿物材料经过加热膨胀、玻化冷却制成的表面玻化封闭、内部多孔的不规则球状体颗粒)做轻骨料,替代传统的普通膨胀珍珠岩和聚苯颗粒作为保温型干混砂浆的轻骨料,预拌在干粉改性剂中,形成单组份无机干混料保温砂浆,现场加水搅拌即可使用,可直接抹于围护结构上。
理论和工程实践证明,玻化微珠保温砂浆保温工程是实现建筑物保温节能的良好举措。
3 无机玻化微珠保温砂浆做法适用于建筑节能50%和 65%目标要求的新建、扩建和既有房屋改造的工业民用建筑的外墙内、外保温和分户墙、地下室、车库、楼梯、走廊、消防通道、热桥单独保温隔热、EPS、XPS 的找平防火层或保护层等;建筑高度壹般不超过100m ;保温浆料直接和基层墙体构成外墙保温系统及和其他保温材料复合构成外墙保温系统俩种类型;基层能够是钢筋混凝土墙及砌体墙等;外墙饰面层可采用涂料或面砖。
(2)55.1工艺流程 5.1.1工艺流程图图 4-1 外墙保温构造示意图(1)壹般型(2)加强型 35.1.1 工艺流程图 5.1.2 玻化微珠保温砂浆外墙保温工程的主要工序说明:1.施工前应编制专项技术施工方案,确定保温砂浆施工范围,对施工班组进行详细的技术交底,建立施工管理制度。
2.施工过程严格按照上图流程,做到壹层壹隐蔽壹验收,且应有详细的文字记录和必要的图像资料。
3.施工过程中应按工艺流程规定合理安排各工序,保证各工序间的衔接和间隔时间,不得随意改变施工流程中的顺序,以保证施工质量。
5.2操作要点 5.2.1 施工准备 1.搭设搅拌棚,所有材料必须在搅拌棚内机械搅拌,防止玻化微珠颗粒飞散,影响现场文明施工。

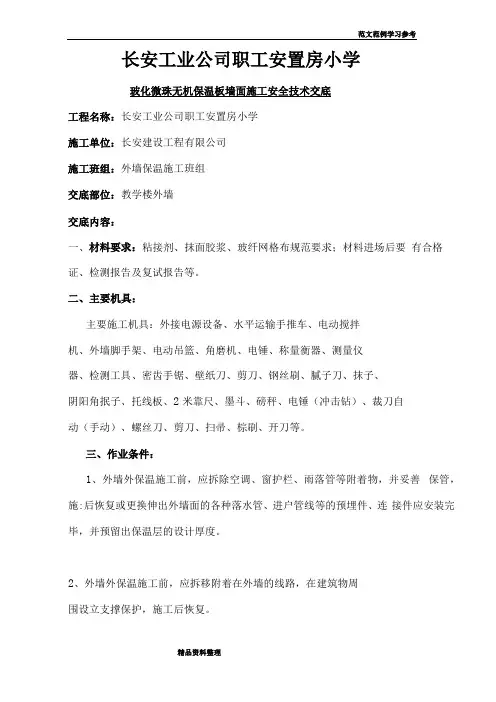

范文范例学习参考长安工业公司职工安置房小学玻化微珠无机保温板墙面施工安全技术交底工程名称:长安工业公司职工安置房小学施工单位:长安建设工程有限公司施工班组:外墙保温施工班组交底部位:教学楼外墙交底内容:一、材料要求:粘接剂、抹面胶浆、玻纤网格布规范要求;材料进场后要有合格证、检测报告及复试报告等。
二、主要机具:主要施工机具:外接电源设备、水平运输手推车、电动搅拌机、外墙脚手架、电动吊篮、角磨机、电锤、称量衡器、测量仪器、检测工具、密齿手锯、壁纸刀、剪刀、钢丝刷、腻子刀、抹子、阴阳角抿子、托线板、2米靠尺、墨斗、磅秤、电锤(冲击钻)、裁刀自动(手动)、螺丝刀、剪刀、扫帚、棕刷、开刀等。
三、作业条件:1、外墙外保温施工前,应拆除空调、窗护栏、雨落管等附着物,并妥善保管,施:后恢复或更换伸出外墙面的各种落水管、进户管线等的预埋件、连接件应安装完毕,并预留出保温层的设计厚度。
2、外墙外保温施工前,应拆移附着在外墙的线路,在建筑物周围设立支撑保护,施工后恢复。
精品资料整理范文范例学习参考3、外墙外保温施工前外门窗应已改造安装完毕作业门窗口内应已完成防火封挡。
4、施工时,环境温度不低于C,风力不大节级,雨天不得施工,严禁冬季施工。
夏季施工时施工面应避免阳光直射,必要时可在脚手架上搭设防晒布,遮挡墙面。
如施工中突遇降雨,应采取有效措施,防止雨水冲刷施工面。
5、施工用吊篮或专用外脚手架搭设应牢固,并经安全验收合格。
脚手架横竖杆距离保温层墙面、墙角应适度,并与分格缝应相应一直。
四、操作工艺:(一)工艺流程:基层处理、吊弹垂直、基准控制线、粘贴玻化微珠保温板(并翻包网布)、打入锚钉、抹底层抹面砂浆、压入网布、抹面层抹面、砂浆、保温层验收、刮柔性耐水腻子、涂料饰面(二)施工做法1、基层墙体应按照基层要求清理完毕,并验收合格。
2、在外墙面各大角及分仓部位吊垂直基准线、挂水平控制线,弹出外门窗口控制线。
3、住宅楼首层外保温抹面层中增设一层耐碱玻纤网布,锚栓应固定于两层网布中间。

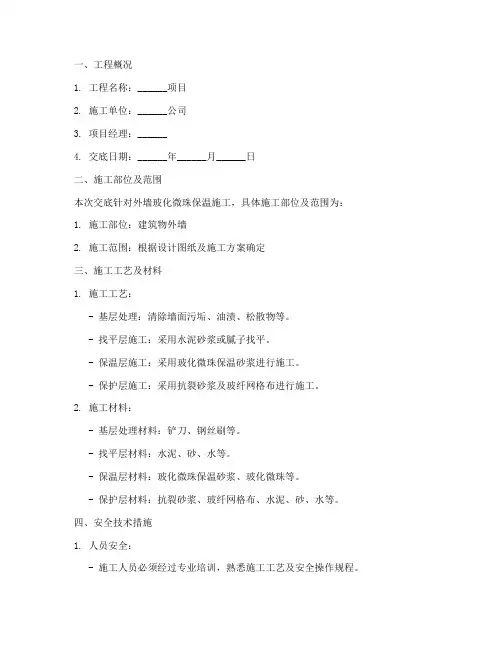

一、工程概况1. 工程名称:______项目2. 施工单位:______公司3. 项目经理:______4. 交底日期:______年______月______日二、施工部位及范围本次交底针对外墙玻化微珠保温施工,具体施工部位及范围为:1. 施工部位:建筑物外墙2. 施工范围:根据设计图纸及施工方案确定三、施工工艺及材料1. 施工工艺:- 基层处理:清除墙面污垢、油渍、松散物等。
- 找平层施工:采用水泥砂浆或腻子找平。
- 保温层施工:采用玻化微珠保温砂浆进行施工。
- 保护层施工:采用抗裂砂浆及玻纤网格布进行施工。
2. 施工材料:- 基层处理材料:铲刀、钢丝刷等。
- 找平层材料:水泥、砂、水等。
- 保温层材料:玻化微珠保温砂浆、玻化微珠等。
- 保护层材料:抗裂砂浆、玻纤网格布、水泥、砂、水等。
四、安全技术措施1. 人员安全:- 施工人员必须经过专业培训,熟悉施工工艺及安全操作规程。
- 施工现场必须佩戴安全帽、手套、防护眼镜等个人防护用品。
- 高处作业时,必须系好安全带,并采取防坠落措施。
2. 施工机械安全:- 施工机械必须符合国家安全标准,定期进行保养和维护。
- 机械设备操作人员必须具备相应的操作技能和经验。
3. 施工环境安全:- 施工现场应保持整洁,通道畅通,防止发生意外事故。
- 施工现场应设置安全警示标志,提醒施工人员注意安全。
- 施工现场应配备消防器材,并定期进行检查和维护。
4. 保温材料安全:- 玻化微珠保温砂浆及玻化微珠等材料应储存在干燥、通风的环境中,防止受潮、受热。
- 施工过程中,应避免材料接触火源,防止发生火灾。
五、施工注意事项1. 施工前,应仔细阅读施工图纸及施工方案,明确施工要求。
2. 施工过程中,应严格按照施工工艺进行操作,确保施工质量。
3. 施工过程中,应密切注意施工现场的安全状况,发现安全隐患及时整改。
4. 施工完成后,应进行验收,确保工程质量符合要求。
六、验收标准1. 基层处理平整、干净,无油渍、污垢等。
以下是一个关于外墙玻化微珠技术交底的示例范本,您可以根据实际情况进行调整和修改。
外墙玻化微珠技术交底范本项目名称:(具体项目名称)工程地点:(具体施工地址)施工单位:(施工单位名称)监理单位:(监理单位名称)一、施工要求1. 根据设计要求,外墙保温隔热材料选用玻化微珠。
2. 玻化微珠应符合国家标准,质量稳定可靠。
3. 施工单位应严格按照相关规范和要求进行施工,确保施工质量。
二、材料要求1. 玻化微珠应具有一定的耐久性和抗压强度,符合设计要求。
2. 材料应有相应的质量检测报告和合格证明,确保材料质量可控。
三、施工工艺1. 玻化微珠施工前应做好基层处理,确保基层平整、清洁。
2. 施工过程中应注意控制施工厚度和密实度,确保保温效果和外墙平整度。
3. 施工结束后,应及时进行验收,确保施工质量符合要求。
四、安全与环保1. 施工过程需遵守相关安全操作规程,保障施工人员安全。
2. 施工现场应做好环保措施,避免材料浪费和污染。
五、验收标准1. 外墙玻化微珠施工完成后,应进行验收,确保施工质量符合设计要求。
2. 验收标准应包括外墙平整度、保温效果、材料粘结牢固度等内容。
六、责任划分1. 施工单位应对外墙玻化微珠施工质量承担相应责任,确保施工符合相关规范和要求。
2. 监理单位应对施工过程进行监督和检查,确保施工质量符合标准。
七、其他事项(根据具体项目情况添加其他需要特别说明的事项)八、技术交底确认以上内容经双方确认无误,具有法律效力。
施工单位(盖章):日期:年月日监理单位(盖章):日期:年月日备注:如有补充协议或变更,须经双方协商确认后签字盖章。
这是一个简单的外墙玻化微珠技术交底范本,具体内容和要求可能因项目而异。
在实际使用时,建议咨询专业人士以确保技术交底的合法性和有效性。
技术交底记录填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分挂网格布,接线盒用纸堵严。
c本工程抹灰高度最低2.3m,最高3.7m。
需准备高凳进行上部墙面的抹灰作业。
d将混凝土墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋先进行剔凿后用1∶3水泥砂浆分层补平,把外露钢筋头和铅丝头等事先清除掉。
二、施工流程工艺流程:基层墙面清理→吊垂直、套方、弹抹灰厚度控制线→涂刷界面砂浆→做灰饼、冲筋→抹玻化微珠保温砂浆→弹分格线、开分格槽→保温层验收→抹抗裂砂浆同时压入耐碱网布。
2.1、基层处理:墙面应清理干净,无油、无浮尘等。
旧墙面松动、风化部分剔除干净,表面凸起部分≥10mm应铲平。
2.2、砼梁柱或加气砼等墙体基层必需用砼界面剂一遍。
2.3、吊垂直,套方找规矩,弹厚度控制线,按设计要求厚度用膨胀玻化微珠保温砂浆作标准厚度冲筋。
2.4、拌:膨胀玻化微珠外墙保温砂浆与水必须按【1:(1~1.1)】的重量比,先将水放入搅拌容器中,再将保温砂浆放入搅拌使用。
2.5、送料上墙粉刷,每遍厚度在20㎜内,第二遍间隔在24小时以上。
2.6、保温层固化干燥后(一般48小时)方可进行抹聚合物抗裂砂浆,首层应铺贴双层网格布。
2.7、钎网网格布按楼层间竖尺寸事先载好,网格布包边应剪掉。
2.8、抹聚合物抗裂砂浆厚度约5㎜,抹完一定宽度立即用铁抹子压入另一侧,严禁干搭。
2.9、网格布之间搭接宽度不应小于100㎜,当压入一侧,再抹一些抗裂砂浆压入另一侧,严禁干搭。
2.10、网格布铺贴要平整,无褶皱,砂浆饱满度应达到100%。
2.11、要求阴阳角方正,凹槽平整,缝与平面抹灰同时进行,网格布搭接在缝中部。
三、施工技术要点3.1、基层墙面处理:先用钢丝刷清除基层墙面浮灰、油渍等,再用软刷清扫干净。
门、窗框四周应用保温砂浆分层填塞密实,保温层包裹窗框尺寸控制在10~20㎜。
3.2、吊垂直、套方、弹抹灰厚度控制线:根据保温层厚度要求弹出抹灰控制线。
一、工程名称:____________________二、施工部位:____________________三、施工时间:____________________四、施工班组:____________________五、交底人:____________________六、交底内容:1. 施工安全基本要求(1)施工人员必须遵守国家有关安全生产的法律法规,认真执行施工安全技术交底。
(2)施工人员应接受岗前培训,掌握外墙玻化微珠保温施工安全操作规程。
(3)施工过程中,应严格按照施工方案进行操作,确保施工安全。
2. 施工现场安全措施(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工现场应设置安全警示标志,如:“小心坠落”、“禁止通行”等。
(3)施工电梯、施工平台等临时设施应经相关部门验收合格后方可使用。
(4)施工用电应符合国家相关标准,电线、电缆应定期检查,防止漏电事故。
3. 施工操作安全要求(1)施工人员应熟悉外墙玻化微珠保温材料的性能、施工工艺和注意事项。
(2)施工过程中,应严格按照施工方案进行操作,不得擅自更改施工工艺。
(3)施工人员应正确使用工具、设备,防止因操作不当造成安全事故。
(4)施工过程中,应保持施工现场整洁,不得堆放杂物,防止绊倒、滑倒等事故发生。
4. 施工安全注意事项(1)施工人员应遵守施工现场的安全规定,不得酒后作业。
(2)施工过程中,应保持良好的沟通,发现问题及时报告。
(3)施工过程中,应关注天气预报,遇恶劣天气应暂停施工。
(4)施工完成后,应清理施工现场,确保无安全隐患。
七、施工人员培训1. 施工人员应接受岗前培训,掌握外墙玻化微珠保温施工安全操作规程。
2. 施工人员应参加安全技术交底,了解施工过程中的安全风险。
3. 施工人员应定期参加安全教育培训,提高安全意识。
八、交底记录1. 交底时间:____________________2. 交底人:____________________3. 施工人员签名:____________________4. 施工单位负责人签名:____________________5. 监理单位负责人签名:____________________备注:本模板仅供参考,具体交底内容应根据实际工程情况进行调整。
交底内容:一、材料要求:膨胀玻化微珠:膨胀玻化微珠颗粒与聚合物砂浆1:1拌合。
二、主要机具:主要机具包括:砂浆搅拌机大平锹、小平锹,除抹灰工一般常用工具外,还应备有软毛刷、钢丝刷、粉线包、喷壶、小水壶、水桶、扫帚、锤子、錾子等。
三、作业条件:结构工程全部完成,并经有关部门验收合格后施工。
抹膨胀玻化微珠前,应检查墙面上的门窗框安装的位置是否正确,与墙体联结是否牢固。
对连接处的缝隙应用1:3水泥砂浆分层嵌塞密实。
若缝隙较大时,应在砂浆中掺少量细右子嵌塞,使其塞缝严实。
墙面基体表面的灰尘、污垢和油渍等应清理干净,并洒水湿润。
墙体缺棱掉角需分层修补,做法是:先阴湿基体表面,刷聚合物水泥浆一道,紧跟抹1:3水泥砂浆,每遍厚度应控制在7~8mm。
墙面上预埋预设铁件、管道等应提前安装好,将柱、梁等凸出墙面的混凝土剔平。
四、操作工艺:工艺流程基层清理→素水泥浆一道甩毛(内掺建筑胶)→吊垂直、套方、找规矩、做灰饼→抹膨胀玻化微珠→抹抗裂砂浆压入一层玻纤网格布施工方法1)基层处理对于混凝土墙面基层,采用水泥细砂浆掺界面剂进行毛化处理。
即先将墙体表面灰浆、尘土、污垢清刷干净,用10%火碱水将板面的油污刷掉,随即用净水将碱液冲净,晾干。
然后用1:1水泥细砂浆内掺界面剂甩到墙上,其甩点要均匀,毛刺长度不宜大于8mm,终凝后浇水养护,直至水泥砂浆毛刺有较高的强度(用手掰不动)为止。
将凸出墙面的灰浆刮净,凸出墙面不平的部位剔凿;坑凹不平、缺楞掉角及设备管线槽、洞、孔用聚合物水泥砂浆整修密实、平顺。
对于砖墙基层,要将墙面残余砂浆清理干净。
2)吊垂直、套方、找规矩、做灰饼根据基层表面平整垂直情况,用一面墙做基准,吊垂直、套方、找规矩,确定保温层厚度。
做厚度灰饼,灰饼宜用膨胀玻化微珠抹成5cm见方形状,间隔小于2m,两灰饼之间拉线,补充灰饼,使灰饼之间的距离(横、坚、斜向)小于2m,根据垂直控制能线做垂直方向灰饼。
操作时应先抹上灰饼,再抹下灰饼。
