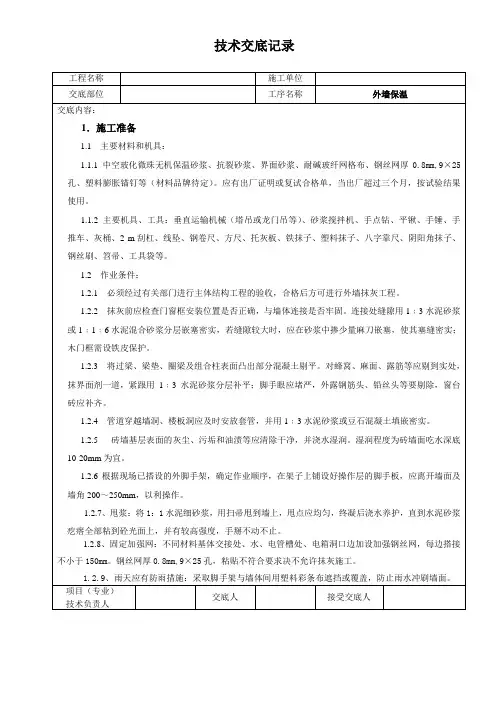

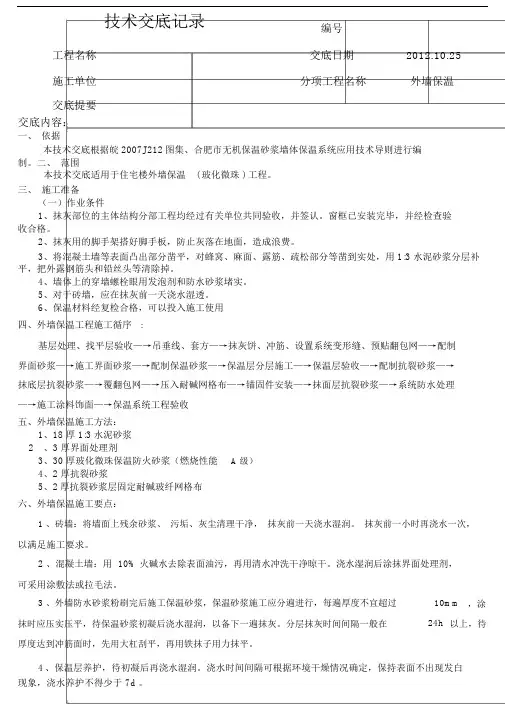

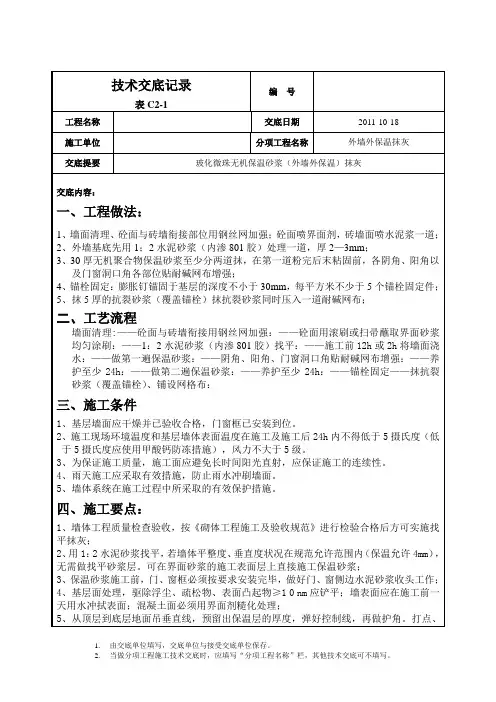

技术交底记录编号工程名称交底日期2012.10.25施工单位分项工程名称外墙保温交底提要交底内容:一、依据本技术交底根据皖 2007J212图集、合肥市无机保温砂浆墙体保温系统应用技术导则进行编制。
二、范围本技术交底适用于住宅楼外墙保温( 玻化微珠 ) 工程。
三、施工准备(一)作业条件1、抹灰部位的主体结构分部工程均经过有关单位共同验收,并签认。
窗框已安装完毕,并经检查验收合格。
2、抹灰用的脚手架搭好脚手板,防止灰落在地面,造成浪费。
3、将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用 1:3 水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉。
4、墙体上的穿墙螺栓眼用发泡剂和防水砂浆堵实。
5、对于砖墙,应在抹灰前一天浇水湿透。
6、保温材料经复检合格,可以投入施工使用四、外墙保温工程施工循序:基层处理、找平层验收—→吊垂线、套方—→抹灰饼、冲筋、设置系统变形缝、预贴翻包网—→配制界面砂浆—→施工界面砂浆—→配制保温砂浆—→保温层分层施工—→保温层验收—→配制抗裂砂浆—→抹底层抗裂砂浆—→覆翻包网—→压入耐碱网格布—→锚固件安装—→抹面层抗裂砂浆—→系统防水处理—→施工涂料饰面—→保温系统工程验收五、外墙保温施工方法:1、18 厚 1:3 水泥砂浆2、3 厚界面处理剂3、30 厚玻化微珠保温防火砂浆(燃烧性能 A 级)4、2 厚抗裂砂浆5、2厚抗裂砂浆层固定耐碱玻纤网格布六、外墙保温施工要点:1 、砖墙:将墙面上残余砂浆、污垢、灰尘清理干净,抹灰前一天浇水湿润。
抹灰前一小时再浇水一次,以满足施工要求。
2 、混凝土墙:用10% 火碱水去除表面油污,再用清水冲洗干净晾干。
浇水湿润后涂抹界面处理剂,可采用涂敷法或拉毛法。
3 、外墙防水砂浆粉刷完后施工保温砂浆,保温砂浆施工应分遍进行,每遍厚度不宜超过10mm ,涂抹时应压实压平,待保温砂浆初凝后浇水湿润,以备下一遍抹灰。
分层抹灰时间间隔一般在24h 以上,待厚度达到冲筋面时,先用大杠刮平,再用铁抹子用力抹平。

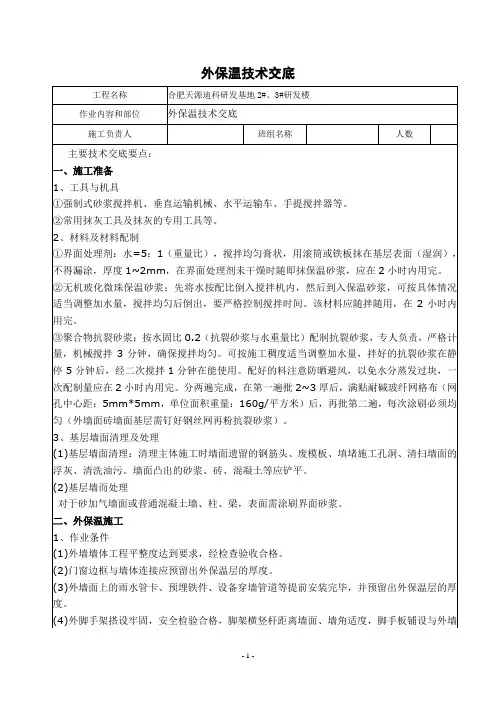

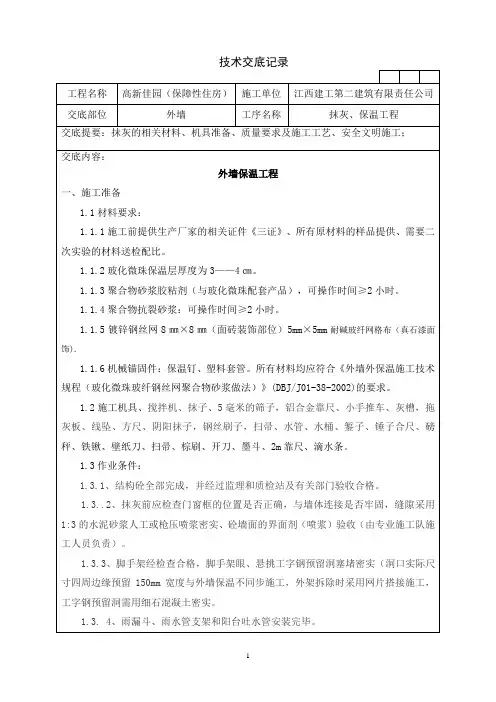

工程名称高新佳园(保障性住房)施工单位江西建工第二建筑有限责任公司交底部位外墙工序名称抹灰、保温工程
交底提要:抹灰的相关材料、机具准备、质量要求及施工工艺、安全文明施工;
4.3.6、不得采用塔吊上,脚手架上堆放材料不得超限。
4.3.7、搅拌机具专人操作,用前检查有无漏电,电动机械和电动工具必须有漏电保护器,其保护零线的连接应符合要求。
4.3.8、脚手架经检验员确认无安全隐患后方可使用。
4.3.9、避免上下垂直作业,工具要装在工具袋内,防止掉落伤人。
4.3.10、五级以上大风、下雨天气时停止外墙高处作业。
五、材料管理与节约
1、严格按照材料配合比进行拌料,严禁随运将材料直接接放于脚手架意更改材料配合比。
2、严格按照项目部及合同约定材料管理规定执行,要做到活完脚下清,当天落地灰必须当天收理并加以利用否则,处以10元/斤的材料费。

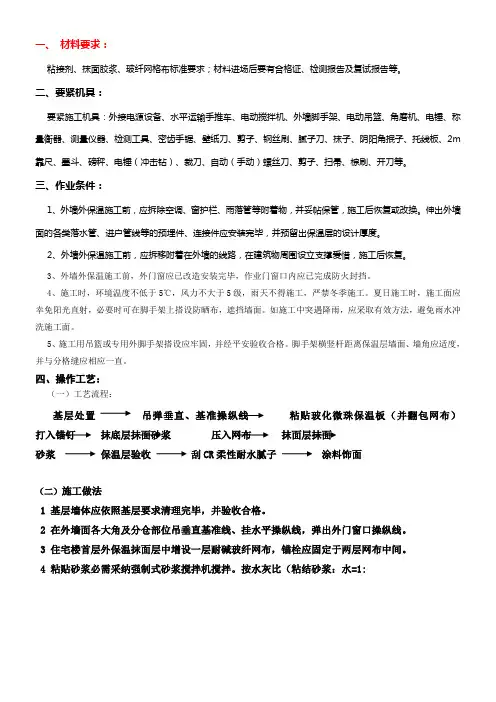

外墙保温装饰施工工艺流程施工图示
女儿墙做法
转角做法。
一、材料要求:粘接剂、抹面胶浆、玻纤网格布标准要求;材料进场后要有合格证、检测报告及复试报告等。
二、要紧机具:要紧施工机具:外接电源设备、水平运输手推车、电动搅拌机、外墙脚手架、电动吊篮、角磨机、电锤、称量衡器、测量仪器、检测工具、密齿手锯、壁纸刀、剪子、钢丝刷、腻子刀、抹子、阴阳角抿子、托线板、2m 靠尺、墨斗、磅秤、电锤(冲击钻)、裁刀、自动(手动)螺丝刀、剪子、扫帚、棕刷、开刀等。
三、作业条件:1、外墙外保温施工前,应拆除空调、窗护栏、雨落管等附着物,并妥帖保管,施工后恢复或改换。
伸出外墙面的各类落水管、进户管线等的预埋件、连接件应安装完毕,并预留出保温层的设计厚度。
2、外墙外保温施工前,应拆移附着在外墙的线路,在建筑物周围设立支撑爱惜,施工后恢复。
3、外墙外保温施工前,外门窗应已改造安装完毕,作业门窗口内应已完成防火封挡。
4、施工时,环境温度不低于5℃,风力不大于5级,雨天不得施工,严禁冬季施工。
夏日施工时,施工面应幸免阳光直射,必要时可在脚手架上搭设防晒布,遮挡墙面。
如施工中突遇降雨,应采取有效方法,避免雨水冲洗施工面。
5、施工用吊篮或专用外脚手架搭设应牢固,并经平安验收合格。
脚手架横竖杆距离保温层墙面、墙角应适度,并与分格缝应相应一直。
四、操作工艺:(一)工艺流程:基层处置吊弹垂直、基准操纵线粘贴玻化微珠保温板(并翻包网布)打入锚钉抹底层抹面砂浆压入网布抹面层抹面砂浆保温层验收刮CR柔性耐水腻子涂料饰面(二)施工做法1 基层墙体应依照基层要求清理完毕,并验收合格。
2 在外墙面各大角及分仓部位吊垂直基准线、挂水平操纵线,弹出外门窗口操纵线。
3 住宅楼首层外保温抹面层中增设一层耐碱玻纤网布,锚栓应固定于两层网布中间。
4 粘贴砂浆必需采纳强制式砂浆搅拌机搅拌。
按水灰比(粘结砂浆:水=1:)要求配置,将粘贴砂浆加水搅拌3-5min,待成均质粘稠状浆料后即可施工。
一次配置量应在2h内完成。
5 玻化微珠保温板起始部位、门窗口、女儿墙等部位、应在大面积粘贴网布前,先用网布进行翻包(包边)处置。

一、工程概况1. 工程名称:______项目2. 施工单位:______公司3. 项目经理:______4. 交底日期:______年______月______日二、施工部位及范围本次交底针对外墙玻化微珠保温施工,具体施工部位及范围为:1. 施工部位:建筑物外墙2. 施工范围:根据设计图纸及施工方案确定三、施工工艺及材料1. 施工工艺:- 基层处理:清除墙面污垢、油渍、松散物等。
- 找平层施工:采用水泥砂浆或腻子找平。
- 保温层施工:采用玻化微珠保温砂浆进行施工。
- 保护层施工:采用抗裂砂浆及玻纤网格布进行施工。
2. 施工材料:- 基层处理材料:铲刀、钢丝刷等。
- 找平层材料:水泥、砂、水等。
- 保温层材料:玻化微珠保温砂浆、玻化微珠等。
- 保护层材料:抗裂砂浆、玻纤网格布、水泥、砂、水等。
四、安全技术措施1. 人员安全:- 施工人员必须经过专业培训,熟悉施工工艺及安全操作规程。
- 施工现场必须佩戴安全帽、手套、防护眼镜等个人防护用品。
- 高处作业时,必须系好安全带,并采取防坠落措施。
2. 施工机械安全:- 施工机械必须符合国家安全标准,定期进行保养和维护。
- 机械设备操作人员必须具备相应的操作技能和经验。
3. 施工环境安全:- 施工现场应保持整洁,通道畅通,防止发生意外事故。
- 施工现场应设置安全警示标志,提醒施工人员注意安全。
- 施工现场应配备消防器材,并定期进行检查和维护。
4. 保温材料安全:- 玻化微珠保温砂浆及玻化微珠等材料应储存在干燥、通风的环境中,防止受潮、受热。
- 施工过程中,应避免材料接触火源,防止发生火灾。
五、施工注意事项1. 施工前,应仔细阅读施工图纸及施工方案,明确施工要求。
2. 施工过程中,应严格按照施工工艺进行操作,确保施工质量。
3. 施工过程中,应密切注意施工现场的安全状况,发现安全隐患及时整改。
4. 施工完成后,应进行验收,确保工程质量符合要求。
六、验收标准1. 基层处理平整、干净,无油渍、污垢等。

工程名称长虹.南山壹号一期工程施工单位中太建设集团股份有限公司交底部位外墙工序名称抹灰、保温工程交底提要:抹灰的相关材料、机具准备、质量要求及施工工艺、安全文明施工;3 阴阳角垂直 3 用2 m托线板检查4 阳角方正 3 用200㎜方尺检查5 接缝高差 1.5 用直尺检查3.2.2保温墙面层允许偏差及检查方法:项次项目允许偏差(㎜)检验方法1 表面平整度 4 用2 m靠尺和楔形塞尺检查2 立面垂直 4 用2 m托线板检查3 阴阳角垂直4 用2 m托线板检查4 阳角方正 4 用200㎜方尺检查5 伸缩缝平直 3 用直尺检查四、注意事项:4.1、成品保护外保温施工完成后,后续工序与其他正在进行的工序应注意对成品进行保护。
禁止在保温墙面上随意剔凿,避免尖锐物件撞击。
4.2.1、应注意的质量问题4.2.2、胶结剂和抹面砂浆的配制应使用机械搅拌,超过凝结时间的不准使用。
4.2.3、钢丝网应横向铺设,压贴密实,不得有空鼓、褶皱、翘曲、外露等现象。
搭接宽度左右不小于100㎜,上下不得小于80㎜。
4.3安全文明施工:4.3.1、进入施工现场要正确佩戴安全帽,高空作业要系好安全带,穿好防滑鞋。
4.3.2、严禁酒后上架,施工作业时要精力集中,禁止开玩笑和打闹。
4.3.3、凡患有高血压、贫血病、心胀病及其它不适宜高空作业的人员一律不得上架。
工程名称长虹.南山壹号一期工程施工单位中太建设集团股份有限公司交底部位外墙工序名称抹灰、保温工程交底提要:抹灰的相关材料、机具准备、质量要求及施工工艺、安全文明施工;4.3.4、作业人员上下应走楼层,严禁攀爬脚手架。
4.3.5、防护栏、脚手架、密目网、连墙件等影响施工时,如需拆改,必须经相关部门同意后由架工拆改。
4.3.6、不得采用塔吊运将材料直接接放于脚手架上,脚手架上堆放材料不得超限。
4.3.7、搅拌机具专人操作,用前检查有无漏电,电动机械和电动工具必须有漏电保护器,其保护零线的连接应符合要求。

一、工程名称:____________________二、施工部位:____________________三、施工时间:____________________四、施工班组:____________________五、交底人:____________________六、交底内容:1. 施工安全基本要求(1)施工人员必须遵守国家有关安全生产的法律法规,认真执行施工安全技术交底。
(2)施工人员应接受岗前培训,掌握外墙玻化微珠保温施工安全操作规程。
(3)施工过程中,应严格按照施工方案进行操作,确保施工安全。
2. 施工现场安全措施(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。
(2)施工现场应设置安全警示标志,如:“小心坠落”、“禁止通行”等。
(3)施工电梯、施工平台等临时设施应经相关部门验收合格后方可使用。
(4)施工用电应符合国家相关标准,电线、电缆应定期检查,防止漏电事故。
3. 施工操作安全要求(1)施工人员应熟悉外墙玻化微珠保温材料的性能、施工工艺和注意事项。
(2)施工过程中,应严格按照施工方案进行操作,不得擅自更改施工工艺。
(3)施工人员应正确使用工具、设备,防止因操作不当造成安全事故。
(4)施工过程中,应保持施工现场整洁,不得堆放杂物,防止绊倒、滑倒等事故发生。
4. 施工安全注意事项(1)施工人员应遵守施工现场的安全规定,不得酒后作业。
(2)施工过程中,应保持良好的沟通,发现问题及时报告。
(3)施工过程中,应关注天气预报,遇恶劣天气应暂停施工。
(4)施工完成后,应清理施工现场,确保无安全隐患。
七、施工人员培训1. 施工人员应接受岗前培训,掌握外墙玻化微珠保温施工安全操作规程。
2. 施工人员应参加安全技术交底,了解施工过程中的安全风险。
3. 施工人员应定期参加安全教育培训,提高安全意识。
八、交底记录1. 交底时间:____________________2. 交底人:____________________3. 施工人员签名:____________________4. 施工单位负责人签名:____________________5. 监理单位负责人签名:____________________备注:本模板仅供参考,具体交底内容应根据实际工程情况进行调整。
技术交底
技术交底
技术交底
SG-006 技术交底
注: 本表一式四份, 建设单位、监理单位、施工单位、城建档案馆各一份。
四川省建设厅制
SG-006 技术交底
注: 本表一式四份, 建设单位、监理单位、施工单位、城建档案馆各一份。
四川省建设厅制
SG-006 技术交底
所使用的所有材料质量和技术性能均应满足有关国家标准、行业标准及本图集的要求
保温层的厚度及构造做法应符合建筑节能设计要求, 保温层厚度应均匀
保温层与基层墙体以及各构造之间必须粘结牢固, 无脱层、空鼓、裂缝。
无明显抹纹, 线角应顺直、清晰
表面平整、洁净、接茬平整,无明显抹纹,线角应顺直、清晰,面层无粉化起皮,爆灰现象。
(参加的所有人员签字)
注: 本表一式四份, 建设单位、监理单位、施工单位、城建档案馆各一份。
四川省建设厅制
SG-006
技术交底
注: 本表一式四份, 建设单位、监理单位、施工单位、城建档案馆各一份。
四川省建设厅制。
技术、安全交底单位/部门:合肥建工观湖园项目部主送单位外墙保温班组日期2015年11月23日共 5页工程名称观湖园1#~9#楼交底部位外墙保温第 1 页交底内容:1、施工前准备1)、材料工具准备:按设计要求备好材料,备好常用工具(水桶、壁纸刀、铁锨、扫帚、手锤、錾子、方尺、拖线板、探针、钢尺、冲击钻、射钉枪、电动螺钉枪、剪刀等)。
2)、GRC构件、窗框安装待抹灰完成后进行安装,连接方式采用直连接和框内拉片连接相结合。
安装后进行处理完善。
2、技术要求1)、墙面基层界面砂浆处理,按设计要求先用水泥砂浆打底找平,保证外墙的垂直度和平整度符合设计要求(界面剂:水泥:砂=0.6:1:1)2)、保温层的厚度按设计要求厚度分别为35mm,施工必须达到设计要求。
3)、无机保温砂浆保温浆料:先将30公斤水倒入砂浆机内,然后倒入保温材料搅拌5-10分钟后,不易搅拌时间过长,以满足施工和易性为准,搅拌均匀后倒出。
保温浆料应随拌随用,一般在2-3小时内用完。
4)、抹保温浆料:一般分两遍操作,头遍打底,注意压紧压实;二遍注意压实抹平。
用靠尺刮落的保温浆料在3小时内可搅拌后再用,严禁使用过时的保温浆料。
5)、保温层抹完后应晾置2-4天,即可施工第一遍抗裂砂浆,厚度为1-2mm,埋帖网格布(热镀锌钢丝网及锚栓。
塑料锚栓的有效锚固深度不小于25mm)用抹子由中间开始水平预先抹出一段距离,然后向上向下将网格布抹平,使其紧贴底层抗裂砂浆。
抹第二遍聚合物抗裂砂浆,厚度约2-4mm,再用抹子将抗裂砂浆抹平待基本收汗后用排刷将抗裂砂浆面排成纹路。
3、施工工序基层墙体处理→打点冲筋→墙体基层涂刷专用界面砂浆→抹保温层→抹抗裂砂浆→网格布(热镀锌钢丝网)施工→抗裂砂浆保护层→验收→面层施工4、技术标准1)、主体施工遗留空洞板缝等应按要求提前处理好。
去除墙体表面附着物,应剔凿清除干净,墙表面凸起物≥10mm应铲平,使墙体垂直度不能超过5mm,墙体表面保持干燥,各种材料的基层墙体均应满涂界面砂浆。
