万科设计阶段成本优化与控制.pdf
- 格式:pdf
- 大小:1.57 MB
- 文档页数:80
万科地产成本前置与设计阶段的成本规划及优化成本管理规划成本前置与设计阶段的成本规划及优化目录一、规范化设计管理体系下的成本管理房地产企业主线业务流程与影响成本管理的关键流程阶段各阶段的成本管理成果标准设计过程中成本优化的主要手段和方法二、项目设计与研发过程中实现成本优化的“重点专业地带”与案例分析项目成本控制的理念项目论证拿地阶段的成本管控概念规划阶段(项目策划阶段)的成本规划项目设计管理阶段的成本优化三、设计中的成本管控通病与案例分析成本测算基本要求·各阶段成果标准·成本分摊办法·成本测算表的填写顺序:封面→规划指标→土地费用→前期费用→各单体建安费用→小市政配套→ 环境工程费→公建配套费→建安汇总→成本汇总设计阶段成本管理作业指引通过成本管理作业指引反观设计过程中的成本管理与规划,以及各阶段设计成果与成本成果的对应关系1.1 项目论证阶段的成本管理:项目可研评审论证报告附件:市场分析报告、合作方研究、合作协议草案、项目附图资料(含概念规划草案)、法律意见书等。
1.3 项目设计管理阶段的成本管理:依据项目策划报告,以设计专业为牵头部门,通过营销、工程和成本几个专业的耦合性工作,实现项目的规划及单体设计成果满足产品定位、成本控制以及工程施工的要求。
为下一步的施工管理工作提供明确的输入条件。
提交报建方案、扩初设计、施工图设计等图纸性成果。
3.2 方案、施工图设计阶段成本优化的30个角度在方案、施工图设计阶段,成本部门提前介入进行成本优化,对降低项目造价起到事半功倍的效果,这在成本、设计、工程人员当中已经深入人心,现从以下方面提出成本优化的思考角度来抛砖引玉。
一、规划指标:1、提高可售率:在可销售面积一定前提下,尽量减少配套面积(如会所、学校等),每提高1%可售率,可降低造价20-40元/m2销面,效果立竿见影;2、合理确定赠送面积比例:通过“偷”容积率(等同于“偷”地价)对产品附加一定比例的赠送面积使客户从中受惠,但赠送面积部分增加的建安成本应从售价上反馈回来,即售价能不能同比回收或超比例回收,建议与营销、设计分析讨论。

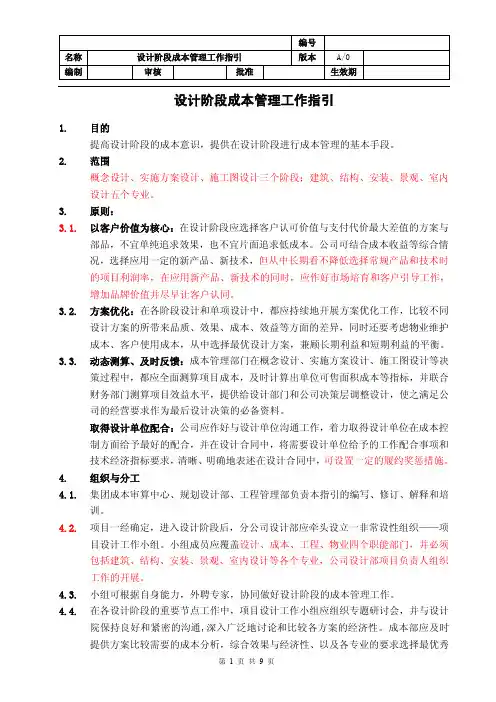

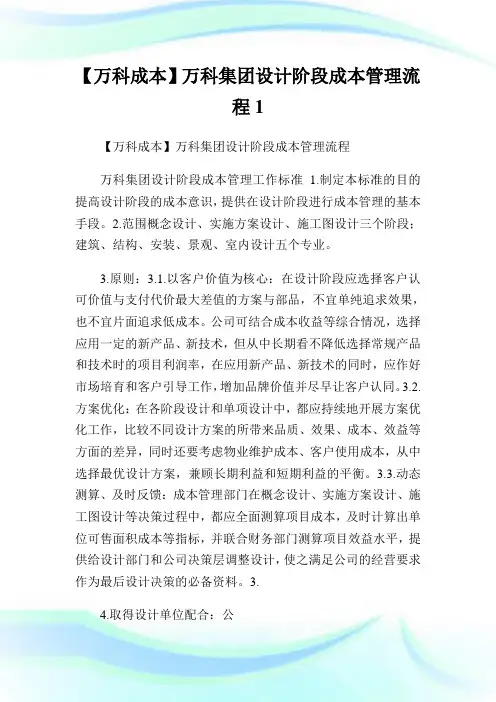

【万科成本】万科集团设计阶段成本管理流程1【万科成本】万科集团设计阶段成本管理流程万科集团设计阶段成本管理工作标准 1.制定本标准的目的提高设计阶段的成本意识,提供在设计阶段进行成本管理的基本手段。
2.范围概念设计、实施方案设计、施工图设计三个阶段;建筑、结构、安装、景观、室内设计五个专业。
3.原则:3.1.以客户价值为核心:在设计阶段应选择客户认可价值与支付代价最大差值的方案与部品,不宜单纯追求效果,也不宜片面追求低成本。
公司可结合成本收益等综合情况,选择应用一定的新产品、新技术,但从中长期看不降低选择常规产品和技术时的项目利润率,在应用新产品、新技术的同时,应作好市场培育和客户引导工作,增加品牌价值并尽早让客户认同。
3.2.方案优化:在各阶段设计和单项设计中,都应持续地开展方案优化工作,比较不同设计方案的所带来品质、效果、成本、效益等方面的差异,同时还要考虑物业维护成本、客户使用成本,从中选择最优设计方案,兼顾长期利益和短期利益的平衡。
3.3.动态测算、及时反馈:成本管理部门在概念设计、实施方案设计、施工图设计等决策过程中,都应全面测算项目成本,及时计算出单位可售面积成本等指标,并联合财务部门测算项目效益水平,提供给设计部门和公司决策层调整设计,使之满足公司的经营要求作为最后设计决策的必备资料。
3.4.取得设计单位配合:公司应作好与设计单位沟通工作,着力取得设计单位在成本控制方面给予最好的配合,并在设计合同中,将需要设计单位给予的工作配合事项和技术经济指标要求,清晰、明确地表述在设计合同中,可设置一定的履约奖惩措施。
4.组织与分工4.1.集团成本审算中心、规划设计部、工程管理部负责本指引的编写、修订、解释和培训。
4.2.项目一经确定,进入设计阶段后,分公司设计部应牵头设立一非常设性组织——项目设计工作小组。
小组成员应覆盖设计、成本、工程、物业四个职能部门,并必须包括建筑、结构、安装、景观、室内设计等各个专业,公司设计部项目负责人组织工作的开展。
设计阶段成本管理工作指引1.目的提高设计阶段的成本意识,提供在设计阶段进行成本管理的基本手段。
2.范围概念设计、实施方案设计、施工图设计三个阶段;建筑、结构、安装、景观、室内设计五个专业。
3.原则:3.1.以客户价值为核心:在设计阶段应选择客户认可价值与支付代价最大差值的方案与部品,不宜单纯追求效果,也不宜片面追求低成本。
公司可结合成本收益等综合情况,选择应用一定的新产品、新技术,但从中长期看不降低选择常规产品和技术时的项目利润率,在应用新产品、新技术的同时,应作好市场培育和客户引导工作,增加品牌价值并尽早让客户认同。
3.2.方案优化:在各阶段设计和单项设计中,都应持续地开展方案优化工作,比较不同设计方案的所带来品质、效果、成本、效益等方面的差异,同时还要考虑物业维护成本、客户使用成本,从中选择最优设计方案,兼顾长期利益和短期利益的平衡。
3.3.动态测算、及时反馈:成本管理部门在概念设计、实施方案设计、施工图设计等决策过程中,都应全面测算项目成本,及时计算出单位可售面积成本等指标,并联合财务部门测算项目效益水平,提供给设计部门和公司决策层调整设计,使之满足公司的经营要求作为最后设计决策的必备资料。
取得设计单位配合:公司应作好与设计单位沟通工作,着力取得设计单位在成本控制方面给予最好的配合,并在设计合同中,将需要设计单位给予的工作配合事项和技术经济指标要求,清晰、明确地表述在设计合同中,可设置一定的履约奖惩措施。
4.组织与分工4.1.集团成本审算中心、规划设计部、工程管理部负责本指引的编写、修订、解释和培训。
4.2.项目一经确定,进入设计阶段后,分公司设计部应牵头设立一非常设性组织——项目设计工作小组。
小组成员应覆盖设计、成本、工程、物业四个职能部门,并必须包括建筑、结构、安装、景观、室内设计等各个专业,公司设计部项目负责人组织工作的开展。
4.3.小组可根据自身能力,外聘专家,协同做好设计阶段的成本管理工作。
万科集团设计阶段成本管理工作指引1.目的提高设计阶段的成本意识,提供在设计阶段进行成本管理的基本手段。
2.范围概念设计、实施方案设计、施工图设计三个阶段;建筑、结构、安装、景观、室内设计五个专业。
3.原则:3.1.以客户价值为核心:在设计阶段应选择客户认可价值与支付代价最大差值的方案与部品,不宜单纯追求效果,也不宜片面追求低成本。
公司可结合成本收益等综合情况,选择应用一定的新产品、新技术,但从中长期看不降低选择常规产品和技术时的项目利润率,在应用新产品、新技术的同时,应作好市场培育和客户引导工作,增加品牌价值并尽早让客户认同。
3.2.方案优化:在各阶段设计和单项设计中,都应持续地开展方案优化工作,比较不同设计方案的所带来品质、效果、成本、效益等方面的差异,同时还要考虑物业维护成本、客户使用成本,从中选择最优设计方案,兼顾长期利益和短期利益的平衡。
3.3.动态测算、及时反馈:成本管理部门在概念设计、实施方案设计、施工图设计等决策过程中,都应全面测算项目成本,及时计算出单位可售面积成本等指标,并联合财务部门测算项目效益水平,提供给设计部门和公司决策层调整设计,使之满足公司的经营要求作为最后设计决策的必备资料。
3.4.取得设计单位配合:公司应作好与设计单位沟通工作,着力取得设计单位在成本控制方面给予最好的配合,并在设计合同中,将需要设计单位给予的工作配合事项和技术经济指标要求,清晰、明确地表述在设计合同中,可设置一定的履约奖惩措施。
4.组织与分工4.1.集团成本审算中心、规划设计部、工程管理部负责本指引的编写、修订、解释和培训。
4.2.项目一经确定,进入设计阶段后,分公司设计部应牵头设立一非常设性组织——项目设计工作小组。
小组成员应覆盖设计、成本、工程、物业四个职能部门,并必须包括建筑、结构、安装、景观、室内设计等各个专业,公司设计部项目负责人组织工作的开展。
4.3.小组可根据自身能力,外聘专家,协同做好设计阶段的成本管理工作。
条强条万科集团设计阶段:控制成本的65建筑专业第一部分总评布置.造成回填过高1.室外场地竖向标高不合理,非常重要的一点,控制每一款户型的数量总量,及总平楼型的适当复制,是2.规划与设计上降低前期费用的主要手段。
.走线不合理3.总平上变配电间等机房与服务的区域距离过长,米)内为主,可部(即结构计算按平均1.54.地下顶板上覆土建筑为1~1.5m 米左右覆土区域应做轻质构造(土建构筑物、分缓坡适当升高,但该区域>1.5景观设计反馈建筑设计单位;一般为控制造空盒子或泡沫板、假山塑石)过渡,及以上要方案阶段论4m左右,个别高3m价及土方,起坡最高点区域也控制在以上景墙(从地面起)等重型元素也要作2m证;景观中泳池、亭子、廊架、为条件反馈。
消防车道、登高场地或车行道近可能在一跨地库柱网内。
大树布置在柱点。
5.当然消防通道、登高场地或车行道尽量不在地下室顶板上。
:建筑平面功能.防火分区过多,造成楼梯、门、设备增加1..--防护面积过少造成单元增多人防设计2.:.相邻单元未连接造成临空墙过长---)部分可用临战封堵替代---一框二门的人防门过多(级人员掩蔽所主要室外出入口的楼---进人防前的防倒塌范围过大(按现规范6),坡道及走道做即可梯页1.)应尽量将人防做在建筑投影范围下室外顶板下的人防面积过大(---同.,所以除主要通道上外尽量做混凝土人防门---人防门型号不合理(钢门造价高)时尽量避免汽车通道坡道上做双开的钢防火门)如争取做部分物资库人防功能不合理(----人防主要.,---平战转换方案不合理应尽量平时通风系统与战时系统、用房合用有条件时防爆波电井可与出入口外的人防污水洗消井可与消防电梯集水井合用. .平时电缆井合用即利用局部夹层或室内非人防区域、人防顶板上无直接管线的可取消夹层.----.管沟覆土每厚3~4KG/m2,地下室钢筋增10cm,3.地下室层高及埋深过大(每埋深增大乔用局部堆,1200mm左右10CM,地下室钢筋增1.5~2KG/m2,故覆土原则上地下室面积过4.2m.机械车库 3.6M,有人防3.8m,土、树池处理);层高无人防尽可能增加车位利用率,相关设备辅助用房先考虑利用主楼空间;多层尽大--,.了解各地的汽车库尺寸、通道的要求(必须写入设计任务书)量不做全地下室查询其地方规范或参用的市、省或国标,杜绝浪费。
WORD格式万科集团设计阶段的成本控制标准为了应对目前房地产行业的严峻形势,落实集团确定的“保证楼盘品质、降低工程成本”的发展战略,特别制定:设计阶段成本控制标准。
各专业设计人员在本标准执行过程中,要密切关注国家和地方有关设计的新规范、新标准和有关新材料、新设备及新工艺的应用,并及时总结经验为充实完善和适时更新本标准提供意见和建议。
第一部分土建工程一 .建筑设计1 .设计单位选择1.1初步设计原则由万创设计中心完成;1.2 成熟产品的设计任务,可委托给国内优秀设计单位承担。
2 . 产品前期定位2 .1产品定位前备好多种设计方案的技术资料,参加营销管理部召集的、有集团主管领导和相关职能部门共同参与的产品定位论证会议,一旦形成决定不再作重大调整;2. 2户型调整应该在进行施工图设计之前完成。
3 . 总平面设计3 . 1总平面设计应该在与各相关专业及物管部门有关人员充分沟通的基础上进行。
3. 2规划设计应该尽可能利用原有地形、地貌和植被、景观;竖向设计必须考虑场地土方平衡,尽量减少土石方挖填量。
3. 3高大建筑物避开深填方区域及高边坡区域布置;物管用房、泛会所、体育设施、幼儿园、老年人及儿童活动场地、垃圾站及公厕等,应该布置在经济价值较低,并不影响住户和商业的价值区域;3. 4物管收费处、值班室和消防控制室应该设置在业主接待大厅内,以方便业主办事并节省物管人手;3. 5环境坡地应尽量设自然边坡,必须设置挡墙的应尽量减小挡墙高度,必要时可以设置多级挡墙;3 .610万方以下的小区原则上设两个出入口(不含消防通道)、10~40万方的小区原则上最多设三个出入口(不含消防通道)。
3 .7小区内道路应该人车分流、线路便捷畅通。
小区内的双向车行道道路宽度统一为 6米,消防车道宽度只做 2.5米宽硬质道路,两侧各设0.75米宽的草坪。
3.8应尽量减少小区不可销售的建筑物及设施,人防地下室、消防站、中小学校等尽量异地建设;3. 9在建筑总平面图和竖向布置图中必须明确或增加以下内容:3. 9 . 1小区主入口及次入口、地下车库车行及人行出入口和消防紧急出入口的准确位置,其中哪些是建成后不使用的;3. 9 . 2各种管井及生化池的位置、大小、高度等;3. 9 . 3各单体首层的室内及室外标高;3. 9 . 4所有车行道、人行通道、消防回车及扑救场地等;3. 9 . 5注明有高差的场地是挡墙还是放坡,那些由园林处理;专业资料整理WORD格式4. 地下车库4. 1小区车库的车容量按规范最低限控制。
规划设计阶段的成本控制2010年08月22日 08:28规划设计环节的成本控制是实现“事前控制”的关键,在该环节进行成本控制可以最大限度的减少事后变动带来的成本增加,具有“一锤定音”的地位和作用。
尽管设计费在建设工程全过程费用中比例不大,一般只占建安成本的1.5%-3%,但对工程造价的影响可达75%以上,所以该环节控制要点和控制内容相当复杂。
基本原则是:周密规划设计,科学研究讨论,严格预算审批。
合理科学的设计,可降低工程造价10%左右。
但在工程设计中不少设计人员重技术、轻经济,任意提高安全系数或设计标准,而对经济上的合理性考虑得较少,从根本上影响了项目成本的有效控制。
设计阶段对项目投资的影响是极其重要,特别是扩初设计阶段对项目经济的影响达70%—95%,实际上,当扩初设计批复之后,存在的技术问题、费用问题都很难解决,因此必须重视扩初设计,以避免“先天不足”。
以下经验可供借鉴:一、推行设计招标,择优选择设计单位积极推行建筑方案与经济方案相结合的设计招标方法,尽量将工程主体及配套的总体规划、建筑设计、景观设计等放在一起进行招标,采用多家竞投,组织有关专家综合评比定标,这样既可优选出高水平、善沟通的设计单位,又可促进设计单位在项目整体的空间布局、建筑造型、使用功能和景观环境设计上开拓创新,在降低工程造价上下功夫。
在招标过程中,对设计单位的选择最好是选择适合自己项目定位的设计单位及主案设计师。
设计院的选择原则是最优性价比,专业负责人的选择原则是能力、敬业、团队意识和成本意识。
二、开展限额设计,有效控制造价由于当前设计单位普遍经济观念和市场观念淡薄,“重技术、轻经济”,设计节点把握度差,常导致赶工期、轻质量、各专业图纸矛盾多、细部设计缺失等问题出现。
加上设计费的取费标准一般按建筑面积或投资额计算,不利于设计单位加强成本控制意识,浪费较大。
因此,甲方必须在设计任务书或投资估算上规定设计限额(造价、主材消耗指标,如每平米钢筋、混凝土用量等),并和设计费挂钩,同时尽可能实行设计监理制度,建立奖惩考核激励机制,加强设计阶段的成本控制。
万科集团设计阶段成本管理工作指引1集团设计阶段成本管理工作指引1.目的提高设计阶段的成本意识,明确在设计阶段进行成本管理的基本方法。
2.范围概念设计、实施方案设计、施工图设计三个阶段;建筑、结构、安装、景观、室内设计五个专业。
3.原则:3.1.以客户价值为核心:在设计阶段应选择客户认可价值与支付代价最大差值的方案与部品,不宜单纯追求效果,也不宜片面追求低成本。
公司可结合成本收益等综合情况,选择应用一定的新产品、新技术,但从中长期看不降低选择常规产品和技术时的项目利润率,在应用新产品、新技术的同时,应作好市场培育和客户引导工作,增加品牌价值并尽早让客户认同。
3.2.方案优化:在各阶段设计和单项设计中,都应持续地开展方案优化工作,比较不同设计方案的所带来品质、效果、成本、效益等方面的差异,同时还要考虑物业维护成本、客户使用成本,从中选择最优设计方案,兼顾长期利益和短期利益的平衡。
3.3.动态测算、及时反馈:成本管理部门在概念设计、实施方案设计、施工图设计等决策过程中,都应全面测算项目成本,及时计算出单位可售面积成本等指标,并联合财务部门测算项目效益水平,提供给设计部门和公司决策层调整设计,使之满足公司的经营要求作为最后设计决策的必备资料。
3.4.取得设计单位配合:公司应作好与设计单位沟通工作,着力取得设计单位在成本控制方面给予最好的配合,并在设计合同中,将需要设计单位给予的工作配合事项和技术经济指标要求,清晰、明确地表述在设计合同中,可设置一定的履约奖惩措施。
4.组织与分工4.1.集团成本中心、规划设计部、工程管理部负责本指引的编写、修订、解释和培训。
4.2.项目一经确定,进入设计阶段后,分公司设计部应牵头设立一非常设性组织——项目设计工作小组。
小组成员应覆盖设计、成本、工程、物业四个职能部门,并必须包括建筑、结构、安装、景观、室内设计等各个专业,公司设计部项目负责人组织工作的开展。
4.3.小组可根据自身能力,外聘专家,协同做好设计阶段的成本管理工作。
万科地产集团全套成本优化与控制程序(总20页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--万科集团(全套)成本优化与控制程序一.万科成本优化流程要素流程目标:在各实施方案完成前,完成成本优化与控制,提供优化方法,明确在招标阶段成本控制方法。
流程主要责任部门:设计管理部、成本管理部、采购管理部。
流程关键业绩指标流程关键点2.适用范围:XX各项目设计前期、概念设计、总体规划设计、实施方案设计四个阶段;建筑、结构、安装、景观、室内设计五个专业。
3.职责设计管理部:负责提供各设计阶段的规划、建筑、景观方案、图纸以供测算。
成本管理部:编制计划并检查计划执行情况,:进行具体测算并根据测算结果提出优化建议,需要时进行部门间的协调,跟进优化建议后的测算并编制结果报告,测算结果复核发布。
采购管理部:进行招标战略策划。
4.工作程序.方案优化流程.方法与过程控制设计前期开始设计前找发展部、设计和营销整理出政府规划要点、土地属性(用地分析、)市场定位三方面信息。
政府规划要点:根据政府规划要点批复,得出如下信息:土地属性:通过勘查现场,询问发展部、项目部等相关部门,对土地属性信息分析:市场定位:通过询问销售部,清楚了解项目市场定位:以上信息整理完成后,成本需要关注的重点是:第一:场地内的特殊地形,如果出现河流、箱涵,高压线等问题需要仔细分析,了解清楚其处理办法以及影响并估算其改造成本,注意需要预留部分不可预见费用;第二:车位要重点关注其建造方式(地下、半地下、露天),是否计算容积率,会所是否可售;第三:外电需要重点关注距离、是否已经有电缆沟、是否需要破路等费用,注意考察周边楼盘是否可以合作以便降低部分成本。
概念、规划设计阶段成本控制重点:建筑、结构方面:.1设计前,同设计、营销一起探讨产品类型布置方案,作单一产品测算以及组合方案的成本测算,形成较为详尽、准确的最优产品组合(已确定)方案的成本测算,用以指导概念、规划设计。
房地产设计阶段成本优化与控制(Ⅳ)【Ⅰ】目标与措施‡基本原则【Ⅱ】设计管控关键路径‡概念设计‡实施方案‡初步设计与施工图【Ⅱ】启示与建议基本原则:基于客户细分省钱等于赚钱成本控制不等于省钱合理规划有效成本严格控制无效成本之一:成本规划①确定盈利模式②可售比③产品附送率④停车率与停车方式⑤商业及业态⑥会所及配套⑦人防及分区之二:成本级配①建筑模块②精装模块③景观模块④电梯模块⑤智能化模块之三:成本对标①标准层含钢量②标准层混凝土含量③窗地比④地下室层高⑤地下停车面积⑥地下室钢筋含量⑦景观软硬景比例‡概念设计‡实施方案‡初步设计与施工图【设计前期】1权设计部“1/2 主角”;但工作量繁重项目事务部项目部2事核心:精准定位,产品决策设计任务:概念设计预测成本2事在对土地认知的基础上,通过多方案分析比较,确定1、指标产品定位指标2、方案确定规划草案事2•确定指标•盈利模式•确定规划结构•预估成本•目标客户•预估利润•营销策略人三步骤1基础分析2强排方案34两大前提一、项目:土地规划要点确定红线;容积率;限高;退线;配套二、营销:项目定位及户型配比商业;产品类型及配比;住宅面积及配比;会所。
两个案例:分解强排方案盈利模式选择?精准定位;预测成本①精准市场分析②重视设计前提③做好强排方案④掌握基本盈利模式⑤注意积累固化1 1.1.竞品选择标准标杆楼盘:3个“最”区位社区竞争楼盘:3个“同”户型装修1.2竞争格局分析细分市场的竞争格局:‡清晰市场及竞争事态‡精准定位‡总价及产品结构两个分类要素1.3竞品分析表:主力产品信息分析竞品名称销售情况户型面积单价总价项目优势项目劣势楼盘A楼盘B楼盘C楼盘D楼盘E2重视设计前提土地要点项目定位政府政策?①精准市场分析②重视设计前提③做好强排方案④掌握基本盈利模式⑤注意积累固化强排方案三步法第一步第二步第三步Google ★草模1、不要轻易否定前期对宗地分析的结论2、强排方案的目的确定盈利模式①精准市场分析②重视设计前提③做好强排方案?④掌握基本盈利模式⑤注意积累固化【掏干挖净】容积率建筑密度①用足容积率:用足“高货值”产品容积率②用足建筑密度:用足溢价空间①景观资源最大化:②拉高拍低③丰富产品形态塑造高端形态①锦上添花--赠绿规划、底层挖掘②雪中送炭--底商寸土寸金③政策红利--抬高车库?①精准市场分析②重视设计前提③做好强排方案④掌握基本盈利模式⑤注意积累固化5拿来主义“走出去!引进来!‡从“盈利模式”角度,对规划模式:调研、认知、积累、固化案例分解【实施方案】权营销部项目事务部项目部事规划方案道路地下室与停车景观意向户型与意向立面物业管理模式成本测算指标一、规划结构深化‡规划‡结构‡物业模式二、主要产品确定‡立面风格选择‡精装修级配确定‡景观风格初选案例分解①可售比②产品附送率③停车率与停车方式④商业及业态⑤会所及配套⑥人防及分区1可售比‡架空层:被遗忘的角落‡地下室:定时炸弹or地下黄金‡寸土寸金:会所、管理用房、设备用房、不可分摊的走廊2产品附加值1、综合楼面地价、销售均价、建安成本三者关系确定赠送价值比例2、高地价一般采取高附加值、高售价策略低地价一般采取低附加值、平均售价策略3停车率与车库形式A. 营销定位‡各种产品车位配置比例B. 规划要点:数量测算C. 停车方式‡地上/地下比例‡架空?‡半地下?‡地下?4…商业面积与位置…业态:租or售;主力店…餐饮?…层高:4.5?5?…商业地下室应用5【削减龙套】‡严格控制物管用房、垃圾站、居委会等配套建筑面积‡会所配置、架空层设置要和项目定位一致6人防人防地下室面积、等级及布置方式充分考虑报建及分区充分利用人防规范:2000平米防护单元①建筑模块②精装模块③景观模块④电梯模块⑤智能化模块案例说明标准化产品线整合为成本及配实施提供标准平台案例说明产品线整合。
万科集团设计阶段:控制成本的65条强条总评布置1. 室外场地竖向标高不合理,造成回填过高.2.非常重要的一点,控制每一款户型的数量总量,及总平楼型的适当复制,是规划与设计上降低前期费用的主要手段。
3.总平上变配电间等机房与服务的区域距离过长,走线不合理.4.地下顶板上覆土建筑为1~(即结构计算按平均米)内为主,可部分缓坡适当升高,但该区域>米左右覆土区域应做轻质构造(土建构筑物、空盒子或泡沫板、假山塑石)过渡,景观设计反馈建筑设计单位;一般为控制造价及土方,起坡最高点区域也控制在3m左右,个别高4m及以上要方案阶段论证;景观中泳池、亭子、廊架、2m以上景墙(从地面起)等重型元素也要作为条件反馈。
5.消防车道、登高场地或车行道近可能在一跨地库柱网内。
大树布置在柱点。
当然消防通道、登高场地或车行道尽量不在地下室顶板上。
建筑平面功能:1. 防火分区过多,造成楼梯、门、设备增加.2.人防设计: --防护面积过少造成单元增多.---相邻单元未连接造成临空墙过长.---一框二门的人防门过多(部分可用临战封堵替代)---进人防前的防倒塌范围过大(按现规范6级人员掩蔽所主要室外出入口的楼梯,坡道及走道做即可)---室外顶板下的人防面积过大(应尽量将人防做在建筑投影范围下)---人防门型号不合理(钢门造价高,所以除主要通道上外尽量做混凝土人防门.同时尽量避免汽车通道坡道上做双开的钢防火门)----人防功能不合理(如争取做部分物资库)---平战转换方案不合理,应尽量平时通风系统与战时系统、用房合用. 人防主要出入口外的人防污水洗消井可与消防电梯集水井合用.有条件时防爆波电井可与平时电缆井合用.----室内非人防区域、人防顶板上无直接管线的可取消夹层.即利用局部夹层或管沟.3.地下室层高及埋深过大(每埋深增10cm,地下室钢筋增3~4KG/m2,覆土每厚10CM,地下室钢筋增~2KG/m2,故覆土原则上1200mm左右,大乔用局部堆土、树池处理);层高无人防,有人防,机械车库.地下室面积过大--尽可能增加车位利用率,相关设备辅助用房先考虑利用主楼空间;多层尽量不做全地下室.了解各地的汽车库尺寸、通道的要求(必须写入设计任务书),查询其地方规范或参用的市、省或国标,杜绝浪费。
