目录一、工程概况二、机械性能概况三、基础设置四、塔吊天然基础计算书HB5013B塔式起重机安装方案一、工程概况:远香舫一期工程位于马陆富蕴南路、城固路,由3幢18层住宅和一个地下车库组成,总建筑面积为33579.91㎡。
本工程由上海东方建筑设计研究院有限公司设计,工程监理单位为上海嘉蓝建设工程监理有限公司。
建设单位是上海嘉定城市建设投资有限公司,由上海森信建设工程有限公司总承包。
为配合工程进度,提高工作效率和工程质量,根据施工组织设计和现场平面布置的要求,13#15#16#楼各需安装一台50T·M自升式塔式起重机,用于施工垂直运输,初定于2008年11月10日进行安装(视气候等情况而变)。
二、机械性能概述:HB5013B塔机由浙江虎霸建设机械有限公司根据国家有关标准设计的新型建筑用塔式起重机。
该机水平臂架,小车变幅,上回转自升式多用途塔机,臂长50米,最大起重量为6吨。
该机上部采用液压顶升,增加或减少标准节,使之能随建筑物而相应地升高,同时塔机的起重能力不因塔机的升高而受影响。
其起升机构采用电磁离合器换档变速,同时采用带有涡流制动器的电动机。
使得起升机构获得理想的起升速度及荷重的慢就位,回转机构采用液力偶合器传动,小车牵引机构装有磁盘式制动器,使工作机构速度高且平稳可靠,该机为固定附着式上旋转,小车变幅式塔式起重机。
三、塔式起重机基础1、本塔机采用使用说明书上固定式基础,根据使用说明书上的技术规定:地基必须夯实到能够承受PS值为0.2Mpa的荷载,其塔机基础的尺寸为5000mm×5000mm×1350mm。
2、本塔机基础由于在7号房基础开挖前施工,故塔机基础必须低于住宅基础标高400mm以上,住宅的坑底标高约为-3.55m,故塔吊基坑底标高为-4.05m,现场自然地面标高约为-1.00m。
1000mm承台尺寸为5000mm×5000mm×1350mm,经计算,符合承载力(地耐力)要求(详见计算书)。
目录一、塔机概况及相关参数 (2)二、编制依据 (2)三、组织机构(人员及职责) (3)四、基础制作 (4)五、安装重点 (4)六、塔吊安装前准备工作 (5)七、安装流程 (6)八、塔吊安装步骤 (7)九、塔吊安装技术要求 (12)十、安装作业过程中注意事项 (12)十一、安全措施 (13)十二、安装检测调试 (14)十三、汽车吊安全操作规程 (15)十四、安装过程中的危险源辨识及控制措施 (15)十五、方案编制、审核人员情况 (16)十六、作业人员名单 (16)十七、汽车吊性能表 (16)十八、塔式起重机平面布置图 (16)广东第二师范学院花都校区教师宿舍及后勤服务工程塔式起重机安装方案添加工程概况根据工程状况和建筑施工组织设计要求,决定在该工程安装两台QTZ5013塔式起重机,为顺利安装塔式起重机,保证人机安全,特制定本方案。
一、塔机概况及相关参数QTZ5013塔式起重机为水平臂架,小车变幅,上回转,自升式。
独立高度40.5m,臂长50m,最大起重量6t,基本臂最大幅度处额定起重量1.3t,公称起重力矩630kN.m。
序部件名称重量(t)高度或长度二、编制依据三、组织机构(人员及职责)塔吊安装由广州若倩机械设备有限公司起重设备安拆专业公司实施。
塔吊安装是危险性较大的施工过程,应对塔机安装、运输、拆卸全过程进行管理和监控,以确保安全目标、质量目标、工期目标的实现,现确定如下组织机构,并明确分工职责:塔吊安装组织机构图四、基础制作塔式起重机基础由总承包方制作,总承包方应根据项目所在地的地质情况严格按照塔式起重机安装使用说明书、厂家出具的基础设计图纸和相关规定进行制作(制作工艺流程见总承包方专项施工方案),并由监理单位验收。
安装前安装单位组织安装技术负责人查验基础验收资料。
对基础的基本要求如下:1、塔吊基础设计必须能承受要求的压力。
2、在制作基础前,应先做好接地装置,塔吊接地电阻值不大于4Ω。
3、按要求安设地脚螺栓,与地脚螺栓连接的标准节顶面水平度不大于1/1000。
中联TC5013B塔机安装方案一、基本参数安装的塔机为长沙中联重工科技发展股份有限公司生产的中联牌TC5013B,有刚度大,悬臂高,操作方便,故障率低,耐用度较高的特点,其主要技术参数为:1、塔身横截面尺寸:×1.6m2、起重臂最大安装幅度为50m3、平衡臂长度12m4、塔机安装最大高度为140m5、塔机独立高度为了40.5m6、标准节高度为2.8m7、额定起重量为6T(14.5m内)——(50m处)。
8、塔机附着间距为27m,附着上方允许最大悬臂高度为36m9、塔机额定功率为:34KW10、脚形式为:基腿预埋式11、基础混凝土为C30二、现场安装参数1、塔机中心定位为的交点,基础面标高为m。
2、塔机安装高度:A、初始安装高度14个标准节即40.5m,保证工程施工B、最大安装高度40.5m,即14个标准节3、基础形式根据地质情况采用条桩,桩深m,承台采用,深为,参照厂家基础图施工(详见附图)。
4、吊臂安装长度及平衡重配置塔吊吊臂长度为50m,平臂重为13T(4G+2C,G=;C=).5、根据最大工作高度40.5m及说明书规定,不三、安装人员组成安装总指挥`安全负责人:安装技术负责人:安装人员:三、安装前准备工作1、基础施工A、根据地基、基础设计图开挖基坑,捣制垫层,铺设钢筋。
B、由安装单位派技术人员进行塔吊基腿预埋定位及接地联接。
检查基腿定位水平度偏差不大于千分之一(1%)。
基腿之接地电阻不大于4欧姆。
C、将塔吊4条基腿牢固焊接在承台钢筋网上。
D、完成基础砼浇筑并作出相应之质检报告备案。
2、设备部分A、对塔机起升机构、回转机构、变幅机构及顶升系统的传动,制动部分进行检查,加注润滑油脂,补充液压油。
B、对设备主要钢结构件、钢丝绳等进行外观例检。
3、电源准备在安装单位指导下,拉设安装用电电源,塔吊使用电源应拉专用线路,避开工地大电量电器(如碰焊机),以保证塔吊正常使用电压。
4、安装场地清理A、按照安装单位拟订的方案、平整填实塔吊运输道路,清理作业场地,拆除相干涉的临时架空电线。
TC5013B搭式起重机安装施工方案目录TC5013B搭式起重机安装施工方案一、工程概况简要说明(一)工程简介TC5013B搭式起重机安装在香墅美地工程中,该工程位于芙蓉南路地段.塔吊安装紧靠行人道旁,进入施工场地只有一条通道,设备配件、构件需堆放在未开挖地坪内,塔吊构件须用50吨汽车吊才能进行卸车和吊装,塔吊构件组装在未开挖地平内进行。
设备运输、组装、安装在白天和晚上进行,在运输组装设备过程中,一定要保证设备完好无损。
(二) 设备简介TC5013B搭式起重机,附着式最大起升高度141.3米,最大起重量6吨。
塔吊各部分和连接均采用高强螺栓,标准节之间连用M30高强螺栓,回转塔身与回转支承和塔帽均用M24高强螺栓连接,塔机底座标准节用16个 M40的高强地脚螺栓锚固在混凝土基础中。
该机由以下几个部分组成:1、金属结构:金属结构主要包括塔身标准节、起重臂、平衡臂、旋转塔身、爬升架、底架及附着装置等。
2、工作结构:机械传动部分的工作机构可分为起升机构、回转机构、行走机构、小车牵引机构及液压爬升机构等装置。
3、液压顶升系统:爬升架、液压油缸、泵、阀和油压系统。
4、电气操作系统:全机共四个控制箱,行走控制箱设在塔机底架,回转控制箱设在回转平台,小车控制箱设在塔顶,卷扬控制箱设在平衡臂。
全机共三个电阻箱,小车电阻箱、回转电阻箱、卷扬电阻箱,全机总容量40.3KW,工作时容量32。
8KW.二、塔吊构件吊装技术数据三、塔机安装主要施工方法和技术要求(一)塔机安装前的准备工作:1、了解现场布局和土质情况,清理现场周围的障碍物。
2、根据建筑物的布置决定塔机的安装位置,按塔机基础图上所规定的技术要求进行基础浇注,碎石基础在敷设前路面必须按承压要求压实,石路基必须整平捣实,道木之间应填满碎石,钢轨接头处必须道木支撑,不得悬空。
起重机轨道不允许铺设在暗沟、防空洞等底下建筑物的上面。
3、基础采用整体钢筋混凝土基础,基础需开挖至设计要求后找平,回填100㎜左右石夯实,周边配模或砌砖后再行钢筋混凝土浇注,基础周围地面低于混凝土表面100㎜以上以利排水,周边配模,拆模以后回填卵石,钢筋需与基础底筋相连,起重轨道应可靠地通过垫块与轨道连接,在使用过程中轨道不得移动,轨道每间隔6米应设置轨道拉杆一个。

塔吊安装、吊装及拆除作业管理方案一、工程概况:柳巷商城A0商住楼工程,位于桥头街、五一路、南肖墙、柳巷北路之间的柳巷商城西北角,北临南肖墙,西临柳巷北路。
东西长42.10M、南北宽35.20M。
该工程的结构形式为框剪结构,总建筑面积为25588.12m2,地下一层,地上二十六层,总高度为95.3m,由一栋高层塔楼和三层裙楼组成。
一至三层为商场,四至二十六层为住宅,地下室为设备用房和车库。
设两部电梯,抗震等级为一级,是一座集商业、住宅于一体的商住楼。
计划在A0座使用QT5013塔吊,综合施工现场及主体结构的特征拟将塔吊安装于6~7轴/C~D轴间的基础板上。
根据对塔吊安装、升降、吊装作业过程中潜在危险源的辨识,我司对塔吊进入现场后进行全过程的安全监控,特制定本方案。
本方案共8部分。
二、安全管理目标:1、塔吊安全管理目标1.1.塔吊安装、顶升、拆卸事故率为零1.2.塔吊吊装作业事故率为零;杜绝重伤以上事故,轻伤率≮2‰2.塔吊安装方案2.1、塔吊现场平面布置,因与后浇带重叠,将后浇带局部缩小为800mm宽,并向D轴平移400mm(详见附图一)。
2.2、塔吊安装中的主要数据。
①楼的全高(楼顶房尖至地下室结构地面)102米。
②塔吊安装总高度115米。
③塔吊机座中心线距D轴线距离4.5米。
④第一道附墙安装高度/予留吊装高度24.9米/17.1米,第二道附墙安装高度50米,第三道附墙安装高度75米,第四道附墙安装在二十六层顶。
2.3、塔吊砼基础图按原厂设计施工图;规定对地基承载力是0.2Mpa,基础尺寸为5000×5000×1300mm,而本工地地基承载力是0.080Mpa,经与厂家技术部门联系,地基承载力不够采取以下措施能满足要求:a.塔吊基础埋深-7.400m,在塔吊基础部位加打4支C25 素砼灌注桩,桩长10米,直径φ800mm。
(见附图二)b.塔基基础尺寸按5000×5000×1300mm施工,配筋上下层双层双向为φ25@150(如附图三示),上下层钢筋支撑采用φ22钢筋焊成排架形式,纵横间距1500,斜撑纵横φ14钢筋纵横间隔设置,混凝土为同基础砼强度C40。

塔式起重机附着方案工程名称:济源建业壹号城邦二期工程15#楼塔机型号:中联TC5613型根据该工程楼层结构及施工现场具体情况;在保证塔吊施工安全及满足附着强度要求,特制定本附着方案(见图)。
一、根据该工程建筑物高度78000,塔吊基础上平面-5800,塔机安装高度94300 ,设附着架为三道,(见附着楼层布置示意图)。
二、塔机中心定在17轴线与20轴线之间且与该外墙垂直往南7m处,两附着点间距为12200(见图)。
三、附着点1:预埋铁件中心设在22轴线600宽的外墙面中线,且从楼板往上300处,铁板长方向与22轴线相交。
附着点2:中心设在13轴线剪力墙东面,与其往北另一墙面交汇处向南350,且从楼板向上300墙面上,此点为预留孔方式,孔径34(见图);附着标高分别为七层底板向上(300)处+17700,十四层底板向上(300)+38000,二十一底板向上(300)+58300(见附着楼层示意图)。
四、予埋铁件的加工:(详见铁件加工图)。
五、技术要求:1、初装高度约40米,当施工需要塔吊升高时,按附着方案进行附着,升高后及时调整高度限位器。
2、每次附着后必须进行垂直度检测,并通过附着框调节螺杆与附着杆的调节保证其垂直度误差在2/1000以内。
3、附着点的强度应满足塔机对建筑物的荷载(附着点处塔机对建筑物的最大推拉力为13.5T),现场工程技术人员应根据结构考虑,是否加大配筋数量,或加大钢筋直径及提高砼强度等级。
4、附着框尽量设在塔身标准节接头处附近或标准节中间水平撑杆处的,附着框应箍紧塔身。
附着杆在水平面内的倾斜度应控制在10°以内。
5、附着杆由于长度大于厂家规定尺寸较多,附着杆件设计制作由克瑞塔机厂负责。
附着点耳板处的焊缝厚度≥7mm。
使用中经常检查焊缝有无异常。
6、锚固点以上的自由高度应控制36米高度范围之内。
7、附着后要用经纬仪进行检测,并作好垂直度记录。
8、经纬仪检查塔机轴心线的垂直度,其垂直度在全高上不超过2/1000。

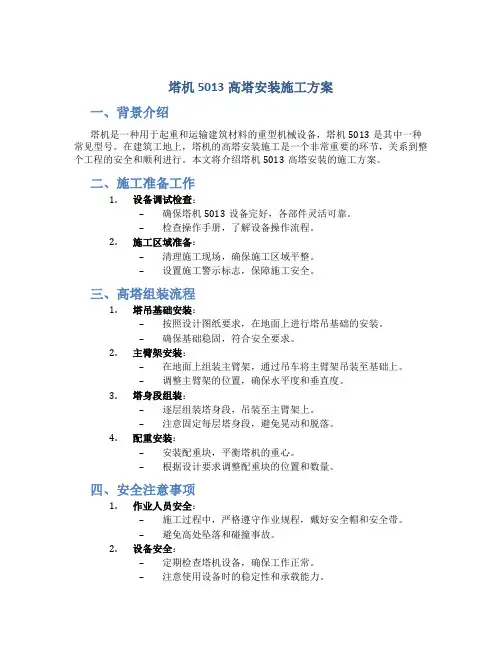

塔机5013高塔安装施工方案一、背景介绍塔机是一种用于起重和运输建筑材料的重型机械设备,塔机5013是其中一种常见型号。
在建筑工地上,塔机的高塔安装施工是一个非常重要的环节,关系到整个工程的安全和顺利进行。
本文将介绍塔机5013高塔安装的施工方案。
二、施工准备工作1.设备调试检查:–确保塔机5013设备完好,各部件灵活可靠。
–检查操作手册,了解设备操作流程。
2.施工区域准备:–清理施工现场,确保施工区域平整。
–设置施工警示标志,保障施工安全。
三、高塔组装流程1.塔吊基础安装:–按照设计图纸要求,在地面上进行塔吊基础的安装。
–确保基础稳固,符合安全要求。
2.主臂架安装:–在地面上组装主臂架,通过吊车将主臂架吊装至基础上。
–调整主臂架的位置,确保水平度和垂直度。
3.塔身段组装:–逐层组装塔身段,吊装至主臂架上。
–注意固定每层塔身段,避免晃动和脱落。
4.配重安装:–安装配重块,平衡塔机的重心。
–根据设计要求调整配重块的位置和数量。
四、安全注意事项1.作业人员安全:–施工过程中,严格遵守作业规程,戴好安全帽和安全带。
–避免高处坠落和碰撞事故。
2.设备安全:–定期检查塔机设备,确保工作正常。
–注意使用设备时的稳定性和承载能力。
五、施工结束及验收1.结束工作:–根据施工计划,完成高塔安装工作。
–清理施工现场,归还设备和工具。
2.验收:–邀请相关负责人员对高塔安装工程进行验收。
–确保施工符合设计要求和安全标准。
结论塔机5013高塔安装是一项技术活,需要严格按照施工方案执行,保证施工安全和质量。
通过合理的施工准备、高塔组装流程和安全注意事项的执行,可以保证施工进度和工程质量。
希望本文提供的施工方案对塔机高塔安装工程有所帮助。

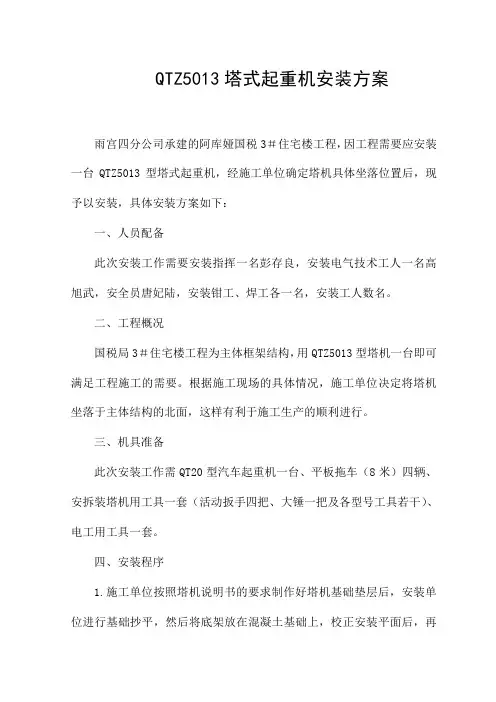

QTZ5013塔式起重机安装方案雨宫四分公司承建的阿库娅国税3#住宅楼工程,因工程需要应安装一台QTZ5013型塔式起重机,经施工单位确定塔机具体坐落位置后,现予以安装,具体安装方案如下:一、人员配备此次安装工作需要安装指挥一名彭存良,安装电气技术工人一名高旭武,安全员唐妃陆,安装钳工、焊工各一名,安装工人数名。
二、工程概况国税局3#住宅楼工程为主体框架结构,用QTZ5013型塔机一台即可满足工程施工的需要。
根据施工现场的具体情况,施工单位决定将塔机坐落于主体结构的北面,这样有利于施工生产的顺利进行。
三、机具准备此次安装工作需QT20型汽车起重机一台、平板拖车(8米)四辆、安拆装塔机用工具一套(活动扳手四把、大锤一把及各型号工具若干)、电工用工具一套。
四、安装程序1.施工单位按照塔机说明书的要求制作好塔机基础垫层后,安装单位进行基础抄平,然后将底架放在混凝土基础上,校正安装平面后,再放压重。
2.用三节标节连接为一体,然后吊装在混凝土基础上,在地面上将液压站吊在套架上,并完成装配,然后将套架吊装在标准节上。
3.用汽车式起重机吊装塔机回转机构,分别与套架和标准节相连。
4.在地面上将塔顶与平衡臂拉杆的第一节以及起重臂拉杆的长拉板与短拉板用销轴连接好,然后进行吊装。
5.在地面拼装好平衡臂接好各部分的电线,然后将平衡臂吊起与水平线呈20度至平衡臂拉杆的安装位置装好平衡臂拉杆后,再将吊车卸载。
6.吊起重1.87T的平稳重一块,放在平衡臂后方最靠近塔顶的位置。
吊装驾驶室与上回转台连接好。
7.在地面上连接好起重臂,用汽车吊将起重臂缓慢吊起,与地面呈20度,保持不变,连接起重臂长短拉杆,起重机缓慢卸载,起重臂拉杆处于拉紧状态。
8.将所有平衡重全部吊装完成,用拉板连接为一体,穿绕钢丝绳和进行最后连线。
9.将塔机顶升数节,使之达到使用要求。
五、安全技术要求1.塔机安装前,必须先清理场地,在作业范围内不应有任何障碍物。
5013塔吊基础施工方案塔吊基础施工方案一、前期准备1. 确定施工图纸和设计要求,熟悉工程的具体情况和要求。
2. 按照施工图纸确定塔吊的具体放置位置,并进行现场测量和标记。
3. 清理施工场地,确保场地平整,没有障碍物。
4. 采购所需的设备、材料和人力资源,确保施工的顺利进行。
二、基础施工方案1. 按照工程要求,进行基坑的开挖。
开挖深度和规格应符合设计要求,底部应进行夯实。
2. 为了保证基础的稳定性,需要进行钢筋工程。
根据设计要求,进行钢筋的定位和布置,并采用焊接或绑扎等方式将钢筋固定牢固。
3. 在基础施工区域进行混凝土搅拌和浇筑。
按照设计要求确定混凝土的配比,采用搅拌车将混凝土运输到施工现场,然后倒入基础区域,使用振动棒进行振捣,以确保混凝土的均匀密实。
4. 在混凝土浇筑完成后,进行基础的养护。
采取喷水、铺盖塑料薄膜等方式进行养护,以保证混凝土的强度和稳定性。
5. 在基础完全养护后,进行测试和验收。
对基础进行质量检测,确保其达到设计要求,并经过相关部门的验收。
三、安装塔吊1. 在基础验收合格后,组织专业人员进行塔吊的组装和安装。
按照制造商提供的专业施工图纸和操作说明,对塔吊的各部件进行安装,并采取相关安全措施保证施工人员的人身安全。
2. 完成塔吊的组装后,进行调试和测试工作。
测试塔吊的各项功能和性能,确保塔吊正常工作。
3. 塔吊调试完成后,进行使用前的检查和验收。
对塔吊进行全面检查,包括钢丝绳、电气设备、安全装置等,确保塔吊的安全可靠性。
4. 在安装和使用过程中,要加强现场监管和管理,确保施工人员的工作安全,控制各项风险。
四、施工结束1. 施工结束后,进行现场的清理工作,包括清理杂物、撤走塔吊等。
2. 做好施工记录和资料的整理和归档工作,包括施工图纸、验收报告、质量检测报告等。
以上就是塔吊基础施工方案的基本内容。
在具体施工过程中,要严格按照设计要求和制定的方案进行施工,加强安全管理和监管,确保施工质量和施工人员的安全。

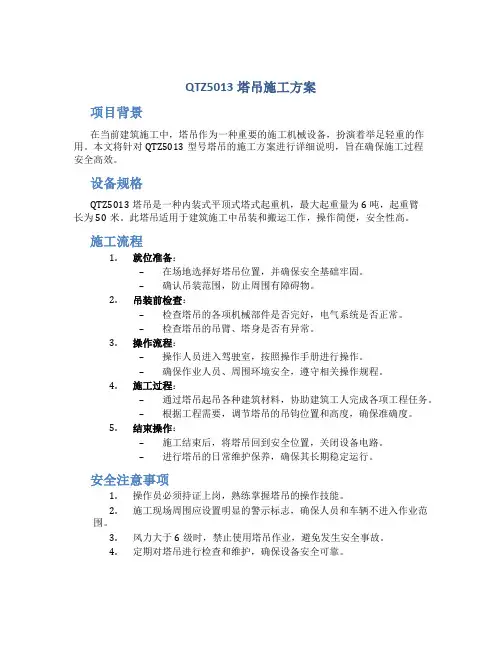

QTZ5013塔吊施工方案项目背景在当前建筑施工中,塔吊作为一种重要的施工机械设备,扮演着举足轻重的作用。
本文将针对QTZ5013型号塔吊的施工方案进行详细说明,旨在确保施工过程安全高效。
设备规格QTZ5013塔吊是一种内装式平顶式塔式起重机,最大起重量为6吨,起重臂长为50米。
此塔吊适用于建筑施工中吊装和搬运工作,操作简便,安全性高。
施工流程1.就位准备:–在场地选择好塔吊位置,并确保安全基础牢固。
–确认吊装范围,防止周围有障碍物。
2.吊装前检查:–检查塔吊的各项机械部件是否完好,电气系统是否正常。
–检查塔吊的吊臂、塔身是否有异常。
3.操作流程:–操作人员进入驾驶室,按照操作手册进行操作。
–确保作业人员、周围环境安全,遵守相关操作规程。
4.施工过程:–通过塔吊起吊各种建筑材料,协助建筑工人完成各项工程任务。
–根据工程需要,调节塔吊的吊钩位置和高度,确保准确度。
5.结束操作:–施工结束后,将塔吊回到安全位置,关闭设备电路。
–进行塔吊的日常维护保养,确保其长期稳定运行。
安全注意事项1.操作员必须持证上岗,熟练掌握塔吊的操作技能。
2.施工现场周围应设置明显的警示标志,确保人员和车辆不进入作业范围。
3.风力大于6级时,禁止使用塔吊作业,避免发生安全事故。
4.定期对塔吊进行检查和维护,确保设备安全可靠。
结语QTZ5013塔吊在建筑施工中拥有重要作用,合理的施工方案能够提高施工效率,确保安全生产。
通过严格遵守操作规程和安全注意事项,可以有效地保障施工现场的安全和顺利进行。
愿此施工方案对相关人员在实际操作中有所帮助。

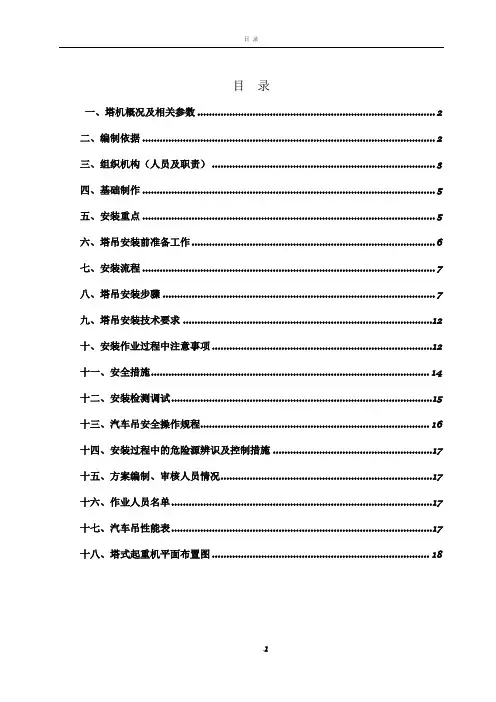

目录一、塔机概况及相关参数 (2)二、编制依据 (2)三、组织机构(人员及职责) (3)四、基础制作 (5)五、安装重点 (5)六、塔吊安装前准备工作 (6)七、安装流程 (7)八、塔吊安装步骤 (7)九、塔吊安装技术要求 (12)十、安装作业过程中注意事项 (12)十一、安全措施 (14)十二、安装检测调试 (15)十三、汽车吊安全操作规程 (16)十四、安装过程中的危险源辨识及控制措施 (17)十五、方案编制、审核人员情况 (17)十六、作业人员名单 (17)十七、汽车吊性能表 (17)十八、塔式起重机平面布置图 (18)广东第二师范学院花都校区教师宿舍及后勤服务工程塔式起重机安装方案添加工程概况根据工程状况和建筑施工组织设计要求,决定在该工程安装两台QTZ5013塔式起重机,为顺利安装塔式起重机,保证人机安全,特制定本方案。
一、塔机概况及相关参数QTZ5013塔式起重机为水平臂架,小车变幅,上回转,自升式。
独立高度40.5m,臂长50m,最大起重量6t,基本臂最大幅度处额定起重量 1.3t,公称起重力矩630kN.m。
二、编制依据三、组织机构(人员及职责)塔吊安装由广州若倩机械设备有限公司起重设备安拆专业公司实施。
塔吊安装是危险性较大的施工过程,应对塔机安装、运输、拆卸全过程进行管理和监控,以确保安全目标、质量目标、工期目标的实现,现确定如下组织机构,并明确分工职责:塔吊安装组织机构图人员计划表四、基础制作塔式起重机基础由总承包方制作,总承包方应根据项目所在地的地质情况严格按照塔式起重机安装使用说明书、厂家出具的基础设计图纸和相关规定进行制作(制作工艺流程见总承包方专项施工方案),并由监理单位验收。
安装前安装单位组织安装技术负责人查验基础验收资料。
对基础的基本要求如下:1、塔吊基础设计必须能承受要求的压力。
2、在制作基础前,应先做好接地装置,塔吊接地电阻值不大于4Ω。
3、按要求安设地脚螺栓,与地脚螺栓连接的标准节顶面水平度不大于1/1000。
5013塔吊基础施工方案1. 引言本文档旨在介绍5013塔吊基础施工方案。
塔吊作为一种常见的起重设备,广泛应用于建筑工地的货物搬运和起重作业。
而塔吊的稳定性和安全性是保障工地施工的重要因素之一。
因此,5013塔吊基础的施工方案的制定和实施对于确保施工过程的安全和顺利进行至关重要。
2. 施工前准备在开始施工前,需要进行一系列的准备工作,以确保塔吊基础施工的顺利进行。
2.1 现场勘测在施工前,必须对施工现场进行详细的勘测,包括地质勘测、土壤测试等。
通过对现场环境的详细了解,可以确定塔吊基础的具体规格和施工方法。
2.2 材料准备根据现场勘测结果,确定所需的施工材料,并进行采购和准备。
常见的塔吊基础施工材料包括混凝土、钢筋等。
确保所使用的材料符合相关的国家标准和规范要求。
2.3 设备准备准备所需的施工设备,包括塔吊设备、起重工具等。
确保设备的完好性和正常运行,以避免施工过程中的意外情况。
2.4 安全措施在施工前,制定详细的安全措施和应急预案。
包括施工现场的安全警示标志、施工人员的安全培训等。
确保施工过程中的安全性。
3. 塔吊基础施工流程塔吊基础施工一般包括地基开挖、基础模板搭设、钢筋绑扎、混凝土浇筑等步骤。
下面分别介绍每个步骤的施工流程。
3.1 地基开挖地基开挖是塔吊基础施工的第一步。
根据设计要求,在施工现场进行地面开挖,将原有土壤去除,并保持开挖区域的垂直度和水平度。
3.2 基础模板搭设在地基开挖完成后,根据设计图纸搭设基础模板。
基础模板的搭设应符合设计要求,并确保模板的水平度和垂直度。
3.3 钢筋绑扎在基础模板搭设完成后,根据设计要求进行钢筋的绑扎。
确保钢筋的布置符合设计要求,并进行绑扎牢固。
3.4 混凝土浇筑钢筋绑扎完成后,进行混凝土的浇筑。
确保混凝土的质量符合相关标准和规范要求,并进行充分的密实处理。
4. 施工后措施4.1 塔吊安装塔吊基础完成后,进行塔吊设备的安装。
确保塔吊的稳定性和安全性,并进行相应的测试和调试。
QTZ5013塔吊基础施工方案一、编制依据〈QTZ63B(5013)塔机基础予埋螺栓图〉〈QTZ63B(5013)塔机基础配筋图〉〈施工现场塔吊中心位置平面布置图〉二、工程概况龙斗峪大桥3#墩塔吊基础截面尺寸为长4.5m,宽4.5m,高1.20m,配筋均为:Φ20为42根,上下两层,予埋螺栓均为20个,规格20-M36。
三、施工方法1、土方开挖塔吊基础位于3#墩东?m,基坑开挖采用机械开挖,开挖深度同基坑底标高,开挖平面尺寸为塔吊混凝土基础平面尺寸外扩1m,具体详见附图〈塔吊基坑位置平面布置图〉。
2、地基钎探基坑开挖后,采用轻便触探的方法进行地基钎探,探孔间距1.5m,按梅花型布置,探孔深度2.5m,检查基坑有无墓坑、空穴等异常现象。
3、地基处理土方开挖好后,为提高地基的承载力,承台下设4根桩,桩径1.25m,桩间距1m,桩距承台边500mm,具体布置图如下:将塔吊基础坐落在老土上,根据勘察报告,承台底标高定位在??米,直接持力层砂质粉土②1层、粘质粉土-粉质粘土②2层。
则桩顶标高定为??米,进入承台100,桩底标高定为??米,桩端持力层为卵石。
桩长6米。
桩身砼C20,采用混凝土灌柱桩工艺。
4、钢筋绑扎先铺底板下层钢筋,根据已弹好的位置线将纵向、横向的钢筋依次摆放到位,绑完底板下层钢筋后,放置底板混凝土保护层用垫块,厚度50mm,按照1m左右距离梅花型摆放。
混凝土保护层用垫块放置好后,摆放钢筋马凳,按照1m左右距离设置通长马凳,马凳支撑在下层钢筋上,并垂直于底板上层筋的下筋摆放,摆放要稳固。
钢筋马凳设置好后,在马凳上摆放纵横两个方向的上层钢筋,绑扎时上层钢筋和下层钢筋的位置应对正。
5、模板安装模板面板采用14mm厚木多层板,木方做龙骨,钢管脚手架做支撑。
模板支撑牢固,且保证模板位置的准确。
6、混凝土浇筑混凝土采用搅拌站自拌混凝土,商品混凝土公司必须提供合格的混凝土配合比。
浇筑前,将模板内的杂物清理干净,浇水湿润模板并加固好模板支撑,以防漏浆。
QTZ5013D塔吊施工方案第一节工程概况工程名称:广东联塑市政工程管道有限公司新厂建设2号、3号、5号车间工程建设单位:设计单位:监理单位:施工单位:建设地点:龙江镇登东路东侧西溪工业村联塑新厂本工程为总建筑面积42151㎡,地上5层,结构形式为全现浇框架结构,建筑物檐高23.5m,总高27.5m。
本工程包括主体、装修、防雷、排水管道安装工程。
第二节桩基础承载力计算:一、本工程选用QTZ5013D型塔吊,根据厂家提供的说明书基础承载情况如下:P1——基础所受垂直力,KN:P2——基础所近的水平力,KN:M1——基础所受倾覆力矩,KNmM K——基础所受扭础,KNM塔机固定在基础上,起升高度达到36米,而未采取附置时,对基础产生的荷载值此时为最大。
具体说见下表:二、基础先型和桩位布置:本工程参考佛山市顺协工程勘察有限公司审图编号05-勘-227号《岩上土工程勘察报告》设计。
依据工程的地质条件及实际情况,拟采用ø 400预制桩,可知两台塔吊的位置(ZK28和ZK31附近)的资料如下表:ZK28拟定桩长为21m,以全风化泥质粉砂岩为持力层,进入岩层深度为1.2m。
建筑地基基础设计规范GB5007—2002中,8.5.5—1公式单桩坚向载力特征值:R a=u p∑q sik l i+q pa A pRa=(3.14×0.4)×(10×2.50+10×11.70+25×1.0+40×1.8+50×1.2)+3000×3.14×0.22=376+377=753KNZK31拟定桩长为21m,以强风化泥质粉砂岩为持力层,进入岩层深度为0.6m。
根据建筑地基基础设计规范GB5007-2002中,8.5.5—1公式单桩竖向承载力特征值:R a=up∑R a=u p∑q sik l i+q pa A pR a=(3.14×0.4)×(10×2.50+10×7.60+25×1.2+25×6.0+50×1.0+90×0.6)+4800×3.14×0.22=484+603=1087.0KN综合以上计算确定单桩竖向承载力特征值:753kn 建议压桩力取1600KN。
朗基通航学院·香颂天府1标段项目塔式起重机安装方案成都鑫强信建筑机械租赁有限公司编制日期:二○一八年三月JL-B001 施工组织设计/(专项)施工方案报审表工程名称:朗基通航学院·香颂天府一期1标段项目编号:四川省住房和城乡建设厅制塔机安、拆合同甲方:四川永存建筑工程有限公司乙方:成都鑫强信建筑机械租赁有限公司甲方委托乙方于2018 年 3 月日在朗基通航学院·香颂天府1标段项目工程安装由成都市强力塔式起重机有限公司生产的QTZ63(Q5013) 塔机壹台,塔机安、拆费用按租赁合同执行。
双方协商如下:一、甲方负责安拆场地清理,保证道路畅通,根据乙方要求设置安全警戒线,指定两人负责监督,并提供必要人员交给乙方指挥安排工作(不参与高空作业),以保证塔机的安拆工作顺利进行。
二、甲方负责通知各分包单位严禁各施工人员在安拆作业区域内施工作业,工地方安排专人守候。
三、作业区域内安拆安全工作由乙方负责(非安拆作业人员严禁进入),并指派专人负责此项工作。
四、因乙方拆装原因造成塔机零部件损坏,由乙方负责赔偿。
在安拆过程中发现零部件损坏,应及时报告甲方现场人员,不属于乙方原因,则由甲方自行负责。
五、乙方作业人员必须持有关部门颁发的安拆许可证,才能上岗作业。
六、付款方式:按租赁合同执行。
七、由于气候原因造成安拆工作不能顺利进行,则安拆时间顺延。
八、未尽事宜,双方协商解决。
九、本协议一式两份,甲乙双方各执一份。
十、本协议签订之日生效,协议工作完成,该协议自动失效。
甲方:四川永存建筑工程有限公司乙方:成都鑫强信建筑机械租赁有限公司代表签字:代表签字:日期:年月日日期:年月日安全协议书甲方:四川永存建筑工程有限公司乙方:成都鑫强信建筑机械租赁有限公司工程名称:朗基通航学院·香颂天府1标段项目工程地点:眉山市仁寿县清水镇塔机编号:20140627为深入贯彻《安全生产法》,落实安全生产责任,坚持“安全第一,预防为主,综合治理”的方针,杜绝安全事故的发生,确保生命财产安全,明确双方职责,制定如下安全责任:一、双方职责:1、甲方负责提供塔机的安装、拆卸所需要的安全工作范围,并设立警戒标志,划定警戒区域。
TC5013型塔吊安装方案详解首先,进行基础施工。
塔吊的基础施工是塔吊安装的第一步,基础施工的质量和稳定性直接影响到整个塔吊的安装效果。
基础施工需要先根据塔吊的尺寸和要求进行地面的清理和平整,然后进行基础的标注和测量,确定塔吊基础的位置和尺寸。
接下来,进行基础施工材料的搬运和浇筑,通常使用混凝土作为基础材料。
在浇筑过程中需要保证混凝土的质量和浇筑的均匀性,以保证基础的强度和稳定性。
第二步是塔身的安装。
塔身是塔吊的主要结构,其安装需要专业的技术和设备。
首先需要对塔身进行检查和清洁,确保其没有损坏和杂物。
然后,使用起重机将塔身吊装到基础上,并进行固定。
在固定过程中需要使用专业的固定装置和工具,以确保塔身的稳定和安全。
同时,还需要对固定件进行检查和调整,确保固定件的质量和牢固度。
第三步是安装吊臂。
吊臂是塔吊的主要工作部件,其安装需要专业的技术和设备。
首先需要对吊臂进行检查和清洁,确保其没有损坏和杂物。
然后,使用起重机将吊臂吊装到塔身上,并进行固定。
在固定过程中需要使用专业的固定装置和工具,以确保吊臂的稳定和安全。
同时,还需要对固定件进行检查和调整,确保固定件的质量和牢固度。
第四步是电气系统的安装。
塔吊的电气系统包括电控柜、线缆和电动机等组件。
在安装过程中,首先需要对电气系统的零部件进行检查和清洁,确保其没有损坏和杂物。
然后,根据电气系统的布置图和接线图,进行线缆的连接和电缆的敷设。
最后,进行电气系统的调试和测试,确保其正常工作和安全稳定。
最后,进行安全检查和试运行。
在安装完成后,需要对塔吊进行全面的安全检查,检查塔身、吊臂、电气系统等各个部分是否安装牢固、运行良好。
同时,还需要对整个塔吊进行试运行,检查其各项功能是否正常,是否存在异常。
如果发现问题,需要及时进行修复和调整,直到塔吊能够正常工作为止。
以上就是TC5013型塔吊的安装方案的详细介绍。
塔吊的安装过程需要专业的技术和设备,同时需要严格按照安装方案进行操作,以确保安全和有效地完成塔吊的安装工作。
科研综合楼配套地下车库工程塔吊安装施工方案编制:审核:北京*****建筑工程有限公司机运分公司二****年**月**日编制日期:****.**.**目录1、工程概况 (3)2、地质概况 (3)3、方案编制依据 (4)4 塔吊总体部署 (4)5 塔吊安装前期准备 (6)6 塔吊基础施工 (7)7 塔吊安装 (8)8 塔吊的拆除 (9)9 塔吊安装完毕验收时项目的资料准备 (9)10 防碰撞措施 (9)11 安全规程 (10)附图:图1 塔吊平面布置图图2 塔吊轴线定位图图3-1~图3-5 塔吊基础施工图图4-1~图4-3 塔吊基础布筋图1、工程概况本工程位于*******,东临*****路,南临****路,西临*****大楼。
科研综合楼配套的地下车库工程为新建工程,地库东边距离西三环路人行道约7m,东边距离通讯电缆约2m,地库南边距通讯电缆约2m,地库西边距科研综合楼约5.5m,地库北边距离新华保险大楼约10m。
2、地质概况根据岩土工程勘察报告(工号:2007-121甲),在钻探深度范围内,地层岩性依次为杂填土①、砂质粉土②及粘土②1、卵石③及细砂③1、卵石④及细砂④1等。
本工程持力层为卵石层④,地基承载力fka=350kpa。
在勘探深度范围内,未见地下水。
3、方案编制依据1) 《QTZ5013塔吊说明书》;2) 《塔式起重机安全规程》(GB5144-2006);3) 施工图纸、施工组织设计;4)岩土工程勘察报告(工号:2007-121甲);5) 国家和北京市现行的相关规范规定;4 塔吊总体部署根据本工程的平面尺寸和土建结构的布局等特点,拟在现场安装1台QTZ5013型塔吊,具体见图1,塔吊在安装以前,地库东边和南边防护应搭设完成,具体做法详见防护专项施工方案,塔吊在使用中大钩应在防护范围内吊装,严禁在防护范围以外进行吊装。
在塔吊覆盖范围内:科研综合楼裙楼高度为18m,东边通讯电缆高度为6m,南边通讯电缆电杆高度约13m。
塔吊安装、吊装及拆除作业管理方案一、工程概况:柳巷商城A0商住楼工程,位于桥头街、五一路、南肖墙、柳巷北路之间的柳巷商城西北角,北临南肖墙,西临柳巷北路。
东西长42.10M、南北宽35.20M。
该工程的结构形式为框剪结构,总建筑面积为25588.12m2,地下一层,地上二十六层,总高度为95.3m,由一栋高层塔楼和三层裙楼组成。
一至三层为商场,四至二十六层为住宅,地下室为设备用房和车库。
设两部电梯,抗震等级为一级,是一座集商业、住宅于一体的商住楼。
计划在A0座使用QT5013塔吊,综合施工现场及主体结构的特征拟将塔吊安装于6~7轴/C~D轴间的基础板上。
根据对塔吊安装、升降、吊装作业过程中潜在危险源的辨识,我司对塔吊进入现场后进行全过程的安全监控,特制定本方案。
本方案共8部分。
二、安全管理目标:1、塔吊安全管理目标1.1.塔吊安装、顶升、拆卸事故率为零1.2.塔吊吊装作业事故率为零;杜绝重伤以上事故,轻伤率≮2‰2.塔吊安装方案2.1、塔吊现场平面布置,因与后浇带重叠,将后浇带局部缩小为800mm宽,并向D轴平移400mm(详见附图一)。
2.2、塔吊安装中的主要数据。
①楼的全高(楼顶房尖至地下室结构地面)102米。
②塔吊安装总高度115米。
③塔吊机座中心线距D轴线距离4.5米。
④第一道附墙安装高度/予留吊装高度24.9米/17.1米,第二道附墙安装高度50米,第三道附墙安装高度75米,第四道附墙安装在二十六层顶。
2.3、塔吊砼基础图按原厂设计施工图;规定对地基承载力是0.2Mpa,基础尺寸为5000×5000×1300mm,而本工地地基承载力是0.080Mpa,经与厂家技术部门联系,地基承载力不够采取以下措施能满足要求:a.塔吊基础埋深-7.400m,在塔吊基础部位加打4支C25 素砼灌注桩,桩长10米,直径φ800mm。
(见附图二)b.塔基基础尺寸按5000×5000×1300mm施工,配筋上下层双层双向为φ25@150(如附图三示),上下层钢筋支撑采用φ22钢筋焊成排架形式,纵横间距1500,斜撑纵横φ14钢筋纵横间隔设置,混凝土为同基础砼强度C40。
塔吊基础部位的原设计基础配筋不变,从塔吊基础内穿过。
塔吊基础提前浇筑,在塔吊基础的周边设置3mm厚350mm宽止水钢板,高度取基础底板的中部。
2.4、立塔工作安排2.4.1、选定有安装塔吊资质的安装单位为本工地安装,并负责向技术监督局申办塔吊准用证。
2.4.2、安装前,我方与安装塔吊的承包方签订承包合同。
合同中要承包安全立塔的事项。
2.4.3、塔吊砼基础砼浇注后、养护强度达90%时由项目试验员通知机械员,机械员方能组织立塔安装工作。
2.4.4、立塔后,立即顶升到40米的工作高度。
2.4.5、立塔后机械员立即组织塔吊技术性能数据测试和安装验收,验收合格后方可使用。
2.4.6、立塔时间:初定在2006年5月15日。
3、塔吊吊装作业的安全技术措施3.1、塔吊司机、信号指挥人员必须是经专业培训,持有效证件上岗。
吊装工作中信号指挥用对讲机进行联络。
3.2、作业人员必须严格执行塔吊作业安全操作规程。
严禁违章作业,严禁违章指挥,严禁酒后上岗作业,严禁擅离职守。
吊装人员有权拒绝违章指挥。
塔下挂塔吊安全操作规程。
3.3、塔吊由专用电缆供电,塔下设开关箱、配漏电保护器;塔上安避雷针,塔下做防雷接地极,阻值<4Ω;塔上设2-3台镝灯,由专用开关控制,保证夜间吊装视线的需要。
3.4、塔吊进场前要进行整修和保养,以保证安装调试一次成功。
3.5.1、塔吊的双回转、小车、起重制动必须灵敏可靠;高度限位及限速、力矩限位、行程限位,必须灵敏可靠。
3.5.2、对于刮风天气风力大于4级,吊装高度大于40米以上时,要停止向高压电线方向的吊装作业,停止大模板的吊装。
风力3级以上,要用回转制动开关及时锁定回转。
刮大风时宁可停吊,绝不准让司机冒生命危险进行吊装,同时还要确保作业人员的安全。
为保施工进度,可根据风雨天的气象预报,及时组织提前备料或吊装,减少刮风下雨时的吊装工作量。
3.5.3、每月保养吊勾主轴平面轴承,保证在刮风吊装中,吊勾钢丝绳不绞绳,不影响吊勾起落。
3.5.4、工地的安全员、塔吊机长、信号指挥人员每天收听天气预报,及时向吊装人员进行通报。
3.5.5、信号指挥人员的每台对讲机配三块电池,值班人员随身携带两块,确保对讲机联络不间断。
3.6、严禁超载吊装作业,严格执行“十不吊”和塔吊安全操作规程。
3.6.1、对长27mφ22的超长筋吊装时,可吊24根。
3.6.2、对长18mφ22的的超长筋吊装时,可吊36根。
3.6.3、制作剪力墙大块竹模板,一般以1T重为限(考虑拆模时,模板局部与砼有粘接力)。
3.6.4、塔吊吊装前必须试吊,没捆好的要重捆、重新吊。
、摆动过大的吊物要拴牵引绳。
3.7、每台塔吊司机、信号指挥人员必须按三班配齐,不准超劳。
特别是夜班值班司机不准超劳。
3.8、吊装方法:3.8.1、吊14m及以上超长筋时,要用专用工字钢吊梁。
防止超长筋过软,吊索滑绳,钢筋一端失控伤人。
3.8.2、吊钢模板时要对角捆绳,在棱角处用卸扣勒紧钢丝绳;或模板堆码的上方堆成三角形,防止模板滑动坠落伤人。
3.8.3、吊砖、砂、砼扣件等散料要用专用料斗,而且不能装的过满防止散落伤人。
3.8.4、在施工电梯未安装前向基坑内吊运氧气瓶时要用专用吊篮,吊篮底部应放置厚橡胶板缓冲。
3.8.5、吊钢管时,长短管要分开吊。
3.8.6、在楼边、洞口、脚手架上吊卸料时:信号指挥人员必须“到位”指挥;塔吊司机要格外小心的,吊装动作要稳,防止刮碰作业人员或碰散吊物。
3.8.7、当大风、阵风把塔吊吊运的大模板吹的飘摆不定、难以定位时,宁可停吊或者改变卸料位置。
3.9、加强吊装作业各种安全检查:3.9.1、做好班前的安全检查和日常机械保养。
塔吊司机上班后,首先要进行例行的检查、保养、试运转各刹车机构、限位灵敏无异常情况下,方准正式吊装作业。
要及时清理塔吊通道、回转机构的油污、障碍物。
塔吊停机时,吊钩要提到最高高度。
下班时司机要关掉电闸。
信号指挥人员上班后,要检查吊勾、吊具、吊索、卸扣安全可靠,对讲机灵敏方可指挥吊装作业。
3.9.2、塔吊维修班长,每周对塔吊起升、回转、小车变幅机构、操纵台、钢丝绳、滑轮、限位器、配重块(含木楔情况)、变速箱、重要部位的开口肖,螺丝等部位进行检查保养,并做好维修记录。
维修后要清理塔吊上的散件,防止坠落。
3.9.3、项目机电维修人员,每15天对塔吊进行全面检查保养,并做检查记录,对要求整改的项目要进行复查验收,磨损超限的零件要坚决及时更换。
3.9.4、项目机械管理人员、安全员、每天要巡查吊装作业的安全情况,发现不安全的隐患苗头,要立即纠正组织整改。
3.10、加强安全教育、岗前安全教育,及时组织作业人员讨论复杂情况下的吊装方法和措施。
安全教育必须长抓不懈,警钟长鸣,人人抓。
塔吊顶升前要作好技术交底。
3.11、维修塔吊和顶升塔吊时要做好安全防护工作,维修人员必须戴安全帽、穿防滑鞋、系安全带、带对讲机和工具袋。
塔下由信号指挥人员防护。
3.12、认真执行塔吊的交接班制度,在交接工作中,要做到交机情况、完成任务情况、交工具、交安全注意事项。
3.13、如发生吊装作业事故要处罚事故责任人。
对事故要本着四不放过的原则:找出事故原因、责任人、制订出整改措施、使责任人受到教育。
4、吊顶升安全措施4.1、塔吊附墙安装示意图见附图三.附墙支腿和框梁使用原随机部件。
4.2、附墙锚固支座由现场制作,用400×300×20mm的新钢板制作,锚固钢筋必须用φ22×500mm的钢筋制作,焊点必须焊牢,必须经检查验收。
4.3、顶升时必须有安全技术交底,由有塔吊安装操作证的人员和架子工操作证的人员进行顶升。
4.4、安塔吊附墙支腿时必须用经纬仪观测塔吊垂直度,确保≤1‰4.5、在安塔吊附墙时,各道的高度随塔节顶升支座位置对附墙框能否安装有影响,在安装前予先观察、计算,必要时提前10天适当予以调整.4.6、.塔吊顶升时,必须有专人指挥,应在白天进行.如遇4级风的天气要停止顶升工作.5、塔吊拆卸工作要分包给有塔吊安拆资质的专业队伍负责,要签定拆卸塔吊的分包合同,拆前要有拆卸方案、拆卸安全技术交底。
确保万无一失。
6、塔吊安全管理责任分解表及评审工作:塔吊吊装阶段时间较长,在方案实施三个月后要分析评价一次,对不完善的安全措施要及时修改、补充,加以完善。
7.塔吊拆除7.1. 主体工程及屋面工程施工完后,塔吊即进入拆除阶段。
7.2. 塔吊拆除注意事项:7.2.1塔吊拆除需由专业资质的安装队伍进行拆除。
7.2.2当雨雪天气,风力大于6级以上的恶劣天气不得进行塔吊的拆除工作。
7.2.3 塔吊拆除前专业安全员应对参予的人员进行安全技术交底。
7.2.4塔吊拆除时地面应有一定的安全区分标示牌,并设有专人负责对危险区域的管理。
7.3.塔吊拆除的顺序结合本工程的塔吊安装特点,塔吊非一般的拆除程序。
自爬降低塔吊高度三层裙楼顶将塔身解体拆除地下室至裙楼的塔吊标准节用高于设计强度一个等级的膨胀砼补浇预留塔身部位的楼板空洞。
8.附:8.1.施工现场塔吊平面图(附图一);8.2. 塔吊平面及附墙示意图(附图二);8.3. 塔吊砼基础配筋图(附图三);江苏南通六建集团山西分公司宝地项目部二00六年三。
