大桥塔吊电梯施工专项方案
- 格式:doc
- 大小:56.77 KB
- 文档页数:31
塔吊施工方案(专项方案)
一、施工准备
1.1 施工前检查
在进行塔吊施工之前,需对塔吊设备进行全面检查,确保设备完好无损。
检查
内容包括但不限于:塔吊外观是否完好,机械部件是否松动,电气线路是否正常等。
1.2 施工人员培训
施工人员需要接受相关培训,了解塔吊施工的基本原理、操作规范及应急处理
方式,确保施工过程安全顺利进行。
二、施工方案
2.1 施工流程
根据具体工程要求,确定塔吊的布置位置、工作范围和安全控制区域,制定详
细的施工方案,包括但不限于:起吊物品的重量、安全距离、施工顺序等。
2.2 安全措施
在进行塔吊施工过程中,必须采取有效的安全措施,包括但不限于:设置安全
警示标识、定期检查设备、保持通畅的施工区域等,确保施工过程安全可靠。
三、施工管理
3.1 施工计划管理
制定详细的施工计划,明确每个施工环节的具体时间节点、责任人及要求,及
时跟进施工进度,确保施工任务按时完成。
3.2 质量控制
建立严格的质量控制机制,对施工过程中的关键环节进行监督和检查,确保施
工质量符合要求。
四、施工总结
4.1 施工效果评估
施工完成后,对整个施工过程进行评估,总结经验教训,发现问题并及时改进,提升施工效率和品质。
4.2 安全隐患排查
对施工现场进行安全隐患排查,整改不安全因素,避免发生意外事故,确保施工过程安全可靠。
以上是关于塔吊施工的专项方案,通过严格执行施工准备、施工方案、施工管理和施工总结等环节,确保塔吊施工安全高效进行。
桥梁工程塔吊安装施工方案一、施工准备工作1.1 工程概况本次施工是为了安装桥梁工程中所需的塔吊设备,以便后续施工的顺利进行。
桥梁跨度为100米,设计了4台塔吊,施工现场地势平坦,适合作为塔吊的基础支撑。
1.2 施工人员组织施工过程中,需要组织的人员包括项目经理、项目工程师、安全员、机械员、电工、操作员等。
他们需要具备相关的证书和资格,熟悉施工工艺和安全操作规程。
1.3 施工设备准备本次施工需要准备的设备主要包括塔吊设备、起重机、工具箱、安全带、安全帽等。
这些设备需要事先进行检查和维护,确保其工作状态良好。
1.4 施工材料准备施工过程中需要使用的材料主要包括钢结构支撑材料、混凝土、灰浆、木制支撑材料等。
这些材料需要按照施工进度提前准备,并按照规定使用。
二、塔吊基础支撑施工2.1 地基检测在施工前,需要对施工地点的地基进行检测,确保地基承载力符合塔吊的安装要求。
同时,要了解地质情况,减少施工过程中的风险。
2.2 基础建设根据设计要求和现场地质情况,进行塔吊基础的建设。
首先需要进行地面平整,然后进行基础的打桩、浇筑混凝土等工作。
在建设过程中,需要注意保持基础的垂直度和稳定性。
2.3 基础支撑检查完成基础建设后,需要进行基础支撑的检查,确保其符合要求。
一旦发现问题,需要及时进行调整和修复。
三、塔吊设备安装3.1 设备检查在开始安装之前,需要对塔吊设备进行全面检查。
检查包括机械部件、电气部件、安全防护装置等,确保其工作状态良好。
3.2 基础接口安装根据基础支撑的设计要求,将塔吊设备的底座与基础相连接。
连接过程需要严格按照设备说明书和安装规程进行,确保连接紧固牢固。
3.3 台架组装将塔吊设备的台架组装起来,包括主梁、副梁等。
组装过程需要注意平整度和稳定性,确保塔吊的安装质量。
3.4 电气接线进行塔吊设备的电气接线,确保电气部件的工作正常。
接线过程需要严格遵守相关规程和安全操作要求。
3.5 安全检查完成塔吊设备的基础支撑和安装后,需要进行全面的安全检查。
塔吊和电梯施工方案一、塔吊施工方案1. 设备选型与配置根据工程需求和现场实际情况,选择适当型号的塔吊,考虑其起重力、臂长、工作半径等因素。
合理配置塔吊附件,如吊钩、钢丝绳、滑轮等。
2. 基础施工与固定确保塔吊基础施工符合设计要求,地基坚实,确保承载能力。
采用正确的固定方法,保证塔吊稳定性。
3. 安全操作规程制定并执行塔吊操作安全规程,包括但不限于操作人员资质、操作前的检查、操作过程中的注意事项、异常情况处理等。
4. 维护保养要求定期对塔吊进行维护保养,包括润滑、紧固、检查电气系统等,确保设备处于良好状态。
5. 施工进度计划根据工程进度和塔吊使用需求,制定详细的施工进度计划,确保塔吊合理使用,不影响施工进度。
6. 质量监控措施实施塔吊施工质量监控,确保安装、调试、使用等各个环节的质量符合标准和设计要求。
7. 应急预案与处理制定塔吊应急预案,包括但不限于设备故障、操作失误、天气恶劣等情况的应对措施,确保施工安全。
二、电梯施工方案1. 电梯选型与设计根据工程需求和现场实际情况,选择适当型号的电梯,考虑其载重、速度、尺寸等因素。
合理设计电梯井道和机房布局。
2. 安装前的准备工作完成电梯井道和机房的建筑施工,确保符合设计要求。
准备电梯安装所需的工具、材料和人员。
3. 安装施工过程按照电梯安装施工规范和设计要求,进行电梯的安装施工,包括井道、轨道、机房等部分的安装。
4. 调试与测试完成安装后,进行电梯的调试与测试,确保电梯运行平稳、安全。
包括电气系统、机械系统、安全装置等方面的测试。
5. 安全使用与培训制定电梯安全使用规程,对电梯操作人员进行培训和考核,确保他们具备安全操作技能。
6. 维护保养计划制定电梯维护保养计划,定期对电梯进行维护保养,包括润滑、紧固、检查电气系统等,确保电梯处于良好状态。
7. 质量保证措施实施电梯施工质量监控,确保安装、调试、使用等各个环节的质量符合标准和设计要求。
同时,建立完善的电梯档案管理系统,记录电梯的维修、保养、检验等情况,确保电梯的安全使用。
某大桥塔吊施工专项安全施工方案1. 负责单位应与监理、设计等相关单位协调,制定详细的安全施工方案,并由专业人员进行评审确认。
2. 检查塔吊设备和其相关配件的完好情况,确保其符合安全要求,如有损坏或缺失需立即更换或修复。
3. 塔吊设备操作人员应进行培训,并持有相应的操作资格证书。
4. 按照施工计划和塔吊设备工作特点,确定施工区域,设置安全警示标志,并指定专人负责施工现场安全组织。
二、施工中的安全措施1. 在施工现场周围设置围挡或警戒线,限制非施工人员的进入,并划定安全通道。
2. 在塔吊设备工作范围内设置安全警示标志,明确提示周围人员注意安全。
3. 要求塔吊设备操作人员在作业前进行全面检查,确保设备完好无损。
4. 要求塔吊设备操作人员在作业时保持清醒状态,严禁酗酒、吸烟等行为。
5. 当天气变化或风力增大时,应暂停作业,确保塔吊设备和周围人员的安全。
三、紧急处置1. 设立紧急应急预案,明确各岗位应急处置责任及程序,确保一旦发生意外事故,能够迅速、有效地处置。
2. 定期组织演练应急预案,提高施工人员的应急能力。
综上所述,通过严格的安全管理和专项安全施工方案的落实,可以确保大桥塔吊施工过程中的安全。
希望各相关单位和人员能够严格遵守施工安全规定,共同确保施工现场的安全。
大桥塔吊施工是一个复杂的过程,涉及到高空作业和大型设备操作,因此安全问题是至关重要的。
为了确保施工过程中的安全,负责单位需要全面考虑各种可能的风险,并制定细致的安全施工方案。
下面将继续从施工过程中的各个环节,以及应急处理等方面谈一谈大桥塔吊施工专项安全施工方案。
四、施工过程中的安全控制1. 监控和沟通:在施工过程中,应确保施工现场的实时监控,并建立负责人员与监理、操作人员之间的有效沟通机制,及时了解施工现场的状况。
2. 安全防护:要求作业人员佩戴好安全帽、安全鞋等个人防护用品,并根据实际情况配备安全带等防护设备。
3. 作业程序:明确塔吊设备的操作程序和规范,严格按照规程要求进行作业操作。
塔吊工程施工专项方案一、项目概况塔吊是在建筑工地上常见的一种专业施工设备,主要用于重物的吊装和搬运。
塔吊施工涉及到复杂的机械操作、高空作业,安全风险高。
因此,为了保障施工人员的安全,提高工程施工的效率,制定一份科学合理的塔吊施工专项方案尤为重要。
二、工程前期准备1. 确定施工方案:根据工程设计图纸、地形地貌等情况,确定塔吊的位置、高度和工作范围。
同时,根据施工工艺和工程进度,确定塔吊的搭建和拆除时间。
2. 检查相关手续:确保施工单位和塔吊设备的相关手续齐全,包括机械设备使用证、操作证、人员准入证等。
3. 制定应急预案:根据工程范围和施工特点,制定塔吊施工的应急预案,包括事故处理流程、应急联系人等。
三、施工准备1. 人员培训:对相关施工人员进行塔吊操作和安全培训,确保施工人员具备相关的技能和知识。
2. 设备检查:对塔吊设备进行全面的检查和维护,确保设备状态良好。
3. 安全防护措施:在施工现场设置警示标志,划定专用施工区域,保证周围环境的安全。
四、塔吊搭建1. 确定搭建方案:根据工程要求和现场情况,确定塔吊的搭建方案,包括搭建的时间和程序。
2. 搭建前检查:在搭建前,对搭建场地进行勘察,确保地基承载力符合搭建要求。
3. 安全搭建:根据搭建方案,由专业人员进行塔吊的搭建,确保每一个环节都符合安全标准。
五、塔吊安全操作1. 操作规范:严格按照塔吊操作规程进行操作,确保塔吊的安全和稳定。
2. 机械检查:定期对塔吊进行机械检查,确保设备的正常运转。
3. 风力控制:根据当地的风力标准,对塔吊进行风力控制,确保在强风天气下停止操作。
六、塔吊拆除1. 拆除方案:根据工程要求,确定塔吊的拆除方案和时间。
2. 安全拆除:由专业人员进行塔吊的拆除操作,确保拆除过程中不影响施工和周围环境的安全。
七、应急处理1. 应急预案:在施工现场设置应急电话、急救箱等设备,保证一旦出现事故能够及时处理。
2. 事故处理:一旦发生事故,应及时报警、组织施救,保障施工人员的生命安全。
公路大桥工程塔吊安全施工方案一、前言在公路大桥工程建设中,塔吊的使用是不可或缺的重要设备之一,它具有起重效率高、作业范围广等优点。
然而,塔吊施工涉及到高空作业和货物起吊等安全隐患,必须严格执行安全规范,确保施工安全。
本文将就公路大桥工程塔吊的安全施工方案进行探讨。
二、安全管理措施1. 现场安全管理•指定专人负责塔吊施工现场的安全管理,建立安全管理制度和责任制度;•明确施工现场的安全区域和禁止人员或车辆进入的区域,设置明显的安全标志和警告标识;•定期进行施工现场安全检查,确保施工现场无安全隐患。
2. 塔吊安全操作•严格按照塔吊使用说明书进行操作,操作人员必须经过培训合格、持证上岗;•在使用塔吊前,对塔吊进行全面检查,确保安全装置完好无损;•遵守安全操作规程,不得随意调整塔吊的基本参数和工作状态。
3. 技术安全措施•在塔吊使用过程中,应加强通讯联络,及时沟通施工情况和安全问题;•遇有突发情况或异常现象时,及时采取措施保护现场人员和设备安全;•对施工现场风力、天气等自然因素进行定期监测,及时调整施工计划,保障施工安全。
三、应急预案建立公路大桥工程塔吊安全施工的应急预案是保障施工安全的重要环节。
应急预案主要包括以下内容: - 突发事件的预先应对方案; - 人员疏散和救援措施; -安全检查措施; - 联络方式及应急处置流程。
四、总结公路大桥工程塔吊的安全施工方案对于工程建设的顺利进行具有重要意义。
在施工过程中,必须严格遵守相关安全管理规定,加强现场管理,确保操作人员具备相关技能,并建立完善的应急预案。
只有如此,才能保障公路大桥工程的安全施工,有效降低施工风险,确保工程质量和安全。
以上是关于公路大桥工程塔吊安全施工方案的文档内容,希望对工程施工有所帮助。
2024年塔吊的安全专项施工方案
如下所述:
一、塔吊选型:
根据工程需求和施工环境,选择适合的塔吊型号和规格,并确保塔吊符合国家标准和安全要求。
二、施工前准备:
在施工前,对塔吊进行全面检查和维护,保证设备运行正常。
此外,在施工现场设置明显的警示标识,确保施工区域的安全。
三、操作人员培训:
对塔吊操作人员进行专业培训,包括设备操作、安全规定和应急处理等方面的知识,确保操作人员具备必要的技能和意识。
四、施工过程控制:
严格按照施工计划和安全规范进行作业,确保施工过程中的安全风险得到有效控制。
同时,定期对施工现场和设备进行检查,及时发现并处理安全隐患。
五、应急预案:
制定详细的应急预案,包括事故处置流程、紧急联系方式等,以应对可能发生的突发情况,保障施工安全。
六、安全监控:
利用现代化技术手段,对塔吊的运行状态和工作环境进行实时监控,及时发现异常情况并采取相应措施。
七、安全文明施工:
提倡安全文明施工,建立健全的安全管理制度和文明施工规范,促进施工现场的文明整洁和安全生产。
八、安全宣教:
加强安全宣传教育,提高全体施工人员的安全意识和责任意识,共同营造良好的安全氛围,确保塔吊施工的安全进行。
以上为2024年塔吊的安全专项施工方案,欢迎施工人员按照要求执行,确保施工过程中的安全和顺利进行。
本项目位于XX市XX区,总建筑面积XX万平方米,建筑高度XX米,地下室层数XX层,地上层数XX层。
根据工程需要,本项目需安装一台QTZ80型塔吊,并配备一台施工电梯。
二、塔吊安装方案1. 塔吊基础施工(1)基础施工前,需对现场进行平整,确保基础施工区域的地面坚实、平整。
(2)根据塔吊基础图纸,进行混凝土浇筑,确保混凝土强度满足要求。
(3)塔吊基础施工完成后,需进行验收,确保基础满足塔吊安装要求。
2. 塔吊安装(1)塔吊安装前,需对塔吊设备进行检查,确保设备完好。
(2)按照塔吊安装步骤,依次进行过渡节、套架、回转支撑、塔尖、平衡臂、起重臂、配重等部件的安装。
(3)安装过程中,注意各部件的连接牢固,确保塔吊整体稳定性。
(4)安装完成后,进行塔吊整体调试,确保塔吊运行正常。
三、施工电梯安装方案1. 施工电梯基础施工(1)基础施工前,需对现场进行平整,确保基础施工区域的地面坚实、平整。
(2)根据施工电梯基础图纸,进行混凝土浇筑,确保混凝土强度满足要求。
(3)基础施工完成后,需进行验收,确保基础满足施工电梯安装要求。
2. 施工电梯安装(1)施工电梯安装前,需对施工电梯设备进行检查,确保设备完好。
(2)按照施工电梯安装步骤,依次进行底座、梯笼、平衡重等部件的安装。
(3)安装过程中,注意各部件的连接牢固,确保施工电梯整体稳定性。
(4)安装完成后,进行施工电梯整体调试,确保施工电梯运行正常。
四、施工要求1. 施工人员需具备相关资质,并严格按照操作规程进行施工。
2. 施工过程中,注意现场安全管理,确保施工人员安全。
3. 施工过程中,对塔吊和施工电梯进行定期检查和维护,确保设备正常运行。
4. 施工完成后,对塔吊和施工电梯进行验收,确保设备满足工程需求。
五、总结本方案详细介绍了塔吊和施工电梯的安装施工过程,旨在确保施工顺利进行。
在实际施工过程中,需根据现场实际情况进行调整,确保工程质量和安全。

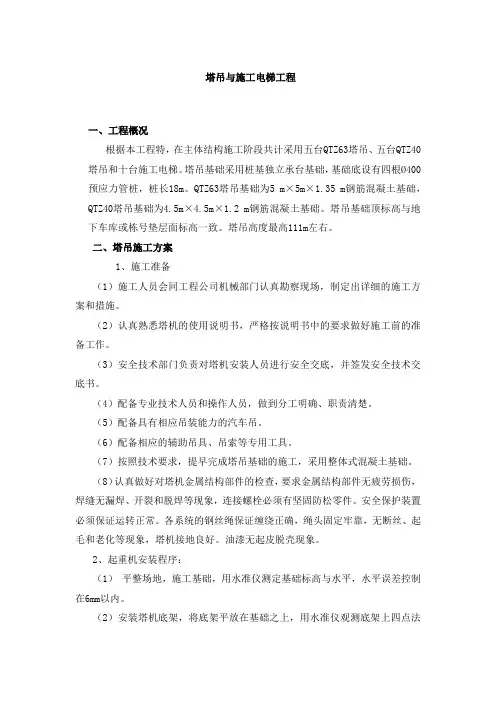

塔吊与施工电梯工程一、工程概况根据本工程特,在主体结构施工阶段共计采用五台QTZ63塔吊、五台QTZ40塔吊和十台施工电梯。
塔吊基础采用桩基独立承台基础,基础底设有四根Ø400预应力管桩,桩长18m。
QTZ63塔吊基础为5 m×5m×1.35 m钢筋混凝土基础,QTZ40塔吊基础为4.5m×4.5m×1.2 m钢筋混凝土基础。
塔吊基础顶标高与地下车库或栋号垫层面标高一致。
塔吊高度最高111m左右。
二、塔吊施工方案1、施工准备(1)施工人员会同工程公司机械部门认真勘察现场,制定出详细的施工方案和措施。
(2)认真熟悉塔机的使用说明书,严格按说明书中的要求做好施工前的准备工作。
(3)安全技术部门负责对塔机安装人员进行安全交底,并签发安全技术交底书。
(4)配备专业技术人员和操作人员,做到分工明确、职责清楚。
(5)配备具有相应吊装能力的汽车吊。
(6)配备相应的辅助吊具、吊索等专用工具。
(7)按照技术要求,提早完成塔吊基础的施工,采用整体式混凝土基础。
(8)认真做好对塔机金属结构部件的检查,要求金属结构部件无疲劳损伤,焊缝无漏焊、开裂和脱焊等现象,连接螺栓必须有坚固防松零件。
安全保护装置必须保证运转正常。
各系统的钢丝绳保证缠绕正确,绳头固定牢靠,无断丝、起毛和老化等现象,塔机接地良好。
油漆无起皮脱壳现象。
2、起重机安装程序:(1)平整场地,施工基础,用水准仪测定基础标高与水平,水平误差控制在6mm以内。
(2)安装塔机底架,将底架平放在基础之上,用水准仪观测底架上四点法兰平面是否保持水平,当底架水平有误差时,可适当使用调整垫片。
(3)安装活动压块,将底架与基础用螺栓压板紧固,压块数量按照说明书中要求确定。
压块安装后再用水准仪观测底架上法兰片平面是否保持四点水平,如有误差,调整基础上的垫片厚度。
(4)安装下部塔架组件(包括基础过度节、加强节3节),并用标准螺栓连接好紧固可靠。

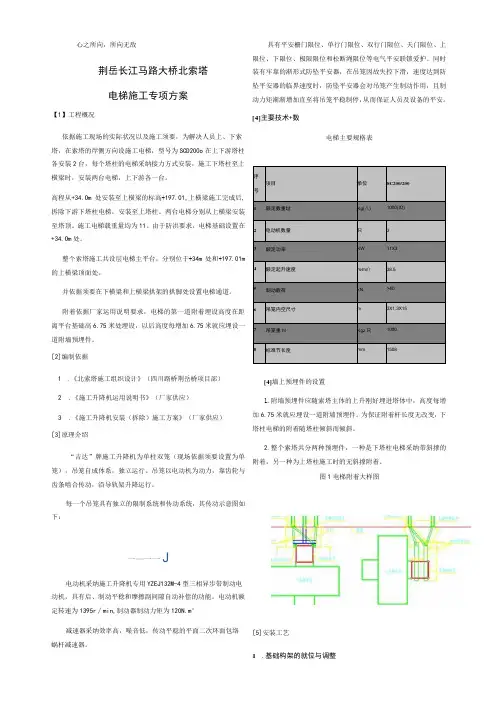

心之所向,所向无敌荆岳长江马路大桥北索塔电梯施工专项方案【1】工程概况依据施工现场的实际状况以及施工须要,为解决人员上、下索塔,在索塔的岸侧方向设施工电梯,型号为SCD200o在上下游塔柱各安装2台,每个塔柱的电梯采纳接力方式安装,施工下塔柱至上横梁时,安装两台电梯,上下游各一台。
高程从+34.Om处安装至上横梁的标高+197.01,上横梁施工完成后,拆除下游下塔柱电梯,安装至上塔柱。
两台电梯分别从上横梁安装至塔顶。
施工电梯载重量均为11。
由于防洪要求,电梯基础设置在+34.Om处。
整个索塔施工共设层电梯主平台,分别位于+34m处和+197.01m 的上横梁顶面处。
并依据须要在下横粱和上横梁拱架的拱脚处设置电梯通道。
附着依据厂家运用说明要求,电梯的第一道附着埋设高度在距离平台基础高6.75米处埋设,以后高度每增加6.75米就应埋设一道附墙预埋件。
[2]编制依据1.《北索塔施工组织设计》(四川路桥荆岳桥项目部)2.《施工升降机运用说明书》(厂家供应)3.《施工升降机安装(拆除)施工方案》(厂家供应)[3]原理介绍“吉达”牌施工升降机为单柱双笼(现场依据须要设置为单笼),吊笼自成体系,独立运行。
吊笼以电动机为动力,靠齿轮与齿条啮合传动,沿导轨架升降运行。
每一个吊笼具有独立的限制系统和传动系统,其传动示意图如下:一—一一J电动机采纳施工升降机专用YZEJ132M-4型三相异步带制动电动机,具有启、制动平稔和摩擦副间隙自动补偿的功能。
电动机额定转速为1395r∕min,制动器制动力矩为120N.m°减速器采纳效率高,噪音低,传动平稳的平面二次环面包络蜗杆减速器。
具有平安栅门限位、单行门限位、双行门限位、天门限位、上限位、下限位、极限限位和松断绳限位等电气平安联锁爱护。
同时装有牢靠的渐形式防坠平安器,在吊笼因故失控下滑,速度达到防坠平安器的临界速度时,防坠平安器会对吊笼产生制动作用,且制动力矩渐渐增加直至将吊笼平稳制停,从而保证人员及设备的平安。
大桥塔吊电梯施工专项方案.目录.................................................................. 1一、编制依据.................................................................. 1二、基本概况............................................................ 1 2.1工程概况 ............................... 2)施工基本信息介绍(整体布置图见附图12.2三、塔吊设计及施工 (2)...................................................... 2 3.1塔吊基础及位置............................................................3 3.2现场状况........................................................ 4施工方案确定3.3...................................................... 53.4、安装施工准备 ........................................................ 63.5 安装作业方案 ............................................................7 .3.6 塔吊顶升........................................................... 7.3.7 调试验收........................................................... 7塔吊附着 .3.8........................................................... 9 .3.9 塔吊拆卸.......................................................... 9.安全措施3.10四、电梯基础设计及施工 (10)..................................................... .... 10 基础位置:4.1........................................................... 104.2基础荷载........................................................ 11混凝土基础4.3 . (11)4.4基础施工.......................................................... 12 电梯附着.4.5.......................................................... 154.6 . 电梯安装....................................................... 184.7安全施工要求塔吊、电梯施工专项方案塔吊、电梯施工专项方案一、编制依据1、工程施工总平面图及现场情况;2、 H3.36B、STT153塔吊安装说明书;3、 70吨吊车起重性能表;4、北京市住建委有关文件;5、工程工程图纸;6、《施工升降机SC200/200使用说明书》;7、《现行建筑机械规范大全》中国建筑工业出版社;8、《施工升降机安全使用技术规程》GB5144-2006;9、《建筑施工高处作业安全技术规范》JGJ80-91;10、《北京市建筑工程施工安全操作规程》DBJ01-62-0200;11、《建筑安全施工安全检查标准》JGJ59-99;12、京承联络线密云西统线道路工程工程主塔施工方案;二、基本概况2.1工程概况大桥位于京承高速进入密云工业区的主要路口,且地处密云新城百亩森林滨河公园之中,本桥修建后作为密云新城的地标性建筑。
主线桥主桥为第二联,桩号K6+155.33~K6+525.33米,桥梁结构采用主跨独塔自锚式悬索桥,跨径组合为135+165米,两侧各设单孔35米作为配孔,全长370米。
索区主梁为扁平钢箱梁,两侧锚跨为预应力混凝土现浇箱梁。
主塔为预应力钢筋混凝土塔身,下接承台及钻孔灌注桩基础。
1塔吊、电梯施工专项方案塔身外观似一粒孕育希望的“种子”,高126.5m。
其横桥向内外轮廓分别为不同半径圆曲线组合而成,顶部开孔。
顶部开孔的内轮廓是由一个多个圆曲线和一个圆相扣而成,下轮廓圆弧半径为18米。
塔全高126.5m其中主体结构高96.325m,顶部装饰高30.175m,桥面以上高为88m。
塔底设计高程为22.001m,塔顶设计高程为148.501m。
塔柱截面为单箱单室预应力砼结构,横桥向外侧壁厚2.0m,内侧壁厚1.5m,顺桥向两侧壁厚1.2m,根部设5m实体过渡段。
塔柱设6道50cm厚的环向加强肋。
2.2施工基本信息介绍(整体布置图见附图1)2.2.1 塔吊基本信息:施工位置:主塔、4#、8#施工;塔吊型号:H3.36B共2台, STT153塔吊共2台;机械编号:京SJ-T;起重设备:70吨汽车起重机一台;2.2.2电梯基本信息:使用位置:主塔施工;;)双笼带操作室(主要技术性能见附表1电梯型号:SC200/200电梯数量:2台;电梯基础顶面标高为:22.001m;电梯安装高度为:103.9m;电梯运行高度为:96.325m;三、塔吊设计及施工3.1塔吊基础及位置塔吊主要承担索塔及3#、4#、5#、7#、8#、9#施工建造任务。
基础类型为预埋支腿固定式基础,面积5.2米×5.2米,索2 塔吊、电梯施工专项方案塔基础位于索塔承台上,和承台做成一体;引桥塔吊位于4#、8#西侧,距承台轴线正西11m处。
索塔电梯基础中心位于单肢塔柱对称轴上,距离承台外边线2.6米处。
基础顶面与承台顶面平齐。
如图所示:3.2现场状况施工现场主塔正在进行桩基施工,下一步就能进行承台施工,主塔承台高8米,分步骤分层次浇筑,做到最上一层时,安装塔吊预埋支腿,并按照基础布筋完成基础制作,引桥施工已进行完成承台施工,已为塔吊基础预留作业面,准备安装塔吊预埋支腿,并按照基础布筋完成基础制作。
安装塔吊前,对施工场地需要整理,并平整地基。
清理完成后,吊车运输车能顺利下到坑底,并有足够场地,进行塔吊安装作业。
3塔吊、电梯施工专项方案3.3施工方案确定3.3.1塔吊型号、初装高度及最终高度1、塔吊型号:根据索塔及引桥施工的吊载量,所使用4台塔吊均需满足要求,选用H3.36B、STT153型塔吊,1#塔吊臂长60米(附图中1#、2#、3#、4#塔吊基础位置),可以覆盖整个索塔;2#塔吊臂长40米,主要侧重右肢塔柱吊装作业;3#塔吊臂长60m,主要负责7轴、8轴、9轴作业面区间内的吊装工作;4#塔吊臂长60m,主要负责3轴、4轴、5轴作业面区间内的吊装工作。
2、初装高度:塔吊基础为预埋支腿固定式基础,1、2#塔吊同时安装,考虑1#塔吊可覆盖到2#塔吊,所以1#塔吊始终要高于2#塔吊3个标准节。
初次安装1#塔吊达到自由高度,即14个标准节,高度51.7米。
2#塔吊11个标准节,高度42.7米。
3#、4#塔吊分别安装,3#塔吊初装为11个标准节,高度为42.7m,4#塔吊初装为10个标准节,高度为39.7m。
3、最终高度:索塔净高127米,1#2#塔吊自由高度为51.7米(14节),不能满足使用高度,塔吊需加四道附着。
具体附着见下文。
3#、4#塔吊自由高度即可满足施工要求,最终高度为51.7m 与48.7m。
3.3.2安装现场经现场勘察主塔可以利用塔吊基础东西两侧的地面作为安装塔吊支吊车、进运输车、拼接起重臂的场地。
引桥西侧已为塔吊施工清理出场地,可以施工。
3.3.3吊车选用吊装的最大作业幅度约10米,选用70吨汽车吊作为主起重设备,在塔吊基础一侧地面上支车,吊车出主杆长37.9米,作业幅度在10米的额定吊载13吨,满足作业中最大幅度吊重(6.6吨)及高度需要。
安装起重臂时吊车位置不变;拼接好起重臂后,4塔吊、电梯施工专项方案需另一台25吨吊车抬吊完成。
3.3.4使用单位配合1、保证塔吊基础东或西侧场地的地面平整、无杂物、无建筑材料;2、现场供电塔吊安装前在塔吊5米范围内设置塔吊专用配电箱。
供电:180KVA、380V、50HZ、三相五线。
3.4、安装施工准备3.4.1方案、安全技术措施:由技术部编写总工程师审批本方案及附后的《技术交底》和《安全交底》。
3.4.2人员配备及分工:1、安装队安装人员6人,其中:(特种作业人员需持有效操作证)现场指挥1名:负责按照安装方案实施塔吊安装。
安全员1名:负责安全交底执行,现场安全监督。
起重工4名:负责安装作业。
电工1名:负责安装过程中的全部电气作业。
塔吊司机1名:负责零配件的保养、清点及安装中的塔吊操作。
2、安全技术监督:安全员负责作业区的安全监控,落实安全技术交底。
3.4.3车辆配备1、起重设备:70吨汽车吊1台,卸车、安装,司机3名。
2、运输车:半挂2台、单机3台,分两次运输所有部件。
3.4.4工具配备安装工具、吊索具、安全警示等按常规拆卸携带,无专用工具。
5塔吊、电梯施工专项方案3.4.5组织实施塔吊安装前,人员到现场最后察看安装现场,就安装过程中对现场的要求及其它事宜向使用单位进行确认,达到现场满足安装要求。
作业前由总工程师向全体作业人员进行安全技术交底。
3.5 安装作业方案3.5.1装车运输安装前一天,塔吊装车,需要车辆:70吨汽车吊一台,福田半挂车2台(15米),单机3台(12米)。
并在次日早上进场。
安装当天,安装人员开始安装塔吊基础节、标准节、顶升套架,完毕后开始塔吊安装,一天必须完成安装。
晚上各车辆返回。
两台运输程序相同。
3.5.2安装基本程序1、吊车位置70吨吊车支在塔吊基础一侧,支腿支落在地面上;2、塔吊主体安装A.安装顺序:基节+套架—回转台+回转塔身—平衡臂根部节—平衡臂端部节—塔顶—60(40)米起重臂—平衡重—穿绕钢丝绳。
注意顶升方向是朝北,基节的顶升踏步应在南边;B.吊车作业幅度约10米,吊车出37.9米主杆,最大吊重13吨,这样不需把套架与基节、回转台与回转塔身拆开,可整体安装;最大部件重量9吨。
