施工进度计划网络图 练习题
- 格式:pdf
- 大小:1.27 MB
- 文档页数:43
二建工程施工管理第 1题:单选题(本题1分)已知在双代号网络计划中,某工作有2项紧前工作,它们的最早完成时间分别为18天和23天。
如果该工作的持续时间为6天,则该工作最早完成时间为()。
A.18天B.23天C.24天D.29天【正确答案】:D【答案解析】:新版教材P138最早完成时间等于最早开始时间加上其持续时间,23+6=29天。
第 2题:单选题(本题1分)假设工作C的紧前工作仅有A和B,它们的最早开始时间分别为6天和7天,持续时间分别为4天和5天,则工作C的最早开始时间为()天。
A.10B.11C.12D.13【正确答案】:C【答案解析】:因为A、B两项工作的最早完成时间分别为6+4=10天、7+5=12天,则工作C的最早开始时间取10天和12天的最大值,故为12天。
故选项C正确。
第 3题:单选题(本题1分)已知某工作的持续时间为4天,最早开始时间为7天,总时差2天,则该工作的最迟完成时间为()天。
A.4B.9C.11D.13【正确答案】:D【答案解析】:某工作的最迟开始时间为最早开始时间加总时差(7+2=9天),则最迟完成的时间为最迟开始时间加工作的持续时间(9+4=13天),故选项D正确。
在工程网络计划中,工作M的最迟完成时间为25天,其持续时间为7天。
如果工作M最早开始时间为13天,则工作M的总时差为()天。
A.5B.6C.7D.12【正确答案】:A【答案解析】:新版教材P139最迟开始时间为最迟完成时间减去其持续时间,(25-7=18天);总时差等于最迟开始时间减去最早开始时间,(18-13=5天)。
第 5题:单选题(本题1分)双代号时标网络计划能够在图上清楚地表明计划的时间进程及各项工作的()。
A.开始和完成时间B.超前或拖后时间C.速度和效率D.实际进度偏差【正确答案】:A【答案解析】:新版教材P146:双代号时标网络计划能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路;第 6题:单选题(本题1分)已知在双代号网络计划中,某工作有2项紧后工作,它们的最迟开始时间分别为11天和13天。

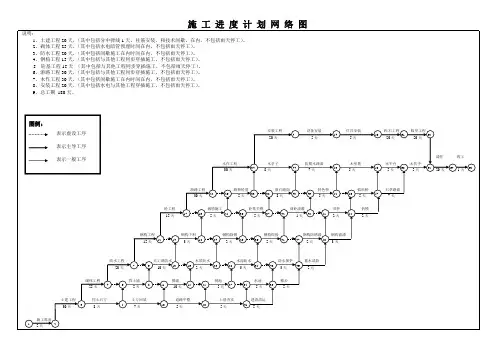

施工进度计划网络图及横道图基础施工进度计划网络图说明:1、基础工程75天,〔其中包括分中弹线1天、柱筋安装、和技术间歇在内〕;2、框架结构43天,〔其中包括水电暗管预埋时间在内〕;3、主体结构24天,〔其中包括水电暗管预埋时间在内〕;4、装修装饰92天,〔其中包括与其他水电等工程同步穿插施工〕;5、独立基础第一流水施工段总工期234天。
〔其中±以下75天,±以上159天〕6、本工程施工分桩基础施工和独立基础施工二块;桩基础施工范围48栋,独立基础施工范围59栋,详见施工组织设计。
7、独立基础施工分两个流水施工段,一个施工流水段施工范围30栋。
本网络计划图为第一施工流水段的施工进度计划,独立基础±第一施工流水段施工完成后人员、设备转入第二施工流水段继续施工,第一流水施工段另有班组继续±以上施工任务。
每个流水施工段始终保持流水施工状态。
8、第二施工流水段5月10日入手下手施工,根蒂根基工程75天工期,7月24日竣工;框架布局43天工期,9月5日竣工;主体布局24天工期,9月29日竣工;装修装饰92天工期,12月30日竣工;9、桩根蒂根基施工另见桩根蒂根基进度计划网络图;10月16日竣工验收1天10月15日装饰装修屋面找平防水保温层屋面挂瓦条、铺水泥瓦外墙保温板外墙抹灰外墙涂料文化石散水台阶坡道92天21天12天7天17天25天10天内外墙贴饼挂钢丝网天棚抹灰内墙抹灰门窗扇制安楼地面细石混凝土10天12天16天10天18天7月15日主体布局表里墙体砌筑GRC装饰线条、花架等制安墙体封顶24天2112天2210天2天24232842图例:表示次要工序〔不占工期〕表示主导工序表示主要工序〔占用工期〕阳台、露台、楼梯等栏杆制安圈过梁门窗框安装5天3天3天6月21日框架布局一层柱一层梁板混凝土养护屋面层柱屋面层梁板混凝土养护43天3天5天1天3天24天7天5月9日基础工程3挖自力根蒂根基土方自力根蒂根基垫层支模、砼浇筑自力根蒂根基支模456独立基础钢筋制安独立基础砼浇筑砼养护、砖基础土方回填73天30天6天6天5天3天7天16天2月25日施工放线挡土墙土方开挖挡土墙根蒂根基垫层、根蒂根基钢筋制安、墙身钢筋制安、支模、砼浇筑2天2天10天xx工程施工进度计划网络图说明:1、开工日期:2012年2月20日,竣工日期:2012年7月9日。
2019一级建造师建筑工程章节练习题:网络计划图网络计划图【练习题】【案例】【背景资料】某房屋建筑工程,建筑面积6800m2,钢筋混凝土框架结构,外墙外保温节能体系,根据《建设工程施工合同(示范文本)》(GF-2013-0201)和《建设工程监理合同(示范文本)》(GF-2012-0202),建设单位分别与中标的施工单位和监理单位签订了施工合同和监理合同。
在合同履行过程中,发生了下列事件:事件一:工程开工前,施工单位的项目技术负责人主持编制了施工组织设计,经项目负责人审核、施工单位技术负责人审批后,报项目监理机构审查。
监理工程师认为该施工组织设计的编制、审核(批)手续不妥,要求改正;同事,要求补充建筑节能工程施工的内容。
施工单位认为,在建筑节能工程施工前还要编制、报审建筑节能施工技术专项方案,施工组织设计中没有建筑节能工程施工内容并无不妥,不必补充。
事件二:建筑节能施工前,施工单位上报了建筑节能工程施工技术专项方案,其中包括如下内容:(1)考虑到冬期施工气温较低,规定外墙外保温层只能在每日气温高于5℃的11:00-17:00之间进行施工,其他气温低于5℃的时间段均不施工;(2)工程竣工验收后,施工单位项目经理组织建筑节能分部工程验收。
事件三:施工单位提交了室内装饰装修工期进度计划网络图(如下图所示),经监理工程师确认后按此图组织施工。
事件四:在室内装饰装修工程施工过程中,因设计变更导致工作B的持续时间延长了3天,施工单位以设计变更影响施工进度为由,提出工期索赔。
【问题】1.分别指出事件一中施工组织设计编制、审批程序的不妥之处,并写出正确做法、施工单位关系与建筑节能工程的说法是否正确?说明理由。
2.分别指出事件二中建筑节能工程施工安排的不妥之处,并说明理由。
3.针对事件三的进度计划网络图,列式计算工作C和工作F时间参数并确定该网络图的计算工期(单位:周)和关键线路(用工作表示)。
4.事件四中,施工单位提出的工期索赔是否成立?说明理由。
流水施工典型例题一、流水施工总结二、典型例题:(一)固定节拍流水施工1.特点:在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。
即t1=t2=t3=K根据上例图推导流水施工工期的公式。
T=(m+n-1)K+ΣZ-ΣC2.练习:已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。
(1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。
(2)若2、3之间工艺间歇2天,又如何?解:首先判断属于什么流水:固定节拍。
取k=t=2天,n=3,m=3,(1)T=(m+n-1)K=(3+3-1)×2=10天(2)T=(m+n-1)K+ΣG=(3+3-1)×2+2=12(天)流水施工横道图如下:(二)成倍节拍流水施工1.特点:同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,但成倍数关系。
成倍节拍流水施工的组织步骤:(1)求各施工过程流水节拍的最大公约数作为流水步距K(2)计算各施工过程所需工作班组数bi=ti/K(3)计算工作班组总数n’=Σbi(4)计算流水施工工期T=(m+n’-1)K+ΣZ-ΣC2.练习:某分部工程有3个施工过程,其流水节拍分别为t1=1天,t2=3天,t3=2天,划分为6个施工段。
试组织流水施工,计算流水施工工期并绘制流水施工横道图。
解:首先判断属于什么流水:加快的成倍节拍流水。
t1=1天,t2=3天,t3=2天(1)取K=1天(2)计算各施工过程所需工作班组数b1=t1/K=1/1=1(队),同样b2=3,b3=2(3)计算工作班组总数n’=Σbi=b1+b2+b3=6(队)(4)计算流水施工工期T=(m+n’-1)K=(6+6-1)×1=11(天)(三)无节奏流水施工1.特点(1)各施工过程在各施工段上的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
练习题_施工进度计划网络图一、单项选择题)。
1、单代号网络计划中工作与其紧后工作之间的时间间隔应等于(、紧后工作的最早开始时间与该工作的最早结束时间之差 A、其紧后工作的最早开始时间与该工作的最早完成时间之差 B、其紧后工作的最迟开始时间与该工作的最迟完成时间之差 CD、其紧后工作的最早完成时间与该工作的最早完成时间之差、在费用优化时,如果被压缩对象的直接费用率或组合费用率等于工程间接 2)。
费用率时(、应压缩关键工作A、应压缩非关键工作的持续时间 B 、停止缩短关键工作 C、停止缩短非关键工作的持续时间 D),此偏、在进度计划实施中,若某工作的进度偏差小于或等于该工作的( 3 差将不会影响总工期。
、自由时差 A B、紧前工作最迟完成时间、总时差 C 、紧后工作最早开始时间 D- 1 -天,监理5、在某工程网络计划中,已知工作M没有自由时差,但总时差为 4的实际M 工程师检查实际进度时发现该工作的持续时间延长了4天,说明此时工作进度()。
A 、既不影响总工期,也不影响其后续工作的正常进行、不影响总工期,但将其紧后工作的开始时间推迟4天 B 、将使总工期延长4天,但不影响其后续工作的正常进行 C 1天 D、将其后续工作的开始时间推迟4天,并使总工期延长)。
5、某分部工程的双代号网络图如下图所示,错误之处是(A、节点编号不对B、有多余虚工作C、存在循环回路D、有多个起点节点天,该工46 、对某网络计划在某时刻进行检查,发现工作A尚需作业天数为天,则该工作()。
作到计划最迟完成时间尚需3 、可提前1天完成AB、正常C 、影响总工期1天、影响总工期 D3天- 2 -)。
、在工程建设中,通货膨胀属于进度控制常见因素的( 7 、政策因素 AB、社会环境因素C、资金因素D、组织管理因素)。
8、关于双代号网络计划中的虚箭线,下列说法中不正确的是(A、虚箭线主要用来表达相关工作的逻辑关系B、虚箭线所代表的工作不消耗时间、虚箭线代表的可能是虚工作也可能是实工作 C 、虚箭线所代表的工作不消耗资源D )。

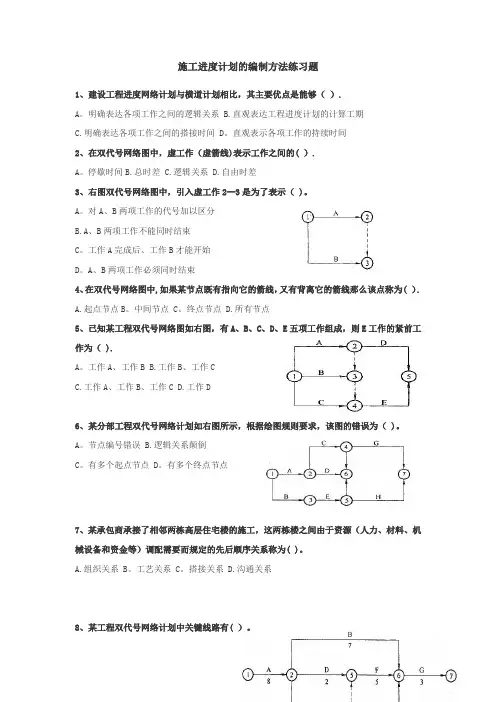

施工进度计划的编制方法练习题1、建设工程进度网络计划与横道计划相比,其主要优点是能够().A。
明确表达各项工作之间的逻辑关系 B.直观表达工程进度计划的计算工期C.明确表达各项工作之间的搭接时间 D。
直观表示各项工作的持续时间2、在双代号网络图中,虚工作(虚箭线)表示工作之间的( ).A。
停歇时间B.总时差 C.逻辑关系 D.自由时差3、右图双代号网络图中,引入虚工作2--3是为了表示( )。
A。
对A、B两项工作的代号加以区分B.A、B两项工作不能同时结束C。
工作A完成后、工作B才能开始D。
A、B两项工作必须同时结束4、在双代号网络图中,如果某节点既有指向它的箭线,又有背离它的箭线那么该点称为( ).A.起点节点B。
中间节点 C。
终点节点 D.所有节点5、已知某工程双代号网络图如右图,有A、B、C、D、E五项工作组成,则E工作的紧前工作为( ).A。
工作A、工作B B.工作B、工作CC.工作A、工作B、工作CD.工作D6、某分部工程双代号网络计划如右图所示,根据绘图规则要求,该图的错误为( )。
A。
节点编号错误 B.逻辑关系颠倒C。
有多个起点节点 D。
有多个终点节点7、某承包商承接了相邻两栋高层住宅楼的施工,这两栋楼之间由于资源(人力、材料、机械设备和资金等)调配需要而规定的先后顺序关系称为( )。
A.组织关系 B。
工艺关系 C。
搭接关系 D.沟通关系8、某工程双代号网络计划中关键线路有( )。
A。
1--2-—6——7 B.1--2-—5-—6--7C。
1--2-—4--5--6--7 D.1—-2-—4-—6--79、按照下列双代号网络计划的安排,4—-6工作的最早开始时间为()天。
A。
10 B.12C.14 D。
1710、已知某分部工程双代号网络图进度计划如下图所示,其关键线路为( )。
A。
1--2-—4—-7B.1--2--3-—6--7C.1——2——3-—5-—7D.1--3—-6——711、已知在双代号网络计划中,某工作有2项紧前工作,它们的最早完成时间分别为18天和23天。
施工进度控制
1
P112 横道图
2
流水施工进度计划
3
A、B完成后D开始,
B、C完成后E开始
√5
下图有何错误?
A.A.节点编号不对
B.B.逻辑关系不对
C.C.有多个起点节点
D.有多个终点节点
√
6
工作A的紧后工作有:
G、B、D
7
P120
改正为00
改正为
9
ES EF LS
LF
TF
FF
0 4
0 60
5
4
8
4
4
6
6
6
10
6
11
11
16
11
11
11
17
11
11
Tc=17
第一步:顺着算,得ES、EF和Tc
11
EF LF FF 0
4
0 60
5
4
8
4
4
6
6
6
10
6
11
11
16
11
11
11
17
11
11
Tc=17
12
17
11
17
8
12
12
12
11
11
6
11
7
11
6
6
6
1
6
6
6
2
6
13
EF LF FF 0
4
0 60
5
4
8
4
4
6
6
6
10
6
11
11
16
11
11
11
17
11
11
Tc=17
12
17
11
17
8
12
12
12
11
11
6
11
7
11
6
6
6
1
6
6
6
2
6
2
1
2
3
2
1
1
15
EF LF FF 0
4
0 60
5
4
8
4
4
6
6
6
10
6
11
11
16
11
11
11
17
11
11
Tc=17
12
17
11
17
8
12
12
12
11
11
6
11
7
11
6
6
6
1
6
6
6
2
6
2
1
2
3
2
1
1
1
1
3
1
2
17
练习
18
练习解答
0 66 11
0 44
9
9
12
0 24
10
10
15
ES
EF
LS
LF
TF
FF
19
第一步:顺着算
Tc=15
练习解答
0 64
10
6
11
10
15
0 40
4
4
9
5
10
9
12
12
15
0 22
4
4
10
4
10
10
15
10
15
ES
EF
LS
LF
TF
FF
20
第二步:逆着算
Tc=15
0 64
10
46
11
10
15
4
0 40
4
04
9
5
10
19
12
12
15
3
0 22
4
24
10
4
10
010
15
10
15
ES
EF LF
TF
FF
21
第三步:顺着算
Tc=15
0 64
10
4
6
11
10
15
4
4
0 40
4
4
9
5
10
1
9
12
12
15
3
3
0 22
4
2
2
4
10
4
10
10
15
10
15
ES
EF LF
TF
FF
22
第四步:逆着算
Tc=15
J工作的最早开始时间为:
[①,2]
[①,2][②,2]
[②,4]
[④,5]
[③,5]
24
J工作的最早开始时间为:
[①,2]
[①,2][②,2]
[②,4]
[④,5][⑤,9][③,5][④,8]
[⑤,6]
[⑦,14]
[⑥,12]
25
关键线路为:[①,4]
[②,12][③,12]
[③,12]
[③,15]
[⑤,21]
①→②→③→⑤→⑦
26
非关键工作有:[①,8][②,8]
[③,12]
[④,12]
[⑤,17]
A 、D 、E 、F
27
关键线路:没有波形线的通路
有两条关键线路
双代号时标网络图
28
P126
关键线路、自由时差、总时差
TF=1
TF=2
TF=1 TF=1
TF=2TF=2
29
如果工作E实际进度延误了4周,
3周
则施工进度计划工期延误多少周?
TF=1
30
A、D、G三项工作共用一台机械,在不影响总工期的前提下,该机械在施工现场的最小闲置时间是?周
31
单代号网络图
ES EF LS
LF
TF
FF
时间间隔
双代号:
32 P122
P125
33
P120
改正为00
改正为
34
练习
35
练习解答
36
关键线路:LAG=0的通路
37
单代号网络图小结
关键工作:
•总时差=0的工作
•关键线路上的工作都是关键工作
关键线路:
•将关键工作相连且LAG=0的线路•LAG=0的通路
38
关键线路为:①→③→⑤→⑥
[①,4][①,6][③,9]
[②,7]
[②,9]
[③,11]
[⑤,13]
[④,11]
39
关键线路为:1→3→6→7→8或A→B→D→E→H
1→2→4→5→8或A→C→F→G→H [①,9][④,19]
[①,7][②,12]
[③,15]
[⑥,19][⑦,19]
[⑤,19]
40。
