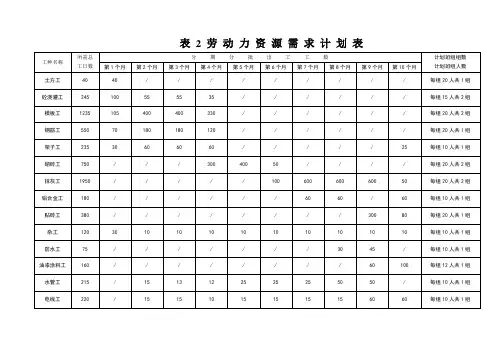

表 2 劳动力资源需求计划表
八、轮廓总进度计划表计划施工工期:300天
注:①填充墙砌筑可在主体封顶之前插入施工。
②水卫、电气的预埋应在绑扎钢筋时插入施工。
③水卫、电气的安装应在装修阶段插入施工,不得影响土建施工进度。

施工进度计划网络图
十、基础、主体阶段施工平面布置图
十一、装修阶段施工平面布置图
表 1 施工机械需求计划表
表 3 主要施工材料需求计划表
表 4 安全设施料具需求计划表
注:用于安全设施、料具购置的开支为工程造价的2%左右。
整套施工进度计划网络图、横道图、平面图及相关附表基础分部工程施工进度计划表主体分部工程施工进度计划表*(39)说明: 施工进度计划网络图1、楼板砼浇筑3天,其中包括分中弹线0.5天、柱筋安装0.5天和技术间歇1天在内2、钢筋安装2天,其中包括水电暗管预埋时间在内(水电应穿插施工)3、 砖墙砌筑10天,其中包括模板拆除2天、门窗框安装2天的时间在内4、 室内粉刷15天,其中包括卫生间、厨房的防水施工 4天的时间在内。
5、 屋面装修30天,其中包括屋面防水工程施工时间在内。
6、 外墙装修80天,其中包括水电安装时间在内(水电安装应穿插进行施工)7、室外工程20天,其中包括现场打扫卫生、修修补补 2天的时间在内8、总工期300天,其中基础占40天,至主体封顶用110天图例:表示虚设工序 表示主导工序 表示一般工序一层模板5天20天 屋面水箱梯盖结构 80天 外墙装修 30天 屋面装修 涂料油漆 30天5天弋10 天\8 15代 六层模板 才 、 厂、六层钢筋严、六层板砼严 、厂、六层砖墙、 厂、六层粉刷严k 六层地板“2;2 >-*<26 >»(3 3卜 乂38 1~4 3卜 *49 1~<52、七 56 ]———►(57) ------- —-_'_七层模板七层钢筋七层板砼 七层砖墙七层粉刷 5238苹四层模板 J、 严、四层钢筋厂 、 厂、四层板砼严 、四层砖墙X五层钢筋10天 五层板砼 —■—*\12) -------- 18厂叫, 4丿 叫29 J ・(365 天、 / 2天 W 气 y 3天 e 7 耳 、厂、三层钢筋产、厂、三层板砼厂、 厂、三层砖墙严10天/ 2天弋二层模板-广.’厂、二层钢筋亠广 k -厂\二层板砼-丿\ -厂二层砖墙—厂"三层模板二层粉刷/ 10天匕丿乜\ 一层钢筋 -丿 .一层板砼-广 丄一层砖墙 亠丿 . 一层粉刷 亠丿'丿15天五层砖墙 10天 15天四层粉刷 15天三层粉刷 15天三层地板二层地板10天七层地板五层粉刷 四层地板五层地板一层地板玻璃灯具室外工程* 62 20 天 64基础、主体阶段施工平面布置图毛竹、模板堆场 O (接水点)砌墙砖堆场(D配电室丿水 /泥 库:办公室值班室装修阶段施工平面布置图毛竹、模板堆场淋灰池O (接水点)配电室办公室值班室施工机械需用量计划表要材料械需用量计划表预制构件及半成品进场计划表要施工工具需用量计划表安全设施料具需用量计划表要劳力需用量计划表要劳力需用量计划表。
施工进度计划网络图施工进度计划网络图是一种用于展示施工项目各个阶段的时间安排和任务依赖关系的工具。
它通过图形化的方式呈现,可以清晰地展示出项目的整体进度和关键路径,匡助项目管理人员和团队成员更好地掌握项目发展情况,及时调整计划,确保项目按时完成。
以下是一个示例的施工进度计划网络图:在这个网络图中,我们可以看到整个施工项目的各个阶段和任务,每一个任务都用一个矩形框表示。
每一个任务框中包含任务的名称、开始时间、结束时间和持续时间。
任务之间的箭头表示任务之间的依赖关系,箭头的方向表示任务的先后顺序。
在这个示例中,施工项目分为以下几个阶段:1. 前期准备阶段:- 土地清理和平整:开始于2022年1月1日,结束于2022年1月15日,持续时间为15天。
- 基础设施建设:开始于2022年1月16日,结束于2022年2月15日,持续时间为31天。
2. 主体施工阶段:- 地基处理:开始于2022年2月16日,结束于2022年3月15日,持续时间为28天。
- 结构施工:开始于2022年3月16日,结束于2022年4月30日,持续时间为46天。
- 室内装修:开始于2022年5月1日,结束于2022年6月15日,持续时间为46天。
3. 竣工阶段:- 系统调试和验收:开始于2022年6月16日,结束于2022年7月15日,持续时间为30天。
- 最终整理和交付:开始于2022年7月16日,结束于2022年7月31日,持续时间为16天。
在这个网络图中,我们可以清晰地看到每一个任务的开始时间、结束时间和持续时间。
通过观察箭头的连接关系,可以确定任务之间的依赖关系。
例如,地基处理任务必须在土地清理和平整任务完成后开始,结构施工任务必须在地基处理任务完成后开始。
网络图中的关键路径是指项目中持续时间最长的路径,决定了整个项目的最短完成时间。
在这个示例中,土地清理和平整、基础设施建设、结构施工、室内装修、系统调试和验收以及最终整理和交付是关键路径上的任务,它们的完成时间将决定整个项目的完成时间。

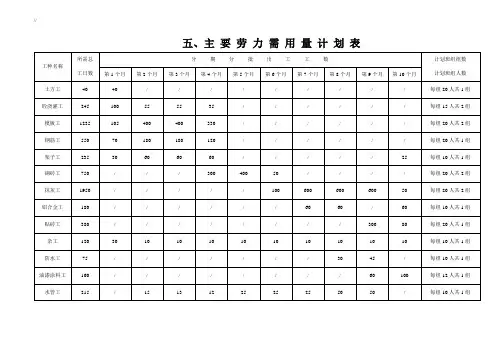

五、主要劳力需用量计划表
六、基础分部工程施工进度计划表
七、主体分部工程施工进度计划表
注:填充墙的砌筑可数层同时同步进入施工,屋面栏杆、栏板也可在砌筑填充墙的时候同时插入施工,这样主体分部施工时间可缩短为100天。
特此说明!
八、轮廓总进度计划表计划施工工期:300天
注:①填充墙砌筑可在主体封顶之前插入施工。
②水卫、电气的预埋应在绑扎钢筋时插入施工。
③水卫、电气的安装应在装修阶段插入施工,不得影响土建施工进度。
施工进度计划网络图
40天
十、基础、主体阶段施工平面布置图
十一、装修阶段施工平面布置图
十二、施工机械需用量计划表
十三、主要材料械需用量计划表
十四、预制构件及半成品进场计划表
十五、主要施工工具需用量计划表
十六、安全设施料具需用量计划表
注:用于安全设施、料具购置的开支为工程造价的2%左右。
//。
