承台基坑开挖技术交底
- 格式:doc
- 大小:53.00 KB
- 文档页数:4
施工技术交交底单位编号接底单位日期工程名称承台施工技术交底技术交底内容:一、注意事项:1、6〜10号墩基础施工采用编织袋裝土围堰筑岛。
施工完成后应拆除围堰。
2、桩基础采用瞬态激振时域频域分析法进行检测。
3、6〜12号墩(台)承台底位于软土中,承台底铺设10cm厚碎石垫层。
、承台施工工艺流程:绑扎承台钢筋钢筋加工模板加工支撑承台模板混凝土配合比设计混凝土拌制运输养护、质量评定浇筑承台混凝土1、开挖承台及凿除、清理桩头承台最后一根桩基浇筑7天后可进行基坑开挖,根据现场地质情况采取相应的边坡防护措施:砂层较厚的基坑,底部采用沙袋装土支挡防护,防护高度不小于1m,上部按1:1.5的坡率放坡,放坡不能满足要求的,插打工字钢护桩,护桩连续布置,伸入土层不小于2.5m;—般地段按1:1坡率放坡开挖。
承台采用挖掘机开挖,开挖时注意开挖位置,尽量不要碰到桩头,以免碰弯钢筋,在基坑的四周设置20cm宽水沟,基坑旁开挖一个60*60*60cm的集水井,使基坑的水顺利的流入集水井,然后排出基坑。
桩头凿除时,采取环切工艺,技术人员在桩头上承台底标高以上10cm 位置做出标记,在标识处用切割机绕桩头环向一周切割V型槽,深度3-4cm,注意不得损伤主筋。
使用风镐将桩顶以上钻孔桩钢筋凿出,在桩顶标高以上5〜10cm处水平环向人工凿出4个以上V型槽,相互间距为20〜25cm。
使用钢钎打入各个V型槽中,来回反复敲击钢钎,使混凝土在V型槽处产生一个断裂面,用起重设备将已断裂脱离的桩头吊开。
最后对桩头进行修整,确保桩顶面平整、密实、并与桩轴线垂直,保证桩头嵌入承台10cm。
2、孔桩检测桩基由第三方检桩单位进行检测,现场需安排人员配合。
检桩前需要做如下准备工作:桩基采用瞬态激振时域频域分析(低应变)检测时,均需提前在桩顶位置打磨4个检测点,即在桩中心往外2/3半径处设置3处传感器安装点(3点夹角为1200,在桩基中心设置1处激振点,传感器安装点和激振点要提前打磨光滑,打磨平面直径不小于10cm。

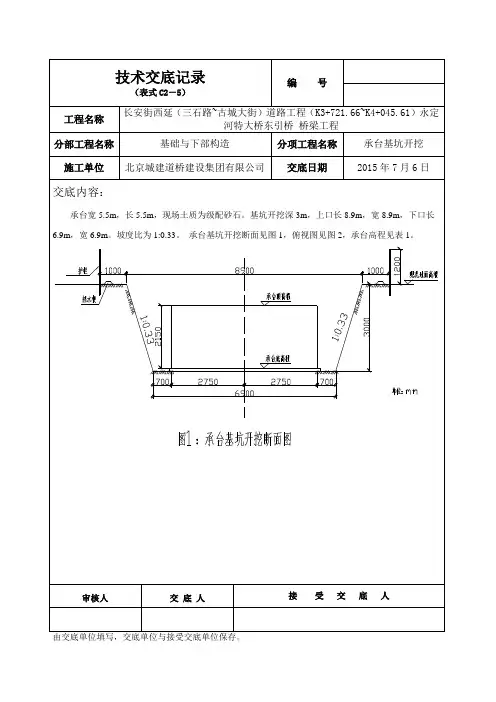

(表式C2-5)编号工程名称长安街西延(三石路~古城大街)道路工程(K3+721.66~K4+045.61)永定河特大桥东引桥桥梁工程分部工程名称基础与下部构造分项工程名称承台基坑开挖施工单位北京城建道桥建设集团有限公司交底日期2015年7月6日交底内容:承台宽5.5m,长5.5m,现场土质为级配砂石。
基坑开挖深3m,上口长8.9m,宽8.9m,下口长6.9m,宽6.9m。
坡度比为1:0.33。
承台基坑开挖断面见图1,俯视图见图2,承台高程见表1。
审核人交底人接受交底人(表式C2-5)编号工程名称长安街西延(三石路~古城大街)道路工程(K3+721.66~K4+045.61)永定河特大桥东引桥桥梁工程分部工程名称基础与下部构造分项工程名称承台基坑开挖施工单位北京城建道桥建设集团有限公司交底日期2015年7月6日审核人交底人接受交底人(表式C2-5)编号工程名称长安街西延(三石路~古城大街)道路工程(K3+721.66~K4+045.61)永定河特大桥东引桥桥梁工程分部工程名称基础与下部构造分项工程名称承台基坑开挖施工单位北京城建道桥建设集团有限公司交底日期2015年7月6日表1承台高程表编号承台顶高(m) 承台底高(m) 承台高(m)个数15# 1 81.769 76.619 2.15 12 81.934 79.784 2.15 13 81.934 79.784 2.15 14 81.769 79.619 2.15 116# 1 81.485 79.335 2.15 12 81.623 79.473 2.15 13 81.443 79.293 2.15 117# 1 81.292 79.142 2.15 12 81.451 79.301 2.15 13 81.313 79.163 2.15 118# 1 81.253 79.103 2.15 12 81.418 79.268 2.15 13 81.418 79.268 2.15 14 81.253 79.103 2.15 119# 1 81.460 79.31 2.15 12 81.640 79.49 2.15 13 81.460 79.31 2.15 120# 1 81.225 79.075 2.15 12 81.465 79.315 2.15 13 81.225 79.075 2.15 121# 1 81.229 79.079 2.15 12 81.424 79.274 2.15 13 81.341 79.191 2.15 14 81.199 79.049 2.15 1一、作业条件:1、清除场地内杂物及地上、地下障碍物,场地平整。
承台基坑开挖施工技术交底书(三级)工程项目:编制者:(签字)复核人:(签字)审核人:(签字)日期:(签字)技术交底书交底单位:编号:基坑开挖布置图(4)基坑处理基底开挖后,对基底高程进行检测和报验,高程符合要求后,试验室进行地基承载力检≤100kpa的软弱地层时,在承台底部铺设10cm厚的测,当承台底位于地基基本承载力σC20混凝土垫层。
垫层比承台平面尺寸每边大15cm左右。
(5)基坑防护基坑采用机械开挖,边坡松动土体必须清除和人工修整坡面。
基坑四周及时搭设高1.2m的安全栏杆,栏杆用钢管搭设,并挂安全网和安全标志。
基坑边2m范围内严禁堆载,2m外的堆载(包括土方、施工机械等)必须不大于15kPa;基坑周边严禁行走汽车。
三、质量标准(1)现场的基土土质必须符合设计要求,严禁扰动。
(2)表面标高、长度、宽度准确;不允许边坡偏陡。
(3)基坑平面位置、坑底尺寸必须满足设计和施工工艺设计要求。
(4)边坡四周1.5m内严禁堆放重物及停放施工机械,尤其土方开挖及地下施工期间,坚决杜绝。

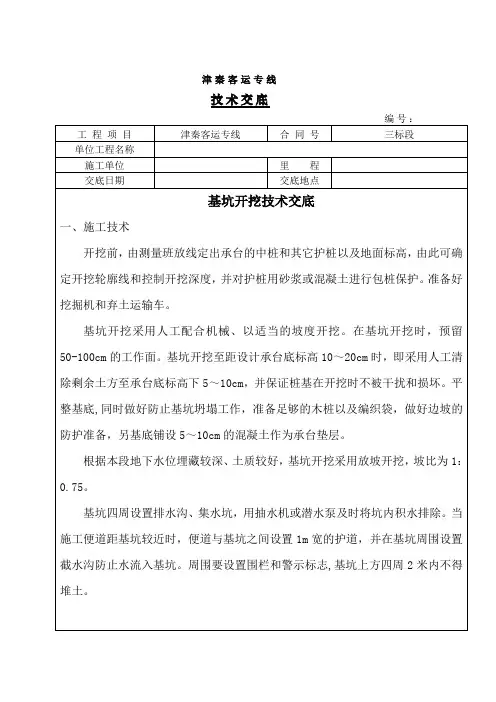

(5)基坑高程的允许偏差和检验方法见下表:基坑高程的允许偏差和检验方法序号地质类别允许偏差(mm)检验方法1 土±50测量检查2 石+50、-200四、质量问题预防及注意事项(1)基坑开挖前应按地质、水文资料和环保要求,结合现场情况,制定施工方案,确定开挖范围、开挖坡度、支护方式、弃土位置、防排水措施等。
(2)基坑开挖过程中应对支护结构、周围地表及环境进行观察和监测,当发现异常情况,应妥善处理后方可继续施工。
(3)基础底面不得处于软硬不均匀的地层上。
当发现地质条件与设计不符时,应及时联系勘察设计等单位进行处理。
五、安全措施(1)正确使用个人防护用品和安全防护措施。
进入施工现场,必须戴安全帽,禁止穿拖鞋或光脚。
(2)基坑周围应明确警示堆放的钢筋线材不得超越基坑边2米范围警戒线,基坑边警戒线内严禁堆放一切材料。
(3)开挖边坡土方,严禁切割坡脚,以防边坡失稳。

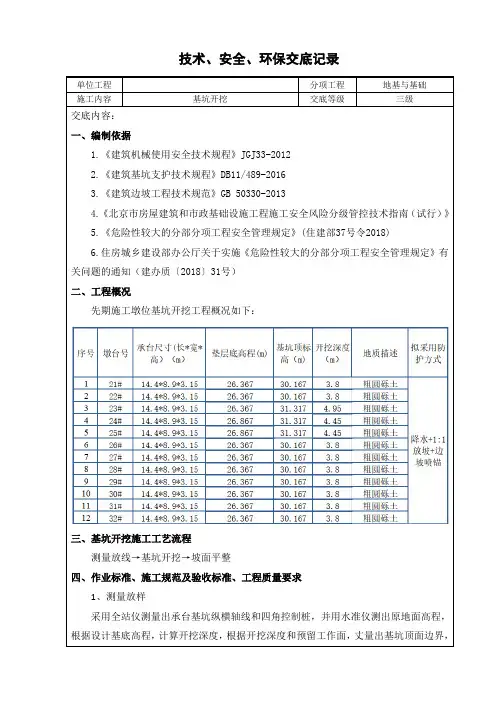

技术、安全、环保交底记录单位工程分项工程地基与基础施工内容基坑开挖交底等级三级交底内容:一、编制依据1.《建筑机械使用安全技术规程》JGJ33-20122.《建筑基坑支护技术规程》DB11/489-20163.《建筑边坡工程技术规范》GB 50330-20134.《北京市房屋建筑和市政基础设施工程施工安全风险分级管控技术指南(试行)》5.《危险性较大的分部分项工程安全管理规定》(住建部37号令2018)6.住房城乡建设部办公厅关于实施《危险性较大的分部分项工程安全管理规定》有关问题的通知(建办质〔2018〕31号)二、工程概况先期施工墩位基坑开挖工程概况如下:三、基坑开挖施工工艺流程测量放线→基坑开挖→坡面平整四、作业标准、施工规范及验收标准、工程质量要求1、测量放样采用全站仪测量出承台基坑纵横轴线和四角控制桩,并用水准仪测出原地面高程,根据设计基底高程,计算开挖深度,根据开挖深度和预留工作面,丈量出基坑顶面边界,并用白石灰撒出施工边线。
采用放坡开挖时,应根据坡比1:1和作业面及开挖平台宽度计算基坑定位置,同样需设置加宽角点用于复测,采用放坡开挖的复核点要适当加宽,以免在施工时破坏。
2.基坑开挖标准及要点①按照“分层、平衡的总体要求,遵循“竖向分层、平衡开挖的原则进行基坑的开挖,并做好基坑排水,减少基坑暴露时间。
根据《建筑边坡工程技术规范》GB 50330-2013中表14.2.1中要求和实际地质情况,基坑边坡坡率均选为1:1。
①按照“分层、平衡的总体要求,遵循“竖向分层、平衡开挖的原则进行基坑的开挖,并做好基坑排水,减少基坑暴露时间。
根据《建筑边坡工程技术规范》GB 50330-2013中表14.2.1中要求和实际地质情况,基坑边坡坡率均选为1:1。
表1-1 基坑开挖允许偏差序号项目允许偏差(mm)检查频率检验方法范围点数基底高程土方0,-20每座基坑5用水准仪测量四角和中心石方+50,-20 5轴线偏位50 4 用经纬仪测量,纵横各2 点基坑尺寸不小于设计规定 4 用钢尺量每边各 1 点现场土方挖运施工实施统一指挥、统一协调。
承台施工技术交底承台的施工程序:前期准备工作、模板工程、钢筋工程以及混凝土工程四个部分组成。
施工程序为:施工准备一测设放线一筑岛填心、插打钢板桩(结合实际情况实施)一承台基坑开挖一基坑排水(结合实际情况实施)一桩基无破损检测一垫层一模板的安装一钢筋加工、制作、绑扎安装一混凝土浇筑一养生一检查验收。

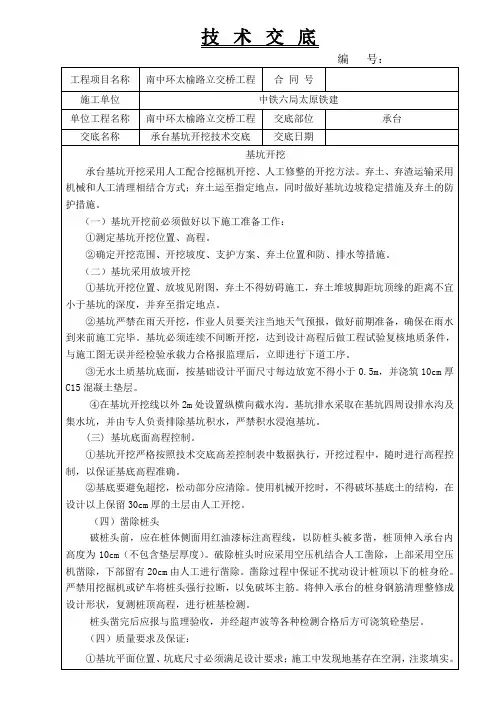

一、承台基坑1.基坑开挖时应注意事项(1)基坑顶面应设置防水塔防止地面水流入基坑。
(2)承台基坑底部平面尺寸应比承台尺寸每边增宽≤0.5m;(3)基坑坑壁坡度应按实际地质条件、基坑深度、施工方法等情况进行确定。
内容及说明:(1)基坑顶面应设置防水塔防止地面水流入基坑。
(2)承台基坑底部平面尺寸应比承台尺寸每边增宽≤O.5m;(3)基坑坑壁坡度应按实际地质条件、基坑深度、施工方法等情况进行确定。
(4)基坑开挖后,在坑底基础范围之外设置集水坑并沿坑底周围开挖排水沟,使水流入集水坑内才非出坑外。
确保承台基础施工在无水状态下进行。
(5)基坑四周围护采用方钢或钢管加工的成品可移动防护栏,涂刷红白相间颜色。
使用时直接成块拼装,简便美观。
二、基坑开挖(1)开挖前由测量人员利用布设的临时控制点,放样定出开挖边线以及开挖深度等。
(2)基坑采用挖掘机按放线分段分层开挖。
挖土时自上而下、分段分层、均匀对称进行。
挖土厚度要求一次不能过深,边挖边检查坑底宽度及坡度,不够时及时修整。
挖出的废土部分用做回填外,其余集中堆放,集中外运。
在承台施工完成并验收合格后及时进行基坑回填,确保安全。
(3)挖土过程中技术员测量标高,当基坑分层开挖要接近坑底时,应尽量避免对地基的扰动,且应预留设计高程面以上10~15cm的保护层,采用人工修整,防止对地基土层结构和桩产生破坏性影响。
(4)尽量减少雨期施工,在雨期施工时,基坑应分段开挖,并在基坑四周围上土堤宽50cm高度不小于20cm或排水沟,以防地面水流入基坑,同时,应经常检查边坡和支护情况,以防止坑壁受雨水浸泡造成塌方。
桥梁承台基坑开挖技术交底一、工程概述本次施工的桥梁工程位于_____,桥梁全长_____米,共_____跨。
本次技术交底主要针对桥梁承台基坑的开挖施工。
二、施工准备1、技术准备熟悉施工图纸,了解桥梁承台的位置、尺寸、标高及地质情况。
编制施工方案,并进行技术交底。
测量人员进行测量放线,确定承台基坑的开挖边线和高程控制点。
2、现场准备清除施工区域内的障碍物,如树木、杂草、垃圾等。
修筑临时道路,确保施工车辆和设备的通行。
接通施工用水、用电,并设置必要的照明和排水设施。
3、材料和设备准备准备好所需的挖掘设备,如挖掘机、装载机等。
准备好支护材料,如钢板桩、木桩、钢管等。
准备好排水设备,如水泵、排水管等。
三、施工工艺流程1、测量放线根据设计图纸和测量控制点,使用全站仪或 GPS 放出承台基坑的开挖边线和高程控制点。
在开挖边线外设置控制桩,并做好保护措施。
2、基坑支护根据地质情况和基坑深度,选择合适的支护方式。
常见的支护方式有钢板桩支护、木桩支护、土钉墙支护等。
支护结构应牢固可靠,能够承受基坑开挖过程中的土压力和水压力。
3、基坑开挖采用机械开挖为主,人工开挖为辅的方式。
挖掘机沿开挖边线分层开挖,每层开挖深度不宜超过 2 米。
在开挖过程中,应随时测量基底高程和平面尺寸,避免超挖和欠挖。
当挖到接近基底设计高程时,应预留 20~30cm 的土层,由人工进行清理和修整。
4、排水措施在基坑底部设置集水坑,并配备足够数量的水泵,及时排除基坑内的积水。
对于地下水位较高的地区,应采取井点降水等措施,降低地下水位。
5、基底处理基底清理完成后,应进行基底承载力检测。
如基底承载力不满足设计要求,应及时通知设计单位进行处理。
对基底进行平整和夯实,确保基底平整、坚实。
四、质量控制要点1、开挖尺寸和高程应符合设计要求,平面位置偏差不大于50mm,高程偏差不大于 30mm。
2、基底应平整、坚实,无松土、杂物和积水。
3、支护结构应牢固可靠,无变形、位移和坍塌现象。
一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 施工单位:____________________5. 施工项目负责人:____________________二、安全交底目的为确保承台基坑开挖过程中的施工安全,预防安全事故发生,现将承台基坑开挖安全技术要求进行交底。
三、安全技术要求1. 施工人员要求(1)施工人员必须经过专业培训,具备相应的施工技能和安全知识。
(2)施工人员必须持证上岗,不得无证上岗。
(3)施工人员应严格遵守施工现场的各项规章制度,服从管理。
2. 施工现场布置(1)施工现场应设置明显的安全警示标志,如安全通道、危险区域等。
(2)施工现场应设置必要的安全防护设施,如防护栏杆、安全网等。
(3)施工现场应设置应急物资,如急救箱、消防器材等。
3. 施工准备(1)施工前,应对施工现场进行勘查,了解地质条件、地下管线等。
(2)施工前,应制定详细的施工方案,明确施工步骤、安全措施等。
(3)施工前,应对施工人员进行安全技术交底,确保施工人员了解施工过程中的安全风险。
4. 施工过程安全措施(1)基坑开挖过程中,应遵循“分层开挖、分层支护、分层验收”的原则。
(2)基坑开挖深度超过3m时,应设置临时支撑,确保施工安全。
(3)基坑周边应设置排水沟,防止积水。
(4)基坑内应设置安全梯,方便施工人员上下。
(5)基坑开挖过程中,应定期检查支护结构,发现异常情况及时处理。
(6)施工过程中,应严格控制施工机械操作,防止碰撞、挤压等事故发生。
5. 事故应急处理(1)发生安全事故时,应立即停止施工,组织人员救援。
(2)根据事故情况,启动应急预案,采取相应措施。
(3)事故发生后,应立即上报相关部门,配合调查处理。
四、交底人1. 交底人:____________________2. 交底时间:____________________五、验收1. 施工单位应组织相关人员对安全技术交底进行验收。
承台施工安全技术交底交底内容:一、承台基坑开挖1、基坑开挖对邻近建(构)筑物或临时设施(电力线干)有影响时,应提前采取安全防护措施。
2、基坑顶面应提前做好地面防、排水设施。
3、基坑开挖时,不得采用局部开挖深坑及从底层向四周掏土。
4、基坑顶有动载时,坑口边缘与动载间的安全距离应根据基坑深度、坡度、地质和水文条件及动载大小等情况确定,且不小于 1.0m。
必要时应采取其他措施。
6、在土石松动地层或在粉、细砂层中开挖基坑时,应先做好安全防护;当基坑开挖需要爆破时,应执行现行国家标准《爆破安全规程》(GB6722)中的有关规定;土质松软层基坑开挖必须进行支护。
7、基坑开挖时,应观测坡面稳定情况。
当发现坑沿顶面出现裂缝、坑壁松塌或遇涌水、涌砂时,应立即停止施工,加固处理后,方可继续施工。
8、基坑采用排水法降低水位时,对降低水位区域的建(构)筑物可能产生沉降,应加强观测,必要时采取防范措施。
二、凿桩头1、凿除桩头前应先检查基坑防护,看坑壁是否稳定;2、工人下去作业必须佩戴好安全帽和配备便于上下的梯子或在基坑坑壁挖设踏步;3、松散颗粒或砼块以上的部分(包括松散颗粒或砼块)须全部凿除。
4、桩孔上口四周挖排水沟,及时排除地表水、雨水,搭设防雨棚,安装提升设备,铺好出渣道路,合理堆放材料和机具。
不准增加孔壁四周压力,保证施工安全。
5、基坑上口围护要求:围护高度应高出地面150厘米,护圈直径应比基坑径大20厘米,6、破除桩头采用空压机,空压机的内燃机和电动机的使用应符合内燃机和电动机的有关规定。
7、空气压缩机作业区应保持清洁和干燥。
贮气罐应放在通风良好处,距贮气罐15m以内不得进行焊接或热加工作业。
8、作业前应先检查:燃、润油料均添加充足;各连接部位紧固,各运动机构及各部位阀门开闭灵活;各防护装置齐全良好,贮气罐内无存水;电动空气压缩机的电动机及启动器外壳接地良好,接地电阻不大于4Ω。
9、桩基砼在凿除时严禁进行爆破施工扰动桩周土,以免影响摩阻力。
编号:第 1 页共3页工程名称XXXXXX 工程部位承台基坑开挖交底内容:一、材料及机具要求1、土方施工队准备:挖掘机、手推车、铁锹、钢卷尺、坡度尺等。
2、材料准备:钢筋头、小白线、白灰、扣件、钢管、普通砖、水泥、砂等。
二、作业条件1、承台土方开挖前确保该承台所有桩基础已施工完毕。
2、承台土方开挖前,首先明确地下情况,项目部技术管理人员向承台土方开挖操作人员进行技术交底,明确开挖顺序及注意事项,承台土方开挖时不得损坏已完成桩。
3、承台土方开挖测量定位。
根据场内已有基准点,放设土方开挖控制基线和水平基准点,并作好校准和保护。
放出基坑挖土灰线上部边线和底部边线,作好标高控制。
4、场地清理平整,边坡上口做好排水设施,避免雨水或施工用水对边坡造成影响。
5、夜间施工时,做好照明设施。
在危险地段设明显标志。
合理安排工序,防止错挖或超挖。
6、现场出土口铺草袋子,并安排专人对出场车辆进行清扫。
三、承台开挖施工组织及注意事项1、具体施工方法编号:第 2 页共3页工程名称XXXXXX 工程部位承台基坑开挖承台基坑开挖程序:整平场地→测量放线→切线分层开挖→修坡、整平→留足预留土层→人工清底、整平→浇注垫层砼。
2、具体事项:(1)桩基施工完毕(28d)后,项目安排专业测量工在现场指挥测量放样出承台四个角点,根据放样的四个角点所处的位置和施工操作面预留快读,确定开挖边线,用石灰撒出开挖边线,基坑开始开挖。
(2)开挖到大约桩头处时,挖掘机械需细心进行,小动作下铲,防止碰撞桩体。
(3)遵循先深后浅顺序,挖土放坡比例为3:1,具体可根据现场实际情况调整并开挖。
并自上而下分层进行,挖到距基底20cm时,机械停止开挖,采用人工清底,机械配合出土的方法挖至坑底。
基坑开挖完成后必须保证基坑边距承台边留有1米的工作面。
(4)在基坑顶部四周须人工开挖截水沟引排至场地排水系统,基坑底部四周开挖排水沟、集水井,将坑内水及时抽排至地表排水系统,保证基坑底部无水作业。
基坑开挖安全技术交底

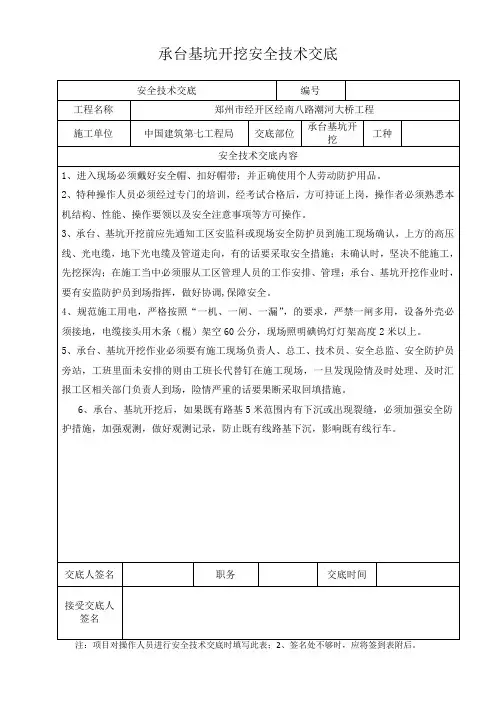

一、基坑开挖安全技术要求:
1.基坑采用机械挖土人工配合施工时,应先发出信号,在挖土机臂杆回转半径范围内,不许进行其它作业。
2.机修坡清底操作人员应距铲斗保持一定的安全距离。
3.坑内操作人员必须戴安全帽,工间休息严禁在基坑内休息。
4.上下基坑必须设扶梯,严禁攀登支撑或乘吊运机械设备上下基坑。
5.挖土时遇流沙层等情况时,应采取相应的处理措施后才能继续进行施工。
6.挖土时,严格按施工组织设计的放坡系数进行施工,以保证施工安全。
7.基坑开挖到一定深度(一般在3米以上),为确保基坑稳定,必须专人负责监护基坑四周地面的稳定程度,发现问题必须经处理后才能继续施工。
二、基础、承台、台身、台帽、盖梁混凝土浇筑安全技术要求:
1.施工前,应仔细检查脚手架、上下扶梯、工作平台是否安全可靠。
2.搅拌机的节点是否安全可靠,绝缘接地装置是否良好;外露装置应有防护罩,并进行试运转。
3.振动器必须设专门防护性接地导线,并在电源接插板上
安装漏电保护器。
4.搅拌机操作人员应戴口罩;搬运水泥人员应戴手套和口罩,必要时应戴防护眼镜。
振动器操作人员必须穿胶鞋。
5.搅拌机应由持证人员专人操作,发生故障,应立即停电修理,运转时严禁将铁锹等伸入搅拌筒内。
6.夜间施工照明充足,基坑和潮湿地点应使用低压照明电源。
7.运输车辆的方向、制动、灯光等安全装置应进行检查,确保性能保持良好。
