深基坑土方开挖土方开挖技术交底
- 格式:doc
- 大小:19.50 KB
- 文档页数:2
工程名称施工单位
交底部位土方工程工序名称土方开挖施工
土方运输路线图
4.2.3土方开挖技术要点
(1)、挖土应“分块、分层、对称”进行,分层厚度控制在1.5-2m内,挖土部位临时边坡动态放坡按1:1~1:2控制。
(2)、对6-2层粉质流塑性粘土可视施工情况采取拌石灰粉、碎砖石块、铺设钢板等加固措施,以保证该部分土层能顺利开挖。
(3)、基坑开挖期间,地面荷载限载20kPa,基坑挖土中严禁挖土机碰撞支撑立柱和深井井点。
(4)、挖土部位的临时边坡面上避开支撑钢格构柱,防止边坡土对支撑钢格构柱施加侧向力造成格构柱破坏;支护桩内侧面上的土方随着挖土及时人工配合清理,工程桩、降水井、塔吊及支撑立柱周边、支撑下方、支撑间距较小的部位的土方必须采用人工铲土到1m外再用挖掘机施工,防止挖掘机直接挖土碰撞影响基坑安全;
(5)、在挖土施工过程中随时提供挖土信息及有关数据,与现场施工管理人员及时联系,随时根据现场实际情况调整挖土施工作业;
注:本记录一式两份,一份交接受交底人,一份存档。

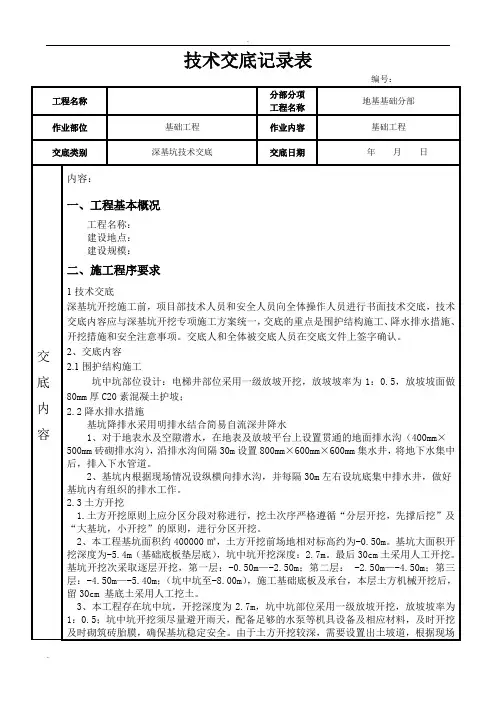

技术交底记录表编号:工程名称分部分项工程名称地基基础分部作业部位基础工程作业内容基础工程交底类别深基坑技术交底交底日期年月日交底内容内容:一、工程基本概况工程名称:建设地点:建设规模:二、施工程序要求1技术交底深基坑开挖施工前,项目部技术人员和安全人员向全体操作人员进行书面技术交底,技术交底内容应与深基坑开挖专项施工方案统一,交底的重点是围护结构施工、降水排水措施、开挖措施和安全注意事项。
交底人和全体被交底人员在交底文件上签字确认。
2、交底内容2.1围护结构施工坑中坑部位设计:电梯井部位采用一级放坡开挖,放坡坡率为1:0.5,放坡坡面做80mm厚C20素混凝土护坡;2.2降水排水措施基坑降排水采用明排水结合简易自流深井降水1、对于地表水及空隙潜水,在地表及放坡平台上设置贯通的地面排水沟(400mm×500mm砖砌排水沟),沿排水沟间隔30m设置800mm×600mm×600mm集水井,将地下水集中后,排入下水管道。
2、基坑内根据现场情况设纵横向排水沟,并每隔30m左右设坑底集中排水井,做好基坑内有组织的排水工作。
2.3土方开挖1.土方开挖原则上应分区分段对称进行,挖土次序严格遵循“分层开挖,先撑后挖”及“大基坑,小开挖”的原则,进行分区开挖。
2、本工程基坑面积约400000㎡,土方开挖前场地相对标高约为-0.50m。
基坑大面积开挖深度为-5.4m(基础底板垫层底),坑中坑开挖深度:2.7m。
最后30cm土采用人工开挖。
基坑开挖次采取逐层开挖,第一层:-0.50m—-2.50m;第二层: -2.50m—-4.50m;第三层:-4.50m—-5.40m;(坑中坑至-8.00m),施工基础底板及承台,本层土方机械开挖后,留30cm 基底土采用人工挖土。
3、本工程存在坑中坑,开挖深度为2.7m,坑中坑部位采用一级放坡开挖,放坡坡率为1:0.5;坑中坑开挖须尽量避开雨天,配备足够的水泵等机具设备及相应材料,及时开挖及时砌筑砖胎膜,确保基坑稳定安全。
建筑工地土方开挖安全技术交底范文一、交底目的。
兄弟们!今天咱们聚在这儿,就是要唠唠土方开挖这事儿的安全注意要点。
这土方开挖可是个大事儿,关乎咱们每个人的身家性命,所以大家可都得竖起耳朵好好听着啊。
二、施工准备阶段。
1. 场地勘察。
在咱们动手开挖之前,那些个技术员啊,早就得把这场地仔仔细细地勘察个遍。
就像医生给病人看病一样,得把这地底下的情况摸得一清二楚。
哪里有管道啊,哪里有电缆啊,有没有啥古墓啥的(哈哈,开个玩笑,但这种事儿也不是没发生过),都得搞明白。
要是不弄清楚就开挖,一铲子下去,那可就捅娄子了,可能把电缆挖断了,电到自己不说,还得耽误工期,那可就麻烦大了。
2. 施工方案。
咱们施工可不能瞎挖,得按照施工方案来。
这施工方案就像咱们的作战计划一样,啥时候挖哪块儿,怎么个挖法,挖多深,都写得明明白白的。
这个方案可是那些专家根据勘察结果制定出来的,那可都是精华啊。
大家可别觉得自己经验丰富就不把方案当回事儿,经验有时候也得服从科学啊。
3. 设备检查。
再说说咱那些挖土的家伙事儿,像挖掘机、装载机这些。
每天开工前,司机师傅们可得把自己的爱车好好检查一遍。
看看各个部件有没有松动的,液压系统有没有漏油的,轮胎气足不足(要是装载机的话)。
这就好比咱们出门前得检查一下自己的鞋子合不合脚一样,设备要是有问题,在工地上就容易出故障,搞不好还会发生危险。
比如说挖掘机的挖斗要是突然掉下来,那可就是个大灾难啊,能把地砸出个大坑不说,万一砸到旁边的人,那就惨不忍睹了。
三、开挖过程中的安全要点。
1. 边坡稳定。
在挖的时候啊,边坡的稳定是个关键。
这边坡就像一堵墙,要是挖得太陡了,它就容易塌下来。
就像堆沙子一样,堆得太陡了,沙子就会哗啦一下滑下来。
咱们要按照规定的坡度来挖,要是发现边坡有裂缝或者土质松动的情况,可千万别不当回事儿,得赶紧停下来,报告给上面的人。
不然等它真塌下来了,那就是一股泥石流啊,谁也跑不掉。
2. 防止坍塌。
除了边坡,咱们在挖深基坑的时候也要特别小心。
土方开挖操作技术交底土方开挖是建筑工程中常见的操作技术之一,它是指根据设计要求,在地面或者地下进行开挖作业,为建筑物的基础或者地下设施提供开挖空间。
下面将对土方开挖的操作技术进行交底。
首先,在进行土方开挖之前,需要进行必要的前期准备工作。
包括确定开挖范围和深度,清理工作区域,检查边坡和支撑结构等。
确保工作区域的安全和顺利进行开挖。
其次,在进行土方开挖时,要根据设计要求进行合理的施工方案。
考虑到地质情况、土体性质和开挖高度等因素,选择合适的开挖方式,如机械开挖或爆破开挖。
对于大规模开挖,通常采用机械开挖;而对于特殊情况,如开挖深度较大或者存在困难地质条件的情况,可以考虑采用爆破开挖。
接下来,在进行土方开挖时,要注意控制开挖坡度。
根据土质和开挖深度的要求,确定开挖坡度的坡度比。
一般来说,土质较好的情况下,坡度较小;而土质较差的情况下,坡度较大。
此外还需要考虑斜坡的稳定性,如采取支撑结构或者垂直挖掘的方式,以确保施工安全和质量。
同时,在进行土方开挖时,要进行开挖进度的控制。
根据施工计划,控制开挖的进度,避免出现开挖过深或者开挖不足的情况。
同时,根据需要进行必要的堆场安排,及时清理废弃土方。
此外,在进行土方开挖时,要注意保护周边环境和设施。
在土方开挖过程中,要注意与周边建筑物、管线等的保持一定的安全距离,避免对其产生影响。
同时,要保持开挖现场的整洁,定期清理施工垃圾,防止对周边环境造成污染。
最后,在进行土方开挖之后,要进行必要的验收工作。
对开挖质量进行检查,审核开挖深度和坡度是否符合设计要求,对于不符合要求的地方及时进行修正和调整。
同时,对于开挖完毕后的土方进行必要的处理和利用,如回填或者清运到指定堆场。
总的来说,土方开挖是建筑工程中的重要环节,它的质量和安全直接关系到整个工程的稳定和可靠。
通过合理的施工方案、科学的开挖技术和严格的质量控制,可以确保土方开挖的顺利进行,为后续工程的施工奠定良好的基础。
土方开挖作业安全技术交底危险因素、防范措施、应急措施标题:土方开挖作业安全技术交底:危险因素、防范措施、应急措施摘要:本文主要介绍了土方开挖作业的安全技术交底内容,包括危险因素识别、防范措施及应急措施。
通过对施工现场的安全管理,提高施工人员的安全意识,确保土方开挖作业的顺利进行。
一、危险因素识别1.坍塌:土方开挖过程中,边坡不稳定、支撑系统失效等可能导致坍塌事故。
2.坠落:深基坑作业时,未设置防护措施,施工人员可能从高处坠落。
3.物体打击:施工现场未做好隔离措施,可能导致物料、工具等物体打击事故。
4.触电:未做好接地保护措施,可能导致施工人员触电事故。
5.淹溺:土方开挖过程中,未设置排水设施,可能导致基坑内积水,施工人员可能发生淹溺事故。
6.火灾:施工现场未做好消防措施,可能导致火灾事故。
二、防范措施1.严格执行施工组织设计和土方开挖方案,遵循自上而下、逐层开挖的原则。
2.做好边坡支护和排水设施,确保边坡稳定、排水畅通。
3.进入施工现场的人员必须戴合格安全帽,系好下颚带,锁好带扣。
4.设置安全标志和围护设施,提醒施工人员注意安全。
5.加强施工现场的管理,严禁吸烟,配备消防器材。
6.定期对施工设备进行检查、维护,确保设备正常运行。
7.加强施工人员的安全教育,提高安全意识。
三、应急措施1.发生坍塌事故时,立即启动应急预案,组织救援人员、设备进行抢险救援。
2.发生坠落事故时,立即救治伤者,防止二次伤害。
3.发生物体打击事故时,及时救治伤者,查找事故原因并采取防范措施。
4.发生触电事故时,立即切断电源,进行现场急救。
5.发生淹溺事故时,立即启动应急预案,组织救援人员进行抢险救援。
6.发生火灾事故时,立即报警,组织现场人员疏散,配合消防部门进行灭火救援。
通过以上危险因素识别、防范措施和应急措施的实施,可以有效降低土方开挖作业的安全风险,确保施工现场的安全与稳定。
施工单位应高度重视土方开挖作业的安全管理,认真做好安全技术交底,提高施工人员的安全意识,为工程的顺利进行提供保障。
质量技术交底记录对深坑内露出的桩头按照设计标高截桩,如不能一次截到设计标高,安排分多次截桩。
第二步,二层挖土至-7.1m(局部开挖至-5.1m)。
(见开挖剖面图一、二)处于边坡的工程桩,确保放坡比例,并使用钢管搭设井子架形式,将井子架连接成群进行连接加固,并采用钢管脚手架设置斜撑。
土方开挖完成后,进行浇筑护坡混凝土。
6、出口段基坑开挖:挖土机械及方式:先采用四台1.4m3反铲挖机进行第一步整体开挖,第一步开挖完成后,安排两台挖机开挖-7.55m深坑,以接力的形式进行,土方用自卸汽车运走。
第一步,开挖至-4.50m(局部开挖至-4m);对深坑内露出的桩头按照设计标高截桩,如不能一次截到设计标高,安排分多次截桩。
第二步,二层挖土至-7.55m(局部开挖至-5.6m,-6.1m)。
(见开挖剖面图一、二)处于边坡的工程桩,确保放坡比例,并使用钢管搭设井子架形式,将井子架连接成群进行连接加固,并采用钢管脚手架设置斜撑。
土方开挖完成后,进行浇筑护坡混凝土。
7、严格按照方案设计坡顶、坡脚、基坑底排水沟,形成完整的排水系统。
8、基坑开挖预留结构施工操作面1000mm宽,设置300*300排水沟,每15m设置一个集水坑,集水采用排水泵抽出。
9、基坑开挖在距基坑边缘500mm处夯铺一道挡水坝(见下图),以防止地表水流入基坑。
挡水坝高于现场地面500mm,底面宽800mm,顶面宽500mm,或使用300mm高砖砌挡墙,同时基坑四周设置300地面上的积水及时引入现场大临规划的排水沟。
10、在开挖好的基坑内,设置供人员、材料上下的临时通道和卸料平台。
11、土方堆放:施工现场不得堆放土方,运至现场指定地点,用于柱基础、设备基础等基坑回填。
12、基坑开挖要求及控制事项:。
深基坑开挖技术交底4篇【第1篇】深基坑开挖技术交底书一、基坑土方开挖平安保证措施开挖基坑前,仔细作好现场调查讨论,了解施工区域内原有些地下建造物、地下管线及其它影响正常开挖设施的分布状况。
按设计要求在基坑内外作好降水预备工作,在基坑四面设置排水沟,准时排水。
基坑开挖后四面用钢管设置1.2m高防护栏举行围护,安装围护网,并涂刷醒目标记确保夜间施工平安。
围护结构必需封闭合拢后才干开挖,开挖过程中应注重土壁的变动状况,如有异样现象,应立刻停止开挖,准时上报,并实行加固措施。
开挖过程中按设计要求周期性对桩位及埋设的水准点举行观测、量测,准时把握桩的位移和基坑沉降,确保基坑开挖平安稳定。
当土方开挖到相应支撑处,必需按设计要求准时架设钢支撑,使基坑的变形满足设计要求。
常常检查土壁的稳定状况。
因为基坑开挖后,底部不行避开会有少量积水,因此特殊注重用电平安,常常检查各种用电设施、漏电庇护器及电缆线的完好性,发觉漏洞准时改正。
土方外运时,全部运送及装卸机械必需遵守其相应的;>;,司机持证上岗,进入市区时遵守交通规矩,不超运超载。
二、施工平安保证措施(1)进入施工现场人员一律戴平安帽,并接受入场教导。
(2)对施工人员加强平安施工的教导,定期举行平安检查专业平安检查。
(3)基坑支护由有资质的专业人员施工,对加工机械的平安操作规程及注重事项举行交底,并由机械技师对全部机械性能举行检查,合格后方可使用。
(4)土方开挖时,要按标准放坡,本工程采纳高压喷射砼护壁,保证基坑的稳定性,基坑周边必需设置防护栏杆,上下基坑搭设暂时马道。
(5)土方开挖时挖掘机开挖,避开挖土机械碰撞土壁和桩身。
(6)要注重基坑支护结构内的水平位移及地面沉降监测,其控制范围为水平位移不大于5.0cm,地面沉降不超过2.5cm以内。
(7)意外缘由造成基坑变形过大处理措施外界条件骤然骇变(如基坑外附近管线漏水、地面荷载骤然增大),或其它缘由造成桩背后土压力增大,利用位移观测,桩顶位移超过5cm(警戒值),应实行加固措施。
施工技术交底记录施管表51、支护桩施工工艺流程土方开挖施工工艺流程2、施工准备土方开挖前仔细查阅地勘资料以及业主提供的地下管线分布情况,重要管线处应人工配合小型机械开挖十字探沟,探明地下管线的走向和深度,能迁改的进行迁改,实在迁改不出去的实行保护,旁边设置好警示标志。
3、土方开挖方法本项目各段基坑工程采用机械配合人工开挖,每段1-2台挖掘机,顺沟槽倒退开挖,垂直方向分为3-8层。
机械开挖预留20-30公分由人工清底。
(后附开挖分层平面布置图)基坑周边(护壁施工)必须先将坡顶找平、硬化,然后分层开挖,每层高度不超过2米,开挖一层支护一层。
基坑土方开挖必须遵守分区、分层、分段、对称、均衡、适时的原则,要有专人规划和指挥,基坑开挖过程中严禁超挖、抢挖,在结构强度达到设计强度后,方能进行下一步开挖。
此外,还要注意以下几点:(1)基坑开挖前必须严格保证支护结构各构件的养护时间,保证其达到足够的强度后方可开挖下一层土方;(2)网喷及素喷:下一层施工段土方开挖前,必须待上一层网喷完成24小时后,砼养护24小时以上才能允许开挖该施工段土方。
(3)基坑开挖至钢支撑安装标高后,停止继续下挖,待钢支撑安装完毕并检验合格通过验收后,方可进行下层土方开挖。
(4)基坑开挖至锚索施工标高后,停止继续下挖,待锚索施工完毕且张拉完毕,并检验合格通过验收后,方可进行下层土方开挖。
土方开挖由专人指挥,采取分层分段对称开挖,每层开挖深度不超过2米,长度不超过20米。
下层土在上层喷锚网支护施工完毕一天后,才可继续开挖。
并按围护结构要求及时修整边坡及放坡,防止土方坍塌。
4、土方开挖要求成品冲洗槽示意图此外在自卸车行走的范围内,安排人员清扫落地泥土,并用洒水车早晚各洒水一次,确保道路清洁。
6、土方外运本工程弃方运输将严格按照成都市有关弃方运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。
做到运输车辆不超载,车厢上部全部用篷布覆盖,避免运输过程中弃方散落污染市政道路及周边环境。
土方开挖监理技术交底
高层住宅项目即将开始基坑开挖工作,我部要求你部加强对基坑开挖工作的管理并做好以下工作:
1、编制深基坑土方开挖方案(并经过专家论证)报监理及业主。
2、土方开挖时注意对周边建筑物进行监测(变形、位移等)并做好基坑内排水工作。
3、确定开挖路线顺序、范围进行定位放线控制。
4、坚持“先撑后挖,分层分块开挖,严禁超挖”的原则。
5、本工程根据围护结构特点应在圈梁砼强度等级达到要求后先安装型钢支撑,安装完成后再进行土方开挖。
6、坚持土方开挖与土钉墙施工相结合,挖土坚持“分层、分段”原则,分段长度小于30m。
开挖暴露面6个小时内完成土钉支护施工。
严禁超挖,严禁土方开挖不根据土钉施工速度及流程冒进。
7、土钉施工期间土方开挖的方式为掏槽进行,施工第一、二道土钉时掏槽开挖至第一、二道土钉下面20cm,最下道土钉必须在掏槽状况下进行。
8、上道土钉注浆完成并养护48小时后方可进行下道土钉下方的土方开挖。
9、土方开挖应派专人跟班测量,控制基底标高,严禁超挖。
10、基坑开挖完成应由相关单位验槽合格后方可进行下道工序施工。
11、做好安全、文明施工及时清扫道路,限制运土车速度。
深基坑开挖安全技术交底程基坑开挖工程工种土方一、施工安全保证措施1、施工现场安全保证措施(1)施工现场的布置符合防火、防洪、防雷电等安全规定。
有防止行人、车辆等坠落的安全设施;危险地点悬挂按照GB2893-82《安全色》和GB2894-82《安全标志》规定的标牌,夜间有人经过的坑、洞设红灯示警,施工现场设置大幅安全宣传标语。
(2)现场的生产、生活区均设足够的消防水源和消防设施网点,消防器材设专人管理不得乱拿乱动,并组成一个由15-20人的义务消防队,所有施工人员要熟悉并掌握消防设备的性能和使用方法。
(3)各类房屋、库棚、料场等的消防安全距离符合国家或公安部门的规定,室内不得堆放易燃品;严禁在木工加工场、料库、油库等处吸烟;现场的易燃杂物,随时清除,严禁在有火种的场所或其近旁堆放。
(4)氧气瓶不得沾染油脂,乙炔发生器有防止回火的安全装置,氧气瓶与乙炔发生器隔离存放。
(5)施工现场的临时用电,严格按照《施工现场临时用电安全技术规范》JGJ46-xx的规定执行。
2、施工机械的安全控制措施(1)各种机械操作人员和车辆驾驶员,必须取得操作合格证,不操作与操作证不相符的机械;不将机械设备交给无本机操作证的人员操作,对机械操作人员要建立档案,专人管理。
(2)操作人员必须按照本机说明书规定,严格执行工作前的检查制度和工作中注意观察及工作后的检查保养制度。
(3)指挥施工机械作业人员,站在可让人了望的安全地点,并明确规定指挥联络信号。
(4)使用钢丝绳的机械,在运转中严禁用手套或其它物件接触钢丝绳,用钢丝绳拖、拉机械或重物时,人员远离钢丝绳。
(5)定期组织机电设备、车辆安全大检查,对检查中查出的安全问题,按照“四不放过”的原则进行调查处理,制定防范措施,防止机械事故的发生。
3、高处作业的安全保证措施本工程自然地面距基底深约2-5米,坑内施工属高处作业,凡进入基坑内进行作业必须符合下列要求:(1)所有进入施工现场的人员戴好安全帽,并按规定配戴劳动保护用品,和安全带等安全工具。
深基坑土方工程施工安全技术交底包括哪些内容1、进入施工现场必须遵守安全操作规程和安全生产十大纪律。
2、严格执行施工组织设计和安全技术措施,不准擅自修改。
3、基坑开挖前,应先检查了解地质、水文、道路、附近建筑物、民房等状况,做好记录,开挖过程经常观测变化情况,发现异常,立即采取应急措施。
热门城市:南平律师厦门律师鹤壁律师沧州律师郴州律师苏州律师曲靖律师忻州律师淮安律师保山律师深基坑土方工程施工是常见的土方工程类型中的一种,当然,只要是工程施工都会涉及到安全问题,安全问题也是所有工程类项目最为关注的话题之一。
那么▲深基坑土方工程施工安全技术交底包括哪些内容?有哪些施工准备?下面就让来详细介绍一下吧!▲一、深基坑土方工程施工安全技术交底包括哪些内容?1、进入施工现场必须遵守安全操作规程和安全生产十大纪律。
2、严格执行施工组织设计和安全技术措施,不准擅自修改。
3、基坑开挖前,应先检查了解地质、水文、道路、附近建筑物、民房等状况,做好记录,开挖过程经常观测变化情况,发现异常,立即采取应急措施。
4、作业前要全面检查开挖的机械、电气设备是否符合安全要求,严禁带“病”运行,基坑现场排水、降水、集水措施是否落实。
5、作业中应坚持由上而下分层开挖,先放坡,先支护,后开挖的原则,不准碰损边坡或碰撞支撑系统或护壁桩,防止坍塌,未支护前不准超挖。
6、基坑周边严禁超荷载堆土、堆放材料设备,不得搭设临时工棚设施。
7、基坑抽水用潜水泵和电源电线应绝缘良好,接线正确,符合三相五线制和“一机一闸,一漏一箱”要求,抽水时坑内作业人员应返回地面,不得有人在坑内边抽水边作业,移动泵机必须先拉闸切断电源。
8、汽车运土,装载机铲土时,应有人指挥,遵守现场交通标志和指令,严禁在基坑周边行走运载车辆。
9、基坑开挖过程,应按设计要求,及时配合做好锚杆拉固工作。
10、基坑开挖到设计标高后,坑底应及时满封闭,及时进行基础施工,防止基坑暴露时间过长。
11、开挖过程,如需石方爆破,应制定包括药量计算的专项安全作业方案,报公安部门审批后才准施爆,并严格按有关爆破器材规定运输、领用、存放和管理(包括遵守爆破作业安全规程)。
穴云!囲OAYUAk GROUP深基坑土方开挖专项施工技术交底交底内容一. 编制依据场地东侧边坡采用土钉墙加挂网喷锚形式。
锚杆自上而下深度依次为6米、6米、9米,间距1.5米左右;坡面挂直径6cm单层双向钢筋网片,喷射10cm厚C20砼。
3 .场地工程地质条件与水文地质条件项目岩土工程勘察报告,支护范围内主要是杂填土,湿陷性黄土,粉土,粗砾砂。
地基湿陷等级为I级。
场地地下水稳定水位埋深在10.40 ~ 11.30m,其高程约在804.17~805.21m。
三. 项目组织机构及工期计划1. 组织机构见下图:组织强有力的项目班子,选择技术强,专业精的项目管理人员,具体组织机构如下:建立以项目经理、副经理(项目总工)、项目书记的施工管理系统。
下设施工技术科、安全质量科、物资设备科、现场调度科,具体负责施工现场协调指挥、计划安排、安全管理、物资供应、技术质量控制、劳动力调配等。
2、工期安排:土方施工计划工期为31天,4月1日至4月31日四、施工总体部署1、总体开挖思路:保证施工体系稳定的同时争取采用大挖机开挖,提提高工作效率,尽量减少管撑下部小挖机掏挖、翻土工作量,兼顾施工安全及施工进度。
土方开挖严格实行“分块、对称、平衡、退挖”的原则。
2、区域划分及挖土方式区域一:基坑南侧区域(横撑1以南30米范围)开挖方式:此区域钢管支撑体系已经形成(角撑),具备全开挖条件,挖土时由南向蕊豳大元建业集团股份有限公司北依次退挖,角撑下部的土采用小型挖掘机掏挖,无角撑部位采用大型挖掘机开挖、装运。
区域二:横撑区域(横撑1至横撑7范围)开挖方式:此区域支撑体系较多,若先焊接完管撑后挖土,则只能采用小挖机掏挖,施工进度慢。
为保证施工进度,横撑区域拟采用“盆式”开挖,先挖横撑中间部位土,两侧留置土台起支挡作用,以减少支护结构的变形。
中间区域开挖施工完成后将钢管支撑焊接联成整体,形成支撑体系后,再开挖两侧留置的土台。
区域三:基坑北侧区域(横撑7以北范围)开挖方式:此区域钢管支撑体系已经形成(角撑),角撑下部的土采用小型挖掘机掏挖,无角撑部位采用大型挖掘机开挖、装运。
一、施工准备(一)作业条件1、土方开挖1)依据已审批的土方工程方案进行施工,确立合理的开挖方式、施工次序和边坡防备举措,选择适合的施工机械。
2)将施工区城内的地上、地下阻碍物消除和办理完成。
3)施工员做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,一定经过检验台格,办理完验线手续。
4)本工程基础筏底标高高于地下水位,从地质报告中可知,基坑开挖土层无显然地下水,但本工程筏板底土质多为砂土和黏土,其含水率较大,因此在开挖过程中需注意边坡防备。
5)各施工管理人员,①丈量人员:需对各基础筏板轴线按规范要求进行控制,以保证工程轴线正确;②施工员:需依据丈量人员供给的轴线、标高点对土方开挖工程量,标高进行控制,禁止超挖、重复开挖。
2、土方回填1)回填前,对基础电梯井承台部分,应在砖胎模工程砌筑结束后,次日开始进行了土方回填工程。
在基础底板垫层浇筑前,应通知监理单位、建设单位进行检查查收并办理隐检手续。
2)将基坑内的杂物、积水等清理洁净。
3)室内、管沟的回填应在上下水道的安装达成此后进行。
4)施工前,做好水平高程的设置。
在基槽边上钉水平撅,在基础墙表面区分层线。
5)做好技术交底。
(二)施工机具#锹、手锤、铁镐、撬棍、钢尺、坡度尺、小线等。
二、质量要求(一)土方开挖工程质量要求同意误差或同意值(mm)项序目柱基、基坑、挖方场所平坦管沟地(路)基槽人工机械面基层主控1标高-50±30±50-50-50长度、宽度(由设计中+200+300+500项目2+100-心线向两边量)-50-100-100一般3边坡设计要求1表面平坦度2020502020项目2基底土性设计要求注:地(路)面基层的误差只合用于直接在挖、填土方上做地(路)面的基层。
(二)土方回填工程质量要求同意误差或同意值(mm)项序目柱基、基坑、挖方场所平坦管沟地(路)基槽人工机械面基层主控1标高-50±30±50-50-50项目2分层压实系数设计要求1回填土料设计要求一般2分层厚度及含水量设计要求项目202030202 03表面平坦度三、工艺流程(一)土方开挖定位放线→机械挖土→预制桩→基础验槽→基础构造工程→基础查收→回填土。
