基槽开挖测量记录
- 格式:xls
- 大小:16.00 KB
- 文档页数:4
验槽:一、验槽时必须具备的资料1.详勘阶段的岩土工程勘察报告。
2.附有几处平面和结构总说明的施工图阶段的结构图。
3.其他必须提供的文件或记录。
二、验槽程序1.在施工单位和自检合格的基础上进行,施工单位确认自检合格后提出验收申请。
2.由总监里工程师或建设单位项目负责人组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。
三、验槽的主要内容不同建筑物对地基的要求不同,基础形式不同,验槽的内容也不同,验槽主要有以下几点:根据设计图纸检查基础的开挖平面位置、尺寸、槽底深度、检查是否与设计图纸相符,开挖深度是否符合设计要求。
1.仔细观察槽壁,槽底土质类型,均匀程度和有关异常土质是否存在,核对基坑土质及地下水情况是否与勘察报告相符。
2.检查基槽之中是否有旧建筑物基础、古井、古墓、洞穴、地下掩埋物及地下人防工程等。
3.检查基槽边坡外缘与附近建筑物的距离,基坑开挖对建筑物稳定是否有影响。
4.天仁地基验槽应该查核实分析钎探资料,对存在的异常点位进行复合检查。
桩基应检测桩的质量合格。
施工测量放线:工程施工放线是从建筑物定位开始的,一直到主体工程封顶都离不开施工放线。
大致分三个阶段:建筑物定位(放线)、基础施工(放线)和主体施工(放线)。
一、建筑物定位,是房屋建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员(专业的),根据建筑规划定位图进行定位,最后在施工现场形成(至少)4个定位桩。
放线工具为“全站仪”或“经纬仪”。
二、基础施工放线,建筑物定位桩设定后,由施工单位的专业测量人员、施工现场负责人及监理共同对基础工程进行放线及测量复核(监理人员主要是旁站),最后放出所有建筑物轴线的定位桩,所有轴线定位桩是根据规划部门的定位桩(至少4个)及建筑物底层施工平面图进行放线的。
放线工具为“经纬仪”。
基础定位放线完成后,由施工现场的测量员及施工员依据定位的轴线放出基础的边线,进行基础开挖。
基槽开挖,基础垫层浇筑,测量放线,模板,砼浇筑,拆模,回填基槽开挖,基础垫层浇筑,测量放线,模板,砼浇筑,拆模,回填篇一:基础施工方案(土方开挖、回填、混凝土)基础施工方案该工程为广西第四地质队五一基地22#住宅楼工程。
为了使基础工程有计划,有组织施工,在确保质量、节约成本和加快施工进度的基础上,按照设计要求和施工规范制定本方案。
一、基础工程概况:本工程抗震设防烈度为6度,抗震等级为四级。
基础采用天然地基,砖混结构七层(包括底层杂物房),基础采用静压桩(具体施工内容另详桩单项方案),桩顶为600×600基础梁条形基础,基梁底标高为-1.400米。
基础垫层为C15素混凝土,基础梁砼强度等级为C25。
钢筋采用Ⅰ、Ⅱ级。
基础梁以上为水泥砂浆多孔砖基础,基础梁砼强度等级为C25。
二、编制依据:依据《建筑地基基础工程施工质量验收规范》(GB50202—2002)、施工图纸及施工组织设计进行编制。
三、作业条件:1、由建设单位、勘察单位给出拟建建筑物四大角定位点及水准基点,2、各项开工准备工作已就绪,施工人员、机械已进场。
3、做好技术交底、安全交底。
四、施工工艺和方法一)基础梁施工工艺流程:土方开挖→清理→砼垫层→钢筋绑扎→支模板→搭设砼运输道→砼浇筑→养护→模板拆除→回填土(一)土方开挖一)施工准备工作1、检查图纸和资料是否齐全,核对平面尺寸和坑底标高,搞清地下构筑物、基础平面与周围地下设施管线的关系,确定好开挖程序。
2、按施工范围和标高平整场地,清除现场障碍物。
根据地质勘察报告显示,基础开挖到的土层无地下水,只需作好雨天排水降水措施。
在施工区域内设置临时性排水沟,将地面水排到低洼处再用水泵抽走。
3、根据给定的永久性控制坐标和水准点,按建筑物平面图要求引测到现场,做好轴线控制的测量和校核,并有保护标志。
二)土方开挖1、施工顺序:定位放线→验线→机械挖运土方→开挖排水沟→整平→留足预留土层3、开挖采取自上而下,分层、分段依次进行:①由控制桩引测土方开挖的控制桩,并根据开挖控制桩放出开挖的边线,经质检员和监理工程师复核验收后方可进行开挖。

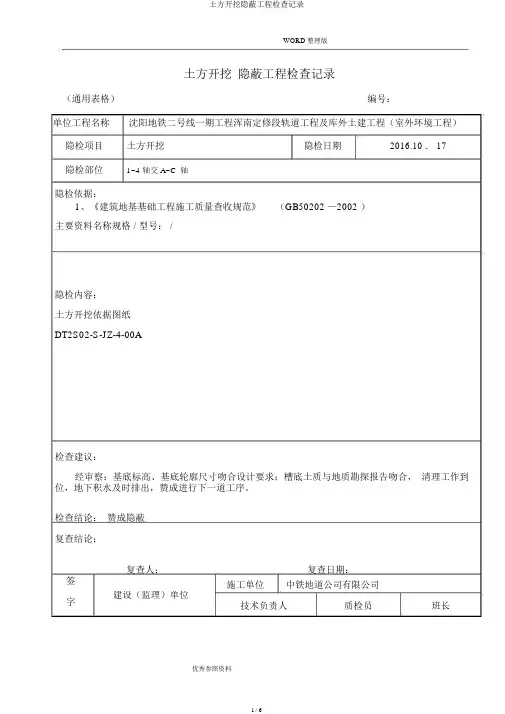

WORD 整理版土方开挖隐蔽工程检查记录(通用表格)编号:单位工程名称沈阳地铁二号线一期工程浑南定修段轨道工程及库外土建工程(室外环境工程)隐检项目土方开挖隐检日期2016.10 . 17隐检部位1~4 轴交 A~C 轴隐检依据:1、《建筑地基基础工程施工质量查收规范》(GB50202 —2002 )主要资料名称规格 / 型号: /隐检内容:土方开挖依据图纸DT2S02-S-JZ-4-00A检查建议:经审察:基底标高、基底轮廓尺寸吻合设计要求;槽底土质与地质勘探报告吻合,清理工作到位,地下积水及时排出,赞成进行下一道工序。
检查结论:赞成隐蔽复查结论:签复查人:复查日期:施工单位中铁地道公司有限公司字建设(监理)单位技术负责人质检员班长WORD 整理版栏土方开挖隐蔽工程检查记录(通用表格)编号: YB-03010201-2单位工程名称220 千伏双台子开闭所扩建工程隐检项目土方开挖隐检日期2006-08-30隐检部位66 千伏构架基础 1 ~ 24 间隔 J-1 ( 13 组)隐检依据:1、 B002 S-T0102-01、 03、 152、《工程定位测量记录》 KZW-01、030101013、《构支架设施基础作业指导书》4、《电力建设施工质量查收及评定规程》5、《建筑地基基础工程施工质量查收规范》( GB50202 —2002 )主要资料名称规格 / 型号: /隐检内容:1、 8.5 米 A 形构架柱基础 J-1 基底标高为 -2.1m ;槽底土质为灰褐色亚粘土,水位与地质勘探报告吻合。
2、当基础挖至标高 -1.5m ,槽底有水浸透,槽底挖400*400*500mm集水坑,排水3、基槽土层已挖至设计标高,基底清理到位,浮土、松土除去到持力层,无杂物。
4、由于基础小,基坑小,施工质量要求高为方便施工,基底按基础每边放 500mm ,机械开挖按 1:1.3 放坡。
5、基础开挖几何尺寸、标高均吻合设计要求。
基坑(槽)土方开挖方式基槽放线:根据房屋主轴线控制点,首先将外墙轴线的交点用木桩测设在地面上,并在桩顶钉上铁钉作为标志。
房屋外墙轴线测定以后,再根据建筑物平面图,将内部开间所有轴线都一一测出。
最后根据中心轴线用石灰在地面上撒出基槽开挖边线。
同时在房屋四周设置龙门板(图 1.27)或者在轴线延长线上设置轴线控制桩(又称引桩,见图1.28),以便于基础施工时复核轴线位置。
附近若有已建的建筑物,也可用经纬仪将轴线投测在建筑物的墙上。
恢复轴线时,只要将经纬仪安置在某轴线一端的控制桩上,瞄准另一端的控制桩,该轴线即可恢复。
图1.27 龙门板的设置1—龙门板;2—龙门桩;3—轴线钉;4—角桩;5—灰线钉;6—轴线控制桩(引桩)图1.28 轴线控制桩(引桩)平面布置图为了控制基槽开挖深度,当快挖到槽底设计标高时,可用水准仪根据地面±0.00 水准点,在基槽壁上每隔2~4 m 及拐角处打一水平桩,如图1.29 所示。
测设时应使桩的上表面离槽底设计标高为整分米数,作为清理槽底和打基础垫层控制高程的依据,如图1.30 所示。
图1.29 基槽底抄平水准测量示意图图1.30 基坑定位高程测设示意图基坑开挖分两种情况:一是无支护结构基坑的放坡开挖,二是有支护结构基坑的开挖。
1.无支护结构基坑放坡开挖工艺采用放坡开挖时,一般基坑深度较浅,挖土机可以一次开挖至设计标高,所以在地下水位高的地区,软土基坑采用反铲挖土机配合运土汽车在地面作业。
如果地下水位较低,坑底坚硬,也可以让运土汽车下坑,配合正铲挖土机在坑底作业。
当开挖基坑深度超过 4 m 时,若土质较好,地下水位较低,场地允许,有条件放坡时,边坡宜设置阶梯平台,分阶段、分层开挖,每级平台宽度不宜小于1.5 m。
在采用放坡开挖时,要求基坑边坡在施工期间保持稳定。
基坑边坡坡度应根据土质、基坑深度、开挖方法、留置时间、边坡荷载、排水情况及场地大小确定。
放坡开挖应有降低坑内水位和防止坑外水倒灌的措施。
年月日年月日2009年月日工程名称 乌市沿河路道路改建工程第二标段结构形式DN600HDP 管E检验项目 地基土质地基均匀密实度 地下水情况几何尺寸 坑、穴、窑及其它 Pb13#-Pb13#',Pb4#'-Pb4#''槽底为岩石 开挖未扰动原状土地下水深度为槽底以上 1-2 米符合设计及施工验收规范 段污水管道开挖简图: 说明:图示尺寸单位为毫米。
1 、Pb13#-Pb13#',Pb4#'-Pb4#'' 污水管沟槽槽底 宽度为 2.28 米(岩石层两侧边坡允许超挖 20cm ), 沟槽深度 H=路基标高 - 槽底标高, 其中 H1为挖岩石深度, H2为挖湿土深度, H3为挖干土深度。
Pb13#-Pb13#' 处 管 沟 槽 长 度 为 30.5 米 , Pb4#'-Pb4#'' 处管沟槽长度为 16米, 沟槽边坡为 1:0.75 。
岩石厚度平均分别为 1.5 米、0.6米。
Pb13#' 处安装潜水泵进行抽水, Pb4#'-Pb4#'' 处沟槽地下水较 大,分别在 Pb4#' 、 Pb4#'' 处安装潜水泵进行抽水。
3、采用挖掘机及免爆机配合施工,淤泥由挖掘机挖除后置于槽边晾晒,然后由机械装车外运。
验收结论: 污水管中心线 路基地下水位 岩石层槽底2、施工排水: Pb13#-Pb13#' 处管沟槽在 Pb4#'-Pb4#''2009年月日检验项目 地基土质地基均匀密实度 开挖未扰动原状土坑、穴、窑及其它开挖简图: 说明:图示尺寸单位为毫米。
1、Pc0+000、Pb0+025'、 Pb0+050'三趟污水支管 沟槽长度均为 11米( 井中心之间长度 ) ,沟槽底宽不 小于 2160mm,沟槽开挖后, 槽底有地下水, 沟槽总深 度H=路基标高 -槽底标高 , 其中h1为挖干土深度, h2 为挖湿土深度,沟槽边坡为 1:0.75 ,标高见测量复 核记录。
A4
土方路基挖方工程报验申请表
施工测量放线报验单工程名称:
施工测量放线记录
测量:记录:计算:复核:项目技术负责人:
水准测量记录
施工单位:
监理单位:
测量:记录(计算):复核:日期:
表式C5-1-2
G2-1-1 土方(基槽)开挖施工检验批质量检验记录表
验项先填写“检验批主控项目计数检验记录表”(G1-1-1),然后将计数检验结果填写在本表相应的检查结果栏内;检验批一般项目计数检验数据较多、本表空格不够填写的项,可填写“检验批一般项目计数检验记录表”(G1-1-2),
将该表作为本表的附页。
路基(路面)宽度、横坡、边坡检查表。
基槽验收流程及步骤一、准备工作。
基槽要验收啦,这之前呢,施工单位得把自己的事儿都干好哦。
施工单位得先把基槽按照设计要求挖好,该平整的平整,该清理的清理。
然后把基槽的施工资料都整理得妥妥当当的,像什么工程定位测量记录呀,基槽开挖质量检验批验收记录之类的。
这些资料就像是基槽的“身份证”,没有可不行。
二、自检。
施工单位自己得先检查一遍基槽。
就像咱们出门前要照镜子看看自己有没有哪里不得体一样。
施工单位要看看基槽的尺寸是不是跟设计一样,有没有挖多了或者挖少了的情况。
还有基槽的边坡是不是稳定,可不能有塌方的危险。
如果发现有啥问题,就得赶紧整改,把基槽弄得漂漂亮亮的,准备迎接验收。
三、通知各方。
施工单位觉得基槽没问题了,就可以通知建设单位、监理单位、勘察单位还有设计单位啦。
就像邀请朋友来家里做客一样,得提前打个招呼。
通知的时候把验收的时间、地点都要说清楚哦。
四、现场验收。
1. 先看资料。
大家都到齐了之后呢,先别急着去看基槽。
得先把施工单位准备的资料拿出来看看。
看看这些资料全不全,准不准。
要是资料都不过关,那基槽可能也有问题呢。
2. 实地查看。
资料没问题了,就去基槽实地查看啦。
大家会拿着测量工具,像尺子之类的。
看看基槽的长度、宽度、深度是不是都符合要求。
勘察单位的人呢,会特别关注基槽的土质情况,看看跟勘察报告是不是一样。
设计单位的人就会看看基槽是不是按照他们的设计挖的。
3. 发现问题。
要是在验收过程中发现了问题,大家就会商量怎么办。
是小问题就当场让施工单位整改,要是大问题可能就得重新规划啦。
五、验收结果。
如果基槽一切都符合要求,那就是验收通过啦。
大家都会很开心的,就像考试考了满分一样。
然后各方会在验收报告上签字盖章,这个基槽就可以进行下一道工序啦。
要是验收不通过,施工单位就得按照要求整改,整改完了再重新验收,直到通过为止。
这基槽验收虽然有点麻烦,但是每一步都很重要呢,就像盖房子打地基,地基打好了,房子才能稳稳当当的呀。
施工许可证
土壤检测报告
加盖有审查章的图纸
图纸审查意见及设计、地勘单位对审查意见的回复
岩土勘察报告
地基钎探记录
桩基础、地基处理应提供相应的检测报告
工程定位测量记录
基槽平面及标高实测记录
土方开挖及护坡的分部分项、检验批、隐检、记录等资料。
基坑支护监测记录
地基处理记录(如果地勘在验完槽后指明需进行处理的话)
地基验槽记录
工程质量责任单位地基验槽记录(最少6份原件)(如果需要地基处理的话,在处理前和处理后要做再次这个)地基验槽记录一定要各方加盖公章(必须要五方主体参加)
以上资料仅供参考,根据当地质监站要求进行准备。
基坑(槽)挖土作业指导书完成版本编号:Q/TSBD-QZW-7.5-(土建)1长青35kV变电站工程基坑(槽)挖土作业指导书批准:年月日审核:年月日编制:年月日作业负责人:作业日期:年月日至年月日天津东方奥特建设集团有限公司长青35kV变电站施工项目部目录一、工程概述二、编制依据三、适用范围四、标准化作业流程图五、准备阶段六、作业阶段七、验收阶段一、工程概述工程概况:1、工程规模:长青35kV 变电站工程站区内设综合楼1座。
占地面积569.16㎡,建筑面积1530.00㎡。
综合楼为半地下1层,地上两层的框架结构建筑,基础形式为筏板基础。
2、工程地点:天津市河西区解放南路以东,珠江道以东,规划浯水道与沂山路交口。
3、技术参数:场地土类型为中软土,场地类别为Ⅲ类,本工程相对标高±0.000相当于大沽高程4.8m 。
二、编制依据三、适用范围1.使用说明:施工过程中应按作业指导书要求进行施工,同时应符合现行国家、行业颁布的技术标准和技术规程。
2.适用范围:适用于变电站建设工程中基坑(槽)挖土施工作业项目。
序号内容1 建筑工程施工质量验收统—标准GB 50300-20132 中华人民共和国行业标准《建筑基坑支护技术规程》(JGJ120—99)3 《建筑地基基础工程施工质量验收规范》(GB50202-2012)4 《电力建设安全工作规程》(变电站部分)(Q/GDW665-2011)5 《国家电网公司输变电工程标准工艺》(工艺标准库(2012年版)6 天津市电力公司和送变电工程公司颁发的相关规程、规定、相关文件7 本工程强制性条文实施计划8本工程施工组织设计、安全文明实施细则本工程的设计图纸、文件及设计变更。
四、标准化作业流程图准备阶段技术准备人员准备机具准备材料准备作业阶段基础挖土验线测量定位排水验收阶段基坑支护人工清理槽底五、准备阶段5.1技术准备核实人签字:序号内容标准负责人工作标准确认及时间1 作业指导书上报审核开工前报监理公司、建设单位并审核通过郭永强2016.03.122组织作业人员学习作业指导书并实行安全技术交底制度,使全体作业人员熟悉作业内容、作业标准、安全风险。
