交工验收和完工验收
- 格式:docx
- 大小:10.90 KB
- 文档页数:2
交通运输部《工程交竣工验收办法实施细则》公路工程竣(交)工验收办法实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程手艺尺度、标准、规程及国家有关部分的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同商定的各项内容已全部完成。
各方就合同变更的内容告竣书面同等意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的题目已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档事情。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同商定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位检察。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
交工验收和完工验收摘要:一、交工验收和完工验收的定义二、交工验收和完工验收的重要性三、交工验收和完工验收的标准和流程四、我国在交工验收和完工验收方面的法规政策五、交工验收和完工验收中存在的问题及解决办法六、结论正文:一、交工验收和完工验收的定义交工验收和完工验收是工程建设过程中两个重要的环节。
交工验收是指在工程建设项目全部或部分完工后,由建设单位组织对工程质量、工程量、工程进度等方面进行检查、核验,并对其是否符合合同约定和设计要求进行确认的活动。
完工验收则是指在工程建设项目全部完工后,由建设单位组织对整个工程的质量、功能、安全等方面进行全面检查、核验,并对其是否符合国家相关法律法规、标准和设计要求进行确认的活动。
二、交工验收和完工验收的重要性交工验收和完工验收对于确保工程质量、保障人民群众生命财产安全、维护建设单位合法权益具有重要意义。
通过交工验收和完工验收,可以及时发现和纠正工程建设过程中的质量问题、安全隐患和违规行为,提高工程质量和安全管理水平,防止不合格工程投入使用。
三、交工验收和完工验收的标准和流程交工验收和完工验收的标准主要包括工程质量标准、工程量标准、工程进度标准等。
验收流程一般包括验收准备、验收检查、验收报告和验收结论等环节。
验收过程中,建设单位应组织相关各方共同参与,确保验收的公正、公平、公开。
四、我国在交工验收和完工验收方面的法规政策我国在交工验收和完工验收方面制定了一系列法规政策,如《建设工程质量管理条例》、《建设工程竣工验收管理办法》等。
这些法规政策对交工验收和完工验收的组织、程序、标准和要求进行了明确和规范,为工程建设质量提供了有力保障。
五、交工验收和完工验收中存在的问题及解决办法在实际验收过程中,仍存在一些问题,如验收不规范、走过场等。
为解决这些问题,应加强对验收工作的监督管理,加大对违法违规行为的查处力度,完善验收制度和机制,提高验收人员素质等。
六、结论总之,交工验收和完工验收是工程建设过程中不可或缺的环节,对于确保工程质量、保障人民群众生命财产安全具有重要意义。
石化工程竣工验收规定1、交工验收建设工程项目投料试车产出合格产品或试运行标定后,建设单位组织设计、施工、工程监理及相关单位按工程合同规定对交付工程的验收。
2、专项验收政府行政主管部门对消防、职业卫生、劳动安全卫生、环境保护等设施和实施效果的验收。
3、生产考核石油化工生产装置在投料试车产出合格产品后,通过规定期限的连续运行,对设计的生产能力、工艺指标、产品质量、设备性能、自控水平、消耗定额及环保指标等进行的考核与评价。
建设工程项目竣工验收依据批准的立项文件及调整文件,依据设计及修改文件和法律法规及标准规范。
引进技术项目还应依据签订的技术项目合同和国外提供的设计文件。
建设工程项目竣工验收包括交工验收、专项验收、生产考核、竣工决算与项目审计、档案验收。
颁发“竣工验收证书”是建设工程项目通过竣工验收的标志。
建设工程项目竣工验收应在签署“工程交工证书”后12个月内完成。
建设工程项目已形成部分生产能力,近期不能按照原设计规模续建的,应从实际情况出发,报项目批准部门核准后,对已完的工程组织验收。
建设单位自建设工程项目竣工验收之日起15内,将竣工验收报告及竣工验收证书报项目批准部门及其他有关部门备案。
建设工程项目的竣工验收应接受建设行政主管部门或者其它有关部门委托的建设工程质量监督机构的监督。
竣工验收程序1、建设工程项目投入运行前,建设单位必须办理特种设备注册登记,申请进行消防验收及职业卫生、劳动安全卫生、环境保护等设施验收。
2、投料试车产出合格产品或试运行生产标定后,进行交工验收。
3、试生产阶段,进行职业卫生、劳动安全卫生、环境保护设施实施效果检测及验收。
4、试生产阶段,进行生产考核或生产标定。
5、建设单位编制竣工决算,办理项目审计。
6、建设单位办理档案验收。
7、建设单位编写竣工验收报告,并向项目批准部门提出竣工验收申请。
8、建设工程项目批准部门组织竣工验收。
建设工程项目交工验收应符合下列规定:1、建设单位已按工程合同完成工程结算的审核,并签署结算文件;2、设计单位已完成竣工图;3、施工单位按SH 3503的规定向建设单位移交工程建设交工技术文件;4、施工单位出具工程质量保修书;5、工程监理单位按GB/T 50328的要求向建设单位移交监理文件。
交工验收和完工验收在工程建设过程中,交工验收和完工验收是两个非常重要的环节。
它们对于确保工程质量、满足合同要求和投入使用具有重要意义。
那么,两者之间有什么区别呢?在验收过程中有哪些注意事项?验收对工程质量又有何影响呢?一、交工验收与完工验收的区别1.验收阶段不同:交工验收是指工程建设项目在完成各个阶段性任务后,向建设单位提交验收申请,对已完成的部分进行检查;完工验收则是在整个工程建设项目全部完成后,对整个项目进行检查验收。
2.验收主体不同:交工验收的主要对象是施工单位,验收主体为建设单位;完工验收的主要对象是整个工程项目,验收主体通常为监理单位或政府部门。
3.验收内容不同:交工验收主要针对已完成的部分工程质量、工程量、合同履行等情况进行检查;完工验收则涉及工程项目的全部内容,包括工程质量、工程进度、投资控制、合同履行等。
二、交工验收的程序与要求1.提交验收申请:施工单位在完成阶段性任务后,向建设单位提交验收申请。
2.验收资料准备:施工单位需准备完整的验收资料,包括施工图纸、施工记录、质量检测报告等。
3.验收现场检查:建设单位组织验收小组,对已完成的部分进行现场检查,重点关注工程质量、工程量、工程形象等方面。
4.验收结论:验收小组对检查结果进行评议,形成验收结论,如有问题,需提出整改要求。
5.整改与复查:施工单位按照整改要求进行整改,整改后向建设单位申请复查。
6.签订验收报告:验收合格后,双方签订验收报告,标志着交工验收结束。
三、完工验收的程序与要求1.提交验收申请:施工单位在工程建设项目全部完成后,向验收主体提交验收申请。
2.验收资料审核:验收主体对施工单位提交的验收资料进行审核,确保资料完整、真实。
3.现场验收:验收主体组织验收小组,对整个工程项目进行现场检查,重点关注工程质量、工程进度、投资控制等方面。
4.验收结论:验收小组对检查结果进行评议,形成验收结论。
5.整改与复查:如存在问题,验收主体向施工单位提出整改要求。
公路工程竣工验收规定----------------------- -----------------------日期:浙江省交通厅文件浙交〔2004〕381号关于转发交通部《公路工程竣(交)工验收办法》的通知各市交通局(委):现将交通部《公路工程竣(交)工验收办法》(交通部令2004年第3号)(下简称新《办法》)转发给你们,请结合以下补充意见,一并贯彻执行。
一、新《办法》适用于我省境新建和改建的公路工程竣(交)工验收活动。
二、公路工程竣(交)工验收实行分级管理原则(一)交工验收。
项目法人负责公路工程交工验收,高速公路、国道、省道、“四自”工程、独立公路特大桥和公路特长隧道工程项目的交工验收报告报省交通厅备案,其余公路工程项目报市交通局(委)确定的相应交通主管部门备案。
(二)竣工验收。
除交通部负责组织的竣工验收项目外,其它省高速公路、国道、省道、“四自”工程、独立公路特大桥和公路特长隧道工程项目竣工验收由省交通厅负责组织;其余公路工程建设项目,由市交通局(委)确定的相应交通主管部门负责组织。
三、公路工程竣工决算实行分级管理公路工程竣工验收前,其竣工决算必须报经交通主管部门或其授权单位审计(审批);未经审计,建设单位不得付清工程尾款,不得办理竣工验收手续,不得报批竣工决算。
除列入交通部和国家审计机关年度审计计划的项目外,高速公路、“四自”工程、国省道一级公路与总投资在1亿元以上的部省定额补助新改建工程,由省交通厅统一委托具有相应资质的社会审计机构实施审计(审价),并审批竣工财务决算;其余公路工程建设项目,由市交通局(委)确定的相应交通主管部门组织审计,并审批竣工财务决算。
四、交工验收与竣工验收合并的规定三级(含)以下公路或总投资在5000万元以下的省道、县乡公路,可将交工验收和竣工验收合并为一次竣工验收。
五、施行时限(一)2004年10月1日以后交工验收的项目,按新《办法》执行。
(二)2004年10月1日以前交工验收的项目1.2004年12月31日前组织竣工验收的项目,结合工程实际,按新《办法》或《公路工程竣工验收办法》(交公路发〔1995〕1081号)执行。
公路工程项目验收一、公路工程验收阶段与依据公路工程建设过程中要进行首件工程验收,建设完工后要进行交工验收和竣工验收。
1. 首件工程验收阶段首件工程验收阶段,其主要工作是对首件工程施工工艺和质量进行综合评定,对施工方案进行完善。
2. 交工验收阶段交工验收阶段,其主要工作是检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
3. 竣工验收阶段竣工验收阶段,其主要工作是对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
4. 公路工程项目验收依据①批准的项目建议书、工程可行性研究报告。
②批准的工程初步设计、施工图设计及设计变更文件。
③施工许可。
④招标文件及合同文本。
⑤行政主管部门的有关批复、批示文件。
⑥公路工程技术标准、规范、规程及国家或地方有关部门的相关规定。
二、首件工程验收为了加强公路工程施工质量的管理,努力消除质量事故隐患,杜绝质量通病,进一步提高现场管理水平,对公路建设项目实施首件工程验收制度。
(1)实施首件工程验收制度的工程范围。
①路基工程:地基处理,台(墙)背回填,新旧路基连接,不同材料及不同压实标准的路基试验段。
②路面工程:垫层,底基层,基层,透层,封层,桥面防水层,沥青混凝土下面层、中面层、上面层,水泥混凝土路面。
③桥梁工程:基础,墩,盖梁,台身(帽),梁板预制与安装,小箱梁,T梁结构连续施工,现浇及悬浇箱梁,各类型预应力张拉及压浆,桥面铺装,防撞墙,桥头锥坡等。
④隧道工程:管棚施工、爆破、锚杆安装及压浆、钢架加工及安装、喷射混凝土、二次衬砌等。
⑤防护工程:挡墙、护坡、路肩墙、墙背填土等。
⑥排水工程:排水沟、截水沟、急流槽、沉砂池盲沟、渗井等。
⑦小型构造物工程:涵洞、通道、小型预制构件等。
⑧交通安全设施:波形护栏、标志、标线、隔离栅等。
(2)首件工程验收制度程序。
①分项工程开工前,各合同段应根据“首件工程验收的工程范围”按要求提前做好首件工程划分计划,该计划应包括首件工程项目名称、部位(含桩号)、计划开工日期和完工时间,报驻地监理处审核,总监办批准。
工程竣工验收程序一、工程验收资料及程序1、最终检验由技术负责人填写试验单。
2、交工验收应在最终检验和试验全部完成,有关文件和数据齐全且符合规定要求后进行。
3、交工验收的准备在施工项目基本完成时,由项目负责人负责组织施工员参加认真清理未完过程和工程尾项,并分专业列出清单,施工员根据所列项目和时间要求,逐项整改、消项。
4、中间交工工程中间交工时保管、使用责任的移交,交工不解除施工单位对工程质量,交工验收应负的责任。
中间交工由项目负责人邀请甲方、监理、设计的代表参加,并办理工程中间交工手续。
一般按单位工程进行,必要时,也可协商解决。
5、工程交工前半个月内向甲方提供如下交工资料:①原材料、半成品、成品出厂证明;②施工试验报告;③施工记录;④预检记录;⑤隐蔽工程验收记录;⑥设备基础验收记录;⑦采暖、卫生与煤气工程记录;⑧电气安装工程记录;⑨施工组织设计与技术交底;⑩工程质量检验评定记录;⑪竣工验收材料;⑫设计变更、洽商记录;⑬竣工图。
上述资料一式三份,项目部负责提供原件和一份复印件给甲方,一份复印件交工程科归档。
二、工序的培训及售后服务用户培训:对受训人员的要求:接受培训的人员必须具备一定文化素质,具有一定专业技术知识和工程技术人员。
建议对一些关健系统或部位应有两人或两人以上负责。
培训目的:使业主能对整个系统全面了解,熟悉日常维护工作,有能力处理一般性问题,并消除系统因使用或操作不当而引起的故障,减少突发故障的发生。
保修期内或保修期后的服务项目将包括:1、服务响应:服务响应时间为12小时。
2、保修期限:按国家有关规范规定。
3、定期维护保养:我公司将根据工程特点及经验提出建议与业主协商,对部份关健设备进行定期上门维护保护。
4、现场排除故障或技术指导:应业主要求,我公司负责派遣专业工程技术人员及时前往现场解决用户的各种问题。
我公司将优先保证用户的备件供应,并可负责为用户安装更换。
5、紧急异常情况的及时处理:经验表明,任何实际的系统,在运行过程都难免出现某些紧急异常情况,我公司具有处理这类突发事件的能力,建立紧急异常情况的处理保障体系。
交工验收办理流程交工验收是建筑工程竣工的一个重要环节,在验收合格后,承包商才能交付工程给业主使用。
交工验收的办理流程一般包括资料准备、申报验收、验收过程以及验收合格等环节。
下面将详细介绍交工验收的办理流程。
一、资料准备阶段1.工程竣工资料收集准备:施工单位在工程完工后,需要整理工程招投标文件、施工合同、工程设计文件、施工过程记录等相关资料。
2.相关部门意见函收集准备:需要向相关部门(如建设工程质量监督机构、消防部门等)申请竣工验收意见函。
3.施工单位自检、自评:施工单位需要对工程进行自检自评,确保工程质量符合相关标准和要求。
二、申报验收阶段1.提出验收申请:施工单位向建设工程质量监督机构提出工程竣工验收申请。
2.提交相关资料:随同验收申请一并提交完备的竣工验收资料,包括上述准备阶段的资料。
3.相关部门评审:建设工程质量监督机构将组织相关部门对工程进行验收前的审核和评审。
三、验收过程阶段1.现场验收:建设工程质量监督机构将组织相关专家和技术人员进行现场验收,检查工程质量、安全等情况。
2.资料审查:对提交的竣工验收资料进行审查,确保资料的完整性和准确性。
3.报告撰写:根据现场验收和资料审查情况,建设工程质量监督机构将撰写验收报告,明确工程的验收情况。
四、验收合格阶段1.合格通知:建设工程质量监督机构将向施工单位发放工程竣工验收合格通知书。
2.交付使用:合格通知书发放后,施工单位将工程移交给业主单位,正式交付使用。
3.监督跟踪:建设工程质量监督机构将进行一定时期的监督跟踪,确保工程运行良好。
以上就是建筑工程交工验收的办理流程,整个过程需要各方的密切合作和配合,以确保工程质量和安全。
建设单位应当严格按照流程要求,按时进行审查和验收,确保工程的合格交付,并积极处理可能出现的问题。
希望以上内容能对您有所帮助。
【高速公路验收】高速公路竣工验收流程关于工程的完工、交工、竣工的区别一、三个概念的区分1、完工:承包人按施工承包合同的约定,完成了把设计文件转化为工程的工作。
2、交工:工程通过业主、质检站组织的交工验收,由承包人与业主进行的工程交接,开始运营,工程进入缺陷责任期。
3、竣工:一般是正常运营2年后,工程通过竣工验收合格,业主发还保留金,承包人缺陷责任期满。
区分交工验收和竣工验收应该审议的报告答:交工验收由建设单位主持,主要是检查施工合同的执行情况、监理工作情况,提出工程质量等级建议。
交工验收组应认真听取和审议以下报告:建设单位关于工程项目执行情况的报告;设计单位关于工程设计情况的报告;施工单位关于工程施工情况的报告;监理单位关于工程监理(含变更设计)情况的报告。
竣工验收由交通部或批准工程初步设计文件的地方交通主管部门主持,主要是全面考核建设成果,总结经验教训,对建设项目进行综合评价,确定工程质量等级。
竣工验收委员会为全面掌握工程建设情况,应认真听取和审议如下报告:建设单位关于工程项目执行情况的报告;设计单位关于工程设计情况的报告;施工单位关于工程施工情况的报告;监理单位关于工程监理情况(含变更设计)工作的报告;质量监督部门关于工程质量监督工作的报告;交工验收组(代表)关于工程交工验收情况的报告。
工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
二者明显区别是:时间上交工验收在前,竣工验收在后;从验收主体来说,交工验收由项目法人组织进行,而竣工验收应由政府相关建设主管部门、管理机构、质量监督机构、造价管理机构等单位代表组成的竣工验收委员会组织进行;性质上来说交工验收是项目管理机构行为,而竣工验收是一种政府管理机构行为。

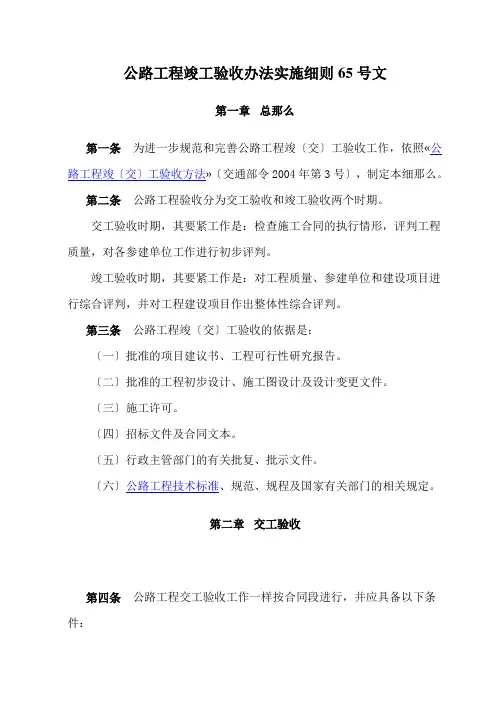

公路工程竣工验收办法实施细则65号文第一章总那么第一条为进一步规范和完善公路工程竣〔交〕工验收工作,依照«公路工程竣〔交〕工验收方法»〔交通部令2004年第3号〕,制定本细那么。
第二条公路工程验收分为交工验收和竣工验收两个时期。
交工验收时期,其要紧工作是:检查施工合同的执行情形,评判工程质量,对各参建单位工作进行初步评判。
竣工验收时期,其要紧工作是:对工程质量、参建单位和建设项目进行综合评判,并对工程建设项目作出整体性综合评判。
第三条公路工程竣〔交〕工验收的依据是:〔一〕批准的项目建议书、工程可行性研究报告。
〔二〕批准的工程初步设计、施工图设计及设计变更文件。
〔三〕施工许可。
〔四〕招标文件及合同文本。
〔五〕行政主管部门的有关批复、批示文件。
〔六〕公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一样按合同段进行,并应具备以下条件:〔一〕合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
〔二〕施工单位按«公路工程质量检验评定标准»及相关规定对工程质量自检合格。
〔三〕监理单位对工程质量评定合格。
〔四〕质量监督机构按〝公路工程质量鉴定方法〞〔见附件1〕对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题差不多处理完毕。
〔五〕竣工文件按公路工程档案治理的有关要求,完成〝公路工程项目文件归档范畴〞〔见附件2〕第三、四、五部分〔不含缺陷责任期资料〕内容的收集、整理及归档工作。
〔六〕施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:〔一〕施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
〔二〕监理单位依照工程实际情形、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
工程完工验收及交接清单1. 项目背景本文档旨在提供一份工程完工验收及交接清单,以确保项目的顺利完成并顺利交接。
2. 完工验收清单以下是工程完工验收清单的主要内容:2.1 工程完工验收要点- 确认项目工程是否按照合同约定的时间和质量要求完成。
- 检查工程项目是否符合相关法律法规和安全标准。
- 确认工程项目是否达到预期的功能和性能要求。
- 检查工程项目是否符合设计图纸和技术要求。
- 检查工程项目的施工质量是否符合要求。
- 检查工程项目是否符合验收标准和验收规范。
2.2 工程文件和资料- 确认工程项目的设计图纸和施工图纸是否齐全,并与实际施工相符。
- 检查工程项目的施工记录、日志、报告等相关文件是否完整。
- 确认工程项目的质量检测报告和相关证书是否齐全。
2.3 设备和材料清单- 检查工程项目所使用的设备和材料是否符合相关标准和规范。
- 确认设备和材料的质量检测报告和相关证书是否齐全。
- 检查设备和材料的使用说明书和保修信息是否提供。
2.4 完工报告和验收报告- 要求承包商提交完工报告,包括工程项目的总结、施工过程、遇到的问题和解决方案等内容。
- 进行工程项目的实地验收,并撰写验收报告,确保工程项目符合要求。
3. 工程交接清单以下是工程交接清单的主要内容:3.1 交接文件和资料- 确认交接文件和资料的完整性和准确性,包括设计图纸、施工图纸、施工记录、日志、报告等。
- 检查交接文件和资料的存档方式和存档位置,确保后续使用和查询的便利性。
3.2 设备和材料清单- 提供设备和材料清单,确保交接的设备和材料的准确性和完整性。
- 确认设备和材料的保修信息和维护手册是否提供。
3.3 人员和培训- 提供相关人员名单和联系方式,确保后续沟通和协作的顺利进行。
- 确保有关人员对项目的操作和维护进行培训,确保项目的正常运行。
3.4 缺陷和保修- 确认工程项目的质保期限,并提供相关保修信息。
- 检查工程项目是否存在缺陷或问题,并将其记录在交接清单中。
公路工程竣(交)工验收办法实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
监理单位审查同意后,应同时向项目法人提交独立抽检资料、质量评定资料和监理工作报告。
公路工程竣(交)工验收办法实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
监理单位审查同意后,应同时向项目法人提交独立抽检资料、质量评定资料和监理工作报告。
公路工程竣(交)工验收办法实施细则(交公路发〔2010〕65号)第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
交工验收和完工验收(实用版)目录一、交工验收的定义和目的二、完工验收的定义和目的三、交工验收和完工验收的区别四、交工验收和完工验收的流程五、交工验收和完工验收的重要性正文一、交工验收的定义和目的交工验收,指的是在建设项目完工之后,建设单位将工程项目交付给使用单位之前,对项目的工程质量、技术规格、设备安装、工程资料等进行全面检查和验收的过程。
交工验收的目的在于确保工程项目符合设计要求和相关标准,保证工程质量和使用功能,为后续的完工验收和投入使用打下基础。
二、完工验收的定义和目的完工验收,也称为竣工验收,是指在建设项目全部完工并符合设计要求后,对工程项目进行的最后一次全面验收。
完工验收的目的在于确认工程项目已经达到设计要求和相关标准,工程质量合格,可以投入使用。
三、交工验收和完工验收的区别交工验收和完工验收是两个不同的概念,但它们之间有密切的联系。
交工验收是完工验收的前置条件,只有通过了交工验收,才能进行完工验收。
而完工验收是交工验收的延续和深化,是对整个工程项目的最后确认。
从验收的主体来看,交工验收主要由建设单位组织进行,而完工验收则由使用单位组织进行。
四、交工验收和完工验收的流程交工验收的流程主要包括:项目竣工报告的提交、项目现场检查、工程质量评定、验收结论的形成和验收报告的出具。
完工验收的流程则包括:项目竣工报告的审核、项目现场检查、工程质量评定、验收结论的形成和验收报告的出具。
五、交工验收和完工验收的重要性交工验收和完工验收是保障工程质量、确保工程项目按期投入使用的重要手段。
通过交工验收和完工验收,可以及时发现和解决工程项目中存在的问题,提高工程项目的质量和效益。
工程竣工验收与交工阶段一、工程的竣工与交工1.工程的竣工装饰工程项目的竣工是指装饰工程项目按照要求和甲、乙双方签订的合同所规定的装饰施工内容全部完成,经验收鉴定合格,达到交付使用的条件。
竣工日期:由建设单位或监理单位审核为合格工程的签字日期。
2.工程的交工装饰工程的交工是指竣工办理完手续,交付建设单位使用。
交工日期:指竣工工程办理手续,交付建设单位使用的签字日期。
3.交工验收的准备工作(1)完成收尾工作;(2)收集整理竣工验收资料;(3)交工工程的预验收。
4.装饰工程的收尾工作装饰工程接近交工阶段,不可避免会存在一些零散、分散、量小、面广的未完成项目,这些项目的总和与竣工准备工作、善后工作共称为收尾工作。
收尾工作主要有:(1)组织有关人员逐步、逐段、逐部位、逐房间地进行查项,检查施工中有无丢项、漏相,一旦发现丢项、漏相,必须立即确定专人定期解决,并在事后进行检查;(2)保护成品和进行封闭。
对已经全部完成的部位或查项后修补完成的部位,要立即组织清理,保护好成品,依可能需要,按房间或层段锁门封闭,严禁无关人员进入,防止损坏成品或丢失事件,每一个房间的装修和设备安装一旦完毕,就要立即加以封闭,甚至派专人按层段加以看管;(3)有计划地拆除施工现场的各种临时设施和暂设工程,拆除各种临时管线,清扫施工现场,组织清运垃圾和杂物;(4)有步骤地组织材料、工具以及各种物资的回收、退库或向其他施工现场转移和进行处理工作;(5)做好电气线路和各种管线的交工前检查,进行电气工程的全负荷试验;(6)修补工作。
装饰工程在频繁交叉施工的过程中,必然会造成一些成品损坏或污染;在不同工程施工中,它们各自工作之间的“结合部”也会出现一些不完善的缝隙。
在工程收尾时,必须进行修补;(7)清理工作。
装饰工程的目的之一,就是给建设单位以美的感观,清洁,整齐就是美感的要素,因此清理工作也是装饰工程项目收尾工作的重要内容之一。
5.收尾工作的组织收尾工程量小、面广,易被忽视,结果交工日期一再拖延,为了保证按时交工,在组织收尾工程时应注意:(1)按计划的预见性,提前安排“结合部”工作;(2)接近竣工时,提前对照设计图纸和预算项目核对已完成工程,列出未完成项目;(3)交工前组织预检,逐个房间查明所有未完成项目,并用“即时贴”在现场标明其部位;(4)争取得到建设单位和设计单位的配合,避免因建设单位供料延误引起“甩项”,工程变更早作决定,不临时追加;(5)组织若干专业班组,按收尾项目不同类型分别扫尾。
交工验收和完工验收
1. 什么是交工验收?
交工验收是指在建筑工程项目的建设过程中,施工方按照合同约定的工期和质量要求,完成所有建筑工程的主体结构和基本设备安装,并进行相应的试运行和调试工作后,向建设单位申请验收的过程。
1.1 交工验收的目的
交工验收的目的是确认施工方按照合同约定的工期和质量要求,完成了建筑工程的主体结构和基本设备安装,并进行了相应的试运行和调试工作。
同时,交工验收也是为了保证建筑工程的质量,确保建筑工程能够按照设计要求投入使用。
1.2 交工验收的程序
交工验收的程序一般包括以下几个步骤:
1.施工方向建设单位提交交工验收申请;
2.建设单位组织相关人员对建筑工程进行检查和验收;
3.建设单位根据验收结果,提出合理的整改要求;
4.施工方按照整改要求进行整改;
5.建设单位再次进行验收,确认整改是否符合要求;
6.建设单位出具交工验收报告。
2. 什么是完工验收?
完工验收是指在交工验收合格后,建设单位对建筑工程的全部工程内容进行检查和验收的过程。
完工验收是建筑工程最后的一次验收,也是建筑工程最终交付使用的前提条件。
2.1 完工验收的目的
完工验收的目的是确认建筑工程的全部工程内容已经按照设计要求和合同约定完成,并且符合相关的法律法规和标准要求。
完工验收是为了保证建筑工程的质量,确保建筑工程能够安全、正常地投入使用。
2.2 完工验收的程序
完工验收的程序一般包括以下几个步骤:
1.施工方按照交工验收合格后的整改要求进行整改;
2.施工方向建设单位提交完工验收申请;
3.建设单位组织相关人员对建筑工程的全部工程内容进行检查和验收;
4.建设单位根据验收结果,提出合理的整改要求;
5.施工方按照整改要求进行整改;
6.建设单位再次进行验收,确认整改是否符合要求;
7.建设单位出具完工验收报告。
3. 交工验收和完工验收的区别
交工验收和完工验收是建筑工程项目中两个不同的阶段,其主要区别如下:
1.验收内容不同:交工验收主要针对建筑工程的主体结构和基本设备的安装情
况进行验收,而完工验收则是对整个建筑工程的全部工程内容进行验收。
2.验收时机不同:交工验收在建筑工程主体结构和基本设备安装完成后进行,
而完工验收则是在交工验收合格后进行。
3.验收标准不同:交工验收的标准主要是按照合同约定的工期和质量要求进行
验收,而完工验收的标准则是根据相关的法律法规和标准要求进行验收。
4.验收目的不同:交工验收的目的是确认施工方按照合同约定的工期和质量要
求完成了建筑工程的主体结构和基本设备安装,并进行了试运行和调试工作。
完工验收的目的是确认建筑工程的全部工程内容已经按照设计要求和合同约
定完成,并且符合相关的法律法规和标准要求。
4. 总结
交工验收和完工验收是建筑工程项目中两个重要的环节。
交工验收是确认施工方按照合同约定的工期和质量要求完成了建筑工程的主体结构和基本设备安装,并进行了试运行和调试工作的过程。
完工验收则是在交工验收合格后,对建筑工程的全部工程内容进行检查和验收,以确保建筑工程的质量和安全。
通过严格的验收程序和标准,可以保证建筑工程能够按照设计要求和合同约定投入使用,为人们提供一个安全、舒适的居住和工作环境。
