钻井液现场有关计算1、表观粘度公式: AV=1/2 ×∮600式中:AV ——表观粘度,单位 (mPa.s)。
∮600 —— 600 转读数。
2、塑性粘度公式: PV= ∮ 600 -∮ 300式中:PV——塑性粘度,单位 (mPa.s)。
∮600 —— 600 转读数。
∮300 —— 300 转读数。
3、动切力〔屈服值〕公式: YP= 0.4788 ×(∮ 300-PV)式中:YP——动切力,单位(Pa)。
PV——塑性粘度,单位(mPa.s)。
∮300 —— 300 转读数。
例题 1:某钻井液测得∮ 600=35,∮300=20,计算其表观粘度、塑性粘度和屈服值。
解:表观粘度:AV=1/2 ×∮ 600=1/2×〔〕塑性粘度:PV= ∮ 600-∮ 300=35-20=15〔〕屈服值:YP=0.4788 ×〔∮ 300-PV 〕×〔 20- 15〕〔Pa〕答:表观粘度为,塑性粘度,屈服值为。
4、流性指数〔 n 值〕公式:×lg(∮ 600÷ ∮ 300)式中:n ——流性指数,无因次。
∮600 —— 600 转读数。
∮300 —— 300 转读数。
5、稠度系数〔 k 值〕公式:×∮ 300/511n式中:k ——稠度系数,单位〔n)。
n ——流性指数。
∮300 —— 300 转读数。
例题 2:某井钻井液测得∮600=30,∮ 300=18,计算流性指数,计算稠度系数。
解:× lg〔∮ 600/∮ 300〕×lg〔30/18〕nK=0.4788 ×∮ 300/511〔〕答:流性指数是0.74 。
稠度系数为。
6、现场浓度计算处理剂质量 (t)浓度 (%) = ——————————× 100%欲配处理剂溶液体积(m3)例题 3:欲配制聚合物胶液5m3,加 KPAM25kg ,NPAN 75kg,问其胶液浓度为多少?解:根据公式计算浓度(%)= 〔25+75〕/5000×100%=2%答:胶液浓度为 2%。

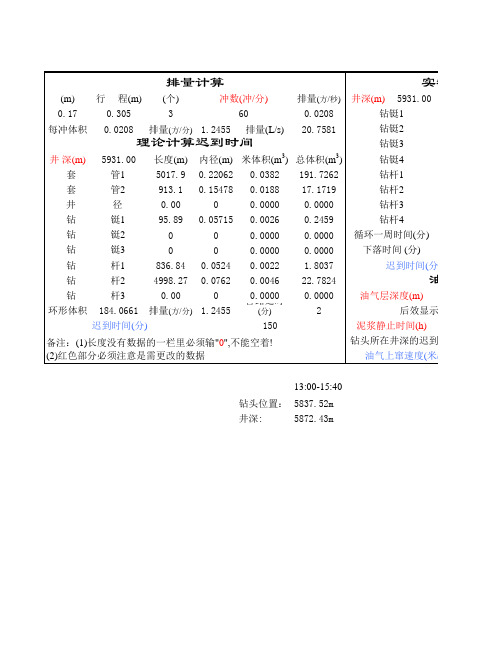

缸 径(m)行 程(m)凡尔数(个)排量(方/秒)井深(m)5931.000.170.30530.0208每冲体积0.0208排量(方/分) 1.2455排量(L/s)20.7581井 深(m)5931.00长度(m)内径(m)米体积(m 3)总体积(m 3)5017.90.220620.0382191.7262913.10.154780.018817.17190.0000.00000.000095.890.057150.00260.2459000.00000.0000000.00000.0000836.840.05240.0022 1.80374998.270.07620.004622.78240.000.00000.0000环形体积184.0661排量(方/分) 1.2455管路延时(分)213:00-15:40钻头位置:5837.52m 井深:5872.43m备注:(1)长度没有数据的一栏里必须输"0",不能空着!(2)红色部分必须注意是需更改的数据钻头所在井深的迟到时 (分)油气上窜速度(米/小时)迟到时间(分)150泥浆静止时间(h)油气油气层深度(m)后效显示 时间-开泵时间实物法循环一周时间(分)钻杆1钻杆2钻杆3钻杆4钻铤1钻 杆3理论计算迟到时间钻 杆2钻铤2钻铤3钻铤4钻 铤1下落时间 (分)迟到时间(分)排量计算钻 铤2钻 铤3钻 杆1套 管1套 管2 井 径冲数(冲/分)60长度(m)内径(m)米容积(m 3)总容积(m 3)95.890.057150.00260.245900.071440.00400.000000.071440.00400.000000.00000.0000836.840.05240.0022 1.80374998.270.07620.004622.782400.00000.000000.00000.0000体积和24.83202025407542965.002.52886.39油气上窜高度(m)迟到时间 (分)(米/小时)1155142油气上窜速度计算循环泥浆时钻头位置显示 时间-开泵时间 (分)140管路延时(分)实物法计算迟到时间160(分)。
井控压井公式常用井控计算公式1最大关井套压=(地破当量密度-井浆密度)×0.0098×井深= MPa2 地层压力=0.0098×井浆密度×井深+关井立压= MPa3压井密度=102×地层压力÷井深+附加密度= g/cm34求加重量=加重体积×加重剂密度×(压井密度-原浆密度)÷(加重剂密度-压井密度)=吨5地破压力=漏失压力+0.0098×密度×井深= MPa6破裂当量密度=102×地破压力÷井深=g/cm37溢流类型=井浆密度-(关井套压-关井立压)÷(0.0098×池面增量×1000÷每米环容、升)0.12-0.36为气、0.37-0.6油、0.61-0.84油水、0.85-1.07水、1.08-1.20盐水8气体上升高度=池面增量÷每米环容m3=米9气体上窜速度=气层深度-井深÷迟到时间×后效时间÷停泵~开泵时间(小时)=米/小时10初始立管总压力=低泵冲压力+关井立压+附加压力= MPa。
油井1.5~3.5、气井3~511终了立管总压力=压井密度÷原浆密度×低泵冲压力= MPa12排量计算=泵冲×活塞面具×活塞行程÷60×缸数=升/秒13上返速度=(12.74×排量) ÷(井眼直径2-钻具外径2)=米/秒14迟到时间=井深÷米/分15一周的时间=16.67×井筒容积-钻柱体积)÷排量=分16压井泥浆量=井筒容积的1.5-2倍17压井时间=(井筒容积-钻柱体积)÷(升/分÷1000)=分。
钻头水利参数计算公式:1、 钻头压降:dc QP eb 422827ρ= (MPa ) 2、冲击力:VF Q j02.1ρ= (N)3、 喷射速度:dV eQ201273=(m/s)4、 钻头水功率:d c QN eb 42305.809ρ= (KW )5、比水功率:DNN b 21273井比= (W/mm 2)6、 上返速度:D DV Q221273杆井返=- (m/s )式中:ρ-钻井液密度 g/cm 3Q-排量 l/sc -流量系数,无因次,取0.95~0.98de -喷嘴当量直径 mmd d d de 2n 2221+⋯++= d n :每个喷嘴直径 mmD 井、D 杆 -井眼直径、钻杆直径 mm全角变化率计算公式:()()⎪⎭⎫ ⎝⎛∂+∂+∆=-∂-∂225sin 222b a b a b a L K abab ϕϕ 式中:a ∂ b ∂ -A 、B 两点井斜角;a ϕ b ϕ -A 、B 两点方位角套管强度校核:抗拉:安全系数 m =1.80(油层);1.60~1.80(技套) 抗拉安全系数=套管最小抗拉强度/下部套管重量 ≥1.80 抗挤:安全系数:1.12510ν泥挤H P= 查套管抗挤强度P c ' P c'/P挤≥1.125按双轴应力校核:Hn P ccρ10=式中:P cc -拉力为T b 时的抗拉强度(kg/cm 2) ρ -钻井液密度(g/cm 3) H -计算点深度(m ) 其中:⎪⎭⎫⎝⎛--=T T KPP b b ccc K 223T b :套管轴向拉力(即悬挂套管重量) kg P c :无轴向拉力时套管抗挤强度 kg/cm 2K :计算系数 kg σs A K 2=A :套管截面积 mm 2 σs :套管平均屈服极限 kg/mm 2 不同套管σs 如下:J 55:45.7 N 80:63.5 P 110:87.9地层压力监测:⎪⎭⎫⎝⎛⎪⎭⎫ ⎝⎛=D W NT R R d m n c 0671.0lg 282.3lg (d c 指数)100417.04895.8105⎪⎭⎫ ⎝⎛+⨯-=H cn ddR d Rcmcnp= (压力系数)式中:T –钻时 min/m N –钻盘转数 r/minW -钻压 KN D -钻头直径 mmR n -地层水密度 g/cm 3 R m -泥浆密度 g/cm 3压漏实验:1、 地层破裂压力梯度:HPG Lm f 10008.9+=ρ KPa2、 最大允许泥浆密度:HP Lm 102max +=ρρ g/cm 3为安全,表层以下[]06.0max-=ρρm g/cm 3 技套以下[]12.0max-=ρρmg/cm 33、 最大允许关井套压:[]8.01000'max ⨯⎪⎭⎫ ⎝⎛--=gHm R a P P ρρ式中:P L -漏失压力(MPa ) PR-破裂压力(MPa )ρm-原泥浆密度(g/cm 3) H -实验井深(m )ρ'm ax-设计最大泥浆密度(g/cm 3) 10008.9mHP PL ρ+=漏10008.9HmR P P ρ+=破井控有关计算:最大允许关井套压经验公式:表层套管[Pa]=11.5%×表层套管下深(m )/10 MPa 技术套管[Pa]=18.5%×技术套管下深(m )/10 MPa地层破裂压力梯度:HPG RR 1000=KPa/m最大允许关井套压:8.000981.01000max ⨯⎪⎪⎭⎫⎝⎛-=H H G P R a 套套ρ Mpa 最大允许钻井液密度:81.9'max G R=ρ-0.06 (表层)81.9'maxGR=ρ-0.12 (技套)套管在垂直作用下的伸长量:10724854.7-⨯-=∆LmL ρ式中:ρm -钻井液密度 g/cm 3 L ∆ -自重下的伸长 m L -套管原有长度 m 套管压缩距:()ρρmL LLE L 总钢固自-⨯=∆10式中:L ∆ -下缩距 m L自-自由段套管长度 mL固-水泥封固段套管长度 mL总-套管总长 mρ钢-钢的密度 7.85g/cm 3ρm-钻井液密度 g/cm 3E -钢的弹性系数 (2.1×106kg/cm 3)泥浆有关计算公式:1、加重剂用量计算公式:()rr r r r 重加原重原加加-=-V W 式中:W 加 -所需加重剂重量 吨 V 原 -加重前的泥浆体积 米3r 原、r 重、r 加-加重前、加重后、加重材料比重 g/cm 32、泥浆循环一周时间:QT V V 60柱井-=式中:T -泥浆循环一周时间 分 V 井、V 柱 -井眼容积、钻柱体积 升 Q -泥浆泵排量 升/秒 3、井底温度计算公式:1680HT T += 式中:T 、T 0 -井底、井口循环温度 o C H -井深 米 4、配制泥浆所需粘土和水量计算:粘土量 ()rr r r r 水土水泥泥泥土-=-V W 水量r土土泥水-=W VQ 式中:W 土 -所需粘土的重量 吨 V 泥 -所需泥浆量 米3r 水、r 土、r 泥 -水、土和泥浆的比重 g/cm 3 Q 水 -所需水量 米35、降低比重所需加水量:()rrrrr水稀水稀原原水=--VQ式中:Q水-所需水量米3V原-原泥浆体积米3r原、r稀、r水-原泥浆、稀释后泥浆和水的比重g/cm3。
钻井泥浆基本应用技术公式一、专业钻井液常规计算公式:1.坂土含量的计算:14.3*Vml亚钾基兰消耗量.=Kg/m32.钙离子含量的计算Ca2+ ,mg/L=400×(V EDTA/V)备注:V是指滤液样品体积。
3.(1)宾汉定律PV=ф600-ф300,mPa。
S =(2ф300-ф600)/2,PaYP=(ф600-ф300)/2 A V=1/2ф600,mPa。
S(2)幂律模式:n=3.322lg(ф600/ф300)K=ф600/1022n(3)切力:初切=0.478×ф3转10秒钟的读数终切=0.478×ф3转10分钟的读数4.API滤失量是使用API滤失仪,通过氮气加压在100psi(690正负6。
9Kpa)压力下使用9cm的滤纸。
5.氯离子的计算:mg/l=(硝酸银毫升/滤液毫升)×1000 备注:如果滤液中Cl-浓度超过10000mg/l,可使用相当于0.01g/ml Cl-的硝酸银标准溶液,测试系数1000应改为10000,计算。
6.应用Pf和Mf估算滤液中的OH- ,CO32- 和HCO3-浓度Fw=Vw/1007. 硫化物的含量,mg/=L×F/V L管上被染色的长度,以管上的刻度为单位. F管系数V滤液样品体积mL。
(用Drager管) 8. 水/油逆乳化钻井液的钻井液碱度、氯、和钙含量的测定. (1). 碱度计算: P=VH2SO4/V V H2SO4滴至终点所用体积. V水/油逆乳化钻井样品体积.(2). 氯含量的计算: Cl-=10000V AgNO3/V(单位mg/L)V AgNO3滴至终点所用体积.(浓度0.282N) V钻井样品体积.(3). 钙含量的计算: Ca2+,钻mg/L=4000×V EDTA/V(V EDTA是不是0.1N标准EDTA溶液)9.固相含量的计算:首先测得水含量的多少,100%减去水油含量=总固相fs(1)低密度固相含量fig低=2fs-0.625(ρ泥-1)(2)高密度固相含量fig高=fs-fig低二、常规钻井计算:1.静液柱压力PH=ρ×H/10 备:H.垂直井深.ρ是钻井液密度2.当量循环密度ρEC=10×PAL/H+ρ备PAL---环空循环压力损失H垂直井深.ρ是钻井液密度3.压井钻井液密度:ρW=ρ+10×PDS/H+ρsf 备: PDS关井钻杆压力. H垂直井深. ρsf钻井液密度安全系数.(一般油层取0.05—0.10g/Cm3气层取0.07—0.15 g/Cm3根据具体情况确定.)4.泵排量的记算: (1)排量=0.01655×泵冲×1000/60=L/S直径○160mm(2)排量=0.018684×泵冲×1000/60=L/S 直径○170mm三、循环计算:1、下行时间:钻杆内容积×9.26×井深÷排量÷60(5寸钻杆)2、迟到时间 (1)环空容积63.34×井深÷排量÷60(二开即13寸3/8)(2) 环空容积23.96×井深÷排量÷60(三开即8 寸1/2)3、总循环时间:(井内泥浆72.6×井深+地面泥浆体积)÷排量÷60 (二开)(井内泥浆33.22×井深+地面泥浆体积)÷排量÷60 (三开)四、管具和井眼体积表:(一)钻铤体积表钻铤体积表(L/m)钻杆体积表(L/m)备注:。
钻井常用计算公式钻井是指通过井口向地下钻探求取矿石或能源的过程。
在钻井过程中,需要进行各种计算来确定井身结构、钻井液性质、井斜角度等参数。
下面是一些钻井常用的计算公式:1.钻井井深计算:钻井井深是指从钻头到井口的距离,可以通过以下公式计算:钻井井深=米深+英尺深/3.2812.钻井液静压计算:钻井液静压是指井底处液体对井壁产生的压力,可以通过以下公式计算:钻井液静压=密度×深度×0.0523.钻进速度计算:钻进速度是指钻头在单位时间内钻井的深度,可以通过以下公式计算:钻进速度=钻井井深/钻进时间4.钻井液密度计算:钻井液密度是指钻井液的重量与体积的比值,可以通过以下公式计算:钻井液密度=钻井液重量/钻井液体积5.钻进功率计算:钻进功率是指钻头在单位时间内进行钻进所需的功率,可以通过以下公式计算:钻进功率=钻头扭矩×钻头转速/10006.钻进液循环速度计算:钻进液循环速度是指钻进液在井内循环的速度,可以通过以下公式计算:钻进液循环速度=钻井液泵出量/钻井液体积7.钻进液排量计算:钻进液排量是指单位时间内从井底排出的钻进液量,可以通过以下公式计算:钻进液排量=钻进液循环速度×循环时间8.钻头转动速度计算:钻头转动速度是指钻头旋转的速度,可以通过以下公式计算:9.钻杆载荷计算:钻杆载荷是指钻杆在钻井过程中所受到的力的大小,可以通过以下公式计算:钻杆载荷=钻井液静压×斜度长度+钻井液动压×循环高度+钻头重量+钻杆摩擦力10.钻头压力计算:钻头压力是指钻头对井底的压力,可以通过以下公式计算:钻头压力=钻头的浮力+钻井液静压+管柱重量以上是一些钻井常用的计算公式,通过这些公式可以更准确地确定钻井过程中各种参数的数值,有助于提高钻井效率和安全性。
但需要注意的是,钻井液性质、井斜角度等因素对公式的适用性可能有一定影响,需要根据具体情况进行调整。
钻井常用计算公式•、地层压力计算1、静液柱压力(MPa)=P(粘井液密度)*0.00981*H(垂深m)2、压力梯度值(MPa)=p(钻井液密度)*0.009813、单位内容积(r∩3Λn>=7.854*10-5*内径2(Cm)4、单位环空容积(m3∕m)=7.854*10^5*(井径2cm-管柱外径2cm)5、容积(m?)=单位内容积(m3∕m)*长度(m)管柱单位排音量(mVm)=7.854*10^5*(外径2cm内径2cm)6、地层压力(MPa)=钻具静液柱压力+关井立压7、压井钻井液密度(g∕c11p>=(关井立压Mpa/O.00981/11(m))+当前井液P(gcm3)8、初始循环压力=关井立压+底泵速泵压9、终止循环压力=(压力井液p/当前井液p)*低泵速泵压10、溢流长度m;钻井液增量m3/环空单位容积m3∕m11、溢流密度p(g∕cm3)=当前井液P-[(套压MPa-立压Mpa)/(溢流长度m*0.00981)]12、当量循环密度p(g/cm3)-(环空循环压力损失Mpa/O.00981/垂深m)+当前井液P13、当量钻井液P(g4zm3)-总压力Mpa/O.00981/垂深m14、孔隙压力MPa=9.81*Wf(地瓜水平均密度g∕cmυ*H(垂高m)15、上覆岩层压力(Mpa)=(岩石基质重量+流体重量)/面积[9.81*[(卜-。
岩石孔隙度%)*pm岩石基颓密度Hem3+4>*p岩石孔隙中流体密度g/cnP]16、地层破裂压力梯度(Mpa)=Pf(破裂地层压力Mpa)/H(破裂地层垂直深度m>Pf(破裂地层压力Mpa)=Ph(液柱压力Mpa)+P(破裂实验时的立管压力MPa)二、喷射钻井计算公式1、射流喷射速度计算相同直径喷嘴VOU1.2.73*Q(通过喷嘴液体排量1.∕S)∕n(喷嘴个数)*dc>2(喷嘴直径Cm)不相同直径喷喷Vo=12.73*Q(通过喷嘴液体排量1.∕S)/de?(喷嘴当量直径Cm)试中:de喷喷当量直径(cm)计算等喷嘴直径de-(根号n喷嘴个数)*d。
