电梯基坑施工方案1. 引言电梯基坑施工是建筑施工中关键的一项工作,其质量和施工方案直接影响电梯的使用效果和安全性。
本文将介绍电梯基坑施工方案的设计要点和注意事项。
2. 基坑设计•基坑的尺寸要满足电梯机房的需求,并考虑到电梯轿厢和导轨的安装要求。
•基坑的深度应根据电梯井标高和地下层数进行计算,并留出足够的空间用于电梯井道设备的安装和维护。
•基坑的地面应平整牢固,可以采用灌浆、压实等方法进行处理。
•基坑的墙壁需要进行防水处理,以防止地下水渗漏。
3. 基坑施工流程1.清理工作区域:在施工前,需要对基坑周围的土壤和垃圾进行清理,以保证施工的顺利进行。
2.打地下连续墙:根据基坑的设计要求,使用混凝土浇筑地下连续墙,墙体应具有足够的强度和稳定性。
3.挖掘基坑:根据基坑的尺寸和深度要求,使用挖掘机等工具进行挖掘,确保基坑的尺寸和平整度。
4.处理基坑底部:对基坑底部进行处理,包括平整、压实和防水处理。
5.安装钢筋和预埋件:按照设计要求,在基坑内安装钢筋和预埋件,以提供足够的支撑和结构强度。
6.浇筑混凝土:在完成钢筋和预埋件安装后,进行混凝土浇筑,保证地坪的平整度和强度。
7.地下连续墙的加固:根据需要,对地下连续墙进行加固处理,以增加其稳定性和承重能力。
4. 安全措施•施工现场应设置警示标识和警告线,避免无关人员进入施工区域。
•施工人员应佩戴好安全帽和防护鞋,并按照操作规程进行施工,确保施工的安全性。
•在基坑施工时,应注意排水和通风,以防止地下水和有害气体的积聚。
•对于混凝土浇筑的过程中,应对浇筑区域进行限制,保证施工现场的整洁和安全。
5. 施工监督与质量控制•施工过程中应有专人进行监督,确保施工的符合设计要求。
•对于施工过程中出现的问题,应及时解决,保证施工质量。
•完成施工后,对基坑进行检查和测试,以确保其符合相关的安全标准和规定。
6. 总结本文介绍了电梯基坑施工方案的设计要点和施工流程,以及施工过程中的安全措施和质量控制。
第1篇一、工程概况1.1 工程名称:XX大厦电梯基础施工1.2 工程地点:XX市XX区XX大厦1.3 工程规模:本工程为XX大厦电梯基础施工,共计2部电梯。
1.4 施工周期:60天二、施工组织与管理2.1 施工单位:XX建筑工程有限公司2.2 施工人员:施工人员由公司统一调配,具备相关资质和经验。
2.3 施工现场管理:施工现场设立项目经理部,负责施工现场的全面管理,包括施工进度、质量、安全、文明施工等方面。
2.4 施工质量控制:严格执行国家相关施工规范和标准,确保工程质量。
2.5 施工安全控制:严格执行国家安全生产法规,确保施工现场安全。
三、施工准备3.1 技术准备3.1.1 施工图纸会审:组织施工人员对施工图纸进行会审,明确施工要求、施工方法及施工注意事项。
3.1.2 施工方案编制:根据施工图纸及现场实际情况,编制详细的施工方案。
3.1.3 施工材料准备:根据施工方案,提前准备好所需的施工材料,如钢筋、混凝土、模板等。
3.1.4 施工设备准备:提前检查并调试好所需的施工设备,如搅拌机、混凝土输送泵、振捣器等。
3.2 物料准备3.2.1 钢筋:根据设计要求,准备相应规格和数量的钢筋。
3.2.2 混凝土:提前联系混凝土供应商,确保混凝土供应及时、质量合格。
3.2.3 模板:根据设计要求,准备相应规格和数量的模板。
3.2.4 施工设备:提前检查并调试好所需的施工设备,如搅拌机、混凝土输送泵、振捣器等。
3.3 人员准备3.3.1 施工人员:根据施工方案,组织具备相应资质和经验的施工人员。
3.3.2 技术人员:组织具备相关专业知识的技术人员,负责现场技术指导。
四、施工工艺4.1 施工流程4.1.1 施工测量:根据施工图纸,进行现场测量,确定电梯基础的位置。
4.1.2 土方开挖:按照设计要求,进行土方开挖,确保土方开挖深度满足设计要求。
4.1.3 基坑支护:根据土质情况,选择合适的基坑支护方案,确保基坑安全。
基坑电梯井施工方案一、施工准备工作1. 按照设计要求,确定基坑电梯井的尺寸和位置,并进行测量和定位。
2. 在电梯井四周设置围护结构,如挡土墙或围护桩,以确保基坑的稳定性。
3. 清理基坑内的杂物和水泥渣,确保施工场地干净整洁。
4. 检查地下管线,如水、电、燃气等,确保不会影响电梯井的施工。
二、基坑开挖1. 根据设计要求,采用机械施工或人工挖掘的方式进行基坑开挖。
2. 挖掘出适当深度的基坑,并根据需求进行边坡处理,以确保基坑的稳定和安全。
3. 在开挖过程中,及时排水处理,防止基坑内的积水对施工产生影响。
三、基坑支护1. 根据基坑的深度和土质情况,选择适当的支护方式,如钢支撑、混凝土搅拌桩等。
2. 按照设计要求,进行支撑结构的施工,确保基坑的稳定性和安全性。
四、电梯井施工1. 在基坑内进行电梯井墙体的施工,一般采用混凝土浇筑的方式,确保墙体的牢固和稳定。
2. 在墙体施工完成后,进行电梯井顶板的施工,通常采用预制板和钢筋混凝土浇筑的方式。
3. 考虑到电梯井的通风和消防需求,需要在墙体和顶板上预留通风口和消防管道。
五、电梯井内设施安装1. 在电梯井内安装电梯井门、导轨、电梯底坑等必要的电梯设施。
2. 安装电梯井顶部的消防灭火装置,确保电梯井的消防安全。
六、清理整理和验收1. 完成电梯井内杂物和建筑垃圾的清理和整理工作。
2. 进行电梯井的验收,确保符合设计要求和安全规范。
以上是基坑电梯井施工的一般方案,施工过程中需要根据具体情况进行调整。
同时,施工前需要制定详细的安全措施和施工计划,严格按照规范进行施工,以确保施工过程的安全和顺利。
一、工程概况本工程为XX大厦电梯基坑钢筋施工,基坑深度为5米,宽度为3.5米,长度为8米。
基坑周边采用钢板桩围护,基坑内设置混凝土垫层,基坑底部及四周设置钢筋网片,以增强结构的稳定性和防水性能。
二、编制依据1. 《建筑工程施工质量验收统一标准》GB 50300-20132. 《混凝土结构工程施工及验收规范》GB 50204-20153. 《钢筋焊接及验收规范》GB 50205-20154. 《建筑地基基础设计规范》GB 50007-20115. 《建筑抗震设计规范》GB 50011-20106. 本工程相关设计图纸及施工组织设计方案三、施工准备1. 施工材料:钢筋、水泥、砂、石子、防水材料、混凝土添加剂等。
2. 施工设备:钢筋加工机械、混凝土搅拌运输车、挖掘机、吊车、振动器、水平尺、卷尺等。
3. 人员组织:施工队伍、技术负责人、质检员、安全员等。
四、施工工艺流程1. 施工测量:根据设计图纸,对基坑进行测量放线,确保基坑位置准确。
2. 钢筋加工:按照设计要求,对钢筋进行下料、弯曲、焊接等加工。
3. 钢筋绑扎:按照设计图纸和规范要求,将加工好的钢筋进行绑扎,确保钢筋间距、锚固长度等符合要求。
4. 钢筋焊接:采用电弧焊或激光焊接技术,对钢筋进行焊接,确保焊接质量。
5. 混凝土浇筑:按照设计要求和施工规范,进行混凝土的浇筑,确保混凝土强度和密实度。
6. 防水施工:在基坑底部及四周设置防水层,确保防水效果。
7. 施工验收:按照相关规范和标准,对施工质量进行验收。
五、施工质量控制措施1. 材料质量:对进场材料进行检验,确保材料符合设计要求和规范标准。
2. 钢筋加工:严格按照设计图纸和规范要求进行加工,确保钢筋尺寸、形状、间距等符合要求。
3. 钢筋绑扎:按照设计要求和规范要求进行绑扎,确保钢筋间距、锚固长度等符合要求。
4. 钢筋焊接:采用电弧焊或激光焊接技术,确保焊接质量。
5. 混凝土浇筑:严格按照施工规范和操作规程进行浇筑,确保混凝土强度和密实度。
施工电梯基础施工方案最新版
一施工电梯基础施工方案
1.钢筋安装
(1)钢筋抗拉强度不低于400MPa,施工时应具备相应的证明文件。
安装时,如果沿墙面布置钢筋,钢筋的弯曲半径应符合技术规范的要求;排列钢筋时,应按照设计要求正确布置。
(2)在混凝土施工中,钢筋的安装必须严格按照设计要求和技术规范执行,并确保钢筋的位置、密度、混凝土的均匀分布及结构的完整性。
钢筋安装完成后,应经过检查,确保安装合理及无损坏,方可进行混凝土浇筑。
2.基础桩基坑施工
(1)桩基施工前,应确认基础桩位置,并组织地质勘探,采用合理的施工方案,确定桩基的型式,并指定有资质的施工单位和有关技术人员进行施工。
(2)基坑施工应按照设计要求,具体施工方案和技术规范进行,确保基坑深度、尺寸、形状和施工质量符合设计要求。
在施工过程中,必须严格控制施工工序和关键阶段,确保质量。
3.电梯槽体施工
(1)电梯槽体施工前,应根据施工现场仔细勘察,分析基础支撑面板位置,实际梁高与设计梁高的差异,确定梁开裂灵敏度等情况,确保施工质量。
(2)槽体施工时。
基坑电梯井施工方案一、项目背景基坑电梯井是建筑施工过程中必不可少的设施,用于快速有效地运输人员和物资。
本施工方案主要描述了基坑电梯井的施工步骤、技术要点和安全措施,确保施工顺利进行并保障工人的安全。
二、施工准备1. 设备和材料准备•施工机械:吊车、挖掘机、升降机等•施工设备:混凝土搅拌机、混凝土泵等•施工材料:混凝土、钢筋、木板等2. 基坑准备•清理基坑内杂物,并进行基坑降水工作•按照设计要求进行基坑支护工程三、施工步骤1. 井口开挖阶段1.1 在基坑中标出电梯井的位置和尺寸; 1.2 使用挖掘机对井口进行开挖,同时按照设计要求垂直挖掘,控制井口的精度和坚固度; 1.3 开挖至设计的井口深度后,清理井口内的杂物。
2. 井壁处理阶段2.1 清理井壁内的土层和石块,并进行必要的支护; 2.2 根据设计要求,在井壁内进行防水和防漏处理; 2.3 井壁处理完成后,检查和修复井口区域的支护结构。
3. 井底施工阶段3.1 在井底进行清理和平整,确保井底无杂物; 3.2 根据设计要求,进行井底的排水和防水处理; 3.3 在井底铺设混凝土基础,同时进行钢筋的安装和砼浇筑。
4. 井壁施工阶段4.1 在井壁上方标定井壁施工的高度; 4.2 进行井壁的支模和固定; 4.3 安装钢筋骨架,并进行焊接或连接; 4.4 进行混凝土浇筑。
5. 顶板施工阶段5.1 完成井壁的施工后,按照设计要求进行顶板混凝土的浇筑; 5.2 浇筑完成后,进行养护。
6. 电梯设备安装阶段6.1 混凝土完全硬化后,安装电梯设备,包括电梯轿厢、导轨和驱动装置等;6.2 进行电梯设备的调试和试运行; 6.3 完成电梯设备的安装后,进行电气、机械和安全系统的调试和检验。
四、安全措施1. 人员管理•严格按照施工方案要求,制定工作流程和安全操作规程,并确保施工人员熟悉并遵守;•进行必要的安全培训,提高施工人员的安全意识和技能;•严格控制人员进入施工现场,特别是井口附近区域。
电梯基坑钢筋工程施工方案一、工程概况电梯基坑钢筋工程是建筑工程中的重要组成部分,它承载着电梯的重量以及地基承载力传递到地基土壤中。
因此,电梯基坑钢筋的施工质量直接影响着电梯的使用安全性和建筑物的整体稳定性。
本文将详细介绍电梯基坑钢筋工程的施工方案,包括施工前的准备工作、施工过程和施工后的验收工作。
二、施工前的准备工作1. 制定施工方案:在进行电梯基坑钢筋工程之前,必须制定详细的施工方案,包括施工图纸、施工图册、施工工艺流程等内容,以确保施工过程的顺利进行。
2. 材料准备:准备好所需的钢筋、钢筋焊接材料、钢筋连接件等相关材料,并进行检查,确保质量符合标准要求。
3. 设备准备:准备好所需的施工设备,包括钢筋加工机械、吊装设备、焊接设备等,确保施工设备齐全、完好。
4. 现场准备:清理施工现场,确保施工现场平整,排水良好,同时清理杂物,以确保施工环境清洁、整洁。
5. 安全准备:制定安全生产方案,确定工地安全交底内容,进行员工安全教育,确保施工过程中的安全防护设施完善。
三、施工过程1. 钢筋加工:按照工程图纸的要求,将钢筋进行精确的加工,包括剪切、弯曲、焊接等工序,确保钢筋的尺寸和形状符合设计要求。
2. 钢筋安装:根据施工图纸的要求,对基坑内的钢筋进行安装。
首先进行预埋件的安装,然后进行主筋、箍筋和梁筋的安装,确保其数量和位置准确无误。
3. 钢筋连接:对安装好的钢筋进行连接,包括焊接和螺栓连接两种方式。
在进行钢筋连接时,必须确保连接部位的牢固性和连接处的防腐处理。
4. 混凝土浇筑:在完成钢筋安装和连接后,进行混凝土的浇筑。
在进行混凝土浇筑时,必须严格按照工程图纸的要求进行,确保浇筑质量符合标准。
5. 施工记录:施工人员应对钢筋工程进行详细的施工记录,包括钢筋的加工、安装、连接和混凝土浇筑等内容,确保施工过程的记录完整。
四、施工后的验收工作1. 钢筋的验收:对施工完成后的钢筋进行验收,确保其数量、尺寸和连接质量符合设计要求。
电梯基坑地下室施工方案
一、施工准备工作
在施工开始前,首先需要完成以下准备工作:
现场勘察:了解现场环境,包括地形、地貌、地下水位等。
施工图纸审核:确保施工图纸与实际现场相符,并按图施工。
材料准备:根据施工需要,提前采购并准备相应的建筑材料。
施工队伍组织:组建专业的施工队伍,确保施工人员具备相应的资质和技能。
二、地质勘探与分析
为确保施工安全,需要对施工区域进行地质勘探,分析土层分布、地下水位、土壤承载力等参数,为施工方案制定提供依据。
三、施工方案制定
根据地质勘探结果和施工图纸,制定详细的施工方案,包括施工顺序、施工方法、施工设备等。
四、打桩与支护设计
根据地质情况和施工方案,设计合理的打桩和支护结构,确保基坑稳定,防止基坑坍塌。
五、基坑开挖与排水
在基坑开挖过程中,需要采取适当的排水措施,防止基坑积水。
同时,根据施工进度,合理安排土方开挖和运输。
六、电梯基础施工
按照施工图纸和施工方案,进行电梯基础的施工。
确保电梯基础平整、稳定,满足电梯安装要求。
七、地下室通道建立
在地下室施工过程中,需要建立合理的通道系统,包括人行通道、物料运输通道等,方便施工人员进出和物料运输。
八、电梯试验与调整
在电梯基础施工完成后,进行电梯的安装、试验和调整工作。
确保电梯运行平稳、安全,符合相关标准和规范。
总之,电梯基坑地下室施工需要综合考虑地质条件、施工环境、施工方案等多个因素,采取科学合理的施工方法和技术措施,确保施工安全、质量和进度。

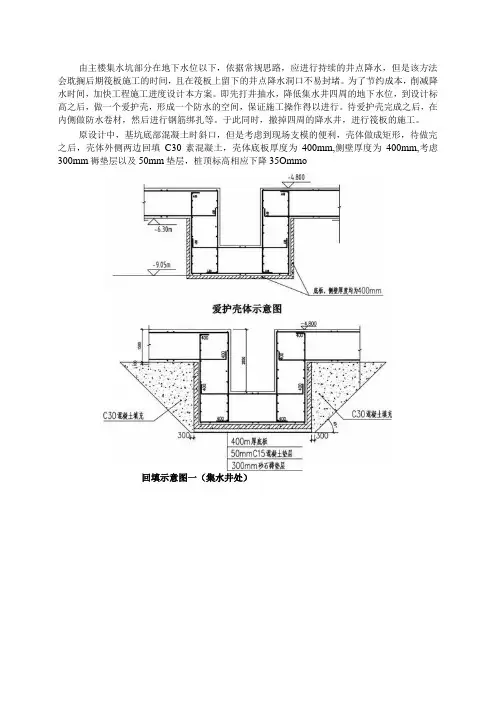

由主楼集水坑部分在地下水位以下,依据常规思路,应进行持续的井点降水,但是该方法会耽搁后期筏板施工的时间,且在筏板上留下的井点降水洞口不易封堵。
为了节约成本,削减降水时间,加快工程施工进度设计本方案。
即先打井抽水,降低集水井四周的地下水位,到设计标高之后,做一个爱护壳,形成一个防水的空间,保证施工操作得以进行。
待爱护壳完成之后,在内侧做防水卷材,然后进行钢筋绑扎等。
于此同时,撤掉四周的降水井,进行筏板的施工。
原设计中,基坑底部混凝土时斜口,但是考虑到现场支模的便利,壳体做成矩形,待做完之后,壳体外侧两边回填C30素混凝土,壳体底板厚度为400mm,侧壁厚度为400mm,考虑300mm褥垫层以及50mm垫层,桩顶标高相应下降35Ommo回填示意图一(集水井处)50mmC15混凝土垫层 30Omm 砂石触层回填示意图二(电梯基坑处)一、施工打算1. 1材料打算15mm 厚木胶合板,40X8Omm 木彷,①48X3.5mm 钢管,加长型对拉螺栓,钢筋原材等。
1.2施工人员打算楼号人数需用时间76# 混凝土工10人,木工10人,钢筋工5人,降水班组人员15人 2010.11 77# 混凝土工10人,木工10人,钢筋工5人,降水班组人员20人2010.111. 3施工机械打算水泵56台,小挖机2台,应急发电设备一台,其余小型机具如铁锹、铁抹子、灰桶、斗车等均由班组自行解决。
二、施工部署及施工工艺2. 1总体思路先进行场地的放线,找出集水坑的位置,确定开挖边线及集水井的定位,起先打井,然后进行集水坑的开挖,直至见水为止。
随之起先降水,边降水边开挖直至到设计标高。
到达设计标高之后,进行褥垫层的施工,然后浇筑C15混凝土垫层50mm,在垫层上放出爱护壳的边线及位置,起先支模、浇筑混凝土,待爱护壳完成之后,做完防水卷材即可撤掉降水井,同时起先筏板基础的褥垫层铺设工作,撤除的降水井实行素混凝土回填,标号CI5。
由于集水井和电梯井的位置比较近,故在开挖时,实行大开挖的形式,在做爱护壳时集水井和电梯井处分别单独做爱护壳。
电梯井道基坑底板施工方案一、施工前准备1.确定施工范围和底板高程。
2.清理施工区域,确保底板施工区域没有障碍物。
3.根据施工图纸和设计要求,制定施工方案。
二、施工材料和设备1.施工材料:水泥、砂、石、钢筋、线材等。
2.施工设备:搅拌机、混凝土泵车、升降机、起重机等。
三、施工步骤1.基坑底面处理:清理底面杂物,并进行平整处理。
2.基坑底板划线:根据设计要求,在底面上进行划线定位,标注出底板的外围尺寸和构造尺寸。
3.钢筋制作:根据设计要求和构造图纸,将钢筋进行切割、弯曲和焊接等加工处理。
4.钢筋安装:按照设计要求将钢筋进行固定,设置钢筋支撑架,并加固连接。
5. 混凝土浇筑:在钢筋安装完成后,进行混凝土的浇筑作业。
混凝土浇筑一般分为两层,先浇筑一层,厚度为100mm,浇筑后用均匀摊铺器进行均匀振实。
6.架设脚手架:底板施工完成后,需要架设脚手架,以便进行其他施工作业。
7.后续施工:底板施工完成后,可以进行井道墙体和楼层结构的施工。
四、施工注意事项1.底板施工过程中,要做好现场安全措施,设置安全警示标志,确保施工人员的安全。
2.底板施工过程中,要遵循“先钢筋后混凝土”的原则,钢筋安装要牢固可靠。
3.混凝土浇筑时,要进行均匀摊铺和充实,确保混凝土密实度达到要求。
4.底板施工完成后,要及时进行养护,避免温度和湿度变化对于混凝土的影响。
5.施工完成后,要进行验收,确保底板质量合格。
五、施工质量控制1.施工过程中要进行层层把关,做好施工记录,确保施工工艺符合要求。
2.施工人员要严格执行施工方案,按照施工规范进行操作。
3.底板施工完成后,要进行质量检查和验收,确保底板质量合格。
六、施工安全措施1.在施工区域设置警示标志,提醒人员注意安全。
2.施工人员要佩戴安全帽、安全鞋等个人防护装备。
3.严禁在高处坠物,防止发生高处坠落事故。
4.施工现场要保持整洁,防止杂物堆积和滑倒等安全事故发生。
七、施工负责人和监理工程师应对施工方案进行审核和审定,并组织施工人员进行施工操作实施。
贵州省黔南州福泉磷矿白岩脚尾矿库区移民安置工程电梯基坑、集水井(专项)方案编制人:审核人:审批人:中国十九冶有限公司白岩脚尾矿库区移民安置工程项目部2016年月日目录一、编制依据 (3)二、工程概况 (4)三、施工准备 (5)3.1 材料准备 (5)3.2 施工人员准备 (5)3.3 施工机械准备 (6)四、施工部署及施工工艺 (6)4.1 总体思路 (6)4.2 施工工艺及流程 (6)4.2.1 操作流程 (6)4.2.2 施工工艺 (6)五、质量控制与施工要点 (8)六、安全生产保证措施 (8)一、编制依据一、本场地《岩土工程勘察报告》。
二、上海大同一钢建筑设计研究院有限公司设计的贵州省黔南州福泉磷矿白岩脚尾矿库区移民安置工程地下室图纸。
三、《建筑桩基技术规范》JGJ94-2008四、《建筑地基基础工程施工质量验收规范》DBJ 15-31-2009。
五、《建筑施工手册》(第四版);六、《混凝土结构设计规范》(GB50010-2008);二、工程概况第一节基本情况工程名称:贵州省黔南州福泉磷矿白岩脚尾矿库区移民安置工程建设单位:贵州省福泉磷矿有限公司设计单位:上海大同一钢建筑设计研究院有限公司监理单位:贵州天正项目管理咨询有限公司施工单位:中国十九冶集团有限公司建设地址:贵州省福泉市牛场镇蒋家院本工程为贵州省黔南州福泉磷矿白岩脚尾矿库区移民安置工程。
本工程用地面积17578.4M²,总建筑面积53284.4M².本工程分为1号商业楼为3F,建筑高度15.2米。
3号商业楼为-1+3F层,建筑高度15.2米。
2号商业楼分为2栋1单元和2栋2单元,为-1+2+19F,建筑高度68.6米,属于一类高层。
4号商业楼分为4栋1单元和4栋2单元,为-1+2+12F,建筑高度为47.6米,属于二类高层。
住宅部分耐火等级为一级,建筑防火按《建筑设计防火规范GB50016-2014》2014版执行。
第二节工程特点及技术要点分析一、现场施工的要求;安全文明施工分区分块、责任到人,创造一个井然有序的施工场所,忙而不杂、快而不乱;对外的协调关系积极主动,力争将施工过程中给周边带来的不利影响减小到最低,创造一个和谐的外部环境。
二、本工程地下室底板面积大厚度厚,400㎜厚度,属于大体积砼,它的浇筑好坏将直接影响本工程的质量。
在大体积砼施工过程中对砼的材料采用“双掺”技术,“双掺”技术的使用,也将大大降低水泥的用量,减少水泥由于水化作用产生的水化热;加强砼养护,避免温度裂缝的产生。
三、本工程整体布局呈半开敞状,其中2#-3#-4#各单体既相互联系又各自独立,这对工程的放线定位提了较高的要求,在本工程的测量放线过程中,我们将配备高素质的测量工程师和精密的测量仪器,确保本工程测量放线工作的顺利进行。
四、本工程通过后浇带将结构分区,同时后浇带的保护工作也是一个难点,我们将从技术管理、现场施工和防水材料的选用上着手,优质地完成后浇带施工。
三、施工准备1 材料准备根据现场条件和施工进度要求,基坑需用的材料较多,主要为钢筋、砖胎膜、混凝土,因此要协调组织好各方面的关系。
把基坑底板顺利按时地完成。
15mm厚木胶合板,40×80mm木枋,Φ48×3.5mm钢管,加长型对拉螺栓,钢筋原材等。
2 施工人员准备3 施工机械准备自动控制箱水泵10台,小挖机2台,应急发电设备一台,其余小型机具如铁锹、铁抹子、灰桶、斗车等均由班组自行解决。
四、施工部署及施工工艺1 总体思路先进行场地的放线,找出集水坑的位置,确定开挖边线及集水井的定位,(本工程利用挖孔井内抽水,根据地质资料确定较深的孔做为孔井挖孔的集水井)开始打井,然后进行集水坑的开挖,直至见水为止。
随之开始降水,边降水边开挖直至到设计标高。
到达设计标高之后,进行砼垫层的施工,然后浇筑C15混凝土垫层100mm,在垫层上放出保护壳的边线及位置,开始保护壳砌筑,待保护壳完成之后,做完柔性防水卷材即可撤掉降水井,同时开始筏板基础的砼垫层铺设工作,撤除的降水井采取素混凝土回填,标号C15。
由于集水井和电梯井的位置比较近,故在开挖时,采取大开挖的形式,在做保护壳时集水井和电梯井处分别单独做保护壳。
2 施工工艺及流程2.1 操作流程放线定出开挖边线及井点→土方开挖、打井→井点降水→水磨钻施工→开挖至设计标高→砼垫层施工→垫层施工→保护壳体放线定位→保护壳砌筑、钢筋绑扎、浇筑混凝土→防水施工→保护壳体内筏板基础施工、降水井回填2.2 施工工艺(1)放线定位根据施工前,必须于垫层上准确弹出砌筑砖胎膜的控制线,确保承台、净空尺寸无误。
砖砌筑前必须提前8小时浇水,保持湿润状态。
承台砖胎膜转角处两边必须同时砌筑,不能同时砌筑时,应留斜槎。
(2)土方开挖电梯井、集水坑采用砖砌基础四周搭设钢管架,在钢管架上搭设水磨钻施工,土石从桩内吊出后人工转运至场区指定场地。
电梯基坑、集水坑在进行土方开挖时,先放出开挖边线根据开挖深度随机边开挖边人工清底,禁止一次性开挖到基底,而使基坑土方受扰动,开挖时注意周边的成品采取保护措施。
基坑开挖完成后在四周设置1.2m高钢管围栏密目绿网封闭。
(3)垫层砼垫层厚度为100mm,混凝土标号C15,垫层边比保护壳体边宽出100mm,另外,保护壳(砖胎膜)周围每边预留300mm操作面。
(4)保护壳(砖胎膜)定位放线保护壳分为两种,分别是电梯井保护壳(砖胎膜)和集水井保护壳(砖胎膜),平面尺寸定位如下图所示:电梯井、集水坑放线和开挖,开挖深度按设计要求要达到设计要求的标高,若设计底标高未达到持力层应通知勘察单位、设计单位、监理单位、建设单位另出方案。
底板厚度为C15砼垫层100mm,侧壁厚度、MU10实心水泥砖,M7.5水泥砂浆砌筑。
(5)保护壳(砖胎膜)体施工1、保护壳(砖胎膜)的施工采用砌筑240mm实心MU10水泥砖,在电梯基、集水坑砌筑过程中,应随时检查墙体表面的平整度、垂直度、灰缝的均匀度及砂浆的饱满程度等,及时校正所发现的偏差。
砖墙灰缝饱满,不得有通缝、透亮现象,质量要求必须符合施工规范规定。
砖胎膜内面粉刷必须平整,砖砌体内不得留脚手架眼,并要求用木抹平祛除砂眼,并用铁抹压光,砖胎膜内侧抹灰采用20mm厚1:2水泥砂浆做柔性防水。
所有阴阳角、承台下角均做圆角处理。
(6)基坑排水基坑的排水采用明沟、集水井排水,是在基坑的两侧、四周设置排水明沟,在基坑四角、周边每隔30-40m、后浇带引出基坑位置设置集水井,使基坑渗出的地下水、雨水通过排水沟汇聚于集水井内,然后用水泵将其排出基坑外。
使用10台自动控制箱水泵抽水通过基坑四周排水沟,排水沟宽400mm深300mm尽头设置沉淀池一个,排水通过沉淀池往小区污水井排放。
1、排水明沟:在基坑的四周并与后浇带位置纵横相同,基础边0.4m以外,够边缘离开边坡坡脚应不小于0.3m,。
排水明沟的底面应比基底底0.3-0.4m,使基坑渗出的地下水通过排水明沟汇集于集水井内。
排水沟宽度一般为300-500mm,本工程设置400mm×300mm的排水沟,排水坡度为1‰-3‰。
2、集水井:在基坑四角、周边每隔30-40m、后浇带引出基坑位置设置集水井,集水井底面应比沟底面低0.5m以上,并随基坑的挖深而加深,以保证水流畅通。
集水井宽度一般为700~800mm。
(6)电梯基坑、集水井的回填电梯基坑、集水井在保护壳体内部防水完成施工之后,砖胎膜周遍采用中砂回填夯实。
回填应分层铺摊。
一般蛙式打夯机每层铺土厚度为200~250mm;机械打不到处,人工打夯不大于200mm.每层铺摊后,随之耙平。
回填每层至少夯打三遍。
打夯应一夯压半夯,夯夯相连,行行相连,纵横交叉。
五、质量控制与施工要点(1)在进行开挖时,注意标高的控制。
(2)防水施工时应在阴阳角处增设附加层。
(3)严格落实三检制度,确保每道工序质量。
,并通过项目部的验收,方可进行混凝土的浇筑。
(4)砖砌体组砌方法应正确,上、下错缝,内外搭砌。
(5)砖砌体的灰缝应横平竖直,厚薄均匀。
灰缝厚度为8~12mm(6)混凝土浇筑时应加强振捣密实。
(7)砌筑墙体要同时砌起,不得留斜磋。
六、安全生产保证措施1、机械设备操作人员必须经过专门训练,熟悉机械操作性能,经专业管理部门考核取得操作证操作。
2、机械设备操作人员严格遵守安全操作规程,工作时集中精力,谨慎工作,严禁酒后操作。
3、机械设备发生故障后及时检修,决不带故障运行,不违规操作。
4、专业电工持证上岗,电工有权拒绝执行违反电器安全规程的工作指令,安全员有权制止违反用电安全的行为,严禁违章指挥和违章作业。
5、所有现场施工人员必须佩戴安全帽,爬高2米以上必须佩戴安全带、穿防滑鞋,特种作业人员应佩戴专门的防护用具。
6、作业人员一律行走入坑坡道,不得随意进入基坑内作业。
严禁任何人向基坑内抛任何物体。
7、基坑边上口四周设1.2米护栏围护,外罩密目安全网,夜间设红灯,设专人看护边坡,有情况及时撤离防止伤人.基础施工期间也要设专人看护.。
