鹦鹉洲长江大桥连续式猫道施工技术作者:韦正平来源:《卷宗》2014年第01期摘要:武汉鹦鹉洲长江大桥连续式猫道施工采用具有创新意义的牵引主缆的循环索作为先导索,边塔和散索鞍门架顶两台卷扬机设置平面小循环系统牵引猫道绳索,猫道绳索和其他构件架设方法,猫道线形控制等技术成功运用于鹦鹉洲长江大桥上,其施工技术对类式连续式猫道施工起到借鉴作用。

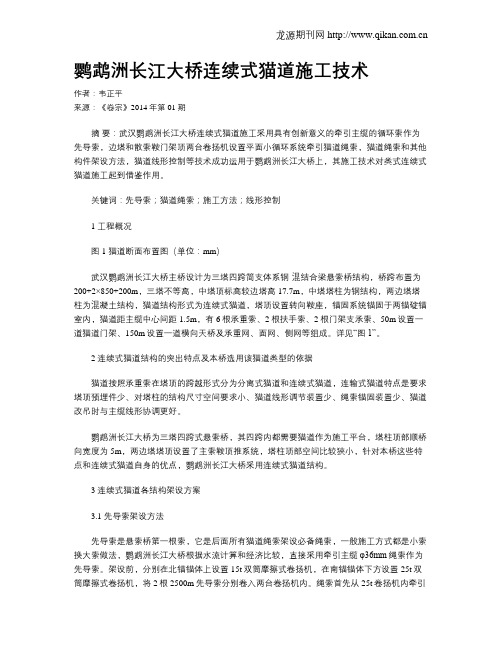

关键词:先导索;猫道绳索;施工方法;线形控制1 工程概况图1 猫道断面布置图(单位:mm)武汉鹦鹉洲长江大桥主桥设计为三塔四跨简支体系钢-混结合梁悬索桥结构,桥跨布置为200+2×850+200m,三塔不等高,中塔顶标高较边塔高17.7m,中塔塔柱为钢结构,两边塔塔柱为混凝土结构,猫道结构形式为连续式猫道,塔顶设置转向鞍座,锚固系统锚固于两锚碇锚室内,猫道距主缆中心间距1.5m,有6根承重索、2根扶手索、2根门架支承索、50m设置一道猫道门架、150m设置一道横向天桥及承重网、面网、侧网等组成。
详见“图1”。
2 连续式猫道结构的突出特点及本桥选用该猫道类型的依据猫道按照承重索在塔顶的跨越形式分为分离式猫道和连续式猫道,连输式猫道特点是要求塔顶预埋件少、对塔柱的结构尺寸空间要求小、猫道线形调节装置少、绳索锚固装置少、猫道改吊时与主缆线形协调更好。
鹦鹉洲长江大桥为三塔四跨式悬索桥,其四跨内都需要猫道作为施工平台,塔柱顶部顺桥向宽度为5m,两边塔塔顶设置了主索鞍顶推系统,塔柱顶部空间比较狭小,针对本桥这些特点和连续式猫道自身的优点,鹦鹉洲长江大桥采用连续式猫道结构。
3 连续式猫道各结构架设方案3.1 先导索架设方法先导索是悬索桥第一根索,它是后面所有猫道绳索架设必备绳索,一般施工方式都是小索换大索做法,鹦鹉洲长江大桥根据水流计算和经济比较,直接采用牵引主缆φ36mm绳索作为先导索。
架设前,分别在北锚锚体上设置15t双筒摩擦式卷扬机,在南锚锚体下方设置25t双筒摩擦式卷扬机,将2根2500m先导索分别卷入两台卷扬机内。
湖北省住房和城乡建设厅关于公布2017年度第一批湖北省建筑业新技术应用示范工程评审结果的通知
文章属性
•【制定机关】湖北省住房和城乡建设厅
•【公布日期】2017.06.26
•【字号】厅字〔2017〕426号
•【施行日期】2017.06.26
•【效力等级】地方规范性文件
•【时效性】现行有效
•【主题分类】建筑市场监管
正文
湖北省住房和城乡建设厅关于公布2017年度第一批湖北省建筑业新技术应用示范工程评审结果的通知
各市、州、直管市、神农架林区住建委,各有关单位:
根据《湖北省建筑业新技术应用示范工程管理办法》(鄂建设规〔2016〕3号)有关规定,中铁大桥局集团有限公司等3家建筑施工企业已完成示范工程申报新技术应用的全部内容。
经企业申请,当地住建主管部门推荐,省建筑工程管理局组成专家组对本次申报验收的示范工程项目进行了现场查看、资料审查和技术审查,认定“武汉鹦鹉洲长江大桥正桥工程”等3项工程项目达到了湖北省建筑业新技术应用示范工程验收标准。
经研究决定,批准“武汉鹦鹉洲长江大桥正桥工程”等3项工程为2017年度第一批湖北省建筑业新技术应用示范工程,现予以公布。
附件:2017年度第一批湖北省建筑业新技术应用示范工程项目评审结果名单
湖北省住房和城乡建设厅
2017年6月26日。
武汉鹦鹉洲长江大桥主桥基础工程施工技术
罗瑞华
【期刊名称】《桥梁建设》
【年(卷),期】2014(044)005
【摘要】武汉鹦鹉洲长江大桥主桥为(200+2×850+200)m三塔悬索桥,该桥北锚
碇为“带孔圆环+十字隔墙”重力式沉井基础,沉井外径66m,高43 m;1号塔基础
为44根φ2.0 m钻孔灌注桩,2号塔基础为39根φ2.8 m钻孔桩;3号塔基础为20根φ2.8m钻孔桩;南锚碇为“圆形嵌岩地下连续墙+内衬”结构形式,地下连续墙为钢筋混凝土结构,外径68m,壁厚1.5m.根据该桥基础特点,北锚碇沉井采用3轮接高、3次下沉施工;1号塔基础采用筑岛、双排防护桩施工方案;2号塔基础采用先钢围堰后平台的施工方案,钢围堰采用气囊法整体下河;3号塔基础采用先平台后围堰、单排钻孔防护桩施工方案;南锚碇采用液压铣槽机配合冲击钻施工地下连续墙的施
工方案.
【总页数】6页(P9-14)
【作者】罗瑞华
【作者单位】中铁大桥局集团有限公司,湖北武汉430050
【正文语种】中文
【中图分类】U448.25;U443.16
【相关文献】
1.武汉鹦鹉洲长江大桥主桥2#墩围堰吸泥下沉 [J], 都培阳
2.武汉鹦鹉洲长江大桥上部结构施工监控技术 [J], 王忠彬
3.武汉鹦鹉洲长江大桥主桥加劲梁架设施工技术 [J], 李陆平;冯广胜;罗瑞华
4.武汉鹦鹉洲长江大桥主桥3#塔大体积承台砼施工控制 [J], 朱妮
5.武汉鹦鹉洲长江大桥主桥2#墩围堰吸泥下沉 [J], 都培阳;
因版权原因,仅展示原文概要,查看原文内容请购买。
武汉鹦鹉洲长江大桥汉阳接线工程第4施工标段(江堤立交项目部)桩基基本施工工艺武汉鹦鹉洲长江大桥汉阳接线工程江堤立交项目部2012年11月2日10月26日,江堤立交项目部完成武汉市鹦鹉洲长江大桥汉阳接线工程第4标段桥梁工程首桩施工工作,根据2012年10月30日的首桩总结,按照样板引路的方法,我项目部特制定桩基施工中关键工序的基本工艺流程。
一、桩基成孔1、每根桩基开钻前做好相应的各项准备工作,严格按照监理流程报验,仔细检查各个环节,避免出现遗漏;2、桩基施工中做好钻孔记录,同时在现场记录表中附上地质柱状图;3、桩基成孔要连续,旋挖机成孔时间宜控制在8小时,若中途停钻,必须安排专人负责孔内泥浆的补充,防止浆面过低造成塌孔;4、对探孔器的制作严格安装规范设计进行,对探孔器的重量要进行计算。
在下探孔器的过程中,钢丝绳之间的连接采取合理的设计,减少下探孔器的时间。
二、钢筋笼制作1、调整钢筋下料过程中钢筋头的切割尺寸,对每一根钢筋在钢筋笼制作前进行测量,确保同一平面的钢筋下料长度一致,同时对钢筋笼成型机进行调试,确保钢筋笼加工及成型过程中端头在同一平面上,为保证下钢筋笼孔口对接过程顺利且对接质量符合要求,钢筋笼加工过程中先在地面上对相邻的两节钢筋笼进行拼装调整,确保无误后方可下钢筋笼;2、钢筋笼制作和拼装注意以下质量控制要点:1)、直螺纹加工时,对钢筋剥皮的时候要注意钢筋剥皮的长度,钢筋车丝的时候注意丝牙的饱满和车丝的长度,严格按照规范进行施工控制。
2)、对两节之间钢筋笼箍筋的预留要满足设计的需要,特别是加密区箍筋的预留。
3)、钢筋笼主筋下料时,两端同时切割,控制每组钢筋切割后的钢筋长度一致。
4)、主筋车丝、打磨后的主筋上机定位时,锁紧端必须顶实限位板。
锁紧螺栓必须顶在主筋的最小直径(扁平)方向,可适当旋转微调主筋受力方向,确保主筋不因锁紧螺栓的作用而产生位移。
5)、钢筋笼吊点选择:每节钢筋笼的吊点为2组(4个),均匀布置在加强箍上,每个吊点相邻的两个主筋与加强箍焊接点,都必须用钢筋头加固。
武汉鹦鹉洲长江大桥南锚碇地下连续墙止水措施
沈涛;刘一飞
【期刊名称】《桥梁建设》
【年(卷),期】2013(43)6
【摘要】武汉鹦鹉洲长江大桥主桥为(200+2×850+200)m三塔四跨悬索桥,该桥
南锚碇采用地下连续墙支护的明挖基础,地下连续墙为圆形结构,外径68 m、壁厚1.5m,设计深度不小于27.5 m.该区域覆盖层厚度较薄,基岩为白云质灰岩,局部裂隙发育,地下水与长江水力联系密切,为做好地下连续墙基础止水,避免发生漏水险情,综合应用了防渗墙、铣接头、墙底嵌岩、帷幕灌浆等止水措施.经基坑开挖前的抽水
试验、开挖过程中的监控监测、开挖后的实体验槽证明,地下连续墙墙体、接头缝、墙脚、基岩面均未发生渗水现象,未发生灾害性突水情况,实现了预期止水效果.
【总页数】6页(P111-116)
【作者】沈涛;刘一飞
【作者单位】中铁大桥局集团有限公司,湖北武汉430050;同济大学土木工程学院,
上海200092
【正文语种】中文
【中图分类】U448.25;U443.164
【相关文献】
1.武汉鹦鹉洲长江大桥北锚碇应力与变位分析 [J], 闫卫玲;邓友生
2.复杂地质条件下北锚碇关键施工技术研究——以武汉鹦鹉洲长江大桥为例 [J],
邓友生;姚志刚;刘荣
3.武汉鹦鹉洲长江大桥北锚碇下沉期防护方案数值分析 [J], 王艳丽;何波;饶锡保;陈云;徐晗
4.武汉鹦鹉洲长江大桥南锚碇地下连续墙基础施工技术 [J], 李陆平
5.武汉鹦鹉洲长江大桥南锚碇基础设计 [J], 罗昕
因版权原因,仅展示原文概要,查看原文内容请购买。
武汉鹦鹉洲长江大桥汉阳接线工程管线探挖施工方案武钢建工集团鹦鹉洲长江大桥汉阳接线工程二〇一二年十一月目录第一章编制依据 (3)第二章工程概况 (3)2.1工程概述 (3)2.2影响管线部位调查 (3)2.3施工区域现状 (6)第三章探挖施工方案 (6)3.1探挖施工工艺流程 (7)3.2主要施工程序 (7)3.3探挖围挡 (10)3.4探挖方法 (10)3.5探挖后的恢复 (12)第四章施工总体部署 (12)4.1主要施工设备情况 (12)4.2材料准备 (13)4.3劳动力安排计划 (13)4.4施工进度计划 (13)第五章安全保护措施 (14)5.1安全保证制度 (14)5.2安全保证措施 (14)5.3应急救援标识、设备 (15)第六章突发事件应急预案 (15)6.1体系与职责 (15)6.2应急响应预案 (16)第一章编制依据1、武汉市鹦鹉洲长江大桥两岸接线工程5标段施工图;2、上海建通工程建设有限公司武汉市鹦鹉洲长江大桥两岸接线工程监理规划和监理实施细则;3、武钢城建公司相关质量、安全、文明施工等管理文件;4、我公司类似工程的施工经验和机械设备;5、国家和武汉市有关法律法规;6、《管网综合图纸》;7、城市道路排水施工与验收的有关规范、标准。
《地基与基础工程施工及验收规范》(GB50202-2002)《工程测量规范》GB50026-2007;《建筑机械使用安全技术规程》JGJ33-2012;《建筑施工安全检查标准》JGJ59-2011;《建筑基坑支护技术规范》(JGJ120-2012)《基坑工程技术规程》JGJ120-2012第二章工程概况2.1工程概述按照工程标段的划分,武汉市鹦鹉洲长江大桥两岸接线工程5标由主线高架桥、江城大道高架桥、墨水湖立交匝道桥、及跨江城大道人行天桥组成。
标段内包含给水、天然气、路灯、电信、有线、移动通讯、排水等各类管涵。
2.2影响管线部位调查江城大道高架桥影响序号类型影响方式数量(根)影响范围备注1 路灯地埋2 JC05~JC12、JC08-Z-Y承台其中影响JC05桩基3根、JC08桩基4根、JC12桩基2根、JC08-Z-Y桩基各1根。
武汉鹦鹉洲长江大桥工程概况及主缆防护涂装体系1 工程概况1.1项目概况武汉鹦鹉洲长江大桥位于武汉市中心城区,是《武汉市城市总体规划(2010~2020年)》中明确的过长江通道。
桥址距下游长江大桥约2.0km,距上游规划杨泗港过江通道约3.2Km,距白沙洲大桥6.3km。
桥梁北接汉阳的鹦鹉大道,南连武昌的复兴路。
武汉市鹦鹉洲长江大桥全长3420m。
其中:主桥长2100m,采用200+2×850+200m三塔四跨钢板结合梁悬索桥;引桥长1320m(汉阳段595m,武昌段725m),采用35、50m预应力混凝土连续箱梁结构。
主缆横向布置两根,间距为36m,主跨矢跨比采用1/9。
每根主缆由114股索股组成,每根索股由127丝直径为5.25mm的镀锌高强钢丝组成。
主缆采用平行钢丝预制束股法制作,钢丝标准抗拉强度不小于1770MPa。
主缆缠丝采用直径为4mm的圆形镀锌钢丝,其技术性能指标满足《一般用途低碳钢丝》(GB/T 343-1994)要求。
鹦鹉洲大桥主缆设计有除湿系统,其中鞍室内处于封闭环境中,采用除湿系统保证鞍室内相对湿度小于50%(每个鞍室内布设了1台除湿机),南北锚碇前锚室内各配置1台除湿机,保证室内相对湿度不大于50%,以防锚室内钢构件锈蚀。
除湿机的管线布设应满足所选定的产品的要求。
主缆防护除湿系统由主缆防护密封系统、空气处理设备、送气管道、主缆送(排)气索夹以及电气控制系统等组成。
1.2工程范围工作内容为:(1)主缆防护涂装(工作内容包括主缆防护及涂装设计图中包含的所有内容,包括但不限于主缆缠丝区、主缆非缠丝区、主缆散索段、主缆索股锚杯、主缆缆套密封、主缆索夹密封、除湿系统进(排)气索夹密封、鞍罩顶密封,以及索夹、除湿系统进(排)气索夹螺栓与索夹及紧固件间的封堵,等;不含主缆缠丝)。
(2)主缆检修道、塔顶鞍罩(仅指外表面)、缆套(仅指外表面)、防水套(仅指外表面)等面漆防护。
1.3计划工期施工工期要求:根据设计图纸,主缆防护应在桥面铺装后进行,现场涂装工期暂定为2014年2月15日~2014年4月15日。
武汉市鹦鹉洲长江大桥接线工程墨水湖立交设计方案研究刘驰
【期刊名称】《城市道桥与防洪》
【年(卷),期】2012(000)001
【摘要】墨水湖北路立交是武汉鹦鹉洲长江大桥接线工程中的一个重要节点。
对立交设计过程中的交通量分析、立交功能定位、设计原则和方案比选等方面进行深入研究,最终提出推荐设计方案。
【总页数】4页(P33-36)
【作者】刘驰
【作者单位】上海市政工程设计研究总院集团有限公司,上海市200092
【正文语种】中文
【中图分类】U442.54
【相关文献】
1.几种软土地基处理方式在工程施工中的应用r——以武汉鹦鹉洲长江大桥汉阳接线工程为例 [J], 曾翔鸿
2.HAS固化剂在鹦鹉洲长江大桥汉阳接线工程中的应用 [J], 穆文涛;李晓英
3.ST60塔式支撑架体系在鹦鹉洲长江大桥接线工程中的应用 [J], 曾翔鸿
4.武汉市鹦鹉洲长江大桥全封闭声屏障设计 [J], 李明华
5.鹦鹉洲接线工程立交匝道桥计算方法和设计要点 [J], 吴斌
因版权原因,仅展示原文概要,查看原文内容请购买。
d武汉鹦鹉洲长江大桥《锚碇工程施工监理细则》武汉鹦鹉洲长江大桥正桥工程锚碇工程施工监理北锚碇沉井封底、填芯《监理实施细则》武汉鹦鹉洲长江大桥正桥J-1合同段监理部2012年7月武汉鹦鹉洲长江大桥正桥工程锚碇工程施工监理北锚碇沉井封底、填芯《监理实施细则》编制:罗慕农核批:保罗武汉鹦鹉洲长江大桥正桥J-1合同段监理部2012年5编制说明为确保武汉鹦鹉洲长江大桥按照合同要求的总体建设目标顺利实现,依据交通部《公路工程施工监理规范》(JTG -G10-2006)、《城市桥梁工程施工与质量验收规范》(CJJ2-2008)、武汉市政工程建设管理规定、施工监理招标文件、设计图纸及有关标准、规范的要求,保证工程质量优良、施工安全无事故、环境保护达标、工程建设周期及工程投资合理,使施工监理工作法制化、标准化、规范化、程序化,做到任务明确,标准统一,程序合理,我部针对施工阶段分部工程项目特点,特补充编制了《鹦鹉洲长江大桥正桥北锚碇沉井封底、填芯监理实施细则》,以下简称“细则”。
武汉鹦鹉洲长江大桥是一个特大型工程项目,北锚碇是重要的受力结构,为了加强和指导施工监理工作,使监理任务明确,标准统一,程序合理,操作便捷,确保工程质量,安全高效的完成沉井封底、填芯混凝土施工的监理工作。
本“细则”我部在借鉴和吸收其它桥梁施工监理工作经验的基础上,结合设计结构特点、施工组织方案、规范要求编写,重在程序控制。
现装订成册下发施工单位及监理部下属各部门,作为北锚沉井封底、填芯施工在具体实施过程的质量控制的文件之一,在实施过程中如“细则”随施工实际情况若发现存在不足,将补充、修正和完善,达到施工质量最终控制的目的,满足设计、规范要求。
武汉鹦鹉洲长江大桥J-I监理部罗慕农 2012年5月目录第一章总则一、目的二、监理依据三、监理工作原则四、监理阶段划分五、工程范围六、监理人员职业道德、须知及监理工作目标第二章北锚碇锚碇沉井工程概况一、北锚碇沉井工程概况二、适用范围第三章北锚碇沉井封底、填芯施工质量监理基本要求一、工程质量监理的任务二、工程质量监理的内容三、工程质量监理的方法四、工程质量监理程序及质量控制流程图第一章总则一、目的根据交通部《公路工程施工监理规范》(JTG G10-2006)、《城市桥梁工程施工与质量验收规范》(CJJ2-2008)、武汉市市政工程管理部门的相关规定及要求,结合武汉鹦鹉洲长江公路大桥的设计特点及实际情况,严格控制每一道施工监理程序控制关,确保武汉鹦鹉洲长江大桥正桥施工质量优良、施工安全无事故、环保达标,如期完成计划的工期目标。
武汉市鹦鹉洲长江大桥两岸连线工程第4标段(技术标)一、工程概况1工程名称:武汉市鹦鹉洲长江大桥两岸连线工程2工程地点:分南岸和北岸两部分,南岸工程起于复兴路,止于梅家山立交。
北岸工程起于鹦鹉大道,止于江城大道。
3工程建设期:施工总工期为1095日4工程造价:8.544亿5工程规模:汉阳江堤立交主线桥K8+115~K9+205段及江堤立交主线1063米道路桥梁、江堤立交A、B、C、D、E、F、G、H八条匝道道路桥梁及所有附属工程施工6资金来源:城建资金7质量目标:合格8安全目标:安全生产标准化工地9文明要求:文明施工样板工地二、监理阶段及内容1监理阶段根据招标文件要求,监理工作分为工程施工及缺陷责任期监理工作。
2监理工作内容2。
1施工阶段2.1.1审核初步设计、施工图等实施或协助实施投资控制;2.1.2协调设计单位与有关各方的关系;2.1.3编制监理规划和监理实施细则,各阶段质量控制措施;2。
1.4熟悉合同文件,掌握施工现场;2.1.5督促施工单位建立、健全施工管理制度和质量保证体系,并监督其实施;2.1。
6督促、检查承包商严格履行工程承包合同、监督施工单位严格执行国家工程技术标准和设计文件,并根据操作工艺与技术规范的要求检查工程的施工质量;2.1。
7主持召开第一次工地会议和常规工地会议;2.1.8建立监理的试验、检测工作体系,按照规定独立开展监理的试验、检测工作;2.1。
9组织施工图纸会审和施工图技术交底,负责审核施工设计技术交底的记录;2.1.10负责审查承包商提出的施工组织设计、施工技术方案、质量保证措施和安全保证措施等有关工作.2.1.11随时抽查工程进度和施工质量,负责分项分部工程和各项隐蔽工程的检查签证,组织各专业有关部门参加竣工验收,提出竣工验收报告和监理质量评估报告;2。
1。
12调查、处理工程质量缺陷和事故,监督事故处理技术措施的实施,并对事故处理后的工程质量进行验收。
出现重大质量事故时督促承包商按规定上报有关部门;2.1.13审查分包合同和分包人的资质,控制重要外购成品件或半成品件的质量;2。
1.14查验工程项目使用的材料、半成品、构件和设备的规格、质量,确保其符合规范和设计封样要求.协助业主组织有关部门对材料、设备进行验收把关,并交付承包商保管使用;2.1.15审核设计变更,控制工程预算造价的增减;2.1.16监督各方对合同的履行,协调承包合同条款的变更,调解合同双方的争议,处理索赔事项;2.1。
17督促并检查承包商在施工过程中按档案管理部门的要求收集和整理图纸、技术资料和有关文件,在竣工后检查竣工资料,并移交业主;2.1.18审批承办人提交的安全文明施工方案,检查、督促承包人全面落实审定的安全文明施工方案,确保安全文明施工;2.1.19控制工程进度和质量,检查安全防护、文明施工措施。
贯彻安全生产、文明施工,无责任伤亡事故;2.1.20保存与合同计划不符或更改的记录,提供一套已标明修改处的主图作为竣工图纸的基础;2.1。
21编制监理工作月报和监理工作总结;2.1.22督促审查承包商整理各类技术文件、资料,建立技术档案;2.1.23组织阶段验收及竣工验收,并对施工质量提出评估报告;2。
1。
24配合业主的竣工验收和工程移交工作;3保修阶段3.1对出现的质量问题进行鉴定,分清责任,提出方案,协调有关方的工作;3。
2根据委托人的要求及工程的需要,定期组织施工方进行质量回访,对质量缺陷责任期内的问题进行维修;3.3签发工程缺陷责任中止书;三、监理指导思想与目标1监理指导思想我公司将派出监理经验丰富、专业齐全的现场监理机构,以“廉、礼、实、精、细、严"为宗旨,按照监理合同的要求,根据指定的以及适合的专业技术规程和国际贯例公认的行业工作准则,谨慎而勤奋的履行监理服务。
监理机构将以系统的机制,健全的组织结构,完善的技术经济手段,严格的规范化方法和工作程序,接受业主的委托,从维护业主的正当权益出发,对工程项目进行监督管理。
监理人员将根据监理合同、施工合同的约定以及相关法律、法规,对本工程施工阶段及保修阶段的质量、进度、投资、合同、安全、信息、组织协调等进行规范化、科学化、程序化、标准化的监督机制,最大限度地实现业主的投资效益,以一流的监理服务质量来满足业主的要求。
监理机构严格按照“守法、诚信、公正、科学”的准则执业,做到“两全”“四不”,即全心全意为工程建设服务,全力以赴搞好工程监理;不以权谋私,不弄虚作假,不行贿受贿,不违法违纪。
2投资控制目标:要有效地利用资金,充分发挥资金效益,在规定的投资范围内进行有效的控制,使工程项目的实际总投资不大于该项目的计划投资。
在监理工作中认真做好以下几点:2.1严格控制工程变更,力求减少变更费用。
2.2预防并处理好费用索赔.2.3做好现场经济签证工作.2.4积极提出合理化建议,以节约投资,努力实现实际发生费用不超过计划投资。
3进度控制目标:审查施工单位编制的施工进度计划、施工方案并检查其落实情况.做好工程进度动态控制工作,协调参与工程建设的各单位之间的关系,以保证工程顺利进行.预防并处理好工期索赔,以求实际施工进度达到计划施工进度的要求,确保工程按时完成。
4质量控制目标:质量控制贯穿于项目建设的全过程,通过对质量目标进行分解,明确工程各工序的质量目标,形成施工企业质量自检体系和监理抽检的两级质量保证体系,采取各种手段和措施保证质量总目标的实现。
在质量控制中,强调事前控制为主,组织搞好设计交底和图纸会审;做好对进场材料、设备的检查工作,确保工程材料符合设计及有关规定的质量要求;审查施工组织设计,做好施工过程的质量控制,把好每一道工序质量关口,使每道工序都符合有关规范和质量标准。
做好隐蔽工程的旁站监理和检查验收工作;监督处理工程质量事故和事故处理方案的实施。
5合同及资料管理目标:5。
1督促检查承包单位严格执行工程承包合同,执行监理委托合同;以合同各款为标准,以公平、公正的立场,协调各方关系,规范合同方的行为,齐心协力保证工程建设;5。
2严格按照武汉市建委及档案馆的要求及时收集、整理工程资料,确保施工资料的真实和完整,并达到树立移交。
6信息管理目标:采用动态管理,定期检查承包单位实施进展情况;做好各种文件的记录,按时填报各种报表、报告,保持与业主的联系.及时做好各工序的质量评定和资料的归档工作;用计算机处理全部信息,确保竣工资料的完整和准确性。
7组织协调目标:坚持“公平、公正、科学”的工作原则,协调业主与承包商之间关系,协调承包商与业主指定分包单位之间配合,做好内部组织管理,分工协作以及有关其他方面的协调工作,保证工程顺利进行.8安全控制目标:安全生产管理,应当根据“管生产必须管安全”的原则,贯彻“安全第一,预防为主”的方针,依靠科学管理和技术进步,推动安全生产.做到文明施工,无责任伤亡事故。
8。
1人员伤亡事故为“零”8.2重大机械、设备事故为“零"四、监理依据1《中华人民共和国建筑法》、《中华人民共和国合同法》2《建设工程监理规范》及工程相关验收规范;3《建设工程质量管理条例》;4《工程建设强制性标准》;5《建设工程安全生产管理条例》;6国家、湖北省和武汉市现行的有关工程建设和建设监理的法律、法规、规章、政策。
7政府主管部门批准的建设计划、规划和其他设计文件。
8本工程项目设计施工图纸、工程概(预)算书及其它有关文件。
9监理合同及业主认可的有关监理工作文件。
五、监理组织机构1项目实行总监理工程师负责制;2监理人员分总监理工程师、专业监理工程师、监理员三级管理;3监理人员数量严格按照业主要求进行配制;4根据工程实际情况或业主要求,在工程施工高峰,可适当增派监理人员;5根据业主要求,监理人员可调整.项目监理部组织机构图项目监理班子人员结构1、职称结构:所有专业监理工程师以上人员都具有中、高级以上职称。
其中高级职称13人。
2、年龄结构:监理部人员按老、中、青结合,专业监理工程师平均年龄为43岁,满足业主要求。
3、监理资质结构:监理部人员持证率100%,总监持有国家注册监理工程师证书;国家注册监理工程师15人,其中一人同时具备国家注册监理工程师和注册造价工程师资格。
4、监理经历:所有监理人员具有监理过与本工程相同或类似工程的监理经历.5、专业结构:按业主要求,各专业人员配备齐全,根据项目监理部组织形式,监理人员配备计划如下:六、施工阶段的质量控制监理1质量控制目标分解根据招标文件中的要求,工程总目标为合格级,要确保工程质量总目标的实现,必须控制施工中每道工序的质量。
工序质量控制是质量控制的核心,因此,要结合工程的实际情况,把工程的质量总目标进行分解,设置质量控制点,以规范和技术标准为原则,采用检测、检查等各种手段和措施,对施工进行严格控制,保证工程的各个工序的质量必须达到下列表格所列质量目标,监理要求所有分部工程均按武汉市优质工程标准开展工作。
1.1工程质量目标分解见以下列表:组织本工程监理质量目标分解图见下页2质量控制体系为确保质量目标的实现,监理必须做好事前、事中、事后控制,同时对影响工程质量的人员、机械、材料、工艺、环境等因素进行有效的预控,因此监理质量控制体系,质量控制体系是由组织机构、职责、程序等基本要素组成。
明确总监理工程师对工程质量的全面负责。
重大的质量问题必须经总监理工程师处理,总监理工程师负责分部及竣工验收的质量等级评定和签证,支持专业监理师的质量控制方面的工作。
各专业监理师负责各自工程质量控制,负责分项工程的质量评定和验收工作。
隐蔽工程检查验收,一般质量问题的现场处理和解决.负责每日的工程施工质量巡查,且做好记录.接受总监理工程师领导,现场重大质量问题及时向总监汇报。
为确保实现质量目标,监理工作必须做好事前控制、事中控制、事后控制工作。
同时对影响工程质量的“人、机、料、法、环”等因素进行全面有效地监控。
因此,建立健全有效的质量控制体系是质量控制的基础和前提.质量控制体系由质量控制组织结构、质量控制资源、质量控制程序、质量控制过程四大基本要素组成。
2.1 质量控制体系组织机构:监理公司各职能部门、项目监理部、施工企业项目经理及施工组织机构如下图:2.2 质量控制体系各方的职责。
2.2。
1工程监理依照法律、行政法规及有关的技术标准、设计文件和施工承包合同,对承包单位在施工质量、建设工期和建设资金使用等方面,代表建设单位实施监督。
对施工质量承担监理责任,监理人员认为工程施工不符合设计要求、质量标准和合同约定,有权要求施工单位改正。
2.2。
2施工企业对工程的施工质量负责.施工企业必须按照工程设计图纸和施工技术标准和规程施工,不得偷工减料.工程设计的修改必须报监理工程师,经建设单位同意后由原设计单位负责变更,建筑施工企业不得擅自修改工程设计.2。
