7-外墙螺杆洞简易封堵方法
- 格式:ppt
- 大小:6.38 MB
- 文档页数:10

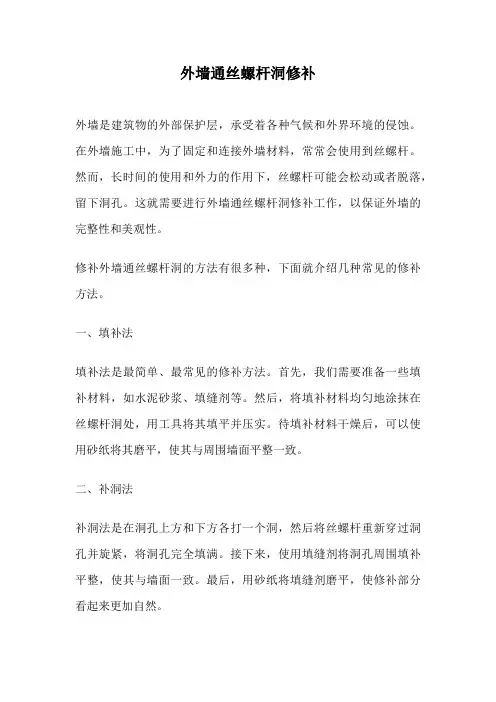

外墙通丝螺杆洞修补外墙是建筑物的外部保护层,承受着各种气候和外界环境的侵蚀。
在外墙施工中,为了固定和连接外墙材料,常常会使用到丝螺杆。
然而,长时间的使用和外力的作用下,丝螺杆可能会松动或者脱落,留下洞孔。
这就需要进行外墙通丝螺杆洞修补工作,以保证外墙的完整性和美观性。
修补外墙通丝螺杆洞的方法有很多种,下面就介绍几种常见的修补方法。
一、填补法填补法是最简单、最常见的修补方法。
首先,我们需要准备一些填补材料,如水泥砂浆、填缝剂等。
然后,将填补材料均匀地涂抹在丝螺杆洞处,用工具将其填平并压实。
待填补材料干燥后,可以使用砂纸将其磨平,使其与周围墙面平整一致。
二、补洞法补洞法是在洞孔上方和下方各打一个洞,然后将丝螺杆重新穿过洞孔并旋紧,将洞孔完全填满。
接下来,使用填缝剂将洞孔周围填补平整,使其与墙面一致。
最后,用砂纸将填缝剂磨平,使修补部分看起来更加自然。
三、更换法如果丝螺杆松动或损坏较严重,修补可能不再有效,这时就需要进行更换。
首先,使用扳手或扭力扳手将原有的丝螺杆旋松,然后将其取出。
接下来,选择合适的尺寸和材质的新丝螺杆,将其穿过洞孔并旋紧。
最后,使用填缝剂将洞孔周围填补平整,使其与墙面一致。
四、加固法如果外墙通丝螺杆洞较多或较大,仅靠单纯的修补可能无法解决问题。
这时可以考虑使用加固法来修复洞孔。
加固法就是在洞孔周围增加支撑结构,使其能够更好地承受外力。
具体的加固方法可以根据洞孔的具体情况来确定,如使用金属支架或加固板等。
在进行外墙通丝螺杆洞修补时,需要注意以下几点:1.安全第一:在进行修补工作时,一定要做好安全措施,如佩戴手套、护目镜等。
尽量选择适合的工具,避免使用过大或过小的工具导致额外的损坏。
2.材料选择:在选择填补材料时,要根据具体的洞孔情况和外墙材料来确定。
不同的材料可能需要不同的填补材料,选择合适的填补材料可以提高修补效果。
3.修补质量:修补后的洞孔应该平整、牢固,与周围墙面一致。
修补后的丝螺杆应该稳固,不应松动。
外墙剪力墙螺杆洞防水砂浆填堵施工工艺
(用防水砂浆封堵两头方案)
螺杆洞封堵
外墙剪力墙螺杆洞防水砂浆填堵施工工艺
1、施工工艺:
外墙螺杆洞内杂质清除→用防水砂浆堵塞内侧螺杆洞口,待其凝固24小时后→用有压力微膨胀防水砂浆由内向外充盈孔洞缓慢移出→用防水砂浆封堵外侧螺栓孔密实
2、操作工艺:
2.1利用喷嘴或风枪对螺栓空洞内浮尘和垃圾进行清理后。
2.2用防水砂浆将孔洞一侧封堵结实。
2.3用带有压力的微膨胀防水砂浆充盈孔洞,由内向外缓慢拔出。
2.4防水砂浆封堵孔洞口密实。
2.5对于外墙面脚手洞,采用比原结构混凝土高一等级的微膨胀混凝土嵌填密实,干燥后在外侧涂刷1.0㎜厚水泥基防水涂料,涂刷范围为宽出脚手洞边40㎜。
3、质量要求
3.1螺栓孔封堵前,孔内浮尘、垃圾应清理干净;
3.2微膨胀防水砂浆充盈必须密实;(建议优先使用成品微膨胀水泥)
A, 微膨胀防水砂浆配合比参考如下:
32.5水泥:细砂:膨胀剂:水=1:2:0.08:0.5(重量比)
3.3防水砂浆堵头必须封堵严实,不允许有砂浆流出。
4,、简易工艺流程图
5、参考使用机具(手动机械喷头需重新加工可连接导管,导管直径在10左右)
手动压力注浆机(约80元一台)机械压力注浆机(约1000元一台)。
一、外墙螺杆洞封堵处理措施
1.1. 现象
封堵随意,渗水。
1.2. 原因分析
认识不到位,没有对螺杆洞进行单独处理。
1.3. 控制措施
控制要点:外观规矩、一致、美观。
(1)螺杆洞清理:先进行螺杆洞口粘存杂物清理,螺杆洞口如有混凝土等杂物应用相应的工具进行清理。
2)钢丝刷刷毛:待清理干净后,用钢丝刷绕周圈刷毛,用吹风机吹干净。
(3)洒水润湿:使用喷壶进行喷水润湿,在施工前一小时进行喷水,使螺杆洞周围保持湿润。
施工时再进行小量喷水,以便施工。
(4)灌砂浆:外墙外面用铁抹子将防水砂浆(1:3水泥砂浆掺3%的防水剂)抹灌到螺栓眼里,灌进深度为墙厚的2/3,再将螺栓眼处抹10mm 厚后压平,然后用Φ25-30mm 的钢管环刀切去螺栓眼周围多余砂浆,如右图所示。
(5)螺杆洞的处理在拆除模板时随后进行。
外墙内面螺杆洞在装饰抹灰时随抹随封堵。
外墙螺杆洞封堵处理措施
外
墙螺杆洞封堵处理实例
外墙螺杆洞封堵处理示意图
外墙螺杆洞封堵处理工程实例
外墙螺杆洞封堵处理实体。
外墙螺栓孔封堵做法

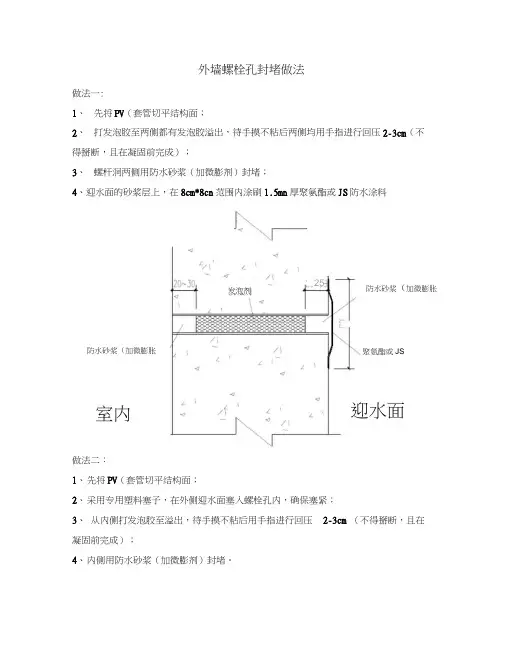

做法一:
1、 先将PV (套管切平结构面;
2、 打发泡胶至两侧都有发泡胶溢出,待手摸不粘后两侧均用手指进行回压2-3cm (不 得掰断,且在凝固前完成);
3、 螺杆洞两侧用防水砂浆(加微膨剂)封堵;
4、迎水面的砂浆层上,在8cm*8cn 范围内涂刷1.5mn 厚聚氨酯或JS 防水涂料
做法二:
1、 先将PV (套管切平结构面;
2、 采用专用塑料塞子,在外侧迎水面塞入螺栓孔内,确保塞紧;
3、 从内侧打发泡胶至溢出,待手摸不粘后用手指进行回压 2-3cm (不得掰断,且在 凝固前完成);
4、 内侧用防水砂浆(加微膨剂)封堵。
室内
迎水面
25-30 防水砂浆(加微膨胀
剂)
发泡剂 :
防水砂浆(加微膨胀
剂) 聚氨酯或JS
注:
1、 为确保塞子的防水效果,在大面积开始使用前,应进行试验,试验方法是:将支 模用的PV (套管一头用塞子塞紧,管内灌满水,静置 48小时以上,不漏水则合格。
2、 两种做法的区别仅仅是外侧做法不同,方法一是采用防水砂浆 +防水涂料,方法 二是采用塑料塞,方法二在主体结构施工阶段拆模后即可实施,更加方便快捷。
3、 凡采用外墙保温一体化的项目,不得采用方法二。
防水砂浆(加微膨胀
剂) 室内
专用塞子
迎水面。
外墙螺栓洞封堵方案
方案一:采用石棉水泥封堵
(1)用冲击钻清除螺杆孔PVC管及橡皮塞,将孔内
杂物清理干净。
(2)用冲击钻在外墙外侧进行扩孔处理,扩孔外径
不小于30mm,扩孔深度不小于20mm。
(3)将螺栓洞口混凝土垃圾用钢丝刷清理干净,清
理完后进行洒水湿润。
(4)用DP20砂浆进行嵌缝处理,砂浆内掺3%UEA膨
胀剂及防水剂。
(5)用石棉水泥注入螺栓洞内分层挤压密实。
(5)在螺栓洞外围涂刷JS防水涂料一度,涂刷面积
不小于直径为100mm的涂圆。
方案二:成品橡胶塞及注发泡剂施工
(1)用冲击钻清除螺杆孔PVC管及橡皮塞,
将孔内杂物清理干净。
(2)将成品橡皮塞从外墙由外向内打入螺
栓孔内,橡皮塞外预留2cm用防水砂浆加
膨胀剂封堵。
(3)向螺栓孔内由内向外打入发泡剂
(4)将成品橡皮塞由内向外打入螺栓孔
内,橡皮塞外预留2cm用砂浆封堵
方案三:采用发泡剂封堵
(1)用冲击钻清除螺杆孔PVC管及橡皮
塞,将孔内杂物清理干净。
(2)用冲击钻在外墙外侧进行扩孔处
理,扩孔外径不小于30mm,扩孔深度不
小于20mm。
(3)将螺栓洞口混凝土垃圾用钢丝刷清
理干净,清理完后进行洒水湿润。
(4)用DP20砂浆进行嵌缝处理,砂浆
内掺3%UEA膨胀剂及防水剂。
(5)从室内由外向内注入发泡剂,发泡
剂外预留2cm用砂浆封堵。
(6)在螺栓洞外涂刷JS防水涂料一度,涂刷面积不小于直径为100mm的涂圆。

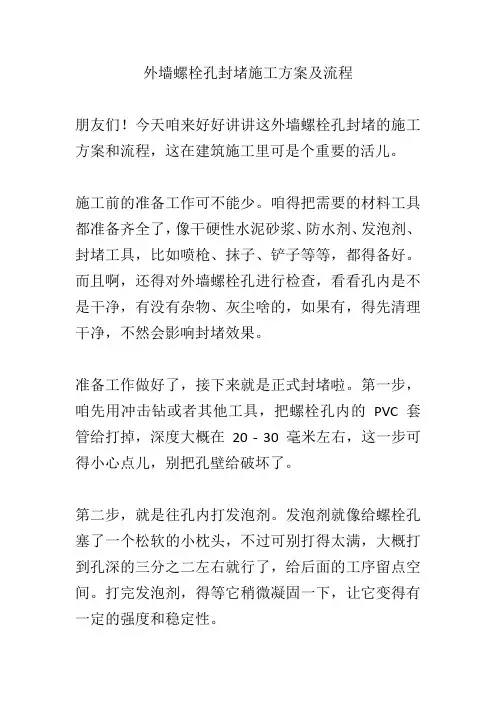

外墙螺栓孔封堵施工方案及流程朋友们!今天咱来好好讲讲这外墙螺栓孔封堵的施工方案和流程,这在建筑施工里可是个重要的活儿。
施工前的准备工作可不能少。
咱得把需要的材料工具都准备齐全了,像干硬性水泥砂浆、防水剂、发泡剂、封堵工具,比如喷枪、抹子、铲子等等,都得备好。
而且啊,还得对外墙螺栓孔进行检查,看看孔内是不是干净,有没有杂物、灰尘啥的,如果有,得先清理干净,不然会影响封堵效果。
准备工作做好了,接下来就是正式封堵啦。
第一步,咱先用冲击钻或者其他工具,把螺栓孔内的PVC 套管给打掉,深度大概在20 -30 毫米左右,这一步可得小心点儿,别把孔壁给破坏了。
第二步,就是往孔内打发泡剂。
发泡剂就像给螺栓孔塞了一个松软的小枕头,不过可别打得太满,大概打到孔深的三分之二左右就行了,给后面的工序留点空间。
打完发泡剂,得等它稍微凝固一下,让它变得有一定的强度和稳定性。
第三步,等发泡剂凝固得差不多了,就开始用干硬性水泥砂浆进行封堵。
把水泥砂浆塞到螺栓孔里,边塞边用小木棒或者钢筋头捣实,一定要把砂浆塞得满满的、实实的,不能有缝隙或者空洞。
封堵的时候,砂浆表面要稍微低于墙面 2 - 3 毫米,形成一个小凹槽。
第四步,在砂浆表面抹一层防水剂。
这防水剂就像给螺栓孔穿上了一层雨衣,能有效防止雨水渗进来。
抹的时候要均匀,不能有漏抹的地方。
给您举个例子,有个建筑工程在进行外墙螺栓孔封堵的时候,因为前期准备工作没做好,螺栓孔里的杂物没有清理干净,结果封堵完了之后,一下雨就出现了渗漏的问题,后来不得不返工重新封堵,既浪费了时间又增加了成本。
所以啊,每个步骤都得认真对待,不能马虎。
封堵完之后,还得进行检查和验收。
看看封堵的部位是不是平整、牢固,有没有裂缝、空鼓的现象。
可以用小锤子轻轻敲一敲,如果发出的声音是实心的,那就说明封堵得比较好;如果有空洞的声音,那可能就有问题,得重新处理。
在施工过程中,还得注意安全。
外墙施工属于高空作业,一定要系好安全带,戴好安全帽,做好防护措施。
3030外墙面
503030
长50mm松木塞;
外墙封堵结束
后再取出。
1:2水泥砂浆;内掺10%UEA
膨胀剂;分两次封堵。
穿墙螺栓孔节点防水做法
渗漏后,方可进行外墙面施工。
3、施工时应严格控制干硬性膨胀砂浆水灰比;一般要
求砂浆配制以“手捏成团、落地开花”为准。
4、穿墙孔封堵采用“由内向外”逐层分段捣实。
5、外墙穿墙螺栓孔封堵均采用分段作业;按每两层为
一流水段。
6、在每一段外墙穿墙螺栓孔封堵全部完成后;应做好
淋水试验;经检查无渗漏后方可进行外墙抹灰工程施工。
三、施工过程控制
1、施工前现场个专业工长;应提前向工人作好具有针
对性的质量技术交底。
2、在要求的检验和试验未完成或检验报告未收到之前,
施工部门不得安排下道工序施工。
3、施工时按由上而下的顺序逐层进行,施工完一层即
按施工及验收规范进行自我验收,合格后再邀请现场监理进行隐蔽验收。
外墙螺栓孔封堵方案说明一、外墙螺栓孔封堵的原因外墙螺栓孔封堵是为了解决外墙安装构件后留下的孔洞问题。
其目的是为了实现外墙的整体性和密封性,避免外墙在雨水的浸泡下破坏建筑内部的墙体结构。
外墙螺栓孔封堵可以通过填充材料进行,如硅胶、环氧树脂、玻璃胶等。
二、外墙螺栓孔封堵的步骤1.清洁孔洞首先要将外墙螺栓孔的周围环境清理干净,确保孔口无灰尘和杂物。
2.选择填充材料根据外墙的实际情况和要求,选择合适的填充材料。
可以选择硅胶、环氧树脂、玻璃胶等,确保填充材料具有抗压力、耐腐蚀、防水等特性。
3.填充孔洞将选择的填充材料进行搅拌均匀后,使用填充器具将材料倒入孔洞中。
填充时要保证材料充满整个孔洞,并采用适当的压实方式,确保填充材料坚固牢固。
4.整理外墙表面在填充孔洞后,需要将外墙表面整理平整,确保外墙的整齐美观。
5.检验封堵效果完成封堵后,需要对封堵效果进行检验。
可以通过水测试或其他方法进行,确保填充材料的密封性和抗水性。
6.记录和归档在封堵完成后,需要及时记录和归档封堵方案和实施情况。
方便后期维护和管理。
三、外墙螺栓孔封堵方案的注意事项1.选择合适的填充材料在选择填充材料时,要根据外墙的具体情况和要求进行选择,确保填充材料具有适当的强度和防水性能。
2.正确施工操作在进行外墙螺栓孔封堵时,要严格按照施工规范进行操作,保证操作的准确性和规范性。
3.检验封堵效果施工完成后,要对封堵效果进行检验。
通过水测试或其他方法进行检验,以保证封堵的效果。
四、总结外墙螺栓孔封堵是建筑施工中的一项重要工作,它可以起到防水、防腐、保温等作用。
在进行外墙螺栓孔封堵时,首先要选择合适的填充材料,并进行正确的施工操作。
完成施工后,还需要对封堵效果进行检验,确保封堵的效果。
外墙螺栓孔封堵方案的实施需要严格按照规范进行,并及时记录和归档相关信息,方便后期的维护和管理。

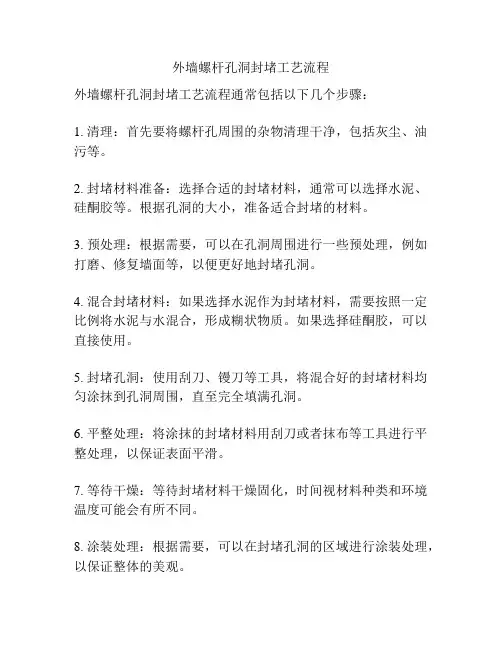

外墙螺杆孔洞封堵工艺流程
外墙螺杆孔洞封堵工艺流程通常包括以下几个步骤:
1. 清理:首先要将螺杆孔周围的杂物清理干净,包括灰尘、油污等。
2. 封堵材料准备:选择合适的封堵材料,通常可以选择水泥、硅酮胶等。
根据孔洞的大小,准备适合封堵的材料。
3. 预处理:根据需要,可以在孔洞周围进行一些预处理,例如打磨、修复墙面等,以便更好地封堵孔洞。
4. 混合封堵材料:如果选择水泥作为封堵材料,需要按照一定比例将水泥与水混合,形成糊状物质。
如果选择硅酮胶,可以直接使用。
5. 封堵孔洞:使用刮刀、镘刀等工具,将混合好的封堵材料均匀涂抹到孔洞周围,直至完全填满孔洞。
6. 平整处理:将涂抹的封堵材料用刮刀或者抹布等工具进行平整处理,以保证表面平滑。
7. 等待干燥:等待封堵材料干燥固化,时间视材料种类和环境温度可能会有所不同。
8. 涂装处理:根据需要,可以在封堵孔洞的区域进行涂装处理,以保证整体的美观。
以上就是外墙螺杆孔洞封堵的基本工艺流程,具体的操作方法还需要根据具体情况进行调整。
在进行封堵工作时,注意安全,选择适当的材料和工具,遵循正确的操作步骤,以确保封堵效果和施工质量。

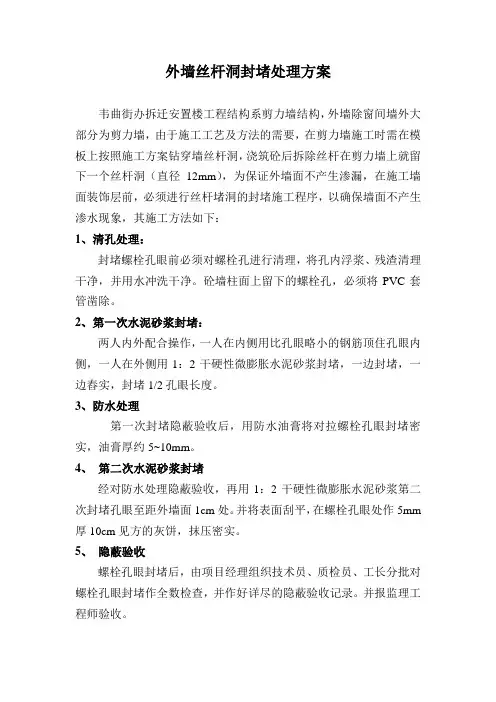

外墙丝杆洞封堵处理方案
韦曲街办拆迁安置楼工程结构系剪力墙结构,外墙除窗间墙外大部分为剪力墙,由于施工工艺及方法的需要,在剪力墙施工时需在模板上按照施工方案钻穿墙丝杆洞,浇筑砼后拆除丝杆在剪力墙上就留下一个丝杆洞(直径12mm),为保证外墙面不产生渗漏,在施工墙面装饰层前,必须进行丝杆堵洞的封堵施工程序,以确保墙面不产生渗水现象,其施工方法如下:
1、清孔处理:
封堵螺栓孔眼前必须对螺栓孔进行清理,将孔内浮浆、残渣清理干净,并用水冲洗干净。
砼墙柱面上留下的螺栓孔,必须将PVC套管凿除。
2、第一次水泥砂浆封堵:
两人内外配合操作,一人在内侧用比孔眼略小的钢筋顶住孔眼内侧,一人在外侧用1:2干硬性微膨胀水泥砂浆封堵,一边封堵,一边舂实,封堵1/2孔眼长度。
3、防水处理
第一次封堵隐蔽验收后,用防水油膏将对拉螺栓孔眼封堵密实,油膏厚约5~10mm。
4、第二次水泥砂浆封堵
经对防水处理隐蔽验收,再用1:2干硬性微膨胀水泥砂浆第二次封堵孔眼至距外墙面1cm处。
并将表面刮平,在螺栓孔眼处作5mm 厚10cm见方的灰饼,抹压密实。
5、隐蔽验收
螺栓孔眼封堵后,由项目经理组织技术员、质检员、工长分批对螺栓孔眼封堵作全数检查,并作好详尽的隐蔽验收记录。
并报监理工程师验收。
附:螺栓孔封堵示意图。

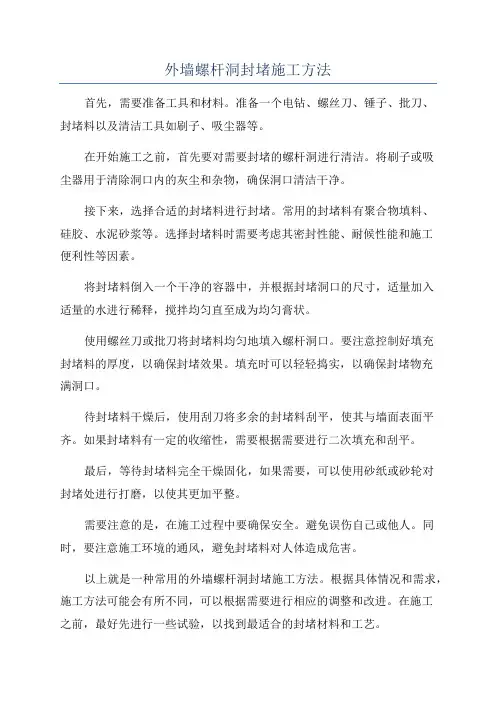

外墙螺杆洞封堵施工方法
首先,需要准备工具和材料。
准备一个电钻、螺丝刀、锤子、批刀、
封堵料以及清洁工具如刷子、吸尘器等。
在开始施工之前,首先要对需要封堵的螺杆洞进行清洁。
将刷子或吸
尘器用于清除洞口内的灰尘和杂物,确保洞口清洁干净。
接下来,选择合适的封堵料进行封堵。
常用的封堵料有聚合物填料、
硅胶、水泥砂浆等。
选择封堵料时需要考虑其密封性能、耐候性能和施工
便利性等因素。
将封堵料倒入一个干净的容器中,并根据封堵洞口的尺寸,适量加入
适量的水进行稀释,搅拌均匀直至成为均匀膏状。
使用螺丝刀或批刀将封堵料均匀地填入螺杆洞口。
要注意控制好填充
封堵料的厚度,以确保封堵效果。
填充时可以轻轻捣实,以确保封堵物充
满洞口。
待封堵料干燥后,使用刮刀将多余的封堵料刮平,使其与墙面表面平齐。
如果封堵料有一定的收缩性,需要根据需要进行二次填充和刮平。
最后,等待封堵料完全干燥固化,如果需要,可以使用砂纸或砂轮对
封堵处进行打磨,以使其更加平整。
需要注意的是,在施工过程中要确保安全。
避免误伤自己或他人。
同时,要注意施工环境的通风,避免封堵料对人体造成危害。
以上就是一种常用的外墙螺杆洞封堵施工方法。
根据具体情况和需求,施工方法可能会有所不同,可以根据需要进行相应的调整和改进。
在施工
之前,最好先进行一些试验,以找到最适合的封堵材料和工艺。
外墙螺杆堵洞施工方案一、背景外墙螺杆是一种常见的建筑连接元件,用于固定各种组件和设备到建筑物的外墙表面。
然而,在一些情况下,为了修复设备或更换构件,可能需要将螺杆移除。
这会导致外墙出现螺杆孔洞,对建筑物的外观和防水性能造成影响。
本文档将介绍外墙螺杆堵洞的施工方案。
二、施工材料在进行外墙螺杆堵洞施工前,需要准备以下材料:1.建筑砂浆或快干砂浆2.打磨工具(如电动打磨机)3.清洁工具(如刷子、抹布)4.涂料(与外墙涂料颜色相匹配)三、施工步骤以下是外墙螺杆堵洞的施工步骤:1. 清理洞口使用清洁工具将洞口周围的灰尘、油污等污物彻底清除,保持洞口周围的墙面干净。
2. 打磨洞口使用打磨工具对洞口进行打磨处理,将洞口周围的边缘光滑。
这可以提高堵洞材料的附着力,并使修复的洞口与周围墙面更加平整。
3. 准备堵洞材料根据厂商提供的说明,准备所需的建筑砂浆或快干砂浆。
根据洞口的大小选择合适的堵洞材料,确保能够完全填满洞口。
4. 填补洞口将准备好的堵洞材料均匀地填入洞口中。
使用刮刀或抹刀将材料推平,并确保材料填满整个洞口。
根据需要,可以在填补洞口后进行多次修整,以确保堵洞效果完美。
5. 平整与修饰待填补材料干燥后,使用打磨工具对洞口周围的修复部分进行打磨,使其与周围墙面表面平整。
根据需要,在修复部分上涂抹与外墙涂料颜色相匹配的涂料,以提高修复部分与周围墙面的一致性。
6. 检查与清理检查修复部分是否平整、完整,并确保堵洞材料与周围墙面的颜色一致。
最后,使用清洁工具清理施工现场,确保没有留下任何杂物或污迹。
四、注意事项在进行外墙螺杆堵洞施工时,需要注意以下事项:•确保施工前进行充分的准备工作,清洁洞口以及周围墙面。
•注意堵洞材料的选用,选择合适的材料填补洞口,使修复部分与周围墙面的外观一致。
•确保施工现场干燥、整洁,防止杂物或污漆对修复部分的影响。
•根据堵洞材料的说明,等待足够的时间使材料干燥、固化,以确保修复部分的稳固性和耐久性。
外墙穿墙螺杆眼封堵做法
封堵外墙穿墙螺杆眼需要以下步骤:
1. 清洁:首先,使用刷子和清洁剂清洁螺杆眼的周围区域,确保没有任何尘土、油污或杂物。
2. 准备填充物:根据穿墙螺杆眼的材质和规格,选择适当的填充物,如硅胶、聚氨酯泡沫等。
3. 填充:将填充物挤入螺杆眼中,确保充实填满,同时尽量将填充物塞入螺纹间隙中。
4. 平整表面:使用平整工具,如刮刀、填充刀等,将填充物刮平,使其与墙面表面齐平。
5. 干燥和修整:根据所使用填充物的要求,等待填充物完全干燥。
随后,使用细砂纸将填充物表面修整平整,并擦除尘土。
6. 涂饰:最后,使用相应的涂料或墙面装饰材料,将封堵的区域与整个墙面表面进行统一涂饰,使修复后的部分与周围墙面相协调。
需要注意的是,具体的封堵做法可能会因墙体材质、填充物选择等因素而有所差异,建议在进行施工前仔细阅读所使用填充物的产品说明和施工指南,以确保正确操作。
此外,对于较大的螺杆眼或需要高强度封堵的情况,建议咨询专业施工人员或装修公司的建议和帮助。
外墙螺杆洞封堵做法
外墙螺杆洞封堵是指对建筑物外墙上螺杆钻孔洞进行封堵,以确保建筑物不会漏水或渗水。
螺杆洞封堵的作用不仅仅是防水,还可以起到保温、隔热、防火等多种效果。
下面将介绍外墙螺杆洞封堵的做法。
1. 准备工作
在进行螺杆洞封堵之前,需要先对墙面进行清理和修补,以保证封堵材料能够牢固粘合在墙面上。
清理工作包括去除空洞、碎石、松散材料等,修补工作包括填平裂缝、修复破损等。
2. 封堵材料的选择
螺杆洞封堵材料有很多种,如硅酮封堵剂、聚氨酯、环氧树脂等。
选择封堵材料时,首先要考虑其防水性能,其次需要考虑其粘结强度、耐久性以及施工难易程度等因素。
3. 封堵方法
封堵螺杆洞的方法主要有两种,一种是直接填充封堵材料,另一种是采用钢筋网组合封堵。
直接填充封堵材料的方法较为简单,只需将封堵材料注入螺杆孔内,直至补平墙面。
但是该方法存在材料不易固化、施工难度大等问题。
钢筋网组合封堵的方法可以有效提高封堵层的强度和耐久性。
具体施工方法为先将钢筋网固定在墙面上,然后在钢筋网内填充封堵材料,待材料固化后,墙面就能够有效地防止水渗漏。
4. 施工注意事项
在进行封堵工作时,需要注意一些细节问题。
比如,施工时应保证封堵材料充分填充孔洞,以避免漏洞。
同时,要避免材料流失和泄漏,施工过程中需要对周围环境进行防护。
总之,进行外墙螺杆洞封堵需要注意选材、施工方法和施工细节,只有严格按照规范要求进行施工,才能有效避免建筑物漏或渗水等问题。
外墙螺栓孔封堵方案1.螺栓孔填充胶:螺栓孔填充胶是一种常见的封堵方案。
它可以防止水、气体和杂物进入孔洞,起到密封的作用。
首先,先将螺栓孔内部彻底清洁干净,确保孔洞周围无杂物。
然后,用试剂注射器将螺栓孔填充胶注入孔洞内,填平孔洞口。
等待填充胶干燥硬化后,可以用刮刀修平并重新上漆以恢复墙面的一致性。
2.孔洞堵料:另一种常见的封堵方法是使用孔洞堵料,如水泥浆。
使用这种方法时,首先需要将螺栓孔内部清空,并将孔洞周围的墙面涂上一层底漆,以便与堵料更好地粘结。
然后,将预拌的水泥浆注入孔洞中,并用刮刀将其填平至墙面表面。
待堵料干燥后,可以在其表面上涂上一层防水涂料以加强保护效果。
3.焊接封堵:对于大型螺栓孔,可以考虑采用焊接封堵的办法。
这种方法适用于工程机械或其他需要更高强度的情况。
首先,需要根据孔洞大小制作一块合适的金属片。
将金属片对准孔洞,并用焊接机焊接将其牢固固定在墙面上。
焊接完毕后,可以用砂纸修整焊接痕迹,并上涂料进行保护。
4.螺栓孔封堵帽:在一些情况下,可以使用螺栓孔封堵帽来封堵外墙螺栓孔。
螺栓孔封堵帽是一种特殊设计的帽子状装置,可以将其套在螺栓孔上,以防止水、气体和杂物进入孔洞。
这种方法适用于临时封堵或需要轻松拆除的情况。
螺栓孔封堵帽有不同尺寸和材料的选择,应根据具体情况选择最适合的封堵帽。
无论使用哪种封堵方案,都应根据具体情况选择合适的方法。
在进行封堵之前,应对螺栓孔的尺寸、位置和孔洞周围墙面的状态进行评估。
确保封堵过程中的材料和工艺符合相关标准和规范,以确保封堵的有效性和持久性。
此外,注意安全措施,遵循相关操作规程,以防止意外发生。
外墙穿墙螺杆洞封堵做法前几天又试了个新做法来封堵外墙穿墙螺杆洞,效果还不错,今天就跟你唠唠。
我刚开始做这个的时候呀,那叫一个糟糕。
就随便弄点东西塞进去,根本不顶用。
这外墙穿墙螺杆洞要是封堵不好,那可容易渗水呢,麻烦得很。
我试过的一个笨办法是,直接拿水泥就往里糊。
你猜怎么着?干了之后好多裂缝,水还是能渗进去,就像那破了的网,根本拦不住东西。
后来我就知道得把洞清理干净才行。
这就像做饭前得把锅刷干净一个理儿。
得把螺杆洞里的杂物先清出去,我就用小刷子在洞里使劲刷,把那些小石子啊、灰尘啊都弄掉。
然后呢,我想光是把洞清理了还不够呀。
我就开始考虑填充的材料。
最开始我只用水泥,不行,后来听人说往水泥里加些膨胀剂会好一些。
我就试了试,按照比例在水泥里加了膨胀剂,然后加水搅拌,搅拌的时候我感觉就像是在做蛋糕糊,得搅得匀匀的。
搅拌好之后呢,就把这个混合好的东西往洞里塞,要塞得满满的。
这时候可不能马虎,得像填坑一样,一丝缝隙都不让留。
我刚开始就塞得马马虎虎,导致有些地方不实。
塞完之后呢,还有一个重要的步骤,就是要把外墙面这里做平整。
我当时拼命想要一次就做好,结果把表面弄得坑坑洼洼的。
后来我就慢慢来了,先用小铲子之类的工具把多余的水泥去掉一些,让表面大致平整,然后再用抹子抹得更平滑。
这个步骤啊,就好像给墙面穿衣服,得熨平了才好看。
还有一个心得就是,封堵完之后得好好养护。
我之前就没在意这个,有的封堵好了的洞结果后来还是出了问题。
你想啊,这新的封堵材料就像小婴儿,得照顾着它,让它好好成长。
我后来就会隔一段时间在封堵的地方洒点水,保持它湿润。
当然啦,我还有些不太确定的地方,比如说这个膨胀剂的比例,我都是自己摸索着来的。
也许有更规范的比例能让封堵效果更好。
不过总的来说,按照这些经过自己尝试和改进的步骤来做,外墙穿墙螺杆洞封堵的效果比以前可强多啦。
外墙螺栓孔封堵做法:
清理外墙螺栓孔→洒水润湿→豆石混凝土或发泡胶填实→表面抹平压光→外侧刷防水涂料
(1)清理螺栓孔:操作前首先要把螺栓孔内的垃圾清理干净,用电钻将墙内PVC管剔除干净,用吹风机吹干净。
(2)洒水润湿:在施工前1小时进行喷水,使螺栓孔周围保持湿润。
施工时再进行小量喷水,以便施工。
(3)豆石混凝土或发泡胶填实:将豆石混凝土分两次灌入螺栓孔内,用钢筋棍捣实,或用发泡胶填实进行螺栓孔的封堵。
待凝固后用铁抹子将螺栓孔处抹平压光。
(4)在外侧刷防水涂料,直径不小于100mm,厚度不小于 1mm。
(注:素材和资料部分来自网络,供参考。
请预览后才下载,期待你的好评与
关注!)。
外墙洞封堵办法
一、外墙螺杆洞
1、外墙螺杆洞在施工阶段要保持内高外低,内外口高低垦要大于3mm;
2、要全数封堵,不得遗漏,易采取简易方式封堵;
3、封堵方式:(如下图)
第一步:清理螺杆洞灰尘、混凝土渣滓等,保持孔洞干净。
第二步:用加长管将发泡剂注入螺杆洞中间部位,保持两端预留不少于50mm空隙。
第三步:发泡剂凝固后,两端用微膨胀防水砂浆做两次封堵捣实,视天气
情况予以养护。
第四步:封堵三天后可用结晶渗透型水泥基刷一道防水,然后再粉刷。
二、外墙悬挑槽钢洞或其它直径大于50mm的洞口
1、在预留洞口时需支设模板,通过合理演算四周钢筋加强,保持洞体规则
和有足够的强度;
部分文档來FI网络收集,如有侵权,请联系作者删除1 2、外墙预留洞应全数封堵,并做淋水实验;
3、易采取简易封堵措施:
第一步:清理干净洞口杂物和垃圾,做人工凿毛处理,保持洞体足够毛糙, 然后用水冲洗干净。
第二步:两边支模,在内侧或外侧预留浇筑簸箕口(建议留在内侧),簸箕口高度超过洞体最高处大于50mmo采用对拉螺杆加固时需选用带止水片的止水螺杆。
(如图一拆模前)
第三步:浇水充分湿润模板,采用微膨胀细石防水混凝土分两到三次浇筑, 需充分振捣密实。
(如图一拆模前)
第四步:待混凝土强度升至&)%后,拆除模板,人工凿除簸箕口多余部分混凝土。
(如图二拆模后)
第五步:在外墙部分涂刷结晶渗透性水泥基涂料一道。
图_
部分文档来自网络收集,如有侵权,请联系作者删除
图二
部分文档来自网络收集,如有侵权,请联系作者删除。
只需5步,外墙螺杆洞封堵一次到位!操作简单,效果显著
主体结构施工时,墙体模板不论采用散拼还是大钢模,一般都采用穿墙螺杆进行模板的加固和定位。
对于外墙,外墙在进行墙面粉刷前,须将穿墙螺杆洞中的套管处理完毕,并确保外墙防水的效果。
小编经手处理过多起外墙漏水问题,有很大一部分原因,就是工人的责任心不够,在处理穿墙螺杆偷奸耍滑,没有按方案要求进行处理,而质检员也没有复检就进行下一步工序,这样一来,势必给后期的外墙渗水造成极大的隐患问题。
下面小编给大家介绍一下常规的:穿墙螺杆五步施工法!操作简单,效果显著。
螺杆洞清理→外侧砂浆封堵→从内测注发泡胶→内侧砂浆封堵→外墙局部自粘防水卷材。
第一步:用冲击钻将螺杆洞中的套管打碎,并清理干净(内、外墙钻头打入深度≥50mm);
第二步:外墙外侧内采用膨胀水泥砂浆(膨胀剂掺量占水泥重量3%)填塞螺杆洞(深度为50~60mm);
第三步:从墙内侧采用发泡剂进行墙体中部填充,填充深度保持在100~120mm为宜;
第四步:墙体内侧50~60mm深度范围内采用膨胀水泥砂浆(膨胀剂掺量占水泥重量3%)将穿墙螺杆洞捣塞密实;
第五步:外墙螺杆洞内砂浆充分干燥后,在螺杆口部位粘贴100×100×3自粘防水卷材。
粘贴前必须保证螺杆孔内的砂浆充分干燥,以防止孔内的水份因受热蒸发破坏自粘防水卷材。
外墙堵洞事虽小,大意漏水后患多!所以一定要仔细仔细,后期处理很困难,浪费不必要的金钱及时间。
