13.3混凝土拌和站准化建设检查验收13.3.1申报要求(1)混凝土搅拌站设之前须申报建设方案,经监理组和建设单位批准后方可开工建设,拌合站建成经自验合格后,向监理组提出初审申请,申请时须提交申请表(见附件)及砼搅拌站规划布局图。
(2)监理组组织初审合格后,出具初审意见,报建设单位提出复审申请。
(3)建设单位组织复审,合格后签署验收报告,认可施工单位混凝土搅拌站。
(4)提交材料数量为一式三份,待验收合格后,项目经理部、监理组和建设单位各留一份。
13.3.2混凝土搅拌站验收细则搅拌站验收是对搅拌站的资源配置、资质条件和工作环境是否符合有关技术要求和建设规定,是否满足质量控制要求等方面的综合指标复查,是混凝土正式生产前的最重要的工作之一。
13.3.2.1验收工作程序(1)各项目部搅拌站建成经自验合格后,向监理组提出初审申请,并提交2.2条规定的材料。
(2)监理组组织初审合格后,出具初审意见,报建设单位提出复审申请。
(3)建设单位组织复审,合格后签署验收报告,同意施工单位启用搅拌站开始混凝土生产施工。
13.3.2.2搅拌站申请验收提交材料(1)申请表(见附件一)。
(2)搅拌站人员清单及从业资格证书。
现场对照人员查看证件和身份证。
(3)搅拌站设备清单及检定证书。
现场查看证件和实地标签。
(4)混凝土外加剂匀质性试验报告。
现场查看试验报告和记录。
(5)执行的标准、规范、规程及管理文件清单。
现场查看清单和实物。
提交材料数量为一式三份,待验收合格后,项目经理部、监理组和建设单位各留一份。
上述证书提交申请材料时可以是复印件或扫描件,在现场复查时应提交原件。
13.3.2.3验收项目(1)组织机构及人员:组织机构设置合理,分工明确;配置检测试验机构和专业人员;混凝土搅拌操作人员、特殊工种和试验人员均应持证上岗,其它人员应参加过相关培训学习。
现场对照人员查看证件和身份证,查培训记录和考试成绩、岗位证件或抽查考核(笔试或提问)。
铁路工程混凝土拌合站验收办法第一章总则第一条为深入推进铁路建设标准化管理工作,规范铁路客专工程混凝土拌合站的验收程序,统一检查标准,特制定本办法。
第二条本办法适用于铁路客专工程承包单位工地自建混凝土拌合站的验收和评价。
第二章拌合站验收第三条验收程序(一)拌合站建设前,承包单位应先将拌合站建设方案上报监理单位,经总监理工程师审批后,报铁路客专公司安质部核备后实施。
(二)拌合站建设后,达到相关规范和文件标准要求时,经承包单位自检合格后,提出书面验收申请,上报监理部初验。
(三)拌合站初验合格后,初验结果报铁路客专公司安质部,客专公司工管部、安质部将适时组织验收;验收不合格的,监理单位不得批准开工报告。
正式验收流程:由拌合站负责人简短汇报拌合站建设情况,验收组对拌合站所有人员进行资质认证考核,对设备及设施进行验收,验收结果由参加验收的人员签字确认,对验收中存在的问题,根据问题情况,确定结论评价。
对可以使用的,监理部负责对限期整改的问题进行复查,合格后报铁路客专公司核准使用;对结论为不可以使用的,问题整改后由承包单位自验,再走初验程序。
第四条验收标准(一)自检验收和初步验收.施工单位按照场地设施建设、人员设备配置、原材料质量控制、生产过程控制及环境保护五个方面进行自评验收,具体详见混凝土拌合站验收评分表(附件2)。
验收内容包括主控项目和一般项目,主控项目必须全部满足验收标准要求,一般项目采用百分制,经验收总分达到90分及以上方可评定合格.(二)正式验收。
正式验收项目分主控项目(主控)和一般项目(一般),每个拌合站验收的全部项目必须同时满足下列条件,才可评价该拌合站为合格,同意投入使用(见附件3:混凝土拌合站验收检查表)。
合格标准为:1.主控项目:每一项指标全部符合要求。
2.一般项目:每个项目按满足要求的程度进行评价.80%及以上验收项目合格,不合格项目应注明存在问题,出现的问题应在规定时间内整改。
并按照要求组织复检。

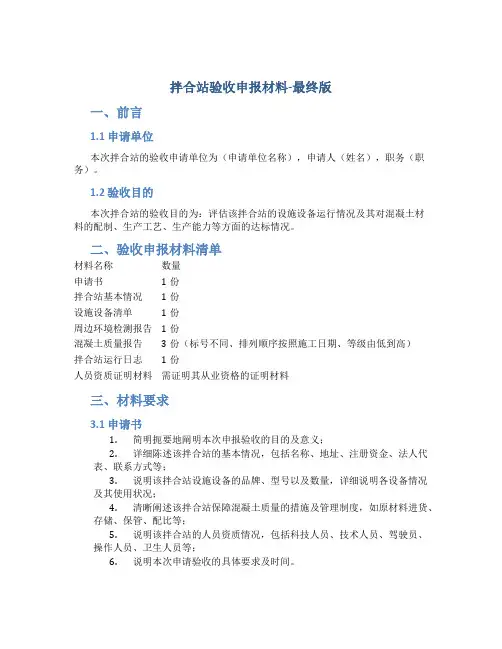

拌合站验收申报材料-最终版一、前言1.1 申请单位本次拌合站的验收申请单位为(申请单位名称),申请人(姓名),职务(职务)。
1.2 验收目的本次拌合站的验收目的为:评估该拌合站的设施设备运行情况及其对混凝土材料的配制、生产工艺、生产能力等方面的达标情况。
二、验收申报材料清单材料名称数量申请书1份拌合站基本情况1份设施设备清单1份周边环境检测报告1份混凝土质量报告3份(标号不同、排列顺序按照施工日期、等级由低到高)拌合站运行日志1份人员资质证明材料需证明其从业资格的证明材料三、材料要求3.1 申请书1.简明扼要地阐明本次申报验收的目的及意义;2.详细陈述该拌合站的基本情况,包括名称、地址、注册资金、法人代表、联系方式等;3.说明该拌合站设施设备的品牌、型号以及数量,详细说明各设备情况及其使用状况;4.清晰阐述该拌合站保障混凝土质量的措施及管理制度,如原材料进货、存储、保管、配比等;5.说明该拌合站的人员资质情况,包括科技人员、技术人员、驾驶员、操作人员、卫生人员等;6.说明本次申请验收的具体要求及时间。
3.2 拌合站基本情况该材料应包括以下内容:1.拌合站的名称、地址、注册资金、法人代表、联系方式等基本情况;2.拌合站地理位置示意图。
3.3 设施设备清单1.该清单中应列明该拌合站所拥有的设施设备的品牌、型号及数量;2.应明确列出其设施设备的使用寿命、首次使用时间以及最近一次的维保记录等信息。
3.4 周边环境检测报告1.应明确列举这些检测报告的检测地点,包括拌合站四周方圆一定范围的区域;2.应列明这些数据的检测时间,如每年一次、或者较近几个季度内等;3.应列明检测项目及其检测指标。
3.5 混凝土质量报告1.应列明每次生产混凝土批次的标号、混凝土等级及生产日期;2.每份质量报告至少包含试配比、原材料或添加剂的检验报告、拌合试件的检测报告及拌合站质量管理记录等;3.各份报告标号应不同,排列顺序按照施工日期,等级由低到高。
搅拌站验收申请书申请单位:搅拌站名称:搅拌站验收申请书混凝土搅拌站基本情况混凝土搅拌站验收检查项目5 搅拌站各项管理制度是否详细、明确和规范,是否具有操作性。
混凝土搅拌站验收检查项目审定意见意见:检查组成员签字:项目部对四分部2#搅拌站自验结果(一)自验结果(二)目录1、混凝土搅拌站简介2、混凝土搅拌站平面布置图3、混凝土搅拌站供应范围和时间4、试验工作开展说明5、相关规范标准6、搅拌站技术性能参数7、搅拌站管理制度7.1搅拌站仪器设备管理制度7.2事故分析与处理制度7.3搅拌站环境、安全检测制度7.4原材料进场、试验、检测工作流程7.5质量保证体系框图7.6混凝土搅拌站设备选型7.7混凝土搅拌站砼生产质量保证体系7.8搅拌站砼工艺及质量控制流程图7.9混凝土搅拌站部门职责7.10搅拌站防污、排污环保措施7.11搅拌站停电预案7.12搅拌站防火安全措施7.13搅拌站治安防盗措施7.14搅拌站搅拌机故障应急措施7.15搅拌站冬季施工措施7.16搅拌站组织机构管理图8、附件8.1、混凝土搅拌生产记录8.2、搅拌站电子称自校记录表8.3、砼浇筑令8.4、混凝土施工配料通知单8.5、设备合格证8.6、搅拌站资质证书8.7、混凝土配料称检定证书8.8、混凝土外加剂匀质性试验报告8.9、搅拌工艺试拌监理工程师确认报告8.10、操作人员资质一、混凝土搅拌站简介中铁二十四局合福铁路安徽段站前四标四分部2#搅拌站位于铜陵县钟呜镇水村,占地5.5亩,对应铁路里程为DK156+850,离铁路正线300米。
专为新建合福铁路安徽段站前四标DK158+779子谦山隧道进口工程混凝土施工而组建。
搅拌站配置了一台HLS60型1m3砼搅拌机,采用一台搅拌机一条生产线。
搅拌站配备有混凝土输送泵、混凝土运输车,可确保工程混凝土施工的加工与输送。
搅拌站场内分为生产区、办公区、检测组和生活区。
为确保搅拌站日常生产和生活安全,在入口位置安装了电动大门,并严格实行进出口登记制度。
张唐铁路
混凝土拌合站验收申请表
申请单位:张唐铁路ZTSG-3标指挥部拌合站名称:8#拌合站
年月日
拌合站验收报审表
工程项目名称:新建张家口至唐山铁路工程施工协议段: ZTSG-3 标编号:
注:本表一式3份,承包单位1份,监理、建设单位各1份;
混凝土拌合站基本情况表

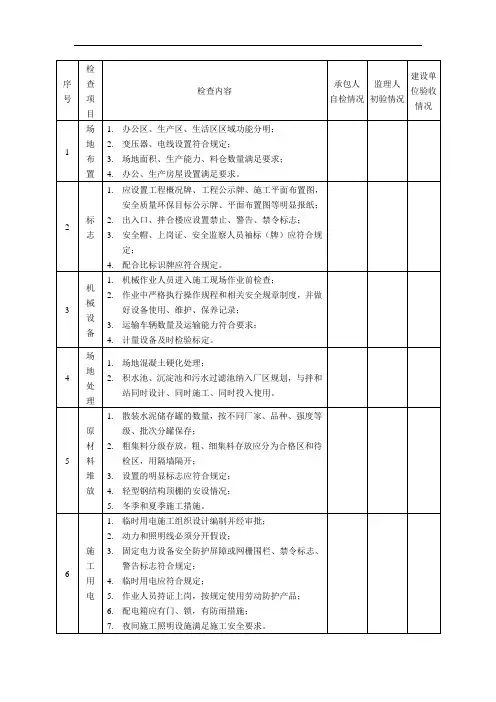

()拌合站验收检查表(一)
单位名称:负责人及电话:日期:
()拌合站验收检查表(二)
单位名称:负责人及电话:日期:
()拌合站验收检查表(三)
单位名称:负责人及电话:日期:
()拌合站验收检查表(四)
单位名称:负责人及电话:日期:
混凝土拌合站验收评分表(一)
混凝土拌合站验收评分表(二)
混凝土拌合站验收评分表(三)
混凝土拌合站验收评分表(四)
()拌合站验收登记表单位名称:验收日期:
验收方代表:被验收方代表:。

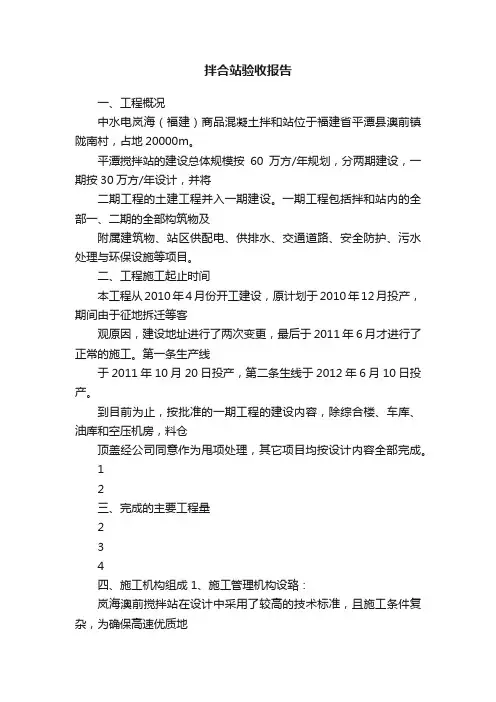

拌合站验收报告一、工程概况中水电岚海(福建)商品混凝土拌和站位于福建省平潭县澳前镇陇南村,占地20000m。
平潭搅拌站的建设总体规模按60万方/年规划,分两期建设,一期按30万方/年设计,并将二期工程的土建工程并入一期建设。
一期工程包括拌和站内的全部一、二期的全部构筑物及附属建筑物、站区供配电、供排水、交通道路、安全防护、污水处理与环保设施等项目。
二、工程施工起止时间本工程从2010年4月份开工建设,原计划于2010年12月投产,期间由于征地拆迁等客观原因,建设地址进行了两次变更,最后于2011年6月才进行了正常的施工。
第一条生产线于2011年10月20日投产,第二条生线于2012年6月10日投产。
到目前为止,按批准的一期工程的建设内容,除综合楼、车库、油库和空压机房,料仓顶盖经公司同意作为甩项处理,其它项目均按设计内容全部完成。
12三、完成的主要工程量234四、施工机构组成 1、施工管理机构设臵:岚海澳前搅拌站在设计中采用了较高的技术标准,且施工条件复杂,为确保高速优质地完成本工程的施工任务,本着保证工期、质量、安全的原则,同时便于内外协调,成立中中国水利水电第十六工程局有限公司平潭环岛路项目经理部,全权负责工程项目的组织、实施和管理。
项目部设于平潭县北厝镇北厝村澳仔自然村村道边。
本工程的项目经理是施工企业法人代表在该项目上的全权委托代理人,是施工项目全过程中所有工作的总负责人;下分设职能管理部门和施工工区,分别由项目经理、总工程师、项目副经理、项目书记直接负责管理;施工工区长由具备一定的管理经验和技术的人员担任。
5篇二:拌合站验收资料混凝土拌合站验收申请表申请单位:中铁隧道集团一处有限公司新建吉林至珲春铁路jhsk-ⅰ标项目经理部拌合站名称:集中混凝土拌合站施工里程:dk191+000~dk206+715.4 吉图珲客专混凝土拌合站验收资料拌合站名称:吉图珲客专jhsk-ⅰ标项目经理部集中混凝土拌合站目录一、拌合站基本情况 ....................................................... - 1-二、拌合站组织机构及主要人员岗位职责 ..................................... - 2-1、拌合站组织机构 ....................................................... - 2-2、主要人员岗位职责 ..................................................... - 2-三、拌合站管理制度 ....................................................... - 7 -1、原材料管理制度 ....................................................... - 7 -2、混凝土生产、运输和调度管理 ........................................... - 8 -3、质量管理制度 ........................................................ - 10 -4、安全管理制度 ........................................................ - 13 -5、卫生环保制度 ........................................................ - 17 -6、设备保养、维修及管理制度 ............................................ - 18 -7、人员培训制度 ........................................................ - 19 -四、原材料质量控制措施 .................................................. - 19 -1、采购供应 ............................................................ - 19 -2、质量验收 ............................................................ - 19 -3、原材料标识 .......................................................... - 20 -4、现场保管 ............................................................ - 20 -五、不合格原材料处理程序 ................................................ - 21 -1、不合格原材料处理流程 ................................................ - 21 -2、相关责任部门 ........................................................ - 21 -六、机械设备操作规程 .................................................... - 21 -1、搅拌机操作规程 ...................................................... - 21 -2、混凝土搅拌运输车操作规程 ............................................ - 23 -4、发电机操作规程 ...................................................... - 24 -5、电子汽车衡操作规程 .................................................. - 26 -6、锅炉操作规程 ........................................................ - 26-七、应急预案 ............................................................ - 28-1、编制目的 ............................................................ - 28-2、影响因素 ............................................................ - 29-3、预防措施 ............................................................ - 29-八、热工计算 ............................................................ - 30-1、混凝土配合比 ........................................................ - 30-2、拌合温度计算 ........................................................ - 30-3、浇筑温度计算 ........................................................ - 31-九、拌合站人员情况 ...................................................... - 31-1、人员统计表 .......................................................... - 31-2、人员资质证书 ........................................................ - 33-十、拌合站机械设备情况 .................................................. - 39 -1、拌合站设备统计表 .................................................... - 39-2、设备合格证书 ........................................................ - 41-3、设备标定资料 ........................................................ - 46- 十一、拌合站有效文件 .................................................... - 56 - 十二、附件............................................................... - 57 -附件1 拌合站平面布置图 ................................................. - 57 - 附件2 搅拌机安全培训记录 ............................................... - 57 - 附件3 安全培训记录 ..................................................... - 57 -附件4 记录用表 ......................................................... - 57 - 一、拌合站基本情况集中混凝土拌合站基本情况篇三:拌和站验收报告目录1、拌和站设备情况22、拌和站建设情况23、本拌和站供应范围44、文明施工建设情况5 5、拌和站组织机构、人员培训上岗、规章制度情况??66、附件8 1、《拌和站生产管理办法》2、《混凝土拌和站站质量管理规定》3、各种操作规程4、人员岗位职责5、拌和站平面示意图6、生产工艺流程7、检验证书8、原材料试验报告9、操作人员上岗证拌和站验收报告xx集团xx铁路xx标拌和站位于本线路dk20+600左侧,建于xx 村。
施工监理单位工地试验室搅拌站验收办法施工监理单位工地试验室搅拌站验收办法为统一验收标准,规范验收程序,确保工程检测质量,建设一流客运专线。
现将施工监理单位项目部工地试验室(中心试验室)、下属各工区(分部)工地试验室(分室)及混凝土搅拌站的验收要求规定如下,请遵照执行。
一、项目部工地试验室(中心试验室)验收项目及注意事项工地试验室应由具有规定资质等级并经计量认证的母体试验室授权,并应通过有关方面的检查验收,其试验检验能力应与工程性质和规模相适应。
试验检验人员应经过专门培训,取得规定资格后,持证上岗。
试验检验所用的仪器设备应按需要配置齐全,其技术性能满足使用要求,工作状态良好,并且必须按规定的周期进行检定、校验。
试验检验的方法和环境条件必须符合相关标准的规定。
1.基本验收项目⑴母体试验室资质证书复印件及附件(正本),验证原件;⑵被授权人的授权书复印件(含授权检测项目的清单),验证原件;⑶被授权人的工作简历,全部试验室人员的名单简历表及学历证书、技术职称证、上岗证复印件,验证原件;⑷试验检测报告批准人(签发人)必须是经局集团公司报铁道部批准的母体试验室合法授权签字人,验证原件;⑸试验仪器台账(送检、自检分列),所配试验仪器设备与投标承诺相一致,满足工程需要;⑹试验仪器设备的计量检定证书复印件,证书上应有检定结论及测试数据附件,验证原件;(7)委外单位资质、合同及试验项目清单;(8)岗位责任制、管理制度、工作制度、操作规程、自校规程等应齐全;(9)试验仪器设备摆设合理,并附有标识牌;(10)水泥室、土工室、集料室、混凝土室要分设;(11)标准养护室必须采用自控仪(温度、湿度);操作间应符合温、湿度的要求;(12)试验检测用的标准、规范、规程齐全;(13)试验室概况、试验室平面布置图、人员分工方框图等。
2 、验收程序⑴自验:授权单位及项目部应对工地试验室进行自查自验,并出具自验评估报告,合格后方可签发授权书;⑵初验:监理项目部审核施工单位报验资料(含自检结论),审查合格后,监理站派员现场核实试验仪器设备、试验人员和环境条件是否满足使用要求,进行初步验收,提出意见;⑶验收:通过初验后,由建设单位组织,监理单位参加的正式验收。
沈海复线高速公路漳州段施工组织设计(方案)报审表A04承包单位:中铁十七局合同段:A6监理单位:厦门市路桥咨询监理有限公司编号:致:沈海复线高速公路漳州段J2总监办(监理机构)现呈报A5、A6标“三集中”场地临时用电施工组织设计/施工技术方案,请予审批。
承包单位:中铁十七局承包人:日期:2011 年3 月11 日附件:施工组织设计施工技术方案相关文件及编号:驻地办专业监理工程师意见:签字:日期:驻地监理工程师意见:签字:日期:总监办专业监理工程师意见:签字:日期:总监理工程师意见:签字:日期:关于申请中铁十七局沈海复线漳州段A5、A6标拌和站验收的报告沈海复线高速公路漳州段J2总监办:为进一步提升我局A5、A6两标段高速公路工程建设水平,提高混凝土结构的施工质量,落实“三个集中、两项制度”的标准化施工建设要求,根据《福建省高速公路施工标准化管理指南(工地建设)》的规定,我们现已完成拌和站的建设工作,特向贵办提出验收申请,请复查!1、场地布置:(1)办公区、生产区、生活区区域功能分明;(2)变压器选择2台400KVA,电线设置采用电缆埋地,符合规定。
(3)面积:18319.24平方米;(4)生产能力:配置2台120型拌和机,混凝土生产能力为240 m3/h,负责我们管段12.3万方混凝土的生产供应任务;料仓数量:8个料仓,分为4个合格区,4个待检区。
料仓隔墙采用37砖墙,围墙采用37砖墙,配料仓基础采用50砖墙,隔墙高2.0m。
(5)办公、生产房屋采用活动板房,针对沿海地区,设置揽风绳,满足人员安全要求。
2、标志(1)工程概况牌、工程公示牌、施工平面布置图、安全质量环保目标公示牌、平面布置图等标志已设置。
(2)出入口、拌和楼已设置禁止、警告、指令标志;(3)安全帽、上岗证、安全监察人员袖标(牌)已配备,符合规定;(4)配合比标识牌已设置;3、机械设备(1)严格按照项目部安全技术交底执行,机械作业人员进入施工现场作业前检查机械设备情况后,方可开动机械。
沈海复线高速公路漳州段施工组织设计(方案)报审表A04承包单位:中铁十七局监理单位:厦门市路桥咨询监理有限公司合同段:A6编号:关于申请中铁十七局沈海复线漳州段A5 、A6 标拌和站验收的报告沈海复线高速公路漳州段J2 总监办:为进一步提升我局A5 、A6 两标段高速公路工程建设水平,提高混凝土结构的施工质量,落实“三个集中、两项制度”的标准化施工建设要求,根据《福建省高速公路施工标准化管理指南(工地建设)》的规定,我们现已完成拌和站的建设工作,特向贵办提出验收申请,请复查!1、场地布置:(1)办公区、生产区、生活区区域功能分明;(2)变压器选择 2 台400KVA ,电线设置采用电缆埋地,符合规定。
(3)面积:18319.24 平方米;(4)生产能力:配置 2 台120 型拌和机,混凝土生产能力为240 m 3/h ,负责我们管段12.3 万方混凝土的生产供应任务;料仓数量:8 个料仓,分为 4 个合格区, 4 个待检区。
料仓隔墙采用37 砖墙,围墙采用37 砖墙,配料仓基础采用50 砖墙,隔墙高 2.0m 。
( 5 )办公、生产房屋采用活动板房,针对沿海地区,设置揽风绳,满足人员安全要求。
2、标志(1)工程概况牌、工程公示牌、施工平面布置图、安全质量环保目标公示牌、平面布置图等标志已设置。
(2)出入口、拌和楼已设置禁止、警告、指令标志;(3)安全帽、上岗证、安全监察人员袖标(牌)已配备,符合规定;(4)配合比标识牌已设置;3、机械设备(1)严格按照项目部安全技术交底执行,机械作业人员进入施工现场作业前检查机械设备情况后,方可开动机械。
( 2 )作业中严格执行操作规程和相关安全规章制度,并做好设备使用、维护、保养记录。
(3)截止目前,砼拌和站运输车辆共 2 辆8m 3砼运输车。
目前满足施工需要。
(4)计量设备可自动计量,于2011 年 3 月 2 日通过福建省漳州市计量所校验、标定。
4、场地处理(1)便道及场地硬化垫层采用20cm 厚片、碎石,面层采用C203素混凝土,厚度0.20m ,使用混凝土1848m 3。
一、混凝土拌和站验收申报表XXX交通项目混凝土拌和站验收申请表申请单位:XXXXXXXXXXXX标项目经理部搅拌站名称:XXXXXXXXX标拌和站拌和站验收报审表工程名称:合同段:编号:注:本表一式3份,施工单位1份,监理单位1份,公司安质部1份。
被检单位:日期:被检单位:日期:被检单位:日期:二、混凝土拌和站供应范围和时间混凝土拌和站供应范围:XXXXXXXXXXXXXXX标范围内所需混凝土(DK ~DK 段范围内的桥梁、路基、沥林站、无碴轨道道床等)供应时间:混凝土拌和站验收合格至工程完工。
三、混凝土拌和站基本情况混凝土拌和站基本情况搅拌站平面布置图四、试验工作开展的说明XXXXXXX标项目经理部中心试验位XXXXXXXX路混凝土拌合站内,试验室建筑面积共347㎡。
中心试验室拟开展的项目为1、金属钢材常规试验;2、水泥常规试验;3、骨料常规试验;4、混凝土试验;5、砂浆试验;6、土工试验;7、混凝土外加剂常规试验、8粉煤灰常规检测、9、砼耐久性试验,10、路基地基检测。
中心试验室委外检测项目如下:五、相关标准规范XXXXXXXXXXXX标拌和站文件清单XXXXXXXXXXXXXXX标项目经理部拌和站文件清单六、搅拌站技术性能参数混凝土搅拌站主要技术参数型号:2×HZS90T混凝土搅拌站9.2KW七、搅拌站管理制度7.1.搅拌站仪器设备管理制度7.1.1.仪器设备管理制度(1)设备的使用应实行:定机、定人、定岗,并上报年度机械操作人员花名册;设备的安全、使用、维修、保管(包括随机工具和资料)工作应落实到人。
(2)设备操作人员必须经过培训考核合格后持证上岗;新购设备工作前,应进行操作培训。
(3)应执行设备交接班制度,并填写设备运转记录和交接班记录。
(4)上场设备应按规定喷有设备管理编号,并有安全标识标志。
(5)罐车使用应执行国家有关罐车的规定、标准,按规定路线行驶、操作程序使用、指定地点停放。
拌和站建设与验收标准为规范拌和站建设,确保混凝土制品质量,按照国家行业相关标准、规程及铁路总公司《铁路工地混凝土拌和站标准化管理实施意见》 ( 工管办函〔 2013〕283号),结合本项目实际,制定本标准。
(一)建设标准1.拌和站命名拌和站名称按“施工单位简称+顺序号 +拌和站”格式命名,如:中铁十四局 2 号拌和站。
2.拌和站生产能力和规模总装机能力以满足最大批混凝土数量需要为原则,应与施工组织相适应,均衡生产能力满足施工进度指标要求。
拌和站应配备满足施工生产需要的备用发电机。
3.拌和站应达到自动计量标准,拌合站计量偏差、搅拌时间等参数采用信息化监控管理,满足《铁路工地混凝土拌和站标准化管理实施意见》要求。
4.拌和站建设应综合考虑施工生产情况,合理划分拌和作业区、骨料存放区、试验检测区、保障系统、生活区和办公区等。
5.拌和站应根据标段内工程情况集中设置,实施封闭式作业;骨料仓应设置棚架,结构应牢固可靠,具备一定的防雨、雪、风能力;拌和站应设置除尘设备或洒水车。
6.拌和站建筑物与设备应采取有效的防雷接地措施,建筑物与设备的防雷接地应采用等电位连接;防雷设计和安装应将主体钢构的防雷装置、内部电气防雷装置、拌和站外部环境与场区的系统防雷装置统一考虑。
7.拌和站内应具备及时进行骨料筛分、含水量、含泥量试验,掺合料细度试验,水泥净浆流动度,混凝土拌和物性能试验的能力。
8.所用水泥、粉煤灰、矿渣粉应妥善保管,防止受潮、变质。
生产区的储料存放应满足已检和待检的需要。
9.拌和站应配备必要的保暖、加热、降温设施,确保冬期、夏期施工混凝土温度满足要求。
水池应设置防晒或保温设施。
10.拌和站的场地处理应符合下列要求:⑴拌和站的所有场地应进行混凝土硬化处理,硬化承载力满足场内作业要求。
场坪内应合理设置排水沟,排水沟底面采用水泥砂浆进行抹面,保持场地排水通畅不积水。
⑵应将集水池、沉淀池和污水过滤池纳入场区规划,与拌和站同时设计、同时施工、同时投入使用。
拌合站申报验收(精)前言拌合站是生产混凝土和由混凝土材料加工而成的建筑构件的现场设施。
随着经济的发展和城市化进程的加快,拌合站的重要性越来越凸显出来。
在拌合站建设中,申报验收是必不可少的一项程序。
本文将对拌合站申报验收进行详细介绍。
申报验收流程拌合站的申报验收流程包括以下几个步骤:1. 准备材料申报材料应包括建设项目规划许可证、建设工程规划许可证、开工报告、施工许可证、竣工验收合格证等材料。
2. 现场检查拌合站申报验收前,应进行现场检查,以确保设施符合安全、健康、环保和城市规划管理等方面的要求。
3. 安全评估经过现场检查后,应对拌合站的安全状况进行评估。
评估的内容包括设计、施工、质量控制、设备选型、现场管理、资源利用和技术水平等方面。
4. 技术鉴定对拌合站的设备和工艺进行鉴定,以确定其是否符合国家相关标准。
5. 验收申请通过上述几个步骤后,可以向有关部门递交验收申请,并把审批的材料提交给相关部门。
6. 报鉴证书经过审核,如果拌合站符合相关标准和要求,则颁发证书,使其可以正式投入使用。
申报验收注意事项1. 申报材料准备充分申报前,应充分准备好所有必要的申报材料,以免耽误验收进程。
2. 安全生产要放在首位在拌合站的建设和投入使用过程中,应始终将安全生产放在首位,保证员工和设备的安全。
3. 现场管理要严格在拌合站的现场管理中,应严格执行各项标准和规定,保证生产和管理的顺利进行。
4. 技术更新要及时随着技术的不断进步和时代的变迁,拌合站的技术也在不断发展,申报验收时应注意新技术和新标准的变化,及时更新设施和管理方法。
结语拌合站是工程建设中不可或缺的设施,其建设和投入使用需要经过申报验收程序。
本文对拌合站申报验收的流程和注意事项进行了详细介绍,希望能为您提供一些参考和帮助。
平改立混凝土拌和站验收办法第一章总则第一条为深入推进铁路平改立管理工作,规范平改立工程混凝土拌和站的验收程序,统一检查标准,制定本办法.第二条本办法适用于平改立项目部地自建混凝土拌和站及商品混凝土拌合站的验收和评价。
自建混凝土拌和站必须经指挥部同意批准后,方可建设。
第二章拌和站建设要求第三条拌和站选址要求(一)拌和站场地应选择地势稍高,地势较平坦,在场地建设时应重视排水系统建设,且应避开易积水和严重不良地质的地点,考虑防洪排涝,并远离生态敏感区。
(二)拌和站地基基础地质状况要好,所选场地地质要求坚硬,能有效防止地面沉降,建站时搅拌机组和料仓底座下基础应特别加强处理。
(三)考虑环保因素,混凝土拌和站应远离住宅和人口稠密区,减少产生的噪音、粉尘和有害气体对人体的伤害,尽量避开居民区的上风口.第四条拌和站布局及设置要求(一)拌和站设计应体现节约用地、节省投资、环保节能、永临结合、合理实用的原则,应重视防灾减灾、文物保护等工作。
(二)拌和站生产区采用封闭式管理,四周建围墙或栅栏与外界隔开。
(三)拌和站的位置和规模应根据运输和工程条件、混凝土最大月施工任务量和高峰强度、拌和物使用时间要求,经技术经济比选确定。
(四)拌和站设计应根据施工组织设计统筹考虑,根据地形条件提出规划设计方案。
用地应根据最大月施工任务量、堆放能力等因素确定。
设计生产能力应根据混凝土最大月施工任务量和高峰强度确定,并考虑备用.第五条拌和站建设和管理(一)平改立施工项目部应根据施工组织安排、工程特点、地形条件等合理规划拌和站,提出可行的规划方案并绘制拌和站场地平面布置图,经监理单位审查后报平改立管理机构审批。
规划方案审批后方可实施.(二)拌和站场地设施建设1。
拌和站应采取围墙封闭式管理,并设置工地试验站、拌和作业区、材料计量区、材料存放区、运输车辆停放区,办公生活区应分区设置并设置明显的区位标志牌.2。
拌和站内所有生产场地、道路应采取混凝土硬化处理,硬化后地面承载力满足场内作业要求。
拌合站验收申请资料《拌合站验收申请资料那些事儿》嗨,大家好!我今天想跟你们唠唠拌合站验收申请资料这个有点神秘又特别重要的东西。
你们知道拌合站不?那可是个超级厉害的地方。
就像一个大厨的厨房,不过这个厨房做出来的不是美味的饭菜,而是建筑用的各种材料混合物呢。
在这个大“厨房”里,有好多大机器,它们就像一群勤劳的小怪兽,轰隆隆地工作着,把各种原料搅拌在一起。
那这个拌合站要正常工作呀,就得经过验收。
而验收申请资料就像是这个拌合站的简历和成绩单。
要是没有这个资料,就好比一个学生想上大学却没有成绩单一样,根本就没法让别人知道你是不是合格的呀。
我爸爸就是在建筑公司工作的,他就跟我讲过拌合站验收申请资料的事情。
他说里面有好多东西得写清楚呢。
比如说,拌合站的基本信息,这就像是介绍自己叫什么名字,多大年纪一样。
这里面得写清楚拌合站在哪里,有多大面积,就像说自己住在哪里,房子有多大一样。
我就想啊,这多简单呀,就像我在学校里介绍自己一样,我叫啥,我在哪个班。
可是爸爸说这只是个开头呢。
然后还有设备的资料。
那些大机器呀,每一个都得有自己的小档案。
这个档案里得写清楚这个机器是什么型号的,就像我们知道自己的小伙伴是男孩还是女孩一样。
还要写它是哪一年生产的,这就好比知道小伙伴是哪一年出生的。
我当时就好奇地问爸爸:“为啥要写这么清楚呀?”爸爸笑着说:“傻孩子,如果机器太老了,可能就不好用了呀,就像你用一支很旧很旧的铅笔,可能写着写着就断了。
”我一听,觉得还挺有道理的呢。
再就是人员资料了。
在拌合站工作的叔叔阿姨们也得有自己的介绍呀。
这里面要写清楚他们都有什么技能,就像我们在学校里介绍自己会画画、会唱歌一样。
我想啊,要是这些叔叔阿姨们都很厉害,那这个拌合站肯定能做出很棒的材料。
我就问爸爸:“是不是有厉害的人,拌合站就一定能通过验收呢?”爸爸摸摸我的头说:“不是的呀,宝贝。
就像一个篮球队,只有几个厉害的球员可不行,还得有好的规则和管理呢。
混凝土搅拌站验收申请书申请单位:中铁拌合站名称:中二0一0 年四月三十日关于申请验收标段第三混凝土拌合站的报告石长铁路有限责任公司复线电气化工程建设指挥部:标指挥部为满足管段内第四项目部的湘江特大桥和第五项目部隧道桥涵工程等结构物混凝土现场施工的需要,新建成标第三拌合站,并根据石长铁路有限责任公司复线电气化工程建设指挥部文件《关于公布《混凝土搅拌站建设及用料管理指导意见》的通知》的要求,建立了可靠的质量安全保证体系,完整的管理制度、标准和可行的《作业指导书》。
现已建设完成,经标指挥部自检合格,本站现已具备石长铁路有限责任公司复线电气化工程建设施工所需混凝土的生产及供应能力。
特此申报,敬请验收审批。
附:验收申请材料标指挥部二〇一〇年四月三十日申报混凝土拌合站材料目录第一部分第三拌合站概况 (5)拌合站主要技术参数 (6)拌合站平面布置示意图 (7)第二部分主要人员配备表 (8)第三部分机械设备配备表 (9)第四部分管理体系文件 (10)一相关制度 (10)1 混凝土质量责任追究制度 (10)2 拌合站混凝土生产安全管理制度 (11)3 会议和学习制度 (12)4 拌合站仪器设备定期校验制度 (13)4.1 拌合站设备校准度 (13)4.2 拌合站仪器仪表校验度 (13)5 拌合站人员培训上岗制度 (14)5.1 员工上岗前培训 (14)5.2 技能培训 (14)5.3 岗位培训 (16)6 拌合站质量安全考核制度 (16)7 拌合站设备运转保养制度 (22)7.1 交接班制度 (22)7.2 保养制度 (23)二相关工作标准 (25)1 原材料计划管理标准 (25)2 原材料料源调查及进场检验标准 (25)3 原材料进场和复试取样管理标准 (25)4 材料进场与存放管理标准 (29)4.1 水泥 (29)4.2 砂 (29)4.3 石 (29)4.4 水 (30)4.5 外加剂 (30)4.6 粉煤灰 (30)5 拌合站操作规程标准 (30)6 环境保护控制措施标准 (32)6.1 供货方控制措施标准 (32)6.2 施工过程中环境保护控制措施 (33)6.3 施工噪声控制措施 (34)6.4 粉尘处理 (35)6.5 废物得理 (35)7 各岗位的岗位职责 (35)三质量管理手册 (44)四程序文件 (83)(一)文件管理工作程序 (83)(二)记录管理工作程序 (91)(三)内部审核工作程序 (93)(四)不合格控制工作程序 (99)(五)纠正与预防措施工作程序 (103)(六)管理评审工作程序 (109)(七)合同工作评审工作程序 (113)(八)顾客服务工作程序 (116)(九)材料采购工作程序 (119)(十)生产过程管理工作程序 (122)(十一)员工培训工作程序 (127)(十二)产品的监视与测量工作程序 (132)五作业指导书 (137)(一)生产调度员作业指导书 (137)(二)质量检查员作业指导书 (140)(三)砂、石收料员作业指导书 (144)(四)罐车司机作业指导书 (146)六拌合站各种框图和流程图 (151)6.1 项目拌合站管理框图 (151)6.2 拌合站生产质量管理体系框图 (152)6.3 拌合站组织机构管理框图 (153)6.4 拌合站拌制混凝土工艺及质量控制流程图 (154)6.5 原材料进场、试验、检测工作流程图 (155)附件附件1 拌合站基本情况附件2 拌合站企业法人营业执照及资质证书附件3 搅拌站租赁合同附件4 拌合站合格证书及校准证书附件5 电子衡合格证书及检定证书附件6 计量单位资质及设备检定证书附件7 拌合站投入人员清单及资格证书附件8 混凝土施工常用表格附件9 拌合站储灰罐稳定性验算书附件10 拌合站接地系统电阻测试记录表附件11 混凝土夏季施工措施附件12 混凝土冬季施工措施附件13 拌合站安全用电措施附件14 拌合站机电设备应急预案附件15 拌合站人员岗前培训资料及参加人员第一部分第三拌合站概况第三拌合站位于长沙市开福区新港镇新安寺社区长沙港北侧,相对石长铁路里程为DK258+300处,线路左侧,距离线路约2km,占地面积约12亩。
拌合站验收细则及管理规定一、拌合站验收细则1.拌合站经营资格验收:(1)拌合站必须有相关的经营执照和资质证书,符合国家规定。
(2)拌合站的设备、设施、荣誉证书等必须齐全,符合国家规定的要求。
(3)拌合站的厂址、场地、环境等必须符合国家规定的标准。
2.拌合站设备验收:(1)设备必须齐全,包括搅拌机、配料机、输送带等。
(2)设备必须正常运转,各部件必须完好无损。
(3)设备必须符合国家规定的安全要求,且接入电网必须合法合规。
3.原材料验收:(1)拌合站必须对原材料进行验收,包括水泥、砂、石等。
(2)原材料必须符合国家质量标准,且必须有相关的质检报告。
(3)原材料的运输、存放等必须符合国家规定的要求,确保其质量不受损。
4.运营管理验收:(1)拌合站必须有完善的运营管理制度,包括生产计划、人员管理、安全管理等。
(2)拌合站必须有专业的操作人员,且必须持有相关的从业资格证书。
(3)拌合站的生产过程必须经过严格的监控和控制,确保生产的质量和效益达到预期要求。
5.环保验收:(1)拌合站必须有环境保护设施,包括除尘设备、废气处理设备等。
(2)拌合站的废水、废料必须进行有效的处理,且必须符合国家环保要求。
(3)拌合站必须有环境影响评估报告,并按照要求定期进行监测和报告。
二、拌合站管理规定1.生产管理规定:(1)拌合站必须制定生产计划,确保生产和供应的及时性和连续性。
(2)拌合站必须进行设备的定期检修和保养,确保设备的正常使用和延长寿命。
(3)拌合站必须建立质量管理体系,对生产过程进行全面的监控和控制。
(4)拌合站必须加强危险品管理,确保生产过程中的安全性和环境保护。
2.人员管理规定:(1)拌合站必须设立岗位责任制,明确各岗位的职责和权限。
(2)拌合站必须定期开展培训和考核,提高员工的技能和业务水平。
(3)拌合站必须落实劳动保护措施,确保员工的工作环境和安全。
(4)拌合站必须建立健全的激励机制,提高员工的工作积极性和创造性。
2、混凝土拌和站位置及施工控制XX集团股份有限公司山西中南部铁路通道XX标项目经理部一分部为满足DK156+880~DK157+55、DK157+645~DK158+405、DK158+572~DK158+793段施工需要,特组建XXJS750型拌和站。
该拌和站位于XX县XX镇XX村,交通便利。
在施工过程中,为确保混凝土质量,我单位对拌和站工作人员进行安全、质量培训,培训合格后持证上岗。
混凝土的生产过程受监理工程师监控,监理员旁站记录,从而保证混凝土质量。
原材料计量由搅拌系统的电子计量称控制,计量称按规定全部进行标定,保证投料量准确。
操作人员要定期对各个计量称进行自检,并做好自校记录,保证计量称计量准确。
搅拌用原材料进场后,严格检查验收,并做好标识,按进货批次分别检验,各项指标检验合格并经监理工程师同意后使用。
按规范要求进行复检,从而保证原材料的全程受控。
3、工程概况及拌和站管理优化山西中南部铁路通道是国家重点工程,XX集团股份有限公司山西中南部铁路通道XX标项目经理部一分部XX拌合站所承担隧道三座,全长1656m,位于山西省吕梁市XX县XX镇XX村。
其中,XX1号隧道(DK156+880~DK157+555),全长675m;XX2号隧道(DK157+645~DK158+405),全长760m;军渡隧道(DK158+572~DK158+793),全长221m。
混凝土方量大,强度及质量要求高,混凝土拌和质量的好坏,直接影响整个施工结构的质量。
为保证混凝土拌和站生产出合格的混凝土,针对现在所处生产情况,建立了一套完整的质量保证体系,强化原始记录,从原料进场生产成品检验等各个环节,把质量管理落实到位,有效地保证产品质量。
为创造合格工程奠定基础,特制定混凝土搅拌质量保证措施。
主要从下面几方面落实:3.1 质量管理机构(1)混凝土拌和站由副经理、总工程师协助分部经理管理,设一名专职质检员全面负责混凝土拌和站的质检工作;设一名试验员对混凝土搅拌质量进行检查、监督、制作混凝土试件,并按时送检;监理工程师全过程见证。
沈海复线高速公路漳州段
施工组织设计(方案)报审表A04承包单位:中铁十七局合同段:A6
监理单位:厦门市路桥咨询监理有限公司编号:
关于申请中铁十七局沈海复线漳州段
A5、A6标拌和站验收的报告
沈海复线高速公路漳州段J2总监办:
为进一步提升我局A5、A6两标段高速公路工程建设水平,提高混凝土结构的施工质量,落实“三个集中、两项制度”的标准化施工建设要求,根据《福建省高速公路施工标准化管理指南(工地建设)》的规定,我们现已完成拌和站的建设工作,特向贵办提出验收申请,请复查!
1、场地布置:
(1)办公区、生产区、生活区区域功能分明;
(2)变压器选择2台400KVA,电线设置采用电缆埋地,符合规定。
(3)面积:18319.24平方米;
(4)生产能力:配置2台120型拌和机,混凝土生产能力为240 m3/h,负责我们管段12.3万方混凝土的生产供应任务;料仓数量:8个料仓,分为4个合格区,4个待检区。
料仓隔墙采用37砖墙,围墙采用37砖墙,配料仓基础采用50砖墙,隔墙高2.0m。
(5)办公、生产房屋采用活动板房,针对沿海地区,设置揽风绳,满足人员安全要求。
2、标志
(1)工程概况牌、工程公示牌、施工平面布置图、安全质量环保目标公示牌、平面布置图等标志已设置。
(2)出入口、拌和楼已设置禁止、警告、指令标志;
(3)安全帽、上岗证、安全监察人员袖标(牌)已配备,符合规定;(4)配合比标识牌已设置;
3、机械设备
(1)严格按照项目部安全技术交底执行,机械作业人员进入施工现场作业前检查机械设备情况后,方可开动机械。
(2)作业中严格执行操作规程和相关安全规章制度,并做好设备使用、维护、保养记录。
(3)截止目前,砼拌和站运输车辆共2辆8m3砼运输车。
目前满足施工需要。
(4)计量设备可自动计量,于2011年3月2日通过福建省漳州市计量所校验、标定。
4、场地处理
(1)便道及场地硬化垫层采用20cm厚片、碎石,面层采用C20素混凝土,厚度0.20m,使用混凝土1848m3。
(2)集水池、沉淀池和污水过滤池已设置,符合规定。
5、原材料堆放
(1)散装水泥储罐的数量8个,粉煤灰储罐2个,按不同厂家、品种、强度等级、批次分罐保存。
(2)砂、碎石等粗细集料分类分规格分开堆放,分类分规格配备材
料标识牌。
并分为合格区及待检区,采用37隔墙隔开。
(3)材料标志牌已设置。
(4)轻型钢结构顶棚设置剪刀撑,搭设符合规定。
(5)成立质量领导小组,制定措施,确保冬夏季施工质量。
6、施工用电
(1)临时用电施工组织已通过总监办批复。
(2)动力和照明分开架设。
(3)固定电力设备安全防护屏障采用砖砌围栏,禁止标志、警告标志符合规定。
(4)临时用电采用TN-S系统,执行三相五线制。
(5)作业人员持证上岗,按规定使用劳动防护用品;
(6)配电箱有门、锁,有防雨措施。
(7)夜间施工照明设施满足施工安全要求。
7、文明施工
(1)沉淀池和洗车区布设排水系统,标志符合要求;
(2)场地内指定专人清扫、洒水,场地整洁;
(3)废水、废油及生活污水采用沉淀处理达标后排放;
(4)水泥、粉煤灰等材料进料执行拌和站自检、试验室互检、安质部、物资部随时抽检的质量管理体制,确保材料进场质量。
附件:《拌和站建设验收表》
中铁十七局沈海复线高速公路漳州段A5、A6标项目经理部
二〇一一年三月十一日
福建省沈海复线漳州段高速公路项目
施工单位:中铁十七局集团有限公司合同号: A5、A6标
监理单位:厦门市路桥咨询监理有限公司编号:
A5、A6标段拌和站建设验收表。
