底板混凝土施工-安全技术交底记录
- 格式:docx
- 大小:43.36 KB
- 文档页数:7

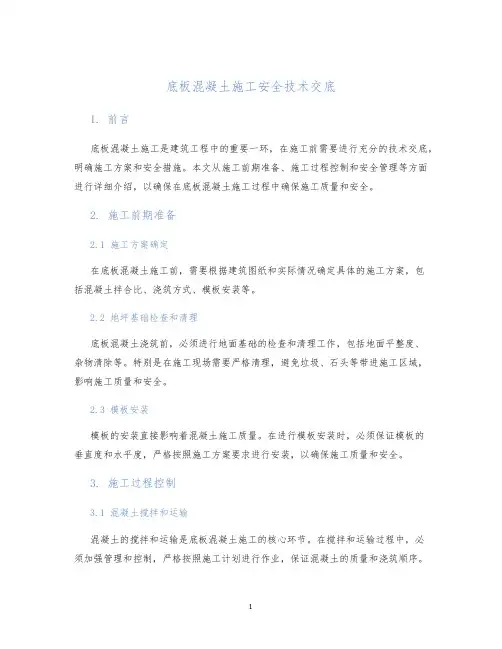

底板混凝土施工安全技术交底1. 前言底板混凝土施工是建筑工程中的重要一环,在施工前需要进行充分的技术交底,明确施工方案和安全措施。
本文从施工前期准备、施工过程控制和安全管理等方面进行详细介绍,以确保在底板混凝土施工过程中确保施工质量和安全。
2. 施工前期准备2.1 施工方案确定在底板混凝土施工前,需要根据建筑图纸和实际情况确定具体的施工方案,包括混凝土拌合比、浇筑方式、模板安装等。
2.2 地坪基础检查和清理底板混凝土浇筑前,必须进行地面基础的检查和清理工作,包括地面平整度、杂物清除等。
特别是在施工现场需要严格清理,避免垃圾、石头等带进施工区域,影响施工质量和安全。
2.3 模板安装模板的安装直接影响着混凝土施工质量。
在进行模板安装时,必须保证模板的垂直度和水平度,严格按照施工方案要求进行安装,以确保施工质量和安全。
3. 施工过程控制3.1 混凝土搅拌和运输混凝土的搅拌和运输是底板混凝土施工的核心环节。
在搅拌和运输过程中,必须加强管理和控制,严格按照施工计划进行作业,保证混凝土的质量和浇筑顺序。
3.2 混凝土浇筑和压实混凝土浇筑和压实是底板混凝土施工的最后一道工序。
在施工过程中,必须严格控制浇筑和压实速度,保证混凝土的均匀性和结实度。
4. 安全管理4.1 工作现场安全底板混凝土施工现场是一个危险的工作环境,必须制定和执行详细的安全管理制度,建立有效的现场安全防护措施,保证工人的身体健康和安全。
4.2 原材料安全混凝土原材料是底板混凝土施工的基础,必须严格按照质量标准进行管理和监督,保证原材料的安全和质量。
4.3 设备设施安全混凝土施工设备和设施必须经过检验和维护,确保其安全性和可靠性。
在施工过程中,必须加强对设备设施的维护和保养,保证施工机器的正常运行。
5. 总结本文从施工前期准备、施工过程控制和安全管理等方面进行了详细介绍,以确保在底板混凝土施工过程中确保施工质量和安全。
作为一种建筑工程关键环节,底板混凝土施工必须经过充分的技术交底和安全措施制定,提升施工质量和安全性。
混凝土结构施工技术交底记录
项目名称:
深圳市某住宅小区
日期:
2021年7月1日
参与人员:
- 项目经理:李先生
- 现场监理:张先生
- 建筑队长:王先生
- 施工队员:全体施工队员
交底内容:
1. 施工队员明确各自分工,了解工期要求和计划安排,并严格按照计划施工。
2. 关于混凝土浇筑:应根据图纸要求进行整体浇筑,不得拆分为小块,保证整体性。
在混凝土浇筑前,应按照要求进行模板支撑
和预埋件的预留。
对于过长或高度较高的构建部位,应采取适当的混凝土爬坡施工方法。
浇筑后应及时检查表面平整度、压实度和垂直度等质量要求,以及混凝土是否渗漏和捣实是否均匀。
3. 关于砼龙骨、构造柱和楼板的施工:在龙骨、柱和楼板的浇筑中,应特别注意其它施工队的协调配合,保证各种施工规范不得违反图纸和图纸异议处理结果,不得擅自变动。
在上一层浇筑时,下一层龙骨应全部浇筑完毕,吊装前必须完成现场质量检查,并按操作规程严格操作。
其它注意事项
在全过程中,应注意安全生产措施和环保措施的落实,严格规范施工队人员的行为。
特别是在夜间施工时,应增加照明设备和保证施工队员的安全。

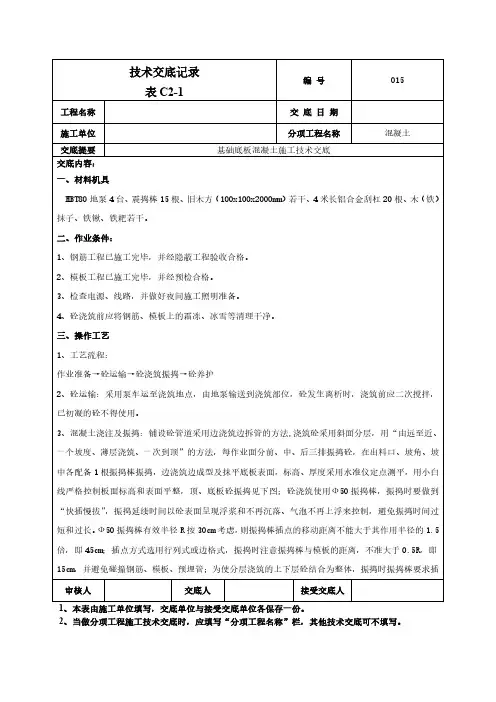

编号015表C2-1工程名称交底日期施工单位分项工程名称混凝土交底提要基础底板混凝土施工技术交底交底内容:一、材料机具HBT80地泵4台、震捣棒15根、旧木方(100x100x2000mm)若干、4米长铝合金刮杠20根、木(铁)抹子、铁锹、铁耙若干。
二、作业条件:1、钢筋工程已施工完毕,并经隐蔽工程验收合格。
2、模板工程已施工完毕,并经预检合格。
3、检查电源、线路,并做好夜间施工照明准备。
4、砼浇筑前应将钢筋、模板上的霜冻、冰雪等清理干净。
三、操作工艺1、工艺流程:作业准备→砼运输→砼浇筑振捣→砼养护2、砼运输:采用泵车运至浇筑地点,由地泵输送到浇筑部位,砼发生离析时,浇筑前应二次搅拌,已初凝的砼不得使用。
3、混凝土浇注及振捣:铺设砼管道采用边浇筑边拆管的方法,浇筑砼采用斜面分层,用“由远至近、一个坡度、薄层浇筑、一次到顶”的方法,每作业面分前、中、后三排振捣砼,在出料口、坡角、坡中各配备1根振捣棒振捣,边浇筑边成型及抹平底板表面,标高、厚度采用水准仪定点测平,用小白线严格控制板面标高和表面平整,顶、底板砼振捣见下图;砼浇筑使用Ф50振捣棒,振捣时要做到“快插慢拔”,振捣延续时间以砼表面呈现浮浆和不再沉落、气泡不再上浮来控制,避免振捣时间过短和过长。
Ф50振捣棒有效半径R按30cm考虑,则振捣棒插点的移动距离不能大于其作用半径的1.5倍,即45cm;插点方式选用行列式或边格式,振捣时注意振捣棒与模板的距离,不准大于0.5R,即15cm,并避免碰撞钢筋、模板、预埋管;为使分层浇筑的上下层砼结合为整体,振捣时振捣棒要求插审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
编号015表C2-1工程名称交底日期施工单位分项工程名称混凝土交底提要基础底板混凝土施工技术交底交底内容:入下一层砼不少于5cm;砼浇筑过程中表面的泌水及时排入电梯井坑或集水坑内,用潜水泵抽走;砼浇筑过程中,钢筋工经常检查钢筋位置,如有移位,必须立即调整到位。

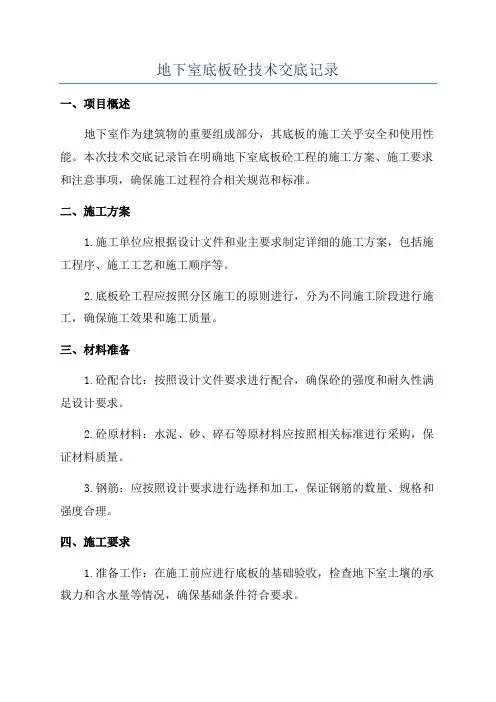

地下室底板砼技术交底记录一、项目概述地下室作为建筑物的重要组成部分,其底板的施工关乎安全和使用性能。
本次技术交底记录旨在明确地下室底板砼工程的施工方案、施工要求和注意事项,确保施工过程符合相关规范和标准。
二、施工方案1.施工单位应根据设计文件和业主要求制定详细的施工方案,包括施工程序、施工工艺和施工顺序等。
2.底板砼工程应按照分区施工的原则进行,分为不同施工阶段进行施工,确保施工效果和施工质量。
三、材料准备1.砼配合比:按照设计文件要求进行配合,确保砼的强度和耐久性满足设计要求。
2.砼原材料:水泥、砂、碎石等原材料应按照相关标准进行采购,保证材料质量。
3.钢筋:应按照设计要求进行选择和加工,保证钢筋的数量、规格和强度合理。
四、施工要求1.准备工作:在施工前应进行底板的基础验收,检查地下室土壤的承载力和含水量等情况,确保基础条件符合要求。
2.模板安装:按照设计要求和施工图纸,将底板的模板进行安装,确保模板的水平度和稳固性。
3.填充层施工:根据设计要求,在底板底部进行填充层的施工,填充层应均匀压实,确保底板的承载能力和稳定性。
4.钢筋安装:按照设计要求和施工图纸,在填充层上进行钢筋的安装,钢筋要按照设计要求的间距和位置进行安装,并使用钢筋连接件进行连接。
5.砼浇筑:在钢筋安装完成后,进行砼的浇筑,砼的浇筑应均匀、连续,并使用振捣器进行振捣,确保砼的密实度和均匀度。
6.养护:在底板浇筑完成后,应进行适当的养护,包括及时浇水、覆盖保护层等措施,确保砼的强度和耐久性。
五、安全措施1.施工人员应配备合格的操作证书和安全防护用具,如安全帽、安全鞋、手套等。
2.施工现场应设置安全警示标志,保持通道畅通,防止人员跌倒和物体滚落。
3.施工过程中,需严格控制混凝土泵的操作,确保泵车和输送管的稳定和安全。
六、施工质量检验1.模板安装质量检验:应检查模板的水平度、稳固性和垂直度,确保模板安装符合要求。
2.钢筋安装质量检验:应检查钢筋的位置、间距和连接质量,确保钢筋安装符合要求。
1
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。
2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
3、交底提要应根据交底内容把交底重要内容写上。

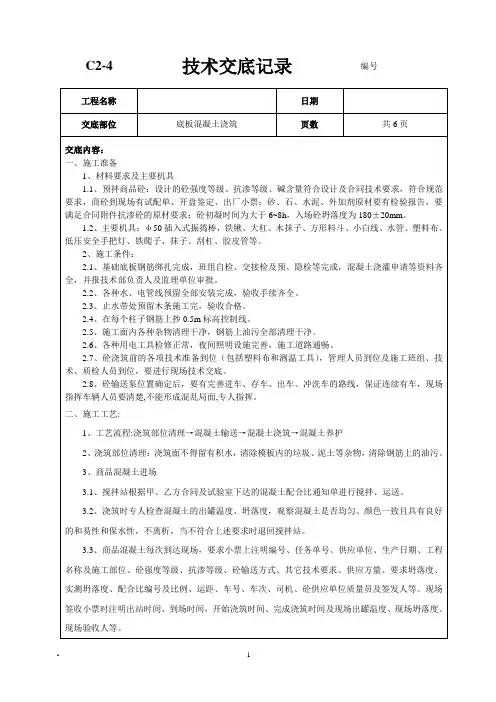

工程名称日期
交底部位底板混凝土浇筑页数共6页混凝土浇筑前先将模板底部杂质清除干净,从一端开始浇筑混凝土,每段导墙两边混凝土须同时浇筑,以免导墙模板偏移。
每层混凝土控制在300mm,用插入式振捣棒振捣,振捣棒插入下层深度大于50mm。
振捣棒插入点间距为振捣棒振捣半径的1.5倍,不大于800mm。
砼浇筑时注意控制振捣时间,振捣棒快插慢拔,振捣时间控制在20-30s,振捣至便面出现浮浆,不再出现气泡为止,振捣不留死角,钢筋密集区须做重点处理,不许漏过振。
振捣棒不得碰撞模板、管线及标记物,不得挤压钢筋。
墙顶砼应与模板平,并用木抹子压顺平,防止高低不齐,顶部疏松。
五、混凝土测温
(1)混凝土浇筑体在入模温度基础上的升温值不大于50℃
(2)混凝土浇筑体里表温差不大于25℃
(3)混凝土浇筑体的降温速率不大于2℃/d
(4)大体积混凝土浇筑体里表温差、降温速率及环境温度的测试,在混凝土浇筑后,每昼夜不用少于4次;入模温度每班不应少于2次,
(5)混凝土外表温度为混凝土表面以内50mm;混凝土底面温度为底板面上50mm;中间设置一点。
(6)底板测温设备采人工进行测温,测温点布置于柱墩范围,每个测温点埋设3根测温导线。
测温点布置剖面图。

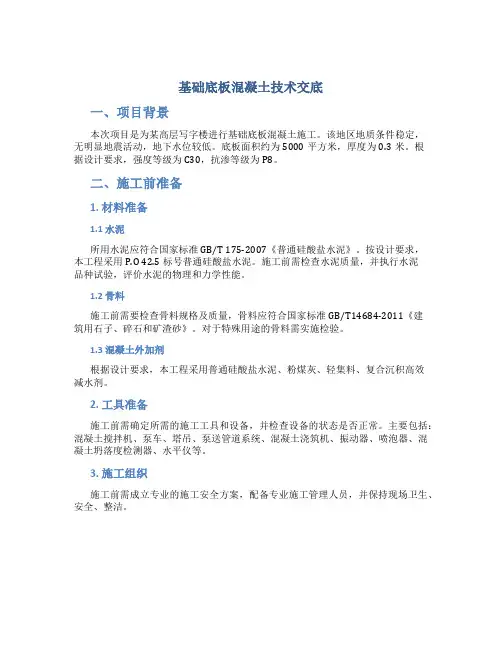

基础底板混凝土技术交底一、项目背景本次项目是为某高层写字楼进行基础底板混凝土施工。
该地区地质条件稳定,无明显地震活动,地下水位较低。
底板面积约为5000平方米,厚度为0.3米。
根据设计要求,强度等级为C30,抗渗等级为P8。
二、施工前准备1. 材料准备1.1 水泥所用水泥应符合国家标准GB/T 175-2007《普通硅酸盐水泥》。
按设计要求,本工程采用P.O 42.5标号普通硅酸盐水泥。
施工前需检查水泥质量,并执行水泥品种试验,评价水泥的物理和力学性能。
1.2 骨料施工前需要检查骨料规格及质量,骨料应符合国家标准GB/T14684-2011《建筑用石子、碎石和矿渣砂》。
对于特殊用途的骨料需实施检验。
1.3 混凝土外加剂根据设计要求,本工程采用普通硅酸盐水泥、粉煤灰、轻集料、复合沉积高效减水剂。
2. 工具准备施工前需确定所需的施工工具和设备,并检查设备的状态是否正常。
主要包括:混凝土搅拌机、泵车、塔吊、泵送管道系统、混凝土浇筑机、振动器、喷泡器、混凝土坍落度检测器、水平仪等。
3. 施工组织施工前需成立专业的施工安全方案,配备专业施工管理人员,并保持现场卫生、安全、整洁。
三、施工过程1. 混凝土搅拌1.在混凝土搅拌机中按照设计比例加入混凝土原材料,严格按照配合比进行搅拌。
2.在混凝土搅拌机开始搅拌后7min内,加入外加剂。
外加剂呈液态,加入量控制在混凝土总质量的1%左右。
3.严格控制混凝土搅拌时间,确保混凝土质量。
4.确认混凝土达到设计强度后再进行施工。
2. 混凝土浇筑1.按设计要求,先从底板的中心部分进行浇筑,由中心向外均匀地进行浇筑。
每次浇筑不得超过1.5米厚度,浇筑面积应控制在搅拌车可及范围之内。
2.控制浇筑速度和幅度,避免混凝土分层、脱水,向边界挤出不够。
3.及时对混凝土坍落度进行检测,在浇筑前、间隙及浇筑断面处进行检测,确保坍落度符合设计要求。
3. 混凝土养护1.浇筑结束后应立即施行保湿措施,保持混凝土表面充分湿润。

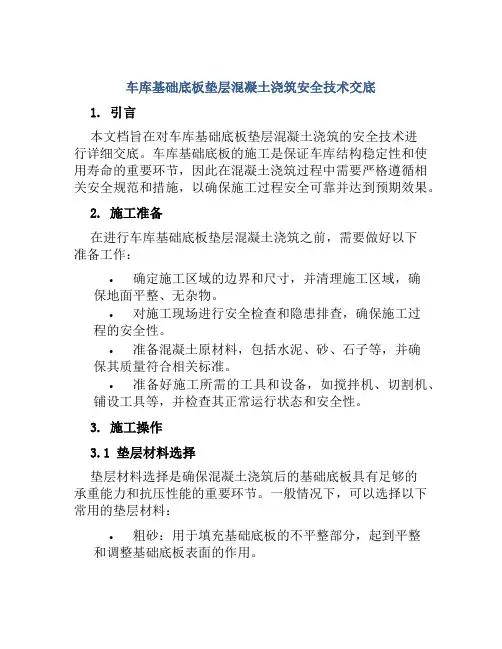

车库基础底板垫层混凝土浇筑安全技术交底1. 引言本文档旨在对车库基础底板垫层混凝土浇筑的安全技术进行详细交底。
车库基础底板的施工是保证车库结构稳定性和使用寿命的重要环节,因此在混凝土浇筑过程中需要严格遵循相关安全规范和措施,以确保施工过程安全可靠并达到预期效果。
2. 施工准备在进行车库基础底板垫层混凝土浇筑之前,需要做好以下准备工作:•确定施工区域的边界和尺寸,并清理施工区域,确保地面平整、无杂物。
•对施工现场进行安全检查和隐患排查,确保施工过程的安全性。
•准备混凝土原材料,包括水泥、砂、石子等,并确保其质量符合相关标准。
•准备好施工所需的工具和设备,如搅拌机、切割机、铺设工具等,并检查其正常运行状态和安全性。
3. 施工操作3.1 垫层材料选择垫层材料选择是确保混凝土浇筑后的基础底板具有足够的承重能力和抗压性能的重要环节。
一般情况下,可以选择以下常用的垫层材料:•粗砂:用于填充基础底板的不平整部分,起到平整和调整基础底板表面的作用。
•压实砂:用于填充基础底板的空隙,提高基础底板的密实度和承载能力。
•基床填料:用于填充基础底板的空隙,增加基础底板的稳定性和承载能力。
3.2 施工现场布置在进行混凝土浇筑之前,需按照以下步骤进行施工现场的布置:•设置安全警示标志,提醒他人注意施工区域的危险性,避免他人误入。
•在施工区域周围设置安全护栏,保护施工人员和周围环境的安全。
•设置施工通道和安全出口,确保施工人员的疏散通道畅通无阻。
3.3 混凝土浇筑过程以下是混凝土浇筑过程的详细步骤:1.混凝土调配:按照设计要求将水泥、砂、石子等原材料按比例混合调配。
2.混凝土搅拌:将调配好的原材料放入搅拌机中进行搅拌,搅拌时间一般为3至5分钟。
3.浇筑垫层:在基础底板上均匀铺设垫层材料,如粗砂等,用铺设工具进行平整和压实。
4.浇筑混凝土:将搅拌好的混凝土倒入浇筑区域,用切割机进行修整,确保混凝土表面平整。
5.混凝土抹平:使用抹刀对浇筑好的混凝土进行抹平,确保混凝土表面平坦。
基础混凝土技术交底记录模板一、质量目标:合格二、安全目标:轻伤负伤频率控制在5‰以内,杜绝重伤。
三、环境目标:采取有效措施,降低噪音、扬尘污染;2、节约能源,减少材料消耗。
四、施工以及主要技术措施:1.工艺流程:作业准备→浇筑与振捣→养护2.作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好。
使用木模板时应浇水使模板湿润。
柱子模板的扫除口应在清除杂物及积水后再封闭,并将墙根部松散混凝土剔掉清净。
3.混凝土浇筑与振捣的一般要求:3.1浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的1.25倍,最大不超过50cm。
3.2使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。
移动间距不大于振捣作用半径的1.5倍(一般为30~40cm)。
振捣上一层时应插入下层5cm,以消除两层间的接缝。
3.3浇筑混凝土应连续进行。
如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。
间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。
3.4浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土凝结前修正完好。
4.5剪力墙混凝土浇筑:4.5.1剪力墙浇筑混凝土前,先在底部均匀浇筑5cm厚与墙体混凝土成分相同的水泥砂浆,并用铁锹入模,不应用料斗直接灌入模内。
4.5.2浇筑墙体混凝土应连续进行,间隔时间不应超过2h,每层浇筑厚度控制在60cm左右,因此必须预先安排好混凝土下料点位置和振捣器操作人员数量。
4.5.3振捣棒移动间距应小于50cm,每一振点的延续时间以表面呈现浮浆为度,为使上下层混凝土结合成整体,振捣器应插入下层混凝土5cm。
振捣时注意钢筋密集及洞口部位,为防止出现漏振,须在洞口两侧同时振捣,下灰高度也要大体一致。
一、交底目的为确保底板砼浇筑施工过程中的安全,预防事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、适用范围本交底适用于底板砼浇筑的施工过程,包括模板工程、钢筋工程、砼浇筑、养护等环节。
三、交底内容1. 施工准备- 施工人员必须经过专业培训,熟悉施工图纸、施工方案和安全操作规程。
- 检查模板、支架的稳定性,确保其符合设计要求,并进行验收。
- 钢筋必须经验收合格,且位置准确,焊接牢固。
- 确保砼配合比正确,坍落度符合设计要求。
2. 模板工程- 模板安装前,必须进行检查,确保模板无变形、裂缝、翘曲等缺陷。
- 模板支架应稳固可靠,支承系统合理,防止因模板变形或支架失稳导致事故。
- 模板连接件应使用合格产品,确保连接牢固。
3. 钢筋工程- 钢筋绑扎应严格按照设计要求进行,确保钢筋间距、保护层厚度等符合规范。
- 钢筋焊接应使用合格设备和材料,焊接质量应符合国家标准。
- 钢筋加工前,应进行尺寸检查,确保加工尺寸准确。
4. 砼浇筑- 浇筑前,应检查模板、支架、钢筋等是否符合要求,确认无误后方可进行浇筑。
- 浇筑时应分层进行,每层厚度不宜超过30cm,并确保砼均匀浇筑。
- 使用泵送砼时,应确保输送管道畅通,防止堵塞。
- 浇筑过程中,应派专人指挥,确保浇筑顺序合理,避免碰撞模板和钢筋。
5. 养护- 砼浇筑完成后,应及时进行养护,保持砼表面湿润,防止开裂。
- 养护期间,应避免车辆、人员进入砼表面,防止破坏砼结构。
6. 安全注意事项- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 高处作业时,必须设置安全防护设施,如安全网、防护栏杆等。
- 严禁酒后作业、疲劳作业。
- 作业现场应保持整洁,防止滑倒、摔伤等事故发生。
四、应急措施1. 发生物体打击时,应立即组织人员撤离危险区域,并立即进行救治。
2. 发生坍塌事故时,应立即停止施工,迅速组织救援,并上报相关部门。
3. 发生触电事故时,应立即切断电源,并进行急救。
一、交底内容:施工准备:1.材料准备: 商品混凝土: 强度C30, 抗渗等级P6, 加强带: C25坍落度:140~160MM。
混凝土到现场后, 由试验员对坍落度进行测定。
如不合格立即由项目部管理人员签认后退场, 不能用在本工程上。
2、机具准备:塔吊2台、、灰斗、铁锹、振捣棒(4根50振捣棒, 1根30振捣棒)、木抹子、铁抹子、刮杠、塑料布、绝缘手套、绝缘鞋、钢丝刷等。
3.技术准备:《混凝土施工方案》编制完毕并通过审批, 项目部召开专题会议, 向管理人员进行方案交底, 向操作人员进行专门技术交底。
4、人力准备:基础底板混凝土浇筑指挥小组组长: 项目经理副组长:生产经理, 总工地泵负责人: 班组队长现场质量巡视: 质检员现场测量检测: 测量员试验负责人: 试验员机械负责人: 工长二、临电负责人: 电工作业条件:1.浇筑前铺好人行马道, 以便人员行走, 准备好所有机具, 并检查其与否可用或漏电, 若有坏掉旳立即换上备用机具或现场修理。
由专职电工检查电源等关键部位。
2.底板旳500mm控制线已完毕, 并做好标识, 保证底板旳标高。
3.底板内旳垃圾、木片、刨花、锯屑、泥土和钢筋上旳油污等杂物, 应清除洁净。
4、工程部人员熟悉现场状况, 协调车辆进出, 维持现场秩序, 施工队应在出入口设一名调度人员, 作业面及地泵、汽车泵应具有有效旳联络措施, 全场设一名总调度员。
5.浇筑前, 要作好劳动力和材料旳准备工作, 保证施工旳顺利进行。
6.开盘时间前一小时内各有关人员须做好各项准备待命。
7、安全人员做好现场工人安全教育, 并检查泵管等存在安全隐患旳部位, 排除不安全原因。
夜间打灰要有足够旳低压照明设备。
8、需浇筑底板旳模板、钢筋、预埋件及管线等所有安装完毕, 经检查符合设计规定, 并办完隐、预检手续以及会签记录并报旁站监理告知书。
9、工长根据规定作好安全交底, 混凝土浇灌申请书已被同意。
10、打灰之前后浇带、施工缝检查合格。
