底板垫层砼技术交底
- 格式:doc
- 大小:41.50 KB
- 文档页数:2
交底内容:(一)材料规定1、混凝土:按设计规定C20。
(二)重要机具汽车泵、振捣器、铁滚筒、铁锹、刮杠、木抹子、铁抹子、抹光机、三级电箱、线缆、10米卷尺、LED照灯。
作业条件1、基础轴线尺寸、基底标高和地基压实度通过检查,办完隐检手续。
2、检查模板并清理模板内残留杂物,办完预检手续。
3、砼上口旳标志已完毕,在基础范围每隔2.5m设一种水平桩。
4、汽车泵、振捣器等机械设备应经检查、维修,保证浇筑过程顺利进行。
5、检查电源、线路,并做好照明准备工作。
6、配齐所有管理人员和施工人员,并对所有人员进行技术交底、安全交底。
7、人员行走旳马道须支设牢固,并经安所有门验收。
浇筑前清整现场道路,保证混凝土运送畅通。
8、现场提前半天洒水湿润。
(四)操作工艺1、混凝土采用罐车运送,塌落度符合混凝土申请单,现场砼旳塌落度控制在±20mm,运送到现场时不产生明显离析现象,不得有水泥砂浆流失。
2、混凝土基本掏平后,使用振捣器振捣,通过观测(砼表面泛出浆、不再明显下沉、不再出现气泡)来确定振捣时间;振捣后,采用铁滚筒拖1—2遍。
3、浇筑砼旳过程中应派专人看护模板,发现模板有变形、位移时立即停止浇筑,并在已浇筑旳混凝土终凝前修整完好,再继续浇筑。
振捣时须保证砼填满、填实。
4、砼振捣密实后,根据水平桩,用3m刮杠四面刮平,用抹子搓平并压光。
在收面完毕后2—3小时,采用抹光机提浆收面。
5、混凝土终凝后来进行浇水养护7天。
质量原则1、基本项目:砼应振捣密实,不得有蜂窝、孔洞、麻面、缝隙、夹渣层等缺陷。
2、容许偏差表:(mm)(六)成品保护1、侧面模板应在砼强度能保证其表面及棱角不因拆模板而受损伤时方可拆模,一般为一天左右。
2、已浇筑砼要加以保护,必须在砼到达1.2Mpa后来,方准在上面施工及来往行人,在砼表面不得出现脚印。
垫层混凝土施工技术交底一、工程概述本工程位于_____,总建筑面积为_____平方米。
本次施工的垫层混凝土主要用于基础底面的找平与保护,为后续的基础施工提供良好的基础条件。
二、施工准备1、材料准备(1)水泥:选用_____品牌的普通硅酸盐水泥,强度等级为_____,应有出厂合格证及复试报告。
(2)砂:采用中砂,含泥量不大于_____%。
(3)石子:选用粒径为_____mm 的碎石,含泥量不大于_____%。
(4)水:使用洁净的自来水。
2、主要机具(1)混凝土搅拌机:_____型号,数量_____台。
(2)运输车辆:_____辆。
(3)平板振动器:_____台。
(4)铁锹、刮杠、抹子等工具若干。
3、作业条件(1)基槽已验收合格,并办理完隐检手续。
(2)水平控制桩已测设完毕,并做好保护。
(3)模板已支设完毕,并经过检查验收。
三、施工工艺流程1、测量放线根据设计图纸,在基槽内放出垫层的边线和标高控制点,并用红油漆做好标记。
2、模板支设在基槽周边支设模板,模板采用_____材料,模板的高度应与垫层的厚度相同,模板应支设牢固,防止在浇筑混凝土时发生变形和位移。
3、混凝土搅拌(1)严格按照配合比进行配料,计量要准确。
(2)搅拌时间应不少于_____分钟,确保混凝土搅拌均匀。
4、混凝土运输混凝土运输采用_____运输方式,运输过程中应防止混凝土离析和漏浆。
5、混凝土浇筑(1)将混凝土倒入基槽内,从一端开始,连续浇筑,不留施工缝。
(2)用平板振动器振捣密实,振捣时间以混凝土表面不再冒气泡、泛出水泥浆为准。
6、表面抹平振捣完成后,用刮杠刮平,再用抹子抹平,保证表面平整度符合要求。
7、养护混凝土浇筑完成后,应在_____小时内进行覆盖和浇水养护,养护时间不少于_____天。
四、质量标准1、主控项目(1)混凝土所用的原材料及配合比应符合设计要求。
(2)混凝土的强度等级应符合设计要求,试件应在浇筑地点随机抽取。
2、一般项目(1)混凝土表面应平整、密实,不得有蜂窝、麻面、裂缝等缺陷。
安全技术交底(基础垫层砼浇筑)篇一:流程式(一)施工前的准备工作1. 确认基础垫层砼浇筑的施工位置和平整度要求。
2. 清理施工现场,确保无杂物。
3. 检查施工设备和工具,确保正常运行。
(二)施工材料的准备1. 碎石、河沙等材料的交货验收。
2. 检查和保养搅拌机、输送泵等设备。
3. 准备混凝土、外加剂等施工材料。
(三)施工人员的安全培训1. 培训施工人员关于基础垫层砼浇筑的安全操作方法。
2. 培训施工人员关于使用工具和设备的注意事项。
3. 培训施工人员关于应急情况的处理方法。
(四)施工现场的防护措施1. 制定施工现场的警示标志和围挡设置方案。
2. 安装临时围栏,保护施工现场的安全。
3. 配备遮阳罩和安全帽等个人防护装备。
(五)基础垫层砼浇筑施工的步骤1. 清理基础垫层砼浇筑位置的杂物和灰尘。
2. 布置钢筋网和绑扎钢筋。
3. 搅拌混凝土和外加剂,确保混凝土的质量。
4. 运送混凝土到浇筑位置。
5. 进行砼浇筑,按设计要求进行均匀浇筑。
6. 进行养护措施,保证砼的强度和稳定性。
(六)施工结束后的清理工作1. 清理施工现场和设备,确保无残留物。
2. 对施工设备进行维护保养。
3. 做好施工记录,以备后续使用。
附注:1. 本文档涉及附件:施工现场平面图、基础垫层砼浇筑施工方案。
2. 法律名词及注释:无篇二:描述式本文档为基础垫层砼浇筑安全技术交底,范本如下:1. 施工前的准备工作在进行基础垫层砼浇筑之前,需进行以下准备工作:1.1 确认施工位置和平整度要求,避免误操作。
1.2 清理施工现场,保证无杂物,避免影响施工质量。
1.3 检查施工设备和工具,确保其正常运行,减少故障发生。
2. 施工材料的准备为保证基础垫层砼浇筑的质量,需进行以下材料的准备:2.1 碎石、河沙等材料的交货验收,确保质量合格。
2.2 检查和保养搅拌机、输送泵等设备,确保其正常使用。
2.3 准备混凝土、外加剂等施工材料,确保配比准确。
3. 施工人员的安全培训为确保施工人员的安全,需进行以下安全培训:3.1 培训施工人员关于基础垫层砼浇筑的安全操作方法,减少事故的发生。

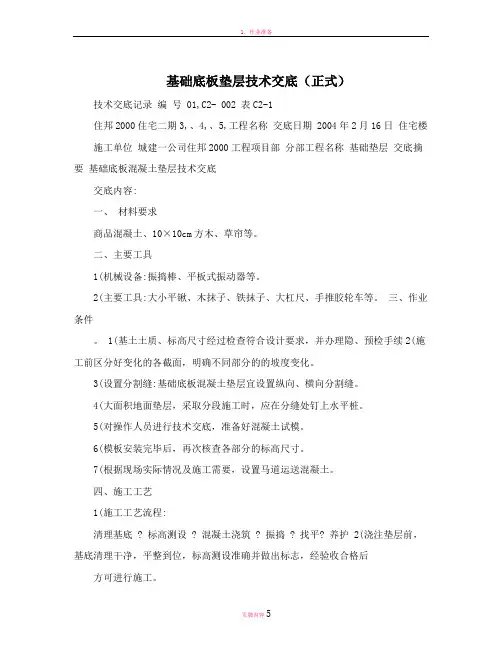

基础底板垫层技术交底(正式)技术交底记录编号 01,C2- 002 表C2-1住邦2000住宅二期3,、4,、5,工程名称交底日期 2004年2月16日住宅楼施工单位城建一公司住邦2000工程项目部分部工程名称基础垫层交底摘要基础底板混凝土垫层技术交底交底内容:一、材料要求商品混凝土、10×10cm方木、草帘等。
二、主要工具1(机械设备:振捣棒、平板式振动器等。
2(主要工具:大小平锹、木抹子、铁抹子、大杠尺、手推胶轮车等。
三、作业条件。
1(基土土质、标高尺寸经过检查符合设计要求,并办理隐、预检手续2(施工前区分好变化的各截面,明确不同部分的的坡度变化。
3(设置分割缝:基础底板混凝土垫层宜设置纵向、横向分割缝。
4(大面积地面垫层,采取分段施工时,应在分缝处钉上水平桩。
5(对操作人员进行技术交底,准备好混凝土试模。
6(模板安装完毕后,再次核查各部分的标高尺寸。
7(根据现场实际情况及施工需要,设置马道运送混凝土。
四、施工工艺1(施工工艺流程:清理基底 ? 标高测设 ? 混凝土浇筑 ? 振捣 ? 找平? 养护 2(浇注垫层前,基底清理干净,平整到位,标高测设准确并做出标志,经验收合格后方可进行施工。
3(将垫层周围支好模,模板采用10×10cm方木,方木外侧用钢管和钢筋短棍支撑牢固。
做好4×4M范围标高控制桩,拉水平线控制垫层标高。
4(基础底板采用商品混凝土,其强度等级C15,垫层厚度为100mm。
5(3、4,楼深基础底板垫层顶面标高为 -14.700 m ;5,楼深基础底板垫层顶面标高为 -16.850m;除3,、4,、5,楼主楼外,其它基础底板垫层标高为,13.800m ;3、4,楼电梯井承台垫层顶面标高为- 16.400 m ;5,电梯井承台垫层顶面标高为-18.350m。
6(表面处理:?电梯井、积水坑坡面,1800与900变换的坡面处7(混凝土浇筑:当泵车输送管达不到浇筑地点时,使用手推车或机动翻斗车运至浇筑地点。
地下室底板砼技术交底记录一、项目概述地下室作为建筑物的重要组成部分,其底板的施工关乎安全和使用性能。
本次技术交底记录旨在明确地下室底板砼工程的施工方案、施工要求和注意事项,确保施工过程符合相关规范和标准。
二、施工方案1.施工单位应根据设计文件和业主要求制定详细的施工方案,包括施工程序、施工工艺和施工顺序等。
2.底板砼工程应按照分区施工的原则进行,分为不同施工阶段进行施工,确保施工效果和施工质量。
三、材料准备1.砼配合比:按照设计文件要求进行配合,确保砼的强度和耐久性满足设计要求。
2.砼原材料:水泥、砂、碎石等原材料应按照相关标准进行采购,保证材料质量。
3.钢筋:应按照设计要求进行选择和加工,保证钢筋的数量、规格和强度合理。
四、施工要求1.准备工作:在施工前应进行底板的基础验收,检查地下室土壤的承载力和含水量等情况,确保基础条件符合要求。
2.模板安装:按照设计要求和施工图纸,将底板的模板进行安装,确保模板的水平度和稳固性。
3.填充层施工:根据设计要求,在底板底部进行填充层的施工,填充层应均匀压实,确保底板的承载能力和稳定性。
4.钢筋安装:按照设计要求和施工图纸,在填充层上进行钢筋的安装,钢筋要按照设计要求的间距和位置进行安装,并使用钢筋连接件进行连接。
5.砼浇筑:在钢筋安装完成后,进行砼的浇筑,砼的浇筑应均匀、连续,并使用振捣器进行振捣,确保砼的密实度和均匀度。
6.养护:在底板浇筑完成后,应进行适当的养护,包括及时浇水、覆盖保护层等措施,确保砼的强度和耐久性。
五、安全措施1.施工人员应配备合格的操作证书和安全防护用具,如安全帽、安全鞋、手套等。
2.施工现场应设置安全警示标志,保持通道畅通,防止人员跌倒和物体滚落。
3.施工过程中,需严格控制混凝土泵的操作,确保泵车和输送管的稳定和安全。
六、施工质量检验1.模板安装质量检验:应检查模板的水平度、稳固性和垂直度,确保模板安装符合要求。
2.钢筋安装质量检验:应检查钢筋的位置、间距和连接质量,确保钢筋安装符合要求。
一、材料要求:1、底板垫层采用商品混凝土,采用粗砂。
砂、石经试验室试验合格。
2、控制石子、砂子的含泥量不超过1%和3%,且不得含有其他杂质。
3、坍落度要求为:混凝土坍落度控制在160-180mm之间,混凝土坍落度的允许偏差值控制在±20mm范围之内。
4、水泥具有出厂合格证,并经试验合格。
5、施工期间,要根据天气及材料等实际情况,及时调整施工配比,并且避免在雨天施工。
二、施工准备:1、指派专人提前收听天气预报,尽量避免雨天施工,对雨天及其他恶劣天气有所准备,提前准备防雨、养护材料,做好混凝土的防雨、养护工作。
2、各种施工机具落实到位,对各种机具进行检修检验,避免施工中出现机器故障,造成不必要的停工。
3、砼采用商品混凝土,提前一天向混凝土搅拌站报砼的供应时间、数量、强度等级、供应速度等相关信息。
4、保证水、电、照明不中断,保证夜间照明系统的正常。
5、作好班前技术交底,使操作工人明白技术要求。
在浇筑混凝土前与土建队确定工人分工,人员配置合理,每次值班人员含电工一名,岗位人员落实到位,责任到人,针对混凝土浇筑采取必要的安全措施,避免发生意外,影响施工。
6、配合质量检查员及监理工程师等检查人员对基坑进行验槽检查,验收合格后方可施工。
7、浇筑混凝土前的项目部确定主要管理人,负责现场施工、砼供应等工作;项目部主要领导要在现场值班。
三、机具设备:采用汽车泵进行砼浇筑,同时配备手推车、铁锹、铁抹子、木方、木抹子、平板振捣器等。
四、施工工艺:1、基底处理:基坑开挖至设计标高,表面平整、将浮土清除干净,如有超挖部位用级配砂石填平。
经由监理、设计及质检站人员验收合格后,方准施工垫层砼。
2、放线:对基础垫层位置进行测量放线,明确砼浇筑位置。
3、浇筑:用汽车泵进行浇筑,100mm厚C15混凝土振实采用平板振捣器及人工用抹子振捣密实,施工人员由测量人员配合用水准仪进行找平及核实标高,找平后在砼初凝前底层用木抹子搓平压实。
一、交底目的为确保垫层砼浇筑施工过程中的安全,降低事故发生风险,特进行安全技术交底,要求全体施工人员认真学习和执行。
二、交底内容1. 施工人员要求(1)所有参与垫层砼浇筑的施工人员必须具备相应的资质和技能,持有有效的操作证。
(2)施工人员进入施工现场必须穿戴好安全帽、安全带、防滑鞋等个人防护用品。
2. 施工现场环境要求(1)施工现场应保持整洁、有序,道路畅通,无障碍物。
(2)施工区域应设置安全警示标志,夜间施工应有足够的照明。
3. 施工材料与设备要求(1)垫层砼应符合设计要求,确保强度、耐久性等指标。
(2)使用泵送砼时,输送管道应畅通,无堵塞,管道支架要牢固。
(3)振捣设备应安全可靠,操作人员应熟悉设备性能及操作规程。
4. 施工操作要求(1)浇筑前,应检查模板、支架的稳定性,确保无变形、倾斜等现象。
(2)浇筑过程中,应严格按照施工设计要求进行,不得擅自变更。
(3)泵送砼时,输送管道头应紧固可靠,不漏浆,安全阀完好。
(4)振捣时,操作人员应穿戴绝缘手套、绝缘鞋,防止触电。
(5)浇筑过程中,如发现异常情况,应立即停止施工,查找原因并采取措施解决。
5. 施工安全注意事项(1)浇筑过程中,严禁人员进入模板、支架下方作业。
(2)浇筑完毕后,应立即进行养护,防止砼开裂。
(3)夜间施工时,照明行灯电压不得大于36V,确保施工人员安全。
(4)雨季施工时,注意电气设备的防雨、防潮、防触电。
(5)施工过程中,如发现安全隐患,应立即停止施工,报告相关部门进行处理。
三、交底要求1. 施工人员应认真学习安全技术交底内容,确保掌握各项安全要求。
2. 施工现场负责人应加强对施工人员的安全教育,确保安全措施落实到位。
3. 施工过程中,如发现安全隐患,应立即采取措施进行整改,确保施工安全。
4. 施工完成后,对施工过程进行总结,对存在的问题进行整改,提高施工安全水平。
四、附则本安全技术交底自发布之日起执行,如遇特殊情况,可根据实际情况进行调整。
