安措费统计 明细表
- 格式:docx
- 大小:55.01 KB
- 文档页数:4
安全措施费审批单单位名称:中国十五冶习水二郎电厂项目部编号:001#申请事由:安全措施费工程名称:习水二郎电厂﹙4×660MW﹚新建工程1、2号机组主厂房工程投入的安全措施费情况:2014年4月份,我项目部在安全生产,文明施工过程中,投入了大量的安全宣传及警示牌,安全平网及立网也满铺到位,购置了大量的安全带及脚手板确保了作业人员安全,施工用配电箱标准规范,安全文明施工小分队确保了施工现场文明、卫生,4月份,我项目部共计投入各种安措费用:271955元整。
申请单位(章):项目经理:安监部长:年月日监理部意见:监理单位(章):安全监理:安全副总监:年月日安全与工程部审核意见:安全主管:计财部审核意见:计财部:年月日工程公司项目部审批意见:工程公司项目部(章)副/总经理:年 月 日 项目公司意见:项目公司公章 审核: 批准: 年 月 日安全生产费用使用情况统计表单位:中国十五冶习水二郎电厂项目部 ( 2014 年 04月)类型项目具体说明投入项目投入数量 投入总价 (元) 合计(元)一、文明施工与环境保护安全标志、宣传牌1、2号机四批27433元 27433元二、现场维护钢管1、2号机 15吨 52500元 52500元 扣件 1、2号机 2300个 13800元 13800元 密目网1、2号机1000张50000元50000元兜网1、2号机500张30000元30000元油漆施工现场100公斤900元900元三、厂容厂貌工作服作业人员60套5100元5100元安全文明小分队小分队人员5人14400元14400元四、现场防火灭火器施工现场30套4200元4200元消防铲、斧、桶施工现场5套件600元600元五、施工现场临时用电标准配电箱施工现场6台4200元4200元电缆线施工现场2卷1542元1542元电焊线施工现场1卷2080元2080元六、安全生产宣传、教育、培训安全知识竞赛施工现场40人3100元3100元安全生产教育、培训全体人员400人800元800元七、安全施工木跳板1、2号机600块36000元36000元木方1、2号机6m³10200元10200元安全帽全体人员60顶1800元1800元安全带高空作业60付1800元1800元防滑鞋高空作业60双3600元3600元对讲机起重机人员5对4000元4000元八、安全设施及特种设备检测检验特种设备检测检验塔、龙门吊4台3900元3900元安全设施检测检验钢管、扣件合计271955元271955元安全生产费用使用情况明细表单位:中国十五冶习水二郎电厂项目部(2014 年04月)序号费用类别及费用项目数量单价(元) 总价(元) 备注一文明施工与环境保护1 安全标志、宣传牌274331.01 铝朔板警示牌12 20 2401.02 4号旗、双面印 2 75 1501.03 水泥罐喷字 6 120 7201.04 铝板车贴标识牌20*30 12 25 3001.05 车贴、电源箱,2大四小张 1 961.06 操作规程、车贴KT板50-70 1 401.07 配电箱车贴120-60 1 40 401.08 配电箱门、顶、彩钢板制作安装 1 1601.09 地下电缆标识牌12 20 2401.10 油罐车喷字“禁止烟火” 1 1201.11 测量点30*40铁牌 3 25 751.12 标识牌40*60 4 24 961.13 标识牌40*50 25 20 5001.14 扎带25CM 18 3 541.15 公司吊牌 1 200 2001.16 警戒线 2 18 361.17 扎带 1 20 201.18 钢管32、号旗6m 10 601.20 停车区木牌 1 50 501.21 现场警示牌 6 600 36001.22 现场横幅 4 100 4001.23 广告制作费清单一5231 附页一1.24 广告制作费清单二15005 附页二二现场维护1 钢管15T 3500 525002 扣件2300个 6 138003 密目网1000张50 500004 兜网500张60 300005 油漆100kg 9 900三厂容厂貌1 工作服60套85 51002 安全文明小分队5人2880 14400四现场防火1 灭火器30套140 42002 消防铲、斧、桶5套件30 600 五施工现场临时用电1 标准配电箱6台700 42002 电缆线2卷771 15423 电焊线1卷2080 2080 六安全生产宣传、教育、培训1 安全知识竞赛40人31002 安全生产教育、培训400人800 七安全施工1 木跳板600块60 360002 木方6m³1700 102003 安全帽60顶30 18004 安全带60副30 18005 防滑鞋60双60 36006 对讲机5对800 4000 八安全设施及特种设备检测检验特种设备检测检验(塔、龙门4台3900 1吊)安全设施检测检验(钢管、扣2件)合计271955项目经理: 项目章:Welcome To Download !!!欢迎您的下载,资料仅供参考!。
安全生产文明施工措施费用明细台账工程名称:长庆·陇东佳园—日欣园、月华轩住宅楼工程三标段序号项目单位数量单价/元合计一、劳动防护用品1 安全帽顶135 25 33752 安全带个20 30 6003 安全网张15000 15 2250004 安全绳米2000 30 600005 绝缘手套双500 5 25006 绝缘鞋双30 40 12007 口罩个30 5 1508 工作服套20 165 33009 劳保鞋双15 50 75010 焊工防护面罩个10 20 20011 雨鞋双120 35 420012 雨衣套130 40 520013 员工现场饮用水项 3 600 180014二、安全生产1 安全资料的编制项 1 500 5002 电脑、打印、纸张套 5 5000 250003 安全施工标志个80 20 1600宣传栏、报刊、标语做喷㎡400 15 6000 4绘三、施工安全用电费用1 标准化电箱个12 2000 240002 电器漏电保护装置个12 240 28803 外电防护措施项 5 2000 100004 电源线路敷设m 600 170 102000四、起重设备及施工机具安全防护设施费1 防护棚设施费㎡400 80 320002 对讲机台10 500 5000电器机械设备接地零线费项10 80 800 3用五、文明施工1 七牌一图套8 180 14402 项目岗位职责牌套8 20 1603 修建办公设施㎡432 280 1209604 做围墙㎡90 100 90005 场地硬化m3420 345 1449006 办公设施购置套10 3000 300007 卫生间㎡40 280 112008 仓库㎡60 280 168009 泥浆处理费次10 800 8000六、消防设施、消防器材及保健急救措施1 ABC灭火器设置只12 80 9602 急救药箱只 1 800 8003 灭火器个12 150 1800七、警示设施费用1 警示设施费用项 1 2000 2000八、应急措施费2 抢险应急措施费项 1 2000 2000九、人身意外伤害保险费3 人身意外伤害保险费项 1 42000 42000各项目合计总价910075(玖拾壹万零柒拾伍元整)施工单位:甘肃宏达路桥建设集团有限公司编制人:孙建华编制日期:2015 年5 月10 日长庆·陇东佳园—日欣园、月华轩住宅楼工程三标段文明施工措施费用明细台账长庆·陇东佳园—日欣园、月华轩住宅楼工程三标段项目部2015年6月25日Welcome To Download !!!欢迎您的下载,资料仅供参考!。
安措费表及安措费范围全集文档(可以直接使用,可编辑实用优质文档,欢迎下载)编号:编号:项目负责人:项目技术负责人:安全资料管理人员:年月日建筑施工安全文明(环保)技术措施费用计划项目名录1. 安全技术1.1 施工电气机械设备安全防护设施1.1.1 电气设备机械附加的安全防护装置:电锯防护罩、挡板、分料器;平刨护手装置、限位开关、漏电保护器、空载降压保护器、防触电保护器、接零(接地)保护装置、应急照明灯、行灯低压变压器;配电总箱、分箱、开关箱及电器件等。
1.1.2 垂直运输起重设备各种防护装置及保险装置:吊钩保险、卷筒保险、安全卡环、安全门、限位器;避雷针及接地保护装置、起重钢丝防坠断绳装置等;1.1.3 各类机械设备的通讯信号装置:自动联锁装置、对讲机、电铃、电脑探头显示器等;1.1.4 压力容器及防爆机械的保险装置和信号装置:安全阀、减压阀、水位表、压力计、气压表、防震圈(帽)等;1.1.5 监视监测仪器:接地电阻测试仪、绝缘电阻测试仪、漏电保护监测仪、噪声监测声级计、扣件力矩扳手、有害气体监测仪等;1.1.6 特种机械设备监测检验费、检修费。
1.2 施工现场防护设施1.2.1 各类机械防护棚、隔离防护栏、金属网、安全防护门、作业平台、防雨棚(罩)等;1.2.2 变配电室、电工值班室;1.2.3 悬挑式钢平台、硬质安全通道防护棚、外电防护隔离屏障、移动式平台架等;1.2.4 施工作业面、邻边洞口交叉作业区防护:防护棚、工具式栅栏门、盖板等;1.2.5 深基坑(槽、井)及攀登高处作业:爬梯、升降梯、简易直梯、上人马道、便桥等。
1.3 安全防护用品:安全帽、安全带(绳)、安全网(平立网)、钢丝网、绝缘鞋(靴)、绝缘手套、焊接护目镜(罩)、防噪声耳塞(罩)、防尘面具(口罩)、防毒面具(罩)、工作服(帽)、特殊作业防护服装、防寒服等。
1.4 施工场区内危险处所设置的符合国标16179—1996《安全标志使用导则》的各种安全标志牌等。

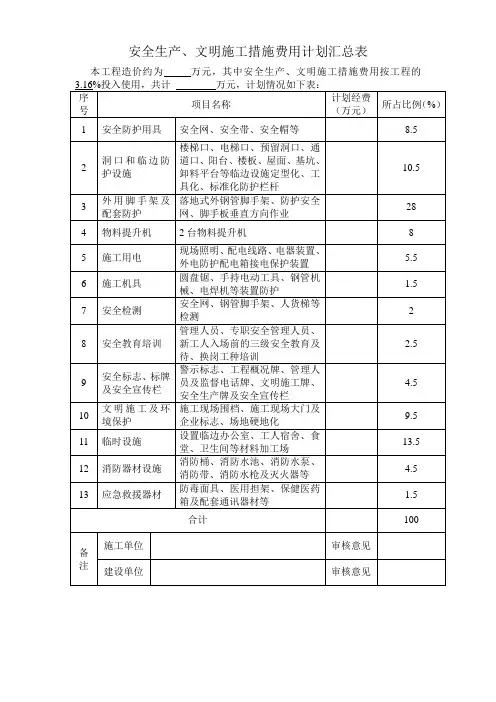

工程名称一、安全防护措施费用二、文明施工与环境建设保护费用安全生产、文明施工措施费用计划表编号:数量金额相关票据(元)证号安全帽安全防安全带、安全服装、安全胶鞋等个人防护用品护用具安全网安全检测费用及其他标准配电箱电缆漏电保护器临时架设临时用电线路的电杆、横担、瓷夹、用电瓷瓶等外电防护设施安装、搭设、拆除人工费其他钢管扣件外防护脚手板架体和洞口与密目式安全网临边防定型工具式防护护设施安全设施搭设、拆除人工费安全检测费及其他建筑施工起重建筑用塔式起重机、施工升降机、物料提设备配升机等起重设备安全防护设施费用套防护设施灭火器消防锹、消防钩、消防钳等消防消防用钢管、配件等器材消防管道安装、拆卸人工费其他安全警示标志牌现场围挡、大门五牌一图企业标志工程名称二、文明施工与作业环境建设维护费用三、安全教育培训费用四、应急救援五、其他安全生产、文明施工措施费用计划表编号:数量金额相关票据证号(元)地面硬化排水设施场容场貌绿化其他材料标牌材料堆放材料库房易飞扬颗粒建筑材料等覆盖措施垃圾箱或桶、垃圾池密闭垃圾站垃圾清运垃圾管道运输设施日常垃圾清理费用专职安全管理人员继续教育培训学习的费用日常教育特种作业人员培训继续教育学习的费用日常教育员工日常安全培训的费用农民工夜校或教育场劳务人员日常安全所培训的费用培训用桌子、椅子、电视以及书籍资料等应急救援人员培训费用药品担架应急救援通讯工具器材演练费用其他安全检查、评价费用安全检查时用于悬挂的标语和展示的标牌等其他安全活动费用总计项目负责人:项目技术负责人:安全资料管理人员:年月日建筑施工安全文明(环保)技术措施费用计划项目名录1.安全技术1.1 施工电气机械设备安全防护设施1.1.1电气设备机械附加的安全防护装置:电锯防护罩、挡板、分料器;平刨护手装置、限位开关、漏电保护器、空载降压保护器、防触电保护器、接零(接地)保护装置、应急照明灯、行灯低压变压器;配电总箱、分箱、开关箱及电器件等。

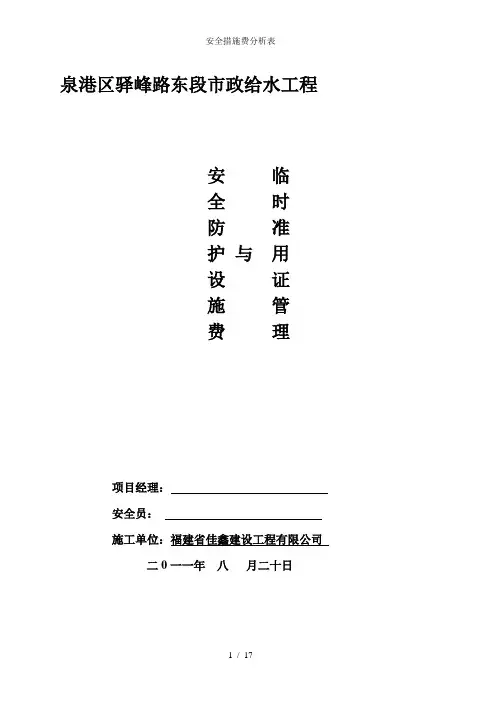

泉港区驿峰路东段市政给水工程安临全时防准护与用设证施管费理项目经理:安全员:施工单位:福建省佳鑫建设工程有限公司二0一一年八月二十日目录(一)安全防护、临时设施费与准用证管理理度(二)安全防护、临时设施费统计表(三)安全防护、临时设施费统计表安全防护、临时设施费与准用证管理理制度工程名称:泉港区驿峰路东段市政给水工程一、安全防护、临时设施费管理制度为了更好的管理安全防护、临时设施费用,施工现场必须制定行之有效的管理制度,制度的内容包括:(一)开工前施工组织设计中要编制安全防护用具及临时设施费用使用计划。
(二)工地积极开展施工现场防护用具打假工具。
1、要提高认识,施工现场的安全防护用品、用具、防护设施是建筑工人生命的护身法宝。
工地上使用伪劣产品,就等于施工现场设置了不安全隐患,这是血的教训,因此打假本身就的保护建筑工人的生命安全。
2、加强领导,依照我国的法律、企业有权力、有责任开展打假活动、协助有关部门打击假冒伪劣产品,施工现场要建立以工地负责人、采购、安全等人员为主的打假领导小组,分工明确、落实责任。
3、把好采购供应关,企业购买防护用具及机械设备应到省、地市安全管理部门指定地点,购买,经省、市推存的具有准用证的产品,要防止购买假冒伪劣产品,特别是到工地推销的产品多数是假冒伪劣产品。
(三)把好使用关,要正确使用,安全防护用品和安全设施,确保施工人员的安全。
(四)要积极做工作,争取建设单位的理解,获得多一些的资金,把安全工作做好。
(五)按规定及时填写“安全防护及临时设施费统计表”该表主要是为了考核安全防护用具及临时设施费用的使用情况,该表由防护用具管理人员填写,安全员负责监督。
二、“安全准用证”管理制度“安全准用证”的起用将对我省的安全管理起到重大的作用,为此要加强对安全准用证使用的管理。
施工现场要制定使用和管理制度,其内容。
(一)提高认识坚持准用证制度。
(二)不买、不租、不使用无准用证的安全防护用具及机械设备。

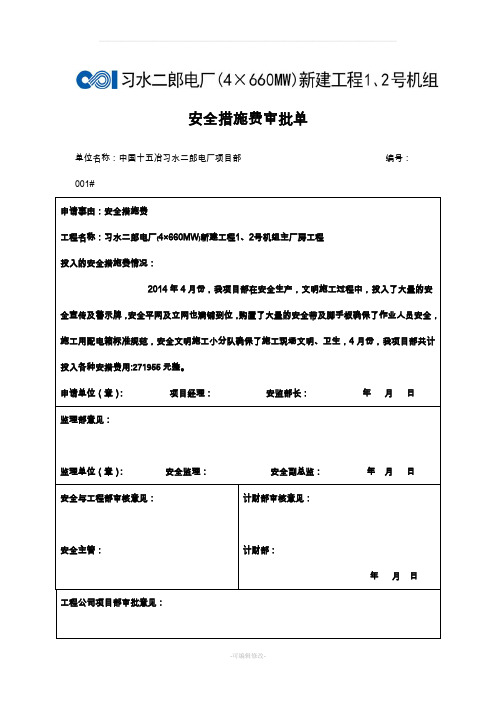

安全措施费审批单
单位名称:中国十五冶习水二郎电厂项目部编号:001#
申请事由:安全措施费
工程名称:习水二郎电厂﹙4×660MW﹚新建工程1、2号机组主厂房工程
投入的安全措施费情况:
2014年4月份,我项目部在安全生产,文明施工过程中,投入了大量的安全宣传及警示牌,安全平网及立网也满铺到位,购置了大量的安全带及脚手板确保了作业人员安全,施工用配电箱标准规范,安全文明施工小分队确保了施工现场文明、卫生,4月份,我项目部共计投入各种安措费用:271955元整。
申请单位(章):项目经理:安监部长:年月日
监理部意见:
监理单位(章):安全监理:安全副总监:年月日
安全与工程部审核意见:安全主管:计财部审核意见:
计财部:
年月日
工程公司项目部审批意见:
工程公司项目部(章)副/总经理:年月日
项目公司意见:
项目公司公章审核:批准:年月日
安全生产费用使用情况统计表
单位:中国十五冶习水二郎电厂项目部( 2014 年 04 月)
类型项目
具体说明
投入项目投入数量投入总价(元)合计(元)一、文明施工与
环境保护
安全标志、宣传牌1、2号机四批27433元27433元
二、现场维护钢管1、2号机15吨52500元52500元扣件1、2号机2300个13800元13800元密目网1、2号机1000张50000元50000元兜网1、2号机500张30000元30000元油漆施工现场100公斤900元900元
三、厂容厂貌
工作服作业人员60套5100元5100元
安全文明小分队小分队人员5人14400元14400元
四、现场防火灭火器施工现场30套4200元4200元消防铲、斧、桶施工现场5套件600元600元
五、施工现场临时用电标准配电箱施工现场6台4200元4200元电缆线施工现场2卷1542元1542元电焊线施工现场1卷2080元2080元
六、安全生产宣传、教育、培训安全知识竞赛施工现场40人3100元3100元安全生产教育、培训全体人员400人800元800元
七、安全施工木跳板1、2号机600块36000元36000元木方1、2号机6m310200元10200元安全帽全体人员60顶1800元1800元安全带高空作业60付1800元1800元防滑鞋高空作业60双3600元3600元对讲机起重机人员5对4000元4000元
八、安全设施及特种设备检测检验特种设备检测检验塔、龙门吊4台3900元3900元安全设施检测检验钢管、扣件
合计271955元271955元
安全生产费用使用情况明细表
序号费用类别及费用项目数量单价(元) 总价(元) 备注
一文明施工与环境保护
1 安全标志、宣传牌27433
铝朔板警示牌12 20 240
4号旗、双面印 2 75 150
水泥罐喷字 6 120 720
铝板车贴标识牌20*30 12 25 300
车贴、电源箱,2大四小张 1 96
操作规程、车贴KT板50-70 1 40
配电箱车贴120-60 1 40 40
配电箱门、顶、彩钢板制作安装 1 160
地下电缆标识牌12 20 240
油罐车喷字“禁止烟火” 1 120
测量点30*40铁牌 3 25 75
标识牌40*60 4 24 96
标识牌40*50 25 20 500
扎带25CM 18 3 54
公司吊牌 1 200 200
警戒线 2 18 36
扎带 1 20 20
钢管32、号旗6m 10 60
停车区木牌 1 50 50
现场警示牌 6 600 3600
现场横幅 4 100 400
广告制作费清单一5231 附页一广告制作费清单二15005 附页二二现场维护
1 钢管15T 3500 52500
2 扣件2300个 6 13800
3 密目网1000张50 50000
4 兜网500张60 30000
5 油漆100kg 9 900
三厂容厂貌
1 工作服60套85 5100
2 安全文明小分队5人2880 14400
四现场防火
1 灭火器30套140 4200
项目经理: 项目章:。
