质量管理】建设工程防渗漏验收检查表(模板)防渗漏验收检查表项目名称:施工楼号(车库号):检查(复查)结果、问题处理合格□不合格施工单位(签字):监理单位(签字):建设单位(签字):检查人:项目:1.止水钢板(条)设置(注意施工预留临时洞口)、橡胶止水带设置2.基层处理:打磨、修补、阴阳角、管根节点、螺栓孔处理等合格□不合格3.底油是否均匀够量合格□不合格4.增加附加层是否满足要求合格□不合格5.卷材搭接宽度(包括双层的错开宽度)及接缝质量合格□不合格6.粘贴是否满足要求(除底板外满粘)合格□不合格7.穿墙管道等节点的处理合格□不合格8.后浇带节点的处理和浇筑合格□不合格9.通道缝的处理上返高度及收头处理合格□不合格备注:检查表附平面图,标注检查施工部位。
屋面/雨棚/露台防水工程验收表项目名称:施工楼号:施工单位(签字):监理单位(签字):建设单位(签字):检查人:项目:1.水电完善(预埋完成、避雷位置合理等)合格□不合格2.基层处理合格□不合格3.底油是否均匀够量合格□不合格4.增加附加层是否满足要求合格□不合格5.卷材搭接宽度(包括双层的错开宽度)及接缝质量合格□不合格6.粘贴是否满足要求(除缝隙外须满粘)合格□不合格7.门口、管根、墙根、烟道、排水口等节点合格□不合格8.收头完成合格□不合格9.烟道风帽合格□不合格备注:检查表附平面图,标注检查施工部位。

门窗防渗漏工程验收表项目名称:房号:单元房施工单位:监理单位:项目工程部:检查人签字:总包单位:监理单位:项目工程部:一、强制性要求:二、改写后的文章:防渗漏验收检查表项目名称:施工楼号(车库号)检查(复查)结果、问题处理施工单位(签字):监理单位(签字):建设单位(签字):检查人:项目:1.止水钢板(条)和橡胶止水带设置,注意施工预留临时洞口;2.基层处理包括打磨、修补、阴阳角、管根节点、螺栓孔处理等;3.底油是否均匀够量;4.增加附加层是否满足要求;5.卷材搭接宽度(包括双层的错开宽度)及接缝质量;6.粘贴是否满足要求,除底板外满粘;7.穿墙管道等节点的处理;8.后浇带节点的处理和浇筑;9.通道缝的处理,上返高度及收头处理。

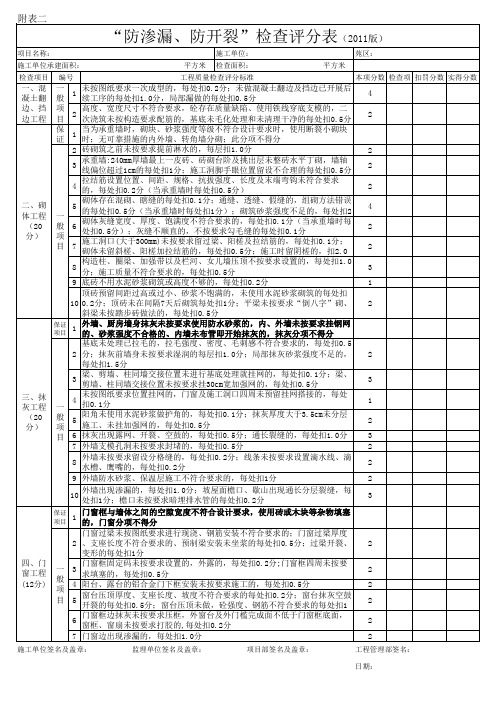

附表二-1“防渗漏、防开裂”检查评分表(2019版)检查项目编号工程质量检查评分标准本项分数扣罚分数实得分数一、混凝土翻边、挡边工程(8分)1外墙及屋面:未做翻边及挡边已开展后续工序的每处扣1分; 局部漏做或未按要求一次成型的每处扣0.5分; 高度、宽度尺寸不符合要求的每处扣0.5分; 砼存在质量缺陷、使用铁线、木条等杂物穿底支模的每处扣0.5分。
5 2室内:未做翻边及挡边已开展后续工序的每处扣0.5分; 使用铁线、木条等杂物穿底支模的、二次浇筑未按要求配筋或基底未处理的每处扣0.5分; 偏位、高度和宽度尺寸不符合要求或局部漏做每处扣0.3分; 卫生间管道井(沉箱内)根部砼翻边未同沉箱四周梁一同浇捣的每处扣0.3分。
3二、砌体工程(15分)主控项目1顶砖砂浆不饱满或梁底顶砖出现明显裂缝的每处扣1.5分。
一般项目1砌筑:砖砌筑之前未按要求提前淋水的,每层扣1分; 顶砖未在间隔7天后砌筑的每层扣1分; 留阴槎的每处扣1分; 通缝、组砌方法错误的每处扣1分; 砂浆强度不合格的每处扣1分; 管井内、变形缝处砖墙未随砌随抹灰的每处扣0.5分; 混砌、瞎缝、透缝、假缝的的每处扣0.5分(当外墙时每处扣1分); 施工洞及脚手眼留设不合理的每处扣0.5分; 砌体灰缝宽度、厚度、饱满度不符合要求的,每处扣0.5分; 灰缝不顺直的,不按要求勾毛缝的每处扣0.5分; 施工洞口(大于300mm)未按要求留过梁、阳槎及拉结筋的,每处扣0.5分; 砌体未留斜槎、阳槎加拉结筋的每处扣0.5分; 平梁顶砖未按要求“倒八字”砌、斜梁顶砖未按踏步砖做法的每处扣0.5分; 顶砖预留高度错误的每处扣0.3分; 墙体底部导墙高度不足20cm的每处扣0.3分。
9 2构造:构造柱、抗裂柱、圈梁、加强带及栏河、女儿墙压顶不按要求设置的每处扣1分, 施工质量不符合要求的扣0.5分; 构造柱或抗裂柱等支模破坏外墙砌体的,每处扣1分; 外墙线条、飘板等构件未按要求施工的每处扣1分; 拉结筋位置、间距、规格、抗拔强度、长度及末端弯钩不符合要求的每处扣0.5分。
