大坝坝坡防护分部工程验收模板
- 格式:docx
- 大小:38.12 KB
- 文档页数:29

大坝工程验收报告尊敬的领导:根据您的指示,我们对位于XXX地区的大坝工程进行了全面的验收工作。
经过多方调查和检测,现将验收结果报告如下:一、工程概况该大坝工程是为了解决XXX地区的水资源短缺问题而建设的。
总工程规模包括拦河大坝、泄洪设施、水电站等配套设施。
工程总投资约XXX万元,计划用于抓取降雨水资源,并增加可再生能源供应。
二、工程验收过程1.工程设计评估我们对大坝工程的设计文件进行了详细评估。
评估内容包括大坝结构安全性、水库容量、泄洪设计等。
经过认真研究,发现设计文件与实际工程相符,符合相关规范和标准。
2.现场勘测和监测我们组织了具备相关专业知识和经验的人员,对大坝现场进行了勘测和监测。
勘测包括地质勘察、地下水位监测等,监测包括大坝变形监测、渗流监测等。
监测数据显示,大坝结构稳定,变形和渗流情况均在允许范围内。
3.材料验收我们对大坝工程所使用的材料进行了验收。
验收内容包括水泥、钢筋、混凝土等建筑材料的质量和合格证明。
经过检测,材料质量符合相关标准,满足工程施工要求。
4.工程质量检测我们委托第三方机构对施工过程和竣工部位进行了质量检测。
检测内容主要包括土质力学性质、钢筋混凝土强度等指标。
检测结果显示,大坝工程质量优良,各项指标达到验收标准。
三、验收结论根据对大坝工程的全面检测和评估,我们得出以下结论:1.大坝工程设计合理,符合相关规范和标准;2.施工过程中使用的材料质量优良,满足施工要求;3.大坝工程结构稳定,变形和渗流情况在允许范围内;4.竣工部位各项指标达到验收标准。
综上所述,经过严格的工程验收,XXX地区的大坝工程通过了验收,并具备投入使用的条件。
我们建议将该工程投入正常运营,并进行相关后续维护工作,以确保工程的长期稳定运行。
谨此报告。
工程验收组。

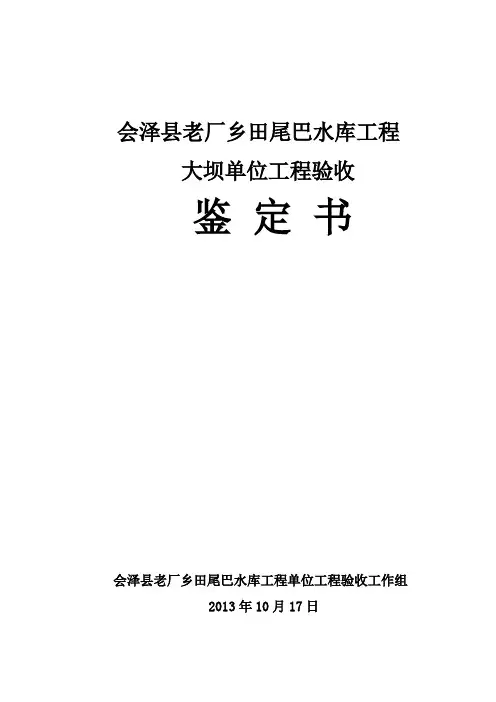

会泽县老厂乡田尾巴水库工程大坝单位工程验收鉴定书会泽县老厂乡田尾巴水库工程单位工程验收工作组2013年10月17日验收主持单位:会泽县老厂乡田尾巴水库工程建设管理局法人验收监督管理机关:会泽县水务局项目法人:会泽县老厂乡田尾巴水库工程建设管理局设计单位:云南能阳水利水电勘察设计有限公司监理单位:曲靖嘉信水利水电工程监理有限公司施工单位:曲靖市水利水电开发有限责任公司质量和安全监督机构:曲靖市水利工程建设质量与安全监督站运行管理单位:会泽县水务局重点水库管理处验收日期:2013年10月17日验收地点:会泽县水务局前言本单位工程于2009年10月16日开工,于2013年6月25日按设计要求和内容完成建设任务,工程档案资料已整理完毕,具备单位工程验收条件。
2013年10月17日由会泽县老厂乡田尾巴水库工程建设管理局主持单位工程验收,验收工作组由:曲靖市水务局、曲靖市水利工程建设质量与安全监督站、会泽县水务局、会泽县水务局重点水库管理处、会泽县老厂乡田尾巴水库工程建设管理局、设计、检测、监理、施工等单位的代表组成。
验收工作组依据《水利水电建设工程验收规程》(SL223—2008)对本单位工程进行验收。
主要验收议程:a、现场检查工程完成情况和工程质量。
b、听取参建各方对工程建设情况的汇报。
c、查阅分部工程验收有关文件及相关档案资料。
d、讨论并通过单位工程验收鉴定书。
一、工程概况(一)工程名称及位置1、单位工程名称:大坝2、单位工程位置工程位于会泽县老厂乡田尾巴村委会,距离昆明314.8km,距离曲靖304.8km,距离会泽38.8km,水库坝址地理坐标东经103012‘36",北纬26034’47"。
(二)单位工程主要建设内容建设内容:坝基开挖与处理,坝基及坝肩防渗处理,大坝土石填筑,上下游坝面护坡,坝顶防浪墙及沥青碎石路面,岸坡设置排水沟,坝脚棱体排水,坝面设置观测设施等。
(三)单位工程建设过程1、开完工时间开工日期:2009年10月16日,完工日期:2013年6月25日。
试件质量分析:按《水利水电工程施工质量检测与评定规程》(SL176-2007)进行分析,同一标号(或强度等级)砼试块28天龄期抗压强度的组数n≥30时,应符合表C.0.1的要求。
表C.0.1砼试块28天抗压强度质量标准
项目
质量标准
规范
优良
实际
规范
合格
实际
任何一组试块抗压强度
最低不得低于设计值的
90% 100% 85%
无筋砼强度保证率85% 99.9% 80%
配筋砼强度保证率95% 90% 砼抗压强度的离差系数
<20mpa <0.18 <0.22
≥20mpa <0.14 0.047 <0.18 分析方法为:试件的平均强度R应满足下式要求:
1、偏差系数Cv计算:
平均强度R==1285.5/54=23.8MPa,
均方差Sn= =1.13Mpa
偏差系数Cv=Sn/Rn=1.13/23.8=0.047
由已知数据可得:砼强度保证率99.9% ,满足条件
由上分析可知,本分部砼试件质量为优良。
主要工程质量指标:
设计指标:砼强度C20;
施工单位自检结果:该分部砼检测54组,最大强度27.3Mpa,最小强度20.4 Mpa ,砼平均强度23.8 Mpa 。
偏差系数0.047,砼强度。
广安区2015年暴雨洪灾桂黄沟水库枢纽病害除险加固工程表1.1 土方开挖单元工程施工质量验收评定表表1.1.1 表土及土质岸坡清理工序施工质量验收评定表表1.1.2 软基或土质岸坡开挖工序施工质量验收评定表表1.6 土料填筑单元工程施工质量验收评定表表1.6.1 土料填筑结合面处理工序施工质量验收评定表表1.6.2 土料填筑卸料及铺填工序施工质量验收评定表表1.6.3 土料填筑土料压实工序施工质量验收评定表表1.6.4 土料填筑接缝处理工序施工质量验收评定表表2.1 普通混凝土单元工程施工质量验收评定表广安区2015年暴雨洪灾桂黄沟水库枢纽病害除险加固工程表2.1.1-1 普通混凝土基础面处理工序表2.1.1-2 普通混凝土施工缝处理工序表2.1.2 普通混凝土模板制作及安装工序施工质量验收评定表表2.1.3 普通混凝土钢筋制作及安装工序施工质量验收评定表表2.1.5 普通混凝土浇筑工序施工质量验收评定表表2.1.6 普通混凝土外观质量检查工序施工质量验收评定表表2.1 普通混凝土单元工程施工质量验收评定表广安区2015年暴雨洪灾桂黄沟水库枢纽病害除险加固工程表2.1.1-1 普通混凝土基础面处理工序表2.1.1-2 普通混凝土施工缝处理工序表2.1.2 普通混凝土模板制作及安装工序施工质量验收评定表广安区2015年暴雨洪灾桂黄沟水库枢纽病害除险加固工程表2.1.3 普通混凝土钢筋制作及安装工序施工质量验收评定表表2.1.5 普通混凝土浇筑工序施工质量验收评定表表2.1.6 普通混凝土外观质量检查工序施工质量验收评定表表1.14 水泥砂浆砌石体单元工程施工质量验收评定表表1.14.1 水泥砂浆砌石体层面处理工序施工质量验收评定表广安区2015年暴雨洪灾桂黄沟水库枢纽病害除险加固工程表1.14.2表1.14 水泥砂浆砌石体单元工程施工质量验收评定表表1.14.1 水泥砂浆砌石体层面处理工序施工质量验收评定表广安区2015年暴雨洪灾桂黄沟水库枢纽病害除险加固工程表1.14.2 水泥砂浆砌石体砌筑工序施工质量验收评定表表1.14 水泥砂浆砌石体单元工程施工质量验收评定表表1.14.1 水泥砂浆砌石体层面处理工序施工质量验收评定表表1.14.2 水泥砂浆砌石体砌筑工序施工质量验收评定表广安区2015年暴雨洪灾桂黄沟水库枢纽病害除险加固工程表2.1 普通混凝土单元工程施工质量验收评定表广安区2015年暴雨洪灾桂黄沟水库枢纽病害除险加固工程表2.1.1-1 普通混凝土基础面处理工序表2.1.1-2 普通混凝土施工缝处理工序表2.1.2 普通混凝土模板制作及安装工序施工质量验收评定表表2.1.5 普通混凝土浇筑工序施工质量验收评定表表2.1.6 普通混凝土外观质量检查工序施工质量验收评定表表2.1 普通混凝土单元工程施工质量验收评定表广安区2015年暴雨洪灾桂黄沟水库枢纽病害除险加固工程表2.1.1-1 普通混凝土基础面处理工序表2.1.1-2 普通混凝土施工缝处理工序表2.1.2 普通混凝土模板制作及安装工序施工质量验收评定表表2.1.5 普通混凝土浇筑工序施工质量验收评定表表2.1.6 普通混凝土外观质量检查工序施工质量验收评定表表2.1 普通混凝土单元工程施工质量验收评定表广安区2015年暴雨洪灾桂黄沟水库枢纽病害除险加固工程表2.1.1-1 普通混凝土基础面处理工序。
以下为赠送的简历模板不需要的下载后可以编辑删除,谢谢!!性别:女民族:现居地:广东省出生年份:198*9政治面貌:党员身高:164 cm教育经历2006-09—2008-07广州医学院所学专业:护理学类获得学历:大专工作/实习经历2008-07—2009-07广州市第一人民医院单位规模:1000人以上单位性质:国营助理护士工作地点:广州市盘福路下属人数:1工作内容:在护士长和护师的指导下工作,主要负责病人的基础护理和付治疗,协助医生护士抢救,完成病人的输液和指导病人正确服药及心理健康宣教,根据医嘱完成病人的输血工作,病人进行化疗时要负责心电监护仪的操作。
人自我评价我是一个充满自信心且具有高度责任感的女孩,经过1年多的临床工作,强烈认识到爱心、耐心和高度责任感对护理工作的重要性!在血液内科一年的锻炼,让我学会了很多血液科及大内科的知识,临床暂未命名意向职位:护士期望薪资:2000-3000工作地点:广东省语言能力英语读写:★★★☆☆(良好)听说:★★★☆☆(良好)相关技能计算机★★★☆☆(良好)兴趣爱好看书、听音乐、滑旱冰、护理和急救更加磨练了我的意志,极大地提高了我的操作能力和水平。
自信这一年的工作让我实现了从护理实习生到内科护士的飞跃,有信心接受一份全职护士工作。
当然一年的时间不可能完全达到专业护士的要求,在以后的工作中我会更加努力,为护理工作尽职尽责!专长描述1.能熟练进行各项护理操作,应变能力强,能在实际操作中不断地学习,因而能很快融入到新的工作中;2.擅长对常见血液病、多发病进行观察和护理;3.熟练掌握呼吸机和心电监护仪等急救设备的操作,对急救的基本程序和技术要求,以及危重病人的护理、病情监测的技术重难点基本掌握;4.对病人的心理护理的基本技巧有一定地认知。
目前就读于广州医学院护理学专业一年级。
张卢良性别:男邮箱:qqjianli_l90@ 民族:汉族 婚姻状况:未婚 体重:74 kg出生年份: QQ :123456 现居地:上海 身高:174 cm教育经历2010-09—2013-07 人民大学 所学专业:网络工程 获得学历:本科工作/实习经历2013-08—现在 XX 公司 网络工程师相关技能网络工程相关 ★★★★★(精通)自我评价积极乐观,观察能力强,能够理智思考问题;个性开朗,适应新环境能力强,工作认真负责,敢于迎接挑战,敢于承担责任,具有良好人际关系。
大坝坝坡防护分部工程验收
鉴定书
09月25日, 石冲水库除险加固工程在吴泽芳主持下召开了大坝坝坡防护分部工程验收会议, 验收工作组由望城县雷锋镇水利管理站、长沙市水利水电勘测设计院, 长沙市水利水电建设监理有限公司, 长沙市建设工程集团有限公司等单位的代表组成。
验收工作组听取了工程参建单位工程建设有关情况的汇报, 现场检查了工程完成情况和工程质量, 查阅了有关工程档案资料, 依据《水利水电建设工程验收规范》( SL223- ) 、《堤防工程施工质量评定与验收规程( 试行) 》( SL239-1999) 和工程设计文件, 对大坝坝坡防护分部工程进行了验收。
一、分部工程开工完工日期
本分部工程于02月10日开工, 08月20日完工。
二、分部工程建设内容
按照工程设计和实施计划, 工程主要建设内容为:
本分部工程主要内容是石冲水库桩号K0+000-K0+163段土方坝筑施工, 该段设计洪水位66.92m, 设计堤顶高程71.22m, 设计要求填土压实度≥96%, 堤顶面宽9m, 设计为砼路面, 后变更为用水泥定定砂进行加固, 内外边坡1:2.5。
、设计为草皮护坡与预制砼六角护护坡。
三、施工过程及完成的主要工程量
(一)施工过程
1、砼的浇筑严格按《水工混凝土钢筋施工规范DL/T- 》
及设计要求进行施工。
2、草皮护坡按设计要求选用适宜草种, 铺植均匀, 草皮厚
度大于3cm, 铺植后及时浇水与保护, 草皮成活率在
920%以上, 草皮护坡严格按照规范设计要求施工。
3、水泥稳定砂路面严格按照相关规范及设计要求施工
(二)主要工程量
土方回填: 9613.15m3, 草皮铺设: 5023m3, 砼预制六方块
护坡: 449.904m3.
四、质量事故及质量缺隐处理情况
选填土料压实度达不到设计要求的情况, 施工单位已按监理要求整改到位。
五、拟验工程质量评定
(一)单元工程质量评定
该分部工程共划分109个单元工程, 单元工程质量评定情
况如下表:
( 二) 要隐蔽关键部位单元工程联合验收情况
根据项目划分, 坝坡面清理单元工程为重要隐蔽关键部位单元工程, 共2个, 在监理单位初验合格后, 由监理组织项目法人、设计、施工等单位代表组成联合验收组, 对这些重要隐蔽( 关键部位) 单元工程进行了联合验收并签证, 工程质量均达到合格标准, 其中优良/个, 优良率/%, 已经过质量监督机构核备。
(二)工程质量检测情况
1、主要原材料价格
①水泥: 施工自检1组, 试验结果合格; 监理抽检1组,
试验结果合格。
②钢材: 施工自检3组, 试验结果合格; 监理抽检1组,
试验结果合格。
2、主要中间产品检测
①砂石: 施工自检2组, 试验结果合格, 监理抽检1组,
试验结果合格。
②砼试块检测结果统计分析如下表:
( 砼试块试验数据统计分析方法详见《评定规程》附录
C)
3、土方填筑压实度检测
①土料压实质量检测结果统计分析如下表:
(三)分部工程质量等级评定意见
该分部工程质量等级施工单位自评为合格, 监理单位复核
为合格, 项目法人认定为合格。
验收工作组依据《水利水
电工程施工质量检测与评定规程》( SL176- ) 的有关规定,
评定该分部工程质量等级为合格。
六、问题及处理意见
无
六、存在的主要问题及处理意见
无
七、结论
本分部工程验收组听取了施工单位汇报, 核查了各种工程档案资料, 进行充分讨论后, 取得一致意见;
本分部工程按照设计要求完成, 并符合设计要求, 施工中使用的原材料质量符合质量标准, 施工原始记录完整、准确、清晰、施工质量指标达到设计标准。
本分部工程所有单元工程质量全部合格, 合格率100%, 未发生
过质量事故, 质量等级评定为合格, 同意验收。
八、保留意见( 应有本人签字)
保留意见人签字: 九、分部工程验收工作组成员签字表( 附后)
十、附收遗留问题处理记录
大坝防渗分部工程验收
鉴定书
09月25日, 石冲水库除险加固工程在吴泽芳主持下召开了大坝防渗分部工程验收会议。
验收工作组由望城县雷锋镇水利管理站、长沙市水利水电勘测设计院、长沙市水利水电建设监理有限公司、长沙市建设工程集团有限公司等单位的代表组成。
验收工作组听取了工程参建单位工程建设有关情况的汇报, 现场检查了工程完成情况和工程质量, 查阅了有关工程档案资料, 依据《水利水电建设工程验收规范》( SL223- ) 、《堤防工程施工质量评定与验收规程( 试行) 》( SL239-1999) 和工程设计文件, 对大坝防渗分部工程进行了验收。
一、分部工程开工完工日期
本分部工程于03月14日开工, 05月14日完工。
二、分部工程建设内容
依照工程设计和实施计划, 工程主要建设内容为:
本分部工程主要内容是石冲水库坝基坝肩帷幕灌浆: 帷幕灌浆孔布置在原大坝轴线上( 与冲抓回填同轴线) 。
帷幕要求伸至相对不透水层( q≤10Lu) 以下2m, 并根据大坝渗透部面图将帷幕线往大坝在右延伸至水库正常蓄水位与相对不透水层在两岸的相交处, 帷幕灌浆范围在桩号K0+035-K0+154.6
三、施工过程及完成的主要工程量
( 一) 施工过程
①根据监理的要求, 对钻孔及灌浆的有关参数、材料、设备、施工工艺措施等进行验证性试验, 均检验合格。
②灌浆用材料: 水泥采用牛力牌免检水泥, 均对材料的安定性, 强度进行检测, 检测合格。
③灌浆设备包括钻机机具、制浆机具、灌浆机具等, 所有机具均性能良好数量足够, 满足施工要求。
④造孔: 所有钻孔孔径、孔深、孔斜度、孔序均按设计图纸、技术规范或监理的指示执行, 造孔深度大于设计, 造孔铅直, 偏斜不大于孔深的2%, 用于钻孔造孔, 造孔按2-3个程序进行, 其中1/10的一序孔作为先导孔, 孔位位置、孔位偏差一般不得大于10cm。
⑤在灌浆中先对先导孔和第一序孔轮灌, 按规范的水泥浆浓度, 连续灌注, 一次成型, 当浆升至孔口, 连续三次灌注不再吃浆即可终止灌浆。
(三)主要工程量
钻探坝体: 340.19m, 钻探基岩858.27m, 帷幕灌浆:
760.73m。
四、质量事故及质量缺隐处理情况
无
五、拟验工程质量评定。
