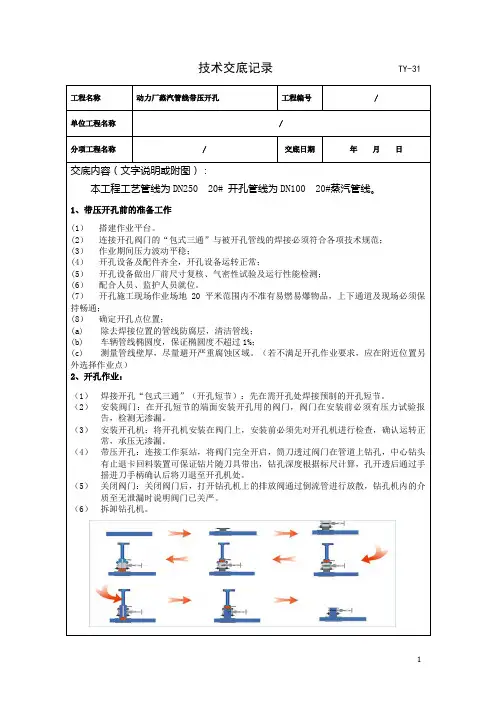

技术交底记录TY-31工程名称动力厂蒸汽管线带压开孔工程编号/单位工程名称/分项工程名称/ 交底日期年月日交底内容(文字说明或附图):本工程工艺管线为DN250 20# 开孔管线为DN100 20#蒸汽管线。
1、带压开孔前的准备工作(1)搭建作业平台。
(2)连接开孔阀门的“包式三通”与被开孔管线的焊接必须符合各项技术规范;(3)作业期间压力波动平稳;(4)开孔设备及配件齐全,开孔设备运转正常;(5)开孔设备做出厂前尺寸复核、气密性试验及运行性能检测;(6)配合人员、监护人员就位。
(7)开孔施工现场作业场地20平米范围内不准有易燃易爆物品,上下通道及现场必须保持畅通;(8)确定开孔点位置;(a)除去焊接位置的管线防腐层,清洁管线;(b)车辆管线椭圆度,保证椭圆度不超过1%;(c)测量管线壁厚,尽量避开严重腐蚀区域。
(若不满足开孔作业要求,应在附近位置另外选择作业点)2、开孔作业:(1)焊接开孔“包式三通”(开孔短节):先在需开孔处焊接预制的开孔短节。
(2)安装阀门:在开孔短节的端面安装开孔用的阀门,阀门在安装前必须有压力试验报告,检测无渗漏。
(3)安装开孔机:将开孔机安装在阀门上,安装前必须先对开孔机进行检查,确认运转正常,承压无渗漏。
(4)带压开孔:连接工作泵站,将阀门完全开启,筒刀透过阀门在管道上钻孔,中心钻头有止退卡回料装置可保证钻片随刀具带出,钻孔深度根据标尺计算,孔开透后通过手摇进刀手柄确认后将刀退至开孔机处。
(5)关闭阀门:关闭阀门后,打开钻孔机上的排放阀通过倒流管进行放散,钻孔机内的介质至无泄漏时说明阀门已关严。
(6)拆卸钻孔机。

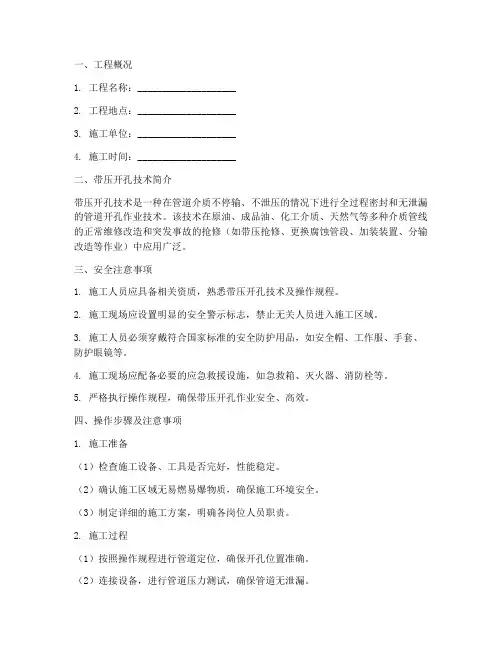

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 施工时间:____________________二、带压开孔技术简介带压开孔技术是一种在管道介质不停输、不泄压的情况下进行全过程密封和无泄漏的管道开孔作业技术。
该技术在原油、成品油、化工介质、天然气等多种介质管线的正常维修改造和突发事故的抢修(如带压抢修、更换腐蚀管段、加装装置、分输改造等作业)中应用广泛。
三、安全注意事项1. 施工人员应具备相关资质,熟悉带压开孔技术及操作规程。
2. 施工现场应设置明显的安全警示标志,禁止无关人员进入施工区域。
3. 施工人员必须穿戴符合国家标准的安全防护用品,如安全帽、工作服、手套、防护眼镜等。
4. 施工现场应配备必要的应急救援设施,如急救箱、灭火器、消防栓等。
5. 严格执行操作规程,确保带压开孔作业安全、高效。
四、操作步骤及注意事项1. 施工准备(1)检查施工设备、工具是否完好,性能稳定。
(2)确认施工区域无易燃易爆物质,确保施工环境安全。
(3)制定详细的施工方案,明确各岗位人员职责。
2. 施工过程(1)按照操作规程进行管道定位,确保开孔位置准确。
(2)连接设备,进行管道压力测试,确保管道无泄漏。
(3)启动设备,进行带压开孔作业,密切观察设备运行状态。
(4)开孔完成后,对管道进行密封处理,确保无泄漏。
3. 施工结束(1)关闭设备,切断电源,确认设备无异常。
(2)清理施工现场,恢复原状。
(3)进行安全检查,确保无安全隐患。
五、应急处理1. 如发生设备故障,立即停止作业,切断电源,及时上报情况。
2. 如发生人员受伤,立即采取急救措施,并立即上报情况。
3. 如发生火灾、泄漏等事故,立即启动应急预案,确保人员安全。
六、培训及考核1. 对施工人员进行带压开孔技术培训,确保其掌握操作规程和安全注意事项。

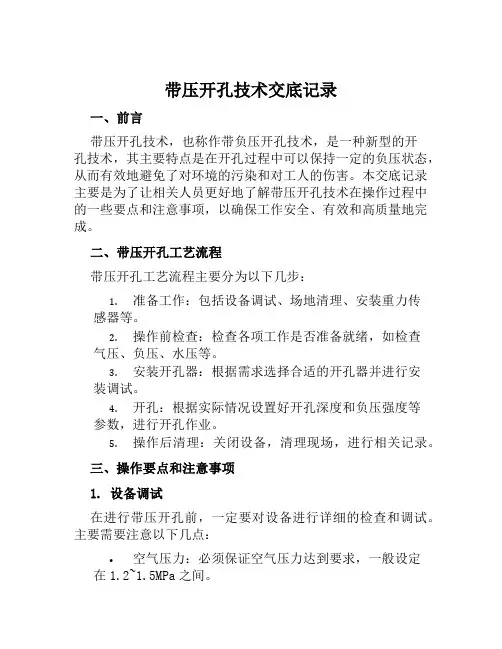

带压开孔技术交底记录一、前言带压开孔技术,也称作带负压开孔技术,是一种新型的开孔技术,其主要特点是在开孔过程中可以保持一定的负压状态,从而有效地避免了对环境的污染和对工人的伤害。
本交底记录主要是为了让相关人员更好地了解带压开孔技术在操作过程中的一些要点和注意事项,以确保工作安全、有效和高质量地完成。
二、带压开孔工艺流程带压开孔工艺流程主要分为以下几步:1.准备工作:包括设备调试、场地清理、安装重力传感器等。
2.操作前检查:检查各项工作是否准备就绪,如检查气压、负压、水压等。
3.安装开孔器:根据需求选择合适的开孔器并进行安装调试。
4.开孔:根据实际情况设置好开孔深度和负压强度等参数,进行开孔作业。
5.操作后清理:关闭设备,清理现场,进行相关记录。
三、操作要点和注意事项1. 设备调试在进行带压开孔前,一定要对设备进行详细的检查和调试。
主要需要注意以下几点:•空气压力:必须保证空气压力达到要求,一般设定在1.2~1.5MPa之间。
•水压:应注意检查水管是否正确连接,水压是否稳定。
•负压强度:需要根据实际情况进行设置,要保证负压力度恰当,从而避免带压开孔时对人员和环境的影响。
2. 重力传感器的安装带压开孔过程中,重力传感器的安装也是十分重要的。
主要需要注意以下几点:•重力传感器一定要正确安装,确保与安装平面垂直。
•安装时,要选择水平度较高的固定点,尽量避免发生摆动和移位等现象。
•传感器的读数一定要准确。
3. 带压开孔参数的设置在进行带压开孔时,应根据实际需求合理设置以下参数:•开孔深度:需要根据具体情况设置,以确保开孔深度符合要求。
•带压深度:同样需要根据实际情况进行设置,以保证负压强度不过小或过大。
•开孔器选择:应根据需要选择不同类型的开孔器。
•开孔速度:需要根据开孔器类型和工作要求进行设置。
4. 安全措施在进行带压开孔作业时,一定要注意安全措施,主要包括以下几点:•操作人员必须配戴好安全帽、口罩、防护手套等工具。
带压开仓换刀安全技术交底背景在工业生产中,设备保养和维修是非常重要的环节,设备的正常运行需要工人定期更换磨损部件和进行润滑保养。
而带压开仓换刀作业通常是机械设备维修中必要的步骤之一,可以大幅度缩短设备停机时间。
带压开仓换刀需要调用工具和技术,需要专业的知识和经验。
使用不当会导致严重的事故,甚至会威胁到工人的安全和生命。
为了确保设备维修操作的安全性和有效性,我们在此将带压开仓换刀这个工作的相关安全技术做出整理和规范,希望对于工人们进行安全技术培训和交底。
带压开仓换刀的基本原则•卸下装置压力,减轻工作压力;•防止系统重新压力,保证设备安全;•加工作业的时间尽量减少,尽快完成维修任务;•着重使用专业工具,避免使用搞配工具或不当的工具。
带压开仓换刀的安全措施1. 熟知设备工作情况并了解被维修设备的工作原理在维修和保养设备前,必须对设备有足够的了解。
了解设备的工作原理和工作参数有助于找到维修问题的真正根源,为维修提供参考依据。
2. 确认断电、关阀在进行带压开仓换刀操作时,一定要确保设备已经完全停止工作,流体全部排空,阀门全部关闭,设备的工作安全状态得到有效保障。
一旦违反这个操作规定,会导致极其严重的事故。
3. 确认操作区域安全在进行带压开仓换刀作业时,一定要仔细检查操作区域是否存在易燃、易爆物品或危险物品,发现异常要及时处理,确保操作现场安全。
4. 防止系统重新压力在进行带压开仓换刀作业时,一定要防止系统重新压力,通常的做法是使用封闭盖或者开口盖紧密封堵,防止压力重现,确保设备安全。
5. 空气压缩机的使用注意事项空气压缩机是带压开仓换刀的常见工具之一,使用前一定要了解操作规程,避免操作不当造成意外事故。
使用空气压缩机时,一定要保证设备通风良好,避免氧气不足。
6. 使用专业工具,减少使用非正规工具在进行带压开仓换刀操作时,应尽量使用专用工具,避免使用非正规工具。
使用专业工具,可以保障操作的安全和接口的质量,有效避免由于工具的不合适而出现的潜在的安全隐患。
盾构机带压开仓安全技术交底一、背景介绍在地下工程建设中,盾构机通常用于隧道掘进。
而隧道掘进过程中,盾构机需要频繁进行开仓作业,以便对土层进行钻探、采样、支护等工作。
然而,开启隧道盾构机的操作较为危险,因为在开仓的过程中,盾构机会承受大量的土压力,如果处理不当,可能会引发安全事故。
为了保证盾构机开仓时的安全,盾构机带压开仓技术逐渐发展起来。
所谓带压开仓,是指在隧道内部,盾构机带着土壤压力进行开仓作业的一种技术。
本文将对盾构机带压开仓的安全技术进行交底,以期为工程施工人员提供帮助和指导。
二、盾构机带压开仓的原理盾构机是一种用于隧道掘进的设备,其主要由上部分和下部分组成。
上部分是盾构机的控制室,负责盾构机整个工作的控制和监测;下部分则是盾构机的工作区域,其底部设置有一个巨大的盾构头。
盾构头主要由刀盘、支撑结构等组成,其作用是削弱土石的平衡压力,并将其带到隧道后方进行时装的处理。
在进行隧道掘进时,盾构机首先需要选择工作面,并将盾构头伸入作业区域。
随后,进给系统开始将盾构头向前推进,同时盾构头的刀盘不断旋转,将土石削弱并推入破碎带。
在破碎带中,土石与水泥浆混合进行支护。
有时候这种支护不够稳固,需要进行带压开仓。
带压开仓必须在盾构机运行的情况下进行,因为盾构机才能提供足够的压力避免土体失稳。
开仓作业过程中,需要有工人在场控制整个开仓过程,同时还需要使用专业的设备来监测隧道内部土体的变形情况,以保障施工人员的安全。
三、盾构机带压开仓的安全技术在盾构机进行带压开仓时,需要注意以下几个方面的安全技术:1.土体移动监测在盾构机带压开仓作业时,需要对土体进行监测。
土体移动监测包括多种方法,例如,温度计、位移计、应变计、压力计、变形计、声波计、位移传感器、侧面纵截面仪等。
这些监测设备可以从多个角度来监测隧道内部土体的变化情况,并准确反映盾构机所承受的土压力的变化程度。
2.安全防护措施在进行盾构机带压开仓作业时,需要进行严密的安全防护措施。
开仓施工安全技术交底
9、土仓打开后首先由B+B工程师检查土体稳定情况,如土体稳定,其他人员方可进入。
10、如需转动刀盘,必须确保刀盘转动时仓内无人。
11、转动刀盘必须由人闸内刀盘控制面板完成,转动到位后通知操作室关闭刀盘驱动泵,人闸内人员拔掉控制钥匙。
12、仓内作业人员不得超过3人,其中1人为兼职安全员,随时观察土体稳定情况并负责意外情况下的救助;仓内1人,负责通讯、传递工具材料及意外情况下的救助;人闸门外1人,负责传递工具材料及意外情况下的救助;水管阀门处设1人,负责仓内供水,盾构机操作室2人,其中1人负责操作,1人机动。
所有人员服从开仓总指挥的安排。
13、仓内作业人员需每2小时更换1次,轮流作业。
14、仓内当发生意外情况时,仓内兼职安全员应立即组织仓内作业人员自救,并快速、有序撤离土仓,并迅速关闭仓门,人闸内和人闸外救助员为人员撤离和救援提供协助。
人员撤离后全体人员在开仓总指挥的安排采取近一步的救助措施。
15、人闸内必须准备逃生索、消防斧等器材,以便人员快速逃生和迅速割断穿越仓门的管线,快速关闭仓门。
16、正常开仓作业结束后必须确保所有带入仓内的工具、设备全部已经带出仓,之后由开仓总指挥监督关闭仓门。
交底人:
交底日期:
接受交底人(全员)签字:
注:本交底一式三份,班组、交底人、资料保管员各一份。

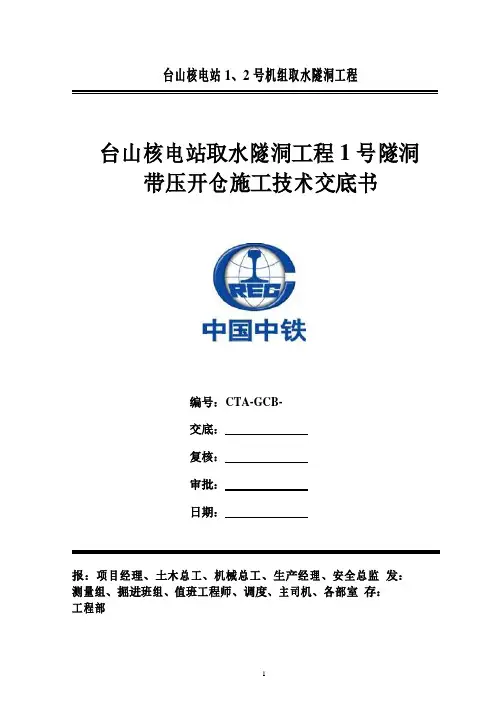

台山核电站1、2号机组取水隧洞工程台山核电站取水隧洞工程1号隧洞带压开仓施工技术交底书编号:CTA-GCB-交底:复核:审批:日期:报:项目经理、土木总工、机械总工、生产经理、安全总监发:测量组、掘进班组、值班工程师、调度、主司机、各部室存:工程部3、设备检查在人员进仓作业前,全面检查压缩空气系统、SAMSON 调节系统的功能,对压缩机 和储气罐进行检查观察其工作压力是否正常。
作业前检查人仓内设备的完好性。
检查显示仪、条形记录器、加热系统、钟、温度计、电话、紧急电话和阀等是否完好,检查门密封面是否干净、密封是否损坏。
必压缩空气供风系统 1 套 1 套 应急照明系统 通讯设备1 套 耐高压头灯 5 个 作业人员使用耐高压灯具 2 个 辅助带压作业人员使用 带压作业 人员设备医用氧气瓶2 个 根据现场作业需要调整 应急发电机 1 台 出现停电时,应急保压 减压医疗仓 急救型救援车 1 套 应急备用 设备对讲机4 台 外部人员联系用 其他配件 扭矩扳手 1 套 开泥水仓仓门刀具检查 工具 刀具检查工具1 套刀具更换 设备刀具更换设备 根据刀具检查报告配置 相应的刀具更换工具、 设备自动保压系统 SAMSON 系统 2 套 必备的气 压系统设 备须保证人仓内所有设备处于完好状态。
4、停机前后的同步注浆控制停机前3环掘进时同步注浆注浆压力A1、A4 注浆泵控制在3.0bar以内、A2、A3注浆泵压力控制在3.5bar以内。
注浆量控制在7.5—8.5立方,并且在掘进过程中每根注浆管均匀注浆,根据掘进速度调节注浆频率。
停机前最后一环临近结束前,给盾尾注入膨润土,排出盾尾砂浆,保证停机后不会因盾尾砂浆凝固而堵塞。
注膨润土浆时首先关闭盾尾注浆阀,将盾尾处注浆管卸掉,等到膨润土浆到达管口后,将注浆管与盾尾连接,在管内建立3bar以上压力后打开盾尾注浆阀泵击10次即可。
每根注浆管依次进行,完成后关闭所有盾尾的注浆阀。
