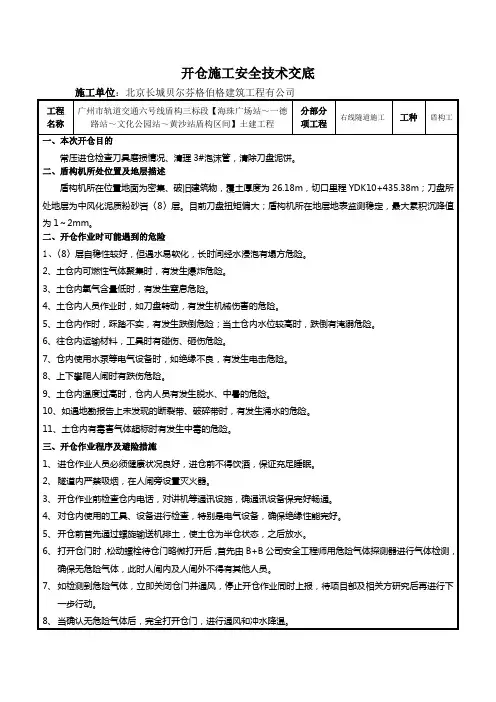

区间常压开仓技术交底
- 格式:docx
- 大小:58.17 KB
- 文档页数:7

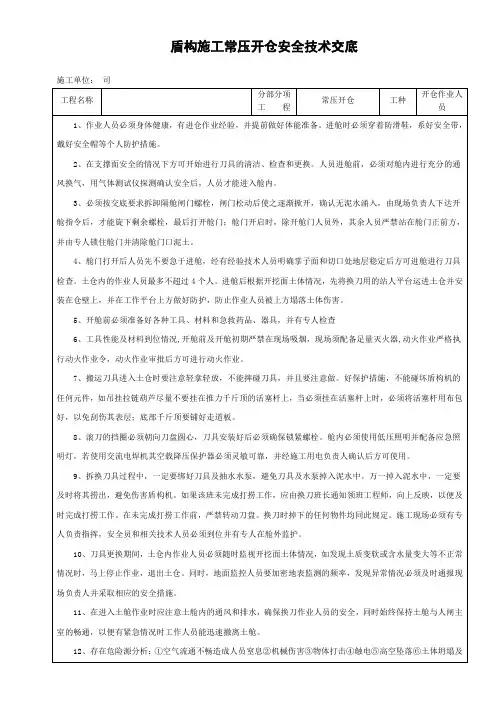

盾构施工常压开仓安全技术交底施工单位:司工程名称分部分项工程常压开仓工种开仓作业人员1、作业人员必须身体健康,有进仓作业经验,并提前做好体能准备。
进舱时必须穿着防滑鞋,系好安全带,戴好安全帽等个人防护措施。
2、在支撑面安全的情况下方可开始进行刀具的清洁、检查和更换。
人员进舱前,必须对舱内进行充分的通风换气,用气体测试仪探测确认安全后,人员才能进入舱内。
3、必须按交底要求拆卸隔舱闸门螺栓,闸门松动后使之逐渐掀开,确认无泥水涌入,由现场负责人下达开舱指令后,才能旋下剩余螺栓,最后打开舱门;舱门开启时,除开舱门人员外,其余人员严禁站在舱门正前方,并由专人锁住舱门并清除舱门口泥土。
4、舱门打开后人员先不要急于进舱,经有经验技术人员明确掌子面和切口处地层稳定后方可进舱进行刀具检查。
土仓内的作业人员最多不超过4个人。
进舱后根据开挖面土体情况,先将换刀用的站人平台运进土仓并安装在仓壁上,并在工作平台上方做好防护,防止作业人员被上方塌落土体伤害。
5、开舱前必须准备好各种工具、材料和急救药品、器具,并有专人检查6、工具性能及材料到位情况,开舱前及开舱初期严禁在现场吸烟,现场须配备足量灭火器,动火作业严格执行动火作业令,动火作业审批后方可进行动火作业。
7、搬运刀具进入土仓时要注意轻拿轻放,不能摔碰刀具,并且要注意做。
好保护措施,不能碰坏盾构机的任何元件,如吊挂拉链葫芦尽量不要挂在推力千斤顶的活塞杆上,当必须挂在活塞杆上时,必须将活塞杆用布包好,以免刮伤其表层;底部千斤顶要铺好走道板。
8、滚刀的挡圈必须朝向刀盘圆心,刀具安装好后必须确保锁紧螺栓。
舱内必须使用低压照明并配备应急照明灯,若使用交流电焊机其空载降压保护器必须灵敏可靠,并经施工用电负责人确认后方可使用。
9、拆换刀具过程中,一定要绑好刀具及抽水水泵,避免刀具及水泵掉入泥水中。
万一掉入泥水中,一定要及时将其捞出,避免伤害盾构机。
如果该班未完成打捞工作,应由换刀班长通知领班工程师,向上反映,以便及时完成打捞工作。

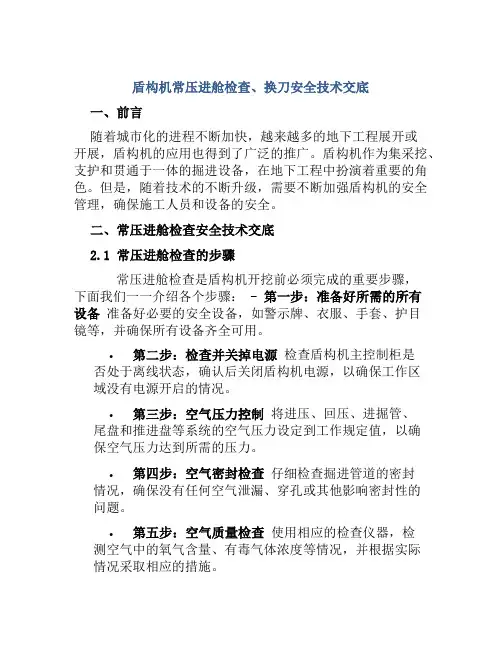

盾构机常压进舱检查、换刀安全技术交底一、前言随着城市化的进程不断加快,越来越多的地下工程展开或开展,盾构机的应用也得到了广泛的推广。
盾构机作为集采挖、支护和贯通于一体的掘进设备,在地下工程中扮演着重要的角色。
但是,随着技术的不断升级,需要不断加强盾构机的安全管理,确保施工人员和设备的安全。
二、常压进舱检查安全技术交底2.1 常压进舱检查的步骤常压进舱检查是盾构机开挖前必须完成的重要步骤,下面我们一一介绍各个步骤: - 第一步:准备好所需的所有设备准备好必要的安全设备,如警示牌、衣服、手套、护目镜等,并确保所有设备齐全可用。
•第二步:检查并关掉电源检查盾构机主控制柜是否处于离线状态,确认后关闭盾构机电源,以确保工作区域没有电源开启的情况。
•第三步:空气压力控制将进压、回压、进掘管、尾盘和推进盘等系统的空气压力设定到工作规定值,以确保空气压力达到所需的压力。
•第四步:空气密封检查仔细检查掘进管道的密封情况,确保没有任何空气泄漏、穿孔或其他影响密封性的问题。
•第五步:空气质量检查使用相应的检查仪器,检测空气中的氧气含量、有毒气体浓度等情况,并根据实际情况采取相应的措施。
•第六步:开启进舱门检查门的通风和升降系统是否正常,开启进舱门,并从进舱门出入或检查。
•第七步:进行检查常压进舱检查主要是确认盾构机的各项设备是否按照规定的标准进行安装,所有的管道是否安装在位,货架是否挂牢,工具箱内的设备是否摆放整齐。
2.2 常压进舱检查的注意事项•佩戴全套防护装备在进行常压进舱检查时,工作人员必须佩戴全套防护装备,包括护目镜、手套、呼吸器等。
•注重通风进入盾构机内进行工作时,应先检查通风系统的正常运转,确保空气流通畅通、无异味。
•避免使用明火在进行常压进舱检查时,要严禁使用明火,防止火灾和爆炸的发生。
•注意管线安全在进行检查过程中,要注意管线安全,在任何情况下都不得损坏管线。
三、换刀安全技术交底3.1 换刀安全的步骤盾构机在工作过程中不可避免地需要更换刀具,因此换刀台及换刀的过程尤为重要,换刀步骤如下: - 第一步:确认换刀位置在更换刀具之前,应先确认换刀位置是否正确,确保换刀位置平稳坚固。

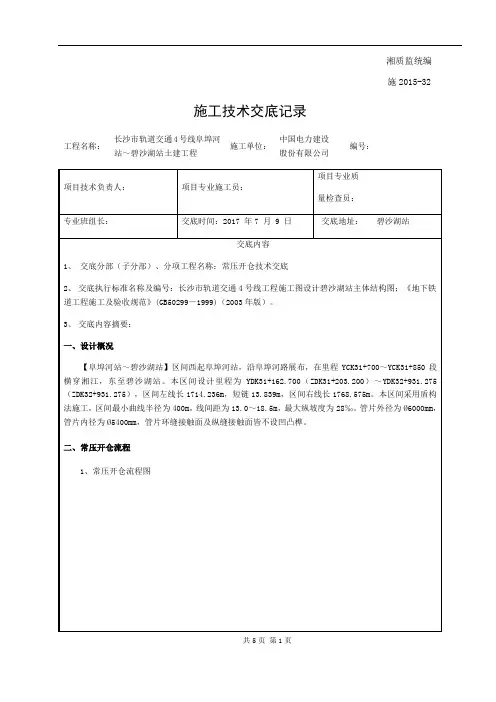

施2015-32 施工技术交底记录工程名称:长沙市轨道交通4号线阜埠河站~碧沙湖站土建工程施工单位:中国电力建设股份有限公司编号:施2015-32 施工技术交底记录工程名称:长沙市轨道交通4号线阜埠河站~碧沙湖站土建工程施工单位:中国电力建设股份有限公司编号:施2015-32 施工技术交底记录工程名称:长沙市轨道交通4号线阜埠河站~碧沙湖站土建工程施工单位:中国电力建设股份有限公司编号:施2015-32 施工技术交底记录工程名称:长沙市轨道交通4号线阜埠河站~碧沙湖站土建工程施工单位:中国电力建设股份有限公司编号:施2015-32 施工技术交底记录工程名称:长沙市轨道交通4号线阜埠河站~碧沙湖站土建工程施工单位:中国电力建设股份有限公司编号:施2015-32 施工技术交底记录工程名称:长沙市轨道交通4号线阜埠河站~碧沙湖站土建工程施工单位:中国电力建设股份有限公司编号:施2015-32 施工技术交底记录工程名称:长沙市轨道交通4号线阜埠河站~碧沙湖站土建工程施工单位:中国电力建设股份有限公司编号:注:①执行标准名称及编号系指施工单位自行制定的企业标准(如施工操作工艺标准、工法等)的名称、编号;②企业标准应有编制人、批准人、批准时间、执行时间、标准名称及编号;③企业标准的质量水平不得低于国家施工质量验收规范的规定要求;④施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得低于国家现行施工质量验收规范的规定要求;⑤交底内容摘要,只填写已交待执行标准中的章、节标题和补充内容概要。
签到表。
一、交底目的为确保常压开仓换刀作业的安全进行,提高作业人员的安全意识,防止事故发生,特进行本次安全技术交底。
二、交底对象所有参与常压开仓换刀作业的施工人员及管理人员。
三、交底内容1. 作业前的准备工作(1)检查设备设施:确认设备设施完好,无异常情况。
(2)确认安全防护设施:确保安全防护设施齐全、完好,如安全警示标志、防护栏、安全带等。
(3)检查作业环境:确认作业现场无易燃、易爆物品,无积水、滑倒等危险。
2. 作业过程中的安全注意事项(1)操作人员应穿戴好个人防护用品,如安全帽、工作服、防护手套、防护眼镜等。
(2)操作人员应熟悉设备操作规程,确保操作熟练。
(3)作业前,应对设备进行试运行,确保设备正常运行。
(4)作业过程中,注意观察设备运行状态,发现异常情况立即停止作业,排除故障。
(5)在更换刀具时,确保刀具与设备相匹配,避免因刀具尺寸不合适导致设备损坏。
(6)操作人员应保持注意力集中,不得在作业过程中接打电话、闲聊等分散注意力。
(7)在操作过程中,严禁酒后作业、疲劳作业。
3. 作业后的安全注意事项(1)作业结束后,关闭设备电源,确认设备处于安全状态。
(2)清理作业现场,确保无安全隐患。
(3)对作业过程中发现的问题进行记录,及时上报相关部门。
四、应急处理1. 发生火灾:立即停止作业,使用灭火器进行灭火,并报警求助。
2. 发生触电:立即切断电源,使用绝缘物品将触电人员与电源隔离,并报警求助。
3. 发生设备故障:立即停止作业,切断电源,防止事故扩大,并通知维修人员进行维修。
五、交底人(姓名)六、接受人(姓名)七、交底日期(年月日)八、注意事项1. 本交底模板仅供参考,具体作业安全要求应根据实际作业情况进行调整。
2. 作业人员应严格遵守本交底内容,确保作业安全。
3. 作业过程中,如遇特殊情况,应及时报告上级领导,寻求解决方案。
4. 作业人员应加强安全意识,提高自我保护能力,确保自身和他人的安全。
带压开仓换刀安全技术交底背景在工业生产中,设备保养和维修是非常重要的环节,设备的正常运行需要工人定期更换磨损部件和进行润滑保养。
而带压开仓换刀作业通常是机械设备维修中必要的步骤之一,可以大幅度缩短设备停机时间。
带压开仓换刀需要调用工具和技术,需要专业的知识和经验。
使用不当会导致严重的事故,甚至会威胁到工人的安全和生命。
为了确保设备维修操作的安全性和有效性,我们在此将带压开仓换刀这个工作的相关安全技术做出整理和规范,希望对于工人们进行安全技术培训和交底。
带压开仓换刀的基本原则•卸下装置压力,减轻工作压力;•防止系统重新压力,保证设备安全;•加工作业的时间尽量减少,尽快完成维修任务;•着重使用专业工具,避免使用搞配工具或不当的工具。
带压开仓换刀的安全措施1. 熟知设备工作情况并了解被维修设备的工作原理在维修和保养设备前,必须对设备有足够的了解。
了解设备的工作原理和工作参数有助于找到维修问题的真正根源,为维修提供参考依据。
2. 确认断电、关阀在进行带压开仓换刀操作时,一定要确保设备已经完全停止工作,流体全部排空,阀门全部关闭,设备的工作安全状态得到有效保障。
一旦违反这个操作规定,会导致极其严重的事故。
3. 确认操作区域安全在进行带压开仓换刀作业时,一定要仔细检查操作区域是否存在易燃、易爆物品或危险物品,发现异常要及时处理,确保操作现场安全。
4. 防止系统重新压力在进行带压开仓换刀作业时,一定要防止系统重新压力,通常的做法是使用封闭盖或者开口盖紧密封堵,防止压力重现,确保设备安全。
5. 空气压缩机的使用注意事项空气压缩机是带压开仓换刀的常见工具之一,使用前一定要了解操作规程,避免操作不当造成意外事故。
使用空气压缩机时,一定要保证设备通风良好,避免氧气不足。
6. 使用专业工具,减少使用非正规工具在进行带压开仓换刀操作时,应尽量使用专用工具,避免使用非正规工具。
使用专业工具,可以保障操作的安全和接口的质量,有效避免由于工具的不合适而出现的潜在的安全隐患。
区间常压开仓换刀安全技术交底一、危险源辨识开挖仓进水、掌子面坍塌、地面沉降或坍塌、突发停电、空气污浊导致人员身体出现不适、仓内着火等。
二、现场一般安全要求(1)对参加的人员进行安全技术交底,人人作到心中有数。
(2)保证充足的照明,准备好换刀所需的材料、工具及机料具。
(3)对可能发生的突发事件作好充分的估计及应对措施。
(4)开仓前,对开仓换刀过程中需要用到的系统进行检查维护;如电气系统、通风系统、循环水系统、污水排出系统、压气(泡沫)系统、双轨梁、管片拼装机、后配套系统等,保证换刀工作的顺利进行。
(5)开仓后需强制通风30min以上,再进行气体检测,合格后人员方可进入换刀作业。
(6)开仓后每30分钟进行1次气体检测和掌子面观察并做好详细记录。
(7)始终保持土仓与人仓主室的畅通,以便有紧急情况时工作人员能迅速撤离土仓。
(8)盾构操作室安排值班人员24小时值守,避免刀盘转动伤人。
(9)换刀前对刀盘前方的工作面进行认真细致的检查,确认地层条件稳定的条件下进行换刀,在换刀过程中对工作面进行监视;特别应注意工作面突发性的涌水、涌沙现象。
(10)开仓过程中安排专业人员对掌子面情况进行观察并记录,有情况及时处理。
三、区间常压开仓换刀安全措施1、安全用电注意事项(1)土仓内的电压要采用安全电压;潜水泵有接地漏电保护措施;电焊机龙头线的接线端子和中间接驳的线头必须压紧牢固并有可靠牢固的绝缘保护,预防短路或龙头线直接搭地构成回路,引起焊机故障;电焊机二次侧要有可靠的空载保护器;所有用电器都要有相匹配的可靠的漏电保护;如发生触电事故要先断开电源,方可抢救人员。
(2)所有施工人员应掌握安全用电的基本知识和所用设备性能,用电人员各自保护好设备的负荷线、地线和开关,发现问题及时找电工解决,严禁非专业电气操作人员乱动电气设备。
(3)所有电气设备及其金属外壳或构架均按规定设置可靠的接零及接地保护;现场电气设备有漏电保护器,电缆设可靠绝缘,定期检查,发现问题及时处理解决;现场用电设备实行三级供电,两级保护;各种机电设备均有专人负责管理,电工持证上岗。

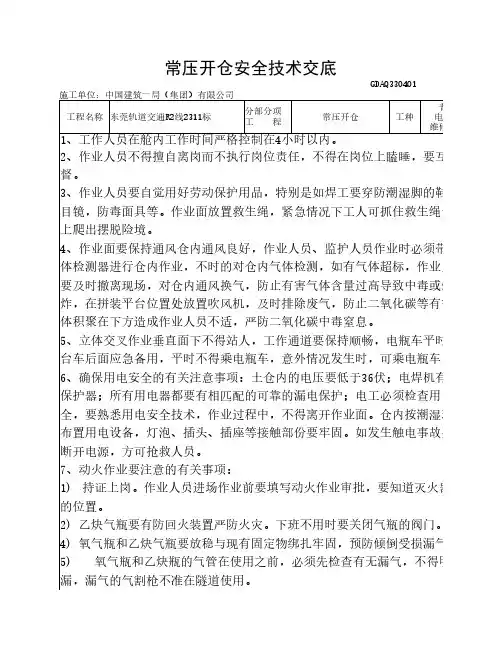

常压开仓安全技术交底GDAQ330401施工单位:中国建筑一局(集团)有限公司工程名称东莞轨道交通R2线2311标分部分项工 程常压开仓工种普工电焊工维修人员1、工作人员在舱内工作时间严格控制在4小时以内。
2、作业人员不得擅自离岗而不执行岗位责任,不得在岗位上瞌睡,要互相监督。
3、作业人员要自觉用好劳动保护用品,特别是如焊工要穿防潮湿脚的鞋,护目镜,防毒面具等。
作业面放置救生绳,紧急情况下工人可抓住救生绳子往上爬出摆脱险境。
4、作业面要保持通风仓内通风良好,作业人员、监护人员作业时必须带好气体检测器进行仓内作业,不时的对仓内气体检测,如有气体超标,作业人员要及时撤离现场,对仓内通风换气,防止有害气体含量过高导致中毒或爆炸,在拼装平台位置处放置吹风机,及时排除废气,防止二氧化碳等有害气体积聚在下方造成作业人员不适,严防二氧化碳中毒窒息。
5、立体交叉作业垂直面下不得站人,工作通道要保持顺畅,电瓶车平时要在台车后面应急备用,平时不得乘电瓶车,意外情况发生时,可乘电瓶车。
6、确保用电安全的有关注意事项:土仓内的电压要低于36伏;电焊机有焊接保护器;所有用电器都要有相匹配的可靠的漏电保护;电工必须检查用电安全,要熟悉用电安全技术,作业过程中,不得离开作业面。
仓内按潮湿环境布置用电设备,灯泡、插头、插座等接触部份要牢固。
如发生触电事故要先断开电源,方可抢救人员。
7、动火作业要注意的有关事项:1) 持证上岗。
作业人员进场作业前要填写动火作业审批,要知道灭火器放置的位置。
2) 乙炔气瓶要有防回火装置严防火灾。
下班不用时要关闭气瓶的阀门。
4) 氧气瓶和乙炔气瓶要放稳与现有固定物绑扎牢固,预防倾倒受损漏气。
5) 氧气瓶和乙炔瓶的气管在使用之前,必须先检查有无漏气,不得明火检漏,漏气的气割枪不准在隧道使用。
6) 氧气瓶和乙炔气瓶放在拼装机前后相距5米以上的的距离,不得放在电车前进的正前方,预防电瓶车、钢轨等硬物击穿或擦穿气管,造成漏气。

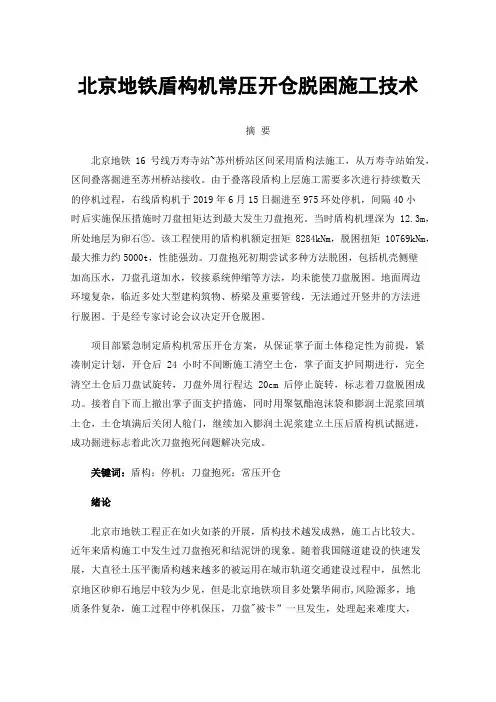

北京地铁盾构机常压开仓脱困施工技术摘要北京地铁16号线万寿寺站~苏州桥站区间采用盾构法施工,从万寿寺站始发,区间叠落掘进至苏州桥站接收。
由于叠落段盾构上层施工需要多次进行持续数天的停机过程,右线盾构机于2019年6月15日掘进至975环处停机,间隔40小时后实施保压措施时刀盘扭矩达到最大发生刀盘抱死。
当时盾构机埋深为12.3m,所处地层为卵石⑤。
该工程使用的盾构机额定扭矩8284kNm,脱困扭矩10769kNm,最大推力约5000t,性能强劲。
刀盘抱死初期尝试多种方法脱困,包括机壳侧壁加高压水,刀盘孔道加水,铰接系统伸缩等方法,均未能使刀盘脱困。
地面周边环境复杂,临近多处大型建构筑物、桥梁及重要管线,无法通过开竖井的方法进行脱困。
于是经专家讨论会议决定开仓脱困。
项目部紧急制定盾构机常压开仓方案,从保证掌子面土体稳定性为前提,紧凑制定计划,开仓后24小时不间断施工清空土仓,掌子面支护同期进行,完全清空土仓后刀盘试旋转,刀盘外周行程达20cm后停止旋转,标志着刀盘脱困成功。
接着自下而上撤出掌子面支护措施,同时用聚氨酯泡沫袋和膨润土泥浆回填土仓,土仓填满后关闭人舱门,继续加入膨润土泥浆建立土压后盾构机试掘进,成功掘进标志着此次刀盘抱死问题解决完成。
关键词:盾构;停机;刀盘抱死;常压开仓绪论北京市地铁工程正在如火如荼的开展,盾构技术越发成熟,施工占比较大。
近年来盾构施工中发生过刀盘抱死和结泥饼的现象。
随着我国隧道建设的快速发展,大直径土压平衡盾构越来越多的被运用在城市轨道交通建设过程中,虽然北京地区砂卵石地层中较为少见,但是北京地铁项目多处繁华闹市,风险源多,地质条件复杂,施工过程中停机保压,刀盘"被卡”一旦发生,处理起来难度大,时间长,风险较大。
经过技术人员研究和分析,总结出了一些良好的解决办法和技巧,为类似工程的施工提供一些经验。
本文以北京地铁16号线万寿寺站~苏州桥站区间为工程背景,对本工程的遇到的一次刀盘卡死情况进行分析,探讨刀盘卡死的处理方法。
盾构机带压开仓安全技术交底一、背景介绍在地下工程建设中,盾构机通常用于隧道掘进。
而隧道掘进过程中,盾构机需要频繁进行开仓作业,以便对土层进行钻探、采样、支护等工作。
然而,开启隧道盾构机的操作较为危险,因为在开仓的过程中,盾构机会承受大量的土压力,如果处理不当,可能会引发安全事故。
为了保证盾构机开仓时的安全,盾构机带压开仓技术逐渐发展起来。
所谓带压开仓,是指在隧道内部,盾构机带着土壤压力进行开仓作业的一种技术。
本文将对盾构机带压开仓的安全技术进行交底,以期为工程施工人员提供帮助和指导。
二、盾构机带压开仓的原理盾构机是一种用于隧道掘进的设备,其主要由上部分和下部分组成。
上部分是盾构机的控制室,负责盾构机整个工作的控制和监测;下部分则是盾构机的工作区域,其底部设置有一个巨大的盾构头。
盾构头主要由刀盘、支撑结构等组成,其作用是削弱土石的平衡压力,并将其带到隧道后方进行时装的处理。
在进行隧道掘进时,盾构机首先需要选择工作面,并将盾构头伸入作业区域。
随后,进给系统开始将盾构头向前推进,同时盾构头的刀盘不断旋转,将土石削弱并推入破碎带。
在破碎带中,土石与水泥浆混合进行支护。
有时候这种支护不够稳固,需要进行带压开仓。
带压开仓必须在盾构机运行的情况下进行,因为盾构机才能提供足够的压力避免土体失稳。
开仓作业过程中,需要有工人在场控制整个开仓过程,同时还需要使用专业的设备来监测隧道内部土体的变形情况,以保障施工人员的安全。
三、盾构机带压开仓的安全技术在盾构机进行带压开仓时,需要注意以下几个方面的安全技术:1.土体移动监测在盾构机带压开仓作业时,需要对土体进行监测。
土体移动监测包括多种方法,例如,温度计、位移计、应变计、压力计、变形计、声波计、位移传感器、侧面纵截面仪等。
这些监测设备可以从多个角度来监测隧道内部土体的变化情况,并准确反映盾构机所承受的土压力的变化程度。
2.安全防护措施在进行盾构机带压开仓作业时,需要进行严密的安全防护措施。
施工技术交底记录
工程名称:长沙市轨道交通4号线阜埠河
站~碧沙湖站土建工程
施工单位:
中国电力建设
股份有限公司
编号:
施工技术交底记录
工程名称:
长沙市轨道交通4号线阜埠河站~碧沙湖站土建工程
施工单位:
中国电力建设股份有限公司
编号:
项目技术负责人: 项目专业施工员:
项目专业质 量检查员: 专业班组长:
交底时间:2017 年7 月 9 日
交底地址:
碧沙湖站
常压开仓流程图
施工单位技术交底人签字: 施工班组接受人签字:
时间控制在60min 以内
确定常压开仓方式
安全员进行气体
检测 值班工程师填写开仓程序签认表
掘进班准备开仓、
换刀工具 盾构到达开仓位置 空仓、换气、降温
通知监理
气体检测合格后开仓
值班人员检查掌子面、刀具磨损情况
地质稳定 常压换刀 不稳定关闭舱门,恢复掘进
或带压模式进仓
记录、整理换
刀情况 整理换刀工具恢复掘进
材料库 准备应急物资
气体检测不合格
通风合格后
施工技术交底记录
工程名称:长沙市轨道交通4号线阜埠河
站~碧沙湖站土建工程
施工单位:
中国电力建设
股份有限公司
编号:
施工技术交底记录
工程名称:长沙市轨道交通4号线阜埠河
站~碧沙湖站土建工程
施工单位:
中国电力建设
股份有限公司
编号:
施工技术交底记录
工程名称:长沙市轨道交通4号线阜埠河
站~碧沙湖站土建工程
施工单位:
中国电力建设
股份有限公司
编号:
施工技术交底记录
工程名称:长沙市轨道交通4号线阜埠河
站~碧沙湖站土建工程
施工单位:
中国电力建设
股份有限公司
编号:
注:①执行标准名称及编号系指施工单位自行制定的企业标准(如施工操作工艺标准、工法等)的名称、编号;②企业标准应有编制人、批准人、批准时间、执行时间、标准名称及编号;③企业标准的质量水平不得低于国家施工质量验收规范的规定要求;④施工单位当前如无企业标准,可暂选用国家有关部委、省市及其他企业公开发布的标准,但选用标准的质量水平不得低于国家现行施工质量验收规范的规定要求;⑤交底内容摘要,只填写已交待执行标准中的章、节标题和补充内容概要。
签到表。
