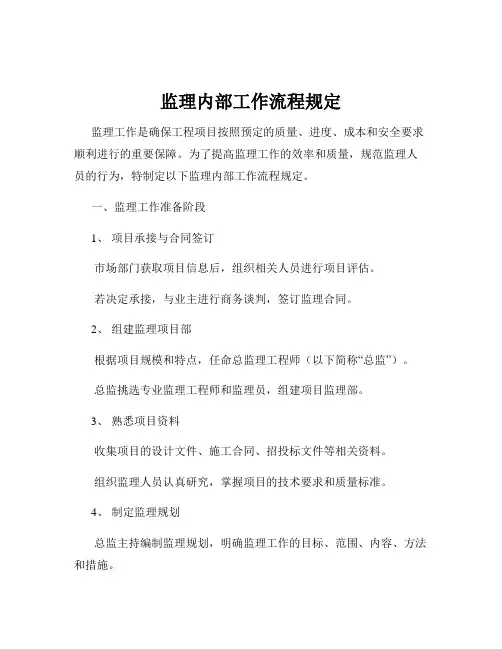

监理部详细工作流程

  • 格式:docx
  • 大小:18.19 KB
  • 文档页数:8

下载文档原格式

  / 7
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

监理部工作流程

一丶施工前的准备阶段

(1)接受业主委托监理并签订监理合同

监理合同内容有:监理范围、监理内容、委托人和监理人的权利、义务、责任、质量目标、工期、安全目标、投资控制目标等,

(2)工程项目部组织监理人员熟悉,审核设计文件、审核承包商质保体系、施工资质、施工组织设计(方案)。

(3)熟悉审核设计文件内容:图纸是否符合规范,图纸是否有明显错误,图纸是否能指导施工,预算中工作量、材料、设备有无出路、设计技术要求是否符合等;

(4)审查承包商质保体系:施工资质、项目经理、技术人员等资格证明。

(5)审查承包商施工组织设计(方案):首先应清楚施工组织设计(方案)应具备的内容。审查中的重点是:施工人员配备施工机具(包括设备、仪表);技术措施、质量保证措施、安全保证措施是否得当;施工进度计划安排是否合理,工序是否衔接。(三)编写监理规划和监理实施细则。监理规划由总监理工程师组织编写,监理实施细则由专业监理工程师编写:其内容如下,(1)监理规划内容:工程概况(工程简介、主要工作量),监理依据(合同、法律法规、设计文件、施工验收规范、业主相关标准),监理工

作范围、内容、监理实施细则:就监理具体工作按照事前控制、事中控制、事后控制进行详细说明,是监理规划中工作的细节,是对于事中控制工作应详细结合验收规范里面一些具体的指标和要求进行编写。

(四)参加业主组织的协调会。参加业主协调会很重要,有关工程施工前的一些重要会议,也是建设、设计、监理、施工、材料供应等相关单位碰头会议,如设计交底(会审)、第一次(监理)协调会等。

(1) 设计交底(会审):对设计中出现的问题和差错提出合理的建议;

(2) 第一次(监理)协调会:在工程开工前,一般由建设单位组织工程相关单位,授权确定建设单位代表人员,承包单位项目经理及有关职能人员,监理单位项目总监其内容:宣布项目总监并向其授权,并宣布建设单位负责人和工程项目经理,相互各方组织机构(专业人员、职务分工)介绍认识;确定各方的协调关系;项目经理汇报施工现场准备情况;总监做监理规划和监理实施细则报告;承包单位做施工技术方案交底;明确工程有关的其他事项。总监做监理规划和监理实施细则报告时因重点强调监理工作流程,因为这些监理流程需要施工单位积极配合,可以采取强制性和主动性。

(五)审查开工报告。针对开工报告主要审查工程是否具备开工条件,如具备在有总监发开工令。

审查内容:

(1)工程施工图设计已通过会审;

(2)有关工程动员协调会是否已经召开部署安排;

(3)运抵工程材料、构配件、设备是否满足开工需要;

(4)按照施工组织设计要求部署施工人员、机具仪表是否到位

二、施工阶段

(一)审核工程材料(质量控制):根据承包单位报送工程材料报验表。审查内容:材料名称、数量、规格型号、性能指标、测试报告、厂家名称、产品合格证、进网证、产品说明书等,其中对部分材料进行抽检,检查不合格的材料不能使用,做好详细记录并及时清退出工程现场。

(二)如工程没有进行设计交底监理人员必须在开工时把设计要求和施工技术规范与施工负责人或技术人员进行在工程现场事前交底,并随同施工人员进行路由复测。

(三)监理人员对工程每道工序进行巡检,特别对隐蔽部位和工程关机工序进行旁站,并做好隐蔽部位质量的验收记录(质量控制)。现场监理人员要求承包单位填写工序报验单、隐蔽工程签证记录、专业质量控制表。对不合格的工序或工程隐蔽部位不能进入下一道工序,并由监理工程师签发《监理通知单》由施工单位整改。整改完后施工单位填写《监理通知回复单》

(四)审核工程施工进度表(进度控制)

(1) 建立反映工程建设进度和监理日志和工程施工进度表。工程施工进度表内容包括:工程编号、单位、数量、日期(月、日),根据项目的工程量采用横道图的方法,按预定完成日期填好工程施工进度。

(2) 落实、督促检查工程进度。实际工程进度与计划进度进行比较。

(3) 分析进度偏差的原因,调整施工进度。人员、施工机具、施工环境、材料、自然天气等,如需停工承包单位必须填写出停工、延期报告,抄报建设单位、监理单位。监理人员应掌握工程延误和工程延期概念,工程延误由于承包单位以外(客观)原因造成的,工程延误一般不调整工期总工期。

(4) 对于建设单位一些应急工程,要明确进度与质量的关系,进度是主要,出现的一般质量问题可以时候要求施工单位整改,但关键质量问题不能忽视。

(五)核定工程量及变化量,签署工程进度款支付(投资控制)。这里监理人员应重点注意设计变更的处理,设计变更一般由施工单位提出变更报告,监理单位核定变更的合理性,再交给(建设单位)设计单位进行设计变更处理,设计单位明确处理结果前,监理人员不能擅自做设计变更表态。另在工程中施工中存在许多设计中,没有提到的隐蔽工程量和漏顶工作量,往往需要建立人员签证,所以现场监理员一定要把握签证的准确性、及时性、专业性。

(六)安全生产督促、检查(安全控制安全生产督促、检查(安全控

制))。主要是监理人员应对工程施工中存在安全隐患以及违反施工操作规程的现象应及时指出,要求施工单位整改,施工单位拒不整改,监理工程师一定要下发监理通知单。

(七)召开监理现场例会(属于工程协调内容);专业监理工程师就工程存在和需要解决的问题定期召开监理现场例会,研究解决有关事宜,记好会议纪要。具体做法如下:

(1) 监理例会应定期组织召开。根据本工程工期长短确定会期,如周会、月会。

(2) 监理例会参加单位及人员:监理工程师、监理工程师代表及有关监理工程师;承包单位项目经理、技术负责人及有关专业人员;建设单位驻工地代表等。根据会议议题的需要,可邀请设计单位、分包单位及其他有关人员参加。

(3) 确定监理例会的主要议题

(a)检查上次会议决议落实情况,检查未完事项及其原因;

(b)工程进度问题、进展情况(完成工程量);

(c)工程材料、构配件和设备存在的(质量)问题;

(d)工程的质量和技术方面的有关方案、工艺等存在的问题分包单位的管理及协调问题;

(e)设计变更洽商的主要问题;

(f)工程安全问题;

(g)其他事项;
