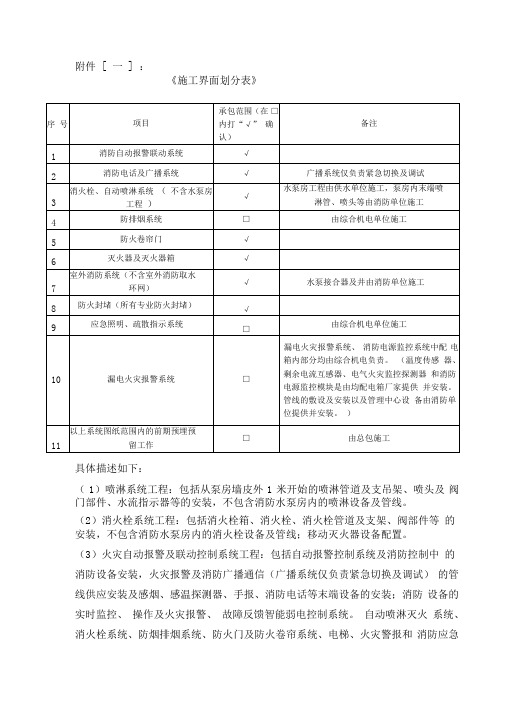

附件[ 一] :《施工界面划分表》具体描述如下:(1)喷淋系统工程:包括从泵房墙皮外1 米开始的喷淋管道及支吊架、喷头及阀门部件、水流指示器等的安装,不包含消防水泵房内的喷淋设备及管线。
(2)消火栓系统工程:包括消火栓箱、消火栓、消火栓管道及支架、阀部件等的安装,不包含消防水泵房内的消火栓设备及管线;移动灭火器设备配置。
(3)火灾自动报警及联动控制系统工程:包括自动报警控制系统及消防控制中的消防设备安装,火灾报警及消防广播通信(广播系统仅负责紧急切换及调试)的管线供应安装及感烟、感温探测器、手报、消防电话等末端设备的安装;消防设备的实时监控、操作及火灾报警、故障反馈智能弱电控制系统。
自动喷淋灭火系统、消火栓系统、防烟排烟系统、防火门及防火卷帘系统、电梯、火灾警报和消防应急广播系统、消防应急照明和疏散指示系统等与消防联动相关各系统信号收集、反馈、控制等相关管线、设备等。
消防系统的暗配管、桥架、预留预埋套管、管道与预埋套管/ 孔洞的空隙填堵等归总包负责施工,管线与套管间的空隙填堵及消防各系统防火封堵及所需的辅料附件等包含在本招标范围内。
(4)消防泵房设备与消防控制室连接的消防弱电控制管线工程。
外部管网不包括在本次招标范围内。
室外消防喷淋、消火栓水泵结合器及管线计入本次招标范围。
(5)防火卷帘门系统,包括帘板、座板、导轨、支座、卷轴、控制箱、卷门机、限位器、门楣、手动速放开关装置、按钮开关和保险装置等的供应及安装。
(6)防火卷帘门控制线路等,其中消防设备电源由综合机电单位负责,配电柜(箱)出线以后所有的回路及设备安装均由乙方负责。
(7)消防控制室:完成火灾报警控制器、消防联动控制器、消防控制室图形显示装置、消防专用电话总机、消防应急广播控制装置、消防应急照明和疏散指示控制装置、消防电源监控器等设备和具有相应功能组合设备的供应及安装工程,电气和电子设备的等电位连接及接地。
配合智能化单位对消防控制室内设备的排列布置。
施工界面划分表(明细)施工范围表15-1:单体土建工程该表格列出了单体土建工程的施工范围,包括一些通用部分和各个具体部位的施工内容。
需要注意的是,如果某个部位有A、B两项,只能选择其中一项进行施工。
通用部分包括土方工程(除大开挖土方工程外)、桩工程、地基基础工程(除桩工程外)、钢筋混凝土结构工程(毛坯标准不包卫生间预制盖板)、砖砌体工程(毛坯标准不包卫生间预制盖板下的砌体)、厨房排烟道、屋面工程及防水工程,含卫生间、厨房、阳台、屋面、墙体等施工图中要求防水部位的防水施工处理、防腐隔热工程、保温工程等。
具体部位包括室内墙面抹灰工程、天棚工程、窗护栏、墙面工程、公共区域等。
其中,公共区域包括公共楼梯间、公共楼梯栏杆、电梯与电梯间、入口门厅、电梯机房及其它公共部分的地面、墙面、天棚面均按图纸(装修施工图、建筑施工图)要求完成所有工程内容。
对于多层、高层住宅室内湿装修部分,施工范围包括所有工程内容;而对于低层住宅室内湿装修部分,则需要施工土方工程(除大开挖土方工程外)、桩工程、地基基础工程(除桩工程外)、钢筋混凝土结构工程(毛坯标准不包卫生间预制盖板)等。
需要注意的是,各单套间的施工范围也需要进行详细规划。
室内所有地面工程、墙身的抹灰(包括封闭阳台)以及阳台(封闭阳台除外)、露台、平屋面、台阶、门廊等地面块料及石材铺贴、阳台(封闭阳台除外)、露台踢脚线块料的铺贴、窗护栏等都需要进行施工。
总之,项目部需要根据实际情况进行修改和补充,确保所有施工内容按照图纸要求完成。
能超过本合同规定的工作范围。
具体工作内容包括但不限于以下项目:地下室内所有墙身和天花板的抹灰和涂料,公共楼梯间和楼梯地面的铺贴,消防楼梯栏杆的安装等。
在地下室部分,包括地下室车库顶板,按照建筑图要求完成所有工作内容,包括室内所有墙身和天花板的抹灰和涂料,地面的抹灰层,公共楼梯间和楼梯地面的铺贴,踢脚线抹灰,墙面和天棚面的抹灰和涂料。
具体施工内容以发包人确认的交楼标准为准。

清单2:施工界面划分一览表清单2-1:施工界面划分一览表
发包人指定分包范围
室内安装工程施工承包范围(洋房住宅)
室内安装工程施工承包范围(洋房住宅)
室内安装工程施工承包范围(洋房住宅)
室内安装工程施工承包范围(洋房住宅)
室内安装工程施工承包范围(商业街)
室内安装工程施工承包范围(商业街)
室内安装工程施工承包范围(商业街)
室内安装工程施工承包范围(变电房)
室内安装工程施工承包范围(变电房)
市政园建工程承包范围
市政园建工程承包范围。
总包与专业分包工界面划分标准表界面施工界面总包专业分包备注类别项目工作内容工作内容保温工程负责基层墙面粉刷,对墙面平整、垂直度不符合要求的进行整改严格按规范及专业施工方案进行施工,对保温工程引起的外墙开裂、渗漏、脱皮等施工质量问题进行无条件整改,并按甲方、监理、总包要求合理安排施工进度铝合金/塑钢门窗按图纸设计要求及外墙材料模数与铝合金施工单位统一门窗洞口尺寸,对超出规范要求的洞口偏差进行整改,负责防雷接地连接门窗安装完毕,窗框与墙面打胶完成,经淋水试验,确定无渗漏,报监理协同组织检查验收合格后,按甲方要求对门窗及玻璃进行成品保护,配件安装齐全功能调试正常。
淋水试验由总包组织,专业分包配合。
并按甲方、监理、总包要求合理安排施工进度派驻专人进行施工中成品保护室内窗框及玻璃保护膜拆除及最后保洁工作由专业分包单位实施住宅内装饰进户门根据设计图纸要求完成洞口预留,并负责收头及粉刷,提供标高门框扇供应及安装,包括门框内的砂浆填充及门框扇的成品保护。
并按甲方、监理、总包要求合理安排施工进度电梯根据设计图纸要求完成洞口及圈梁预留,并提供电梯门安装标高完成本工程所需电梯的安装及电梯桥箱装饰、井道钢牛腿及照明、电梯电源箱安装,电源从电梯电源箱接入、召唤按钮盒的安装、设备检测验收、调试、工程移交、保修、培训等,以及虽未载明,但为完成本工程所必须的其他工作。
负责电梯专项验收及电梯交付使用前的成品保护。
并做好内外及周边的安全防护工作和各有关指示标志等总包专业分包备注总包电梯机房内装修单元大堂总包完成单元门、门庭雨篷等安装;基层施工完成。
完成结构以及墙面砂浆粉刷,完成单元入户墙地顶装修面,包括大堂铝合金门窗交界处硅胶收头专业分包自动移门由专业分包施工。
室外绿化工程总包1、土方回填由总包负责安排土方单位,按设计标高平整(需考虑土方沉降及分层回填干性砂壤土),并要求土方达到种植土检测要求。
2、各类管线总包负责。
3、土方平整(土块小于Φ50mm)无垃圾杂石后移交给绿化单位4、水处理循环系统基层、结构部分、以及小区的硬质景观,小品的结构部分和饰面工程、电器埋管穿线。
附件2
精装修作业界面划分表
表1:土建安装与精装施工界面划分(户内精装修)
说明:本工程界面划分各区域(城市)公司可根据项目属在地相关规定、资源匹配情况以及项目特殊情况在招标前进行修订、审批,未尽之处招标答疑澄清或以实际施工过程中建设单位指令为准。
表2:土建安装与装饰施工界面划分(公共区域装饰)
说明:本工程界面划分各区域(城市)公司可根据项目属在地相关规定、资源匹配情况以及项目特殊情况在招标前进行修订、审批,本方案未尽之处以实际施工过程中建设单位指令为准。

参考医学附件[一]:《施工界面划分表》具体描述如下:(1)喷淋系统工程:包括从泵房墙皮外1米开始的喷淋管道及支吊架、喷头及阀门部件、水流指示器等的安装,不包含消防水泵房内的喷淋设备及管线。
(2)消火栓系统工程:包括消火栓箱、消火栓、消火栓管道及支架、阀部件等的安装,不包含消防水泵房内的消火栓设备及管线;移动灭火器设备配置。
(3)火灾自动报警及联动控制系统工程:包括自动报警控制系统及消防控制中的消防设备安装,火灾报警及消防广播通信(广播系统仅负责紧急切换及调试)的管线供应安装及感烟、感温探测器、手报、消防电话等末端设备的安装;消防设备的实时监控、操作及火灾报警、故障反馈智能弱电控制系统。
自动喷淋灭火系统、消火栓系统、防烟排烟系统、防火门及防火卷帘系统、电梯、火灾警报和参考医学消防应急广播系统、消防应急照明和疏散指示系统等与消防联动相关各系统信号收集、反馈、控制等相关管线、设备等。
消防系统的暗配管、桥架、预留预埋套管、管道与预埋套管/ 孔洞的空隙填堵等归总包负责施工,管线与套管间的空隙填堵及消防各系统防火封堵及所需的辅料附件等包含在本招标范围内。
(4)消防泵房设备与消防控制室连接的消防弱电控制管线工程。
外部管网不包括在本次招标范围内。
室外消防喷淋、消火栓水泵结合器及管线计入本次招标范围。
(5)防火卷帘门系统,包括帘板、座板、导轨、支座、卷轴、控制箱、卷门机、限位器、门楣、手动速放开关装置、按钮开关和保险装置等的供应及安装。
(6)防火卷帘门控制线路等,其中消防设备电源由综合机电单位负责,配电柜(箱)出线以后所有的回路及设备安装均由乙方负责。
(7)消防控制室:完成火灾报警控制器、消防联动控制器、消防控制室图形显示装置、消防专用电话总机、消防应急广播控制装置、消防应急照明和疏散指示控制装置、消防电源监控器等设备和具有相应功能组合设备的供应及安装工程,电气和电子设备的等电位连接及接地。
配合智能化单位对消防控制室内设备的排列布置。
包分包1地基基础工程√2主体结构工程(混凝土结构、钢结构、二次结构墙体(不含轻钢龙骨隔墙)、楼板浇筑、屋面施工)√3室内外防水施工(外墙局部防水处理、屋面防水施工、窗口防水处理、地下室防水处理、设备平台防水)√√4防雷接地系统及等电位联接√5厨房洗菜盆、卫生间花洒、龙头、金属管道及部件等接地连接。
√6卫生间防水施工(同层排水上下两道防水,做法及要求详见施工图要√7卫生间回填(做法及要求详见施工图要求)√叠墅、合院的厨房、家政间结构面以上(防水,回填、面层等具体做法详见施工图要求)√8铺设木地板位置地面保温、找平(平整度小于等于2mm)(混凝土结构面√9卫生间及厨房墙面粉刷(含外墙的需要做内墙无机保温砂浆的墙面,交界面的门框侧边四周抹灰)√10架空通廊的地面防水、找平、排水沟,预留5cm建筑装饰面√11建筑图纸范围外的户内厚度小于等于10cm的墙体砌筑,厨房及卫生间移√12户内厚度小于等于5cm门垛处理√13户内现浇顶棚墙固处理,满挂纤维网粉刷石膏找平(顶板极差小于等于20mm)√14户内厨房、卫生间、阳台地面结构偏差调整√15卫生间防水高度:淋浴房2.0米;其他位置0.4米;出门口延伸0.5米,宽出0.2米,翻边高度0.3米;盥洗台处防水高度1.2米,宽度超过洗手台两侧0.2米;水口、穿管、转角处等部位加强处理。
阳台防水高度:翻边高度0.3米(建筑面层),水口、穿管、转角处等部位加强处理。
√16卫生间、阳台反梁外露5cm凿平或贴砖覆盖处理√17原底线盒的封堵√18墙地砖加工,切割及排版损耗(详见甲供主材损耗表,供应商仅提供规格板)√20厨房、卫生间、阳台管井(壁龛、烟道、立管等)外包墙√22精装区域内的成品保护,包括但不限于电梯、铝合金门窗(二次成品保护)、栏杆、木地板(二次成品保护)、橱柜(二次成品保护)、厨电、入户门(二次成品保护)、洁具、五金等√23空调预留洞修补及装饰盖安装 √24卫生间淋浴屏安装C √25入户门安装及周边收边收口C √26橱柜及橱柜台面安装C √27阳台开关面和洗衣机龙头安装√C 28阳台踢脚线收边收口C √1强电系统设计管路预埋;√2强电系统至户内配电箱安装调试;√3室内配电箱供应及安装,√4强电系统室内管路预埋敷设不通;√C 强电系统室内穿线、调试√C 5强电系统开关插座面板安装√6弱电(电话、网络、报警)系统室内管路穿线,网络、电话、有线电视面板供应及安装√7弱电(有线电视)系统室内管路预埋√8弱电(有线电视)系统穿线√9装修区域灯具安装√10装修区域空调系统设计预留采购安装预埋√11装修区域空调系统设计预留采购安装(含后开孔)C √12装修区域空调送回风口装饰百叶C √装修区域空调送回风口装饰百叶开口、检修口制作√C13给水管井水表前安装(包括水表安装、打压测试)√14给水管井水表后至户内给水末端施工(包括打压测试、保压施工)√15室内排水系统安装包括存水弯及上返排水支管。
施工界面划分表附件15-1 单体土建工程的施工范围
说明:
1、下表格如有A、B项的,只能选取其中一项。
2、下表格所列施工范围,项目部可根据实际情况进行修改和补充。
附件15-2 室内安装工程施工承包范围(低层住宅)说明:
1、下表如有A、B、C项的,只能选取其中一项。
2、
所列施工范围,项目部可根据实际情况进行修改和补充。
附件15-2 室内安装工程施工承包范围(洋房住宅)说明:
1、下表如有A、B、C项的,只能选取其中一项。
附件15-2 室内安装工程施工承包范围(地下室、车库)说明:
1、下表如有A、B、C项的,只能选取其中一项。
附件15-3 室外市政工程施工承包范围说明:
1、下表所列施工范围,项目部可根据实际情况进行修改和补充。
附件15-4 室外安装工程施工承包范围
说明:
附件15-5
其他工程施工承包范围说明:。
