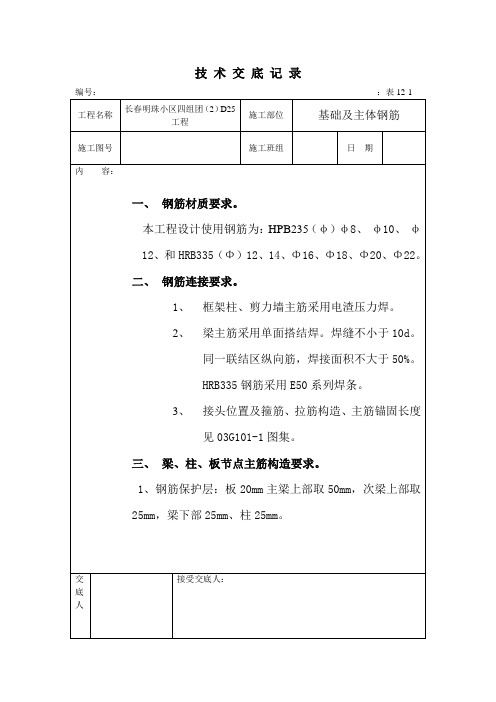

技术交底记录技术交底记录编号::表12-1钢筋工施工质量及安全标准一、钢筋材质要求。
本工程设计使用钢筋为:HPB235(φ)φ8、φ10、φ12、和HRB335(Φ)12、14、Φ16、Φ18、Φ20、Φ22。
二、钢筋连接要求。
1、框架柱、剪力墙主筋采用电渣压力焊。
2、梁主筋采用单面搭结焊。
焊缝不小于10d。
同一联结区纵向筋,焊接面积不大于50%。
HRB335钢筋采用E50系列焊条。
3、接头位置及箍筋、拉筋构造、主筋锚固长度见03G101-1图集。
三、梁、柱、板节点主筋构造要求。
1、钢筋保护层:地下室外墙旬侧临土面25mm,基础底板底筋40mm。
基础底板顶筋、地下室内墙、板、地下室外墙内侧20mm。
地下室抗震墙边缘构件、柱、梁30mm。
±0.000以上墙、板15mm。
柱30mm。
梁25mm。
墙、梁、节点核心区,梁的箍筋必须按图纸相关规定设置,不得遗漏。
2、主次梁交叉时,次梁主筋在主梁筋之上。
3、梁柱交叉时,梁的主筋应放在柱子主筋内侧。
当柱支撑在梁上时,柱主筋在梁主筋内侧。
4、板筋伸入支坐≥5d,且过梁中心线,端部弯钩。
5、其他未尽事项请按施工规范执行。
四、质量要求。
(一)材质要求:1、使用的钢筋品种、规格符合设计要求。
2、进场的钢筋应附合格证或材质单,履行验收手续。
3、使用前应按规范要求报验,实验合格后方可使用。
(二)、操作要求:1、钢筋焊件须检验合格。
2、钢筋的制作符合规范要求。
连接头位置及锚固长度符合规范要求。
3、节点构造符合设计要求。
4、打梁、板砼前应在板上弹出轴线控制线,按此线控制柱主筋位置。
(三)质量标准(允许偏差):五、安全要求。
1、进场工人须经过安全教育,明确本工种安全技术规程。
2、作业人员、机械工、焊工、电工、吊车工、信号工等须持证上岗,并经考试合格。
3、各种机械设备应由专业人员安装、调试、使用、维修,并且定期进行安全检查。
4、施工现场安全防火设施齐全,建立安全防火组织机构。
钢筋工程技术交底记录一、项目背景本项目为某某大型建造工程,位于某某地区,总建造面积约为XXXX平方米,主要包括XXX楼层的办公区、XXX楼层的商业区以及XXX楼层的停车场等。
本次交底的重点为钢筋工程技术。
二、交底内容1. 钢筋工程概述钢筋工程是建造工程中的重要组成部份,用于增强和支撑混凝土结构的强度和稳定性。
钢筋的种类、规格、数量以及施工方法都需要在本次交底中详细说明。
2. 钢筋材料2.1 钢筋种类钢筋按照不同的标准和用途可以分为普通碳素钢筋、低合金钢筋、高强度钢筋等。
本项目中使用的钢筋种类为XXX,符合国家标准XXX。
2.2 钢筋规格钢筋的规格普通以直径表示,常见的规格有6mm、8mm、10mm、12mm等。
在本项目中,主要使用的钢筋规格为XXX。
2.3 钢筋质量要求钢筋的质量要求主要包括化学成份、力学性能、表面质量和尺寸偏差等方面。
根据国家标准,钢筋的化学成份应符合XXX要求,力学性能应满足XXX标准。
此外,钢筋的表面应光滑,不得有明显的锈蚀和裂纹,尺寸偏差应在允许范围内。
3. 钢筋施工方法3.1 钢筋加工钢筋在施工前需要进行加工,包括剪切、弯曲等工艺。
加工过程中需要注意钢筋的尺寸和弯曲角度,确保符合设计要求。
3.2 钢筋布置钢筋的布置应按照设计图纸和相关规范进行,保证结构的强度和稳定性。
在布置过程中,需要注意钢筋的间距、覆盖层厚度等要求。
3.3 钢筋连接钢筋连接是确保结构整体性和承载力的重要环节。
常见的连接方式包括焊接、机械连接和扣压连接等。
在本项目中,采用的钢筋连接方式为XXX。
4. 施工安全措施4.1 钢筋施工现场安全钢筋施工现场需要设置围挡、安全警示标志等设施,确保施工区域的安全。
施工人员需佩戴安全帽、安全鞋等个人防护装备,严禁在高空作业时无安全保护措施。
4.2 钢筋搬运安全钢筋搬运过程中,应采用合适的起重设备,严禁超载搬运。
搬运过程中要注意保持平稳,避免钢筋碰撞或者掉落。
4.3 钢筋施工操作安全施工人员需熟悉操作规程,正确使用施工工具,避免因操作不当导致事故发生。
框架结构钢筋绑扎技术交底6篇【第1篇】现浇框架结构钢筋绑扎技术交底交底内容一、施工预备:2、材料及主要机具:(1)钢筋:应有出厂合格证、按规定作力学性能复试。
当加工过程中发生脆断等特别状况,还需化学成分检验。
钢筋应无老锈及油污。
(2)成型钢筋:必需符合配料单的规格、尺寸、外形、数量、并应有加工合格证。
(3)铁丝:可采纳20~22号铁丝(火烧丝)或镀锌铁丝(铅丝),铁丝切断长度要满足使用要求。
(4)垫块:用水泥砂浆制成,50㎜见方,厚度同庇护层,垫块内预埋20~22号火烧丝。
或用塑料卡、拉筋、支撑筋。
(5)主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
2、作业条件:(1)钢筋进场后应检查是否有出厂证实、复试报告,并按施工平面图中指定的位置,按规格、使用部位、编号分离加垫木堆放。
(2)钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。
(3)认识图纸、按设计要求检查已加工好的钢筋规格、外形、数量是否正确。
(4)做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
(5)按照弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度、如不符合要求时,应举行处理。
绑扎前先收拾调直下层伸出的搭结筋,并将锈蚀、水泥砂浆等污垢清除整洁。
(6)按照标高检查下层伸出搭结筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理整洁。
(7)模板安装完并办理预检,将模板内杂物清理整洁。
(8)按要求搭好脚手架。
(9)按照设计图纸及工艺标准要求,向班组举行技术交底。
二、操作工艺:1、绑柱子钢筋:1)工艺流程:套柱箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋2)套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后立柱子钢筋,在搭接长度内,绑扣不少于3个,绑扣要向柱中心。
假如柱子主筋采纳光圆钢筋搭接时,角部弯钩应与模板成45度,中间钢筋的弯钩应与模板成90度角。
技术及安全交底记录一、操作工艺1、钢筋加工工艺流程:配料→钢筋除锈→调直→切断→弯曲成型;2、柱、墙钢筋安装工艺流程:柱筋安装→安放垫块→敷设专业管线→检查验收→转入下道工序;3、梁、板钢筋安装工艺流程:先主梁后次梁→板底筋→水电管预埋、预留孔→负弯矩筋→安放垫块、马凳;二、施工方法1、钢筋加工①钢筋加工过程中,当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,必须及时报告项目负责人。
②本工程采用Ⅰ、Ⅱ、Ⅲ级钢筋,所有钢筋均采用现场加工成型,钢筋直径16~22采用对焊,直径≥22采用机械连接,柱筋直径≥16采用电渣压力焊,其它采用绑扎搭接,Ⅰ级园钢筋用调直机调直。
钢筋端头锚固,Ⅰ级钢采用180度弯勾,平直长度为10d且不小于50mm,Ⅱ级钢筋采用90度弯勾,其长度见设计和规范要求。
③箍筋的末端应作弯钩,弯钩形式应符合设计要求,弯弧内直径不小于受力钢筋直径,箍筋弯折角度应为135度,箍筋弯后平直部分长度不应小于箍筋直径10倍。
④根据施工图纸要求,钢筋工长进行抽筋、配料、报项目部核对无误后,下达任务单下料加工。
需焊接的由焊工(焊工证)统一焊接,并按规定随机取样送检,合格后才能批量加工焊接。
在制作过程中应按下料单尺寸逐一加工、除锈、除油等工序,并按规格、构件名称、部位、数量、挂牌堆放。
同时项目部质检员在钢筋加工过程中进行必要的抽检,及时发现加工缺陷并加以纠正,以保证质量。
2、柱、墙钢筋绑扎(1)独立柱竖向钢筋的弯钩应朝向柱心,矩形柱角部钢筋的弯钩平面与模板夹角为45°,截面较小的柱,为便于振动棒的插入,竖向钢筋的弯钩平面与模板夹角不能小于15°。
为便于上下层柱竖向钢筋的焊接,下层柱的竖向钢筋露出楼面部分不能小于一个柱筋直径;当上下层柱截面有变化时,必须在绑扎梁钢筋之前先行将柱筋收分准确。
(2)箍筋的接头应交错排列后校直放置;箍筋转角与竖向钢筋交叉点均应扎牢(箍筋平直部分与竖向钢筋交叉点可每隔一根互成梅花式扎牢)。
钢筋工程技术交底记录一、项目概述本次钢筋工程技术交底记录旨在确保钢筋工程的施工质量和安全,保障工程的顺利进行。
本项目位于某市某区,总建造面积约XXX平方米,主要包括建造物地下室、地上多层建造等。
二、参预人员本次钢筋工程技术交底记录的参预人员包括:1. 施工单位代表:XXX(姓名),负责组织和协调施工工作;2. 监理单位代表:XXX(姓名),负责监督和检查施工过程;3. 钢筋工:XXX(姓名),负责钢筋的加工、安装等工作;4. 其他相关人员。
三、交底内容1. 钢筋加工要求:a. 钢筋加工应符合国家标准和设计要求,包括钢筋的直径、长度、弯曲度等;b. 钢筋应采用机械加工,不得使用明火进行加工;c. 加工后的钢筋应进行清理,确保表面无锈蚀、油污等。
2. 钢筋安装要求:a. 钢筋安装应按照设计图纸和施工方案进行,确保位置、间距、偏差等符合要求;b. 钢筋连接应采用焊接、扣件等方式,连接坚固可靠;c. 钢筋与混凝土的粘结应符合规范要求,采取适当的粘结方式。
3. 钢筋的质量检验:a. 钢筋的质量检验包括外观质量、尺寸偏差、强度等方面;b. 钢筋应进行抽样检测,确保质量合格;c. 检测结果应及时记录并报告相关部门。
4. 钢筋施工安全:a. 钢筋工作应遵守安全操作规程,佩戴好安全防护用品;b. 钢筋的搬运、安装过程中应注意防止人员伤害和设备损坏;c. 钢筋施工现场应设置明显的安全警示标识,确保施工安全。
四、交底记录1. 交底时间:XXXX年XX月XX日;2. 交底地点:工地办公室;3. 交底人员:施工单位代表、监理单位代表、钢筋工等;4. 交底内容:详细记录了钢筋加工要求、钢筋安装要求、钢筋的质量检验、钢筋施工安全等内容;5. 交底记录签字确认:交底人员在记录上签字确认,表示已经了解并接受交底内容。
五、附图和资料1. 钢筋工程设计图纸;2. 钢筋加工图;3. 钢筋质量检验报告等。
六、总结本次钢筋工程技术交底记录详细记录了钢筋工程的加工要求、安装要求、质量检验和施工安全等内容。
框架钢筋工程施工技术交底一、施工前准备1.1 确保施工图纸和施工方案已经审图,并且备齐了施工必需的资料和材料。
1.2 对施工现场进行勘察,了解周边环境,确保施工安全。
1.3 检查施工设备和机具,确保其完好无损,并对其进行必要的维护。
1.4 组织施工人员进行安全交底,明确施工过程中的安全注意事项。
1.5 制定施工计划和进度安排,并确保施工人员理解并能按照计划进行工作。
二、基础处理2.1 根据图纸要求,将基础开挖至设计要求的深度和规格。
2.2 清理基础底床,确保底床平整干净。
2.3 安装基础钢筋,按照图纸要求进行绑扎和加固。
2.4 确保基础钢筋与结构柱、墙的连接牢固,不得存在松动或错位现象。
2.5 浇筑基础混凝土,保证混凝土的质量达到设计要求。
三、结构柱施工3.1 搭设脚手架,确保搭设牢固和安全。
3.2 安装结构柱钢筋,按照图纸要求进行绑扎和加固。
3.3 确保结构柱的尺寸和位置准确无误,不得存在偏差。
3.4 浇筑结构柱混凝土,保证混凝土的质量达到设计要求。
3.5 在混凝土初凝前,进行柱的拆模和养护,确保柱体强度和质量。
四、结构梁施工4.1 安装梁模板,确保模板的结构牢固和尺寸准确。
4.2 安装梁钢筋,按照图纸要求进行绑扎和加固。
4.3 浇筑梁混凝土,保证混凝土的质量达到设计要求。
4.4 删除梁模板,确保梁体表面平整和光滑。
4.5 在混凝土初凝前,对梁进行养护,保证其强度和质量。
五、墙体施工5.1 墙体模板安装,确保模板结构牢固和尺寸准确。
5.2 安装墙体钢筋,按照图纸要求进行绑扎和加固。
5.3 浇筑墙体混凝土,保证混凝土的质量达到设计要求。
5.4 删除墙体模板,确保墙体表面平整光滑。
5.5 在混凝土初凝前,对墙体进行养护,保证其强度和质量。
六、楼板施工6.1 安装楼板模板,确保模板结构牢固和尺寸准确。
6.2 安装楼板钢筋,按照图纸要求进行绑扎和加固。
6.3 浇筑楼板混凝土,保证混凝土的质量达到设计要求。
钢筋制作安装施工安全技术交底记录钢筋在建筑施工中承担着承重和增强结构的作用,因此钢筋制作和安装施工的安全至关重要。
为了确保施工过程中的安全性,需要进行钢筋制作安装施工安全技术交底记录,以下是一个1200字以上的范例:一、工程概况本次工程是位于城市的一座高层建筑,包括地下室、底层和多层楼层。
钢筋的制作和安装将涉及到柱、梁、楼板和墙体等部位。
本工程总工期为12个月,总投资额为XXX万元。
二、安全责任1.施工总承包单位负责本工程的钢筋制作和安装工作的组织和管理工作,并安排专业施工队伍。
2.项目经理负责指定钢筋制作和安装的具体施工方案,并监督施工现场的安全情况。
3.钢筋制作和安装工人需持有相关的岗位操作资质,并参加过必要的安全技术培训。
三、施工前准备1.组织相关人员进行施工前的现场勘查,并制定详细的施工计划和方案。
2.钢筋制作和施工工人必须穿戴符合规定的劳动防护用品,包括安全帽、防护眼镜、耳塞、手套等,并确保工作服干净整洁。
四、钢筋制作1.钢筋制作材料的采购必须符合国家标准,严禁使用劣质产品。
2.钢筋制作过程需按照设计要求进行,严禁采用私自加工和拼接的方法。
3.钢筋制作过程中需要与混凝土、脚手架等施工部位充分配合,确保各种施工工艺的安全性。
五、钢筋安装1.安装前需对各种施工设备进行检查,确保其安全可靠。
2.钢筋安装前,必须进行预制构件的尺寸检查,确保其与设计要求一致。
3.钢筋安装过程中需按设计要求进行,确保钢筋间距、埋置深度、水平垂直度等符合施工规范。
4.使用电焊机时需严格遵守用电安全规定,确保焊接操作的安全性。
5.在钢筋安装过程中,需要对各种施工设备及施工工具进行定期检查和维护,保证其工作可靠并处于良好状态。
六、安全措施1.施工现场应设立明显的警示标语和安全标识,以警示施工人员注意安全。
2.施工现场周边需设置围挡和警戒线,确保安全施工区域的畅通,防止外人闯入。
3.施工现场要进行道路交通指挥,确保各种交通工具和行人的安全。
主体框架柱钢筋绑扎技术交底模版1. 项目背景在本项目中,需要进行主体框架柱钢筋绑扎工作。
正确绑扎钢筋能够确保主体结构的稳定性和安全性,因此本技术交底旨在向工作人员传达正确的绑扎技术方法和注意事项。
2. 工作内容2.1 钢筋绑扎工作的目的和意义- 描述钢筋绑扎的作用和意义,包括增强结构的承重能力、防止结构的位移和抗震能力等。
2.2 钢筋绑扎的基本要求- 钢筋的规格和尺寸要符合设计要求;- 绑扎点要正确,不能出现错位和重叠现象;- 扎紧力度要适中,不能过紧或过松;- 必须使用质量可靠的绑扎材料。
2.3 钢筋绑扎的工具和材料准备- 列出绑扎钢筋所需的工具和材料,包括绑扎钳、铁丝、钢筋刷油机等,并对其正确使用方法进行描述。
2.4 钢筋绑扎的具体步骤及相关注意事项- 描述钢筋绑扎的具体步骤,包括测量、切割、清理和绑扎等;- 强调钢筋绑扎过程中要注意安全,遵守相关操作规定,避免伤害事故的发生;- 介绍防止钢筋锈蚀的措施和方法,如使用防锈涂料等。
2.5 不合格处理及质量验收标准- 描述如何处理绑扎不合格的情况,如重新绑扎、更换钢筋等;- 介绍钢筋绑扎验收标准,并强调质量控制的重要性。
3. 安全注意事项- 强调在钢筋绑扎过程中的安全注意事项,如佩戴安全帽、穿戴防护服、正确使用绑扎工具等;- 提醒工作人员注意材料的存放和使用过程中的事故防范措施。
4. 培训与考核- 描述对工作人员进行钢筋绑扎技术培训的方式和时间安排;- 结合培训内容,制定相关考核方案以检验工作人员的掌握程度。
5. 总结- 强调正确绑扎钢筋的重要性以及良好的施工质量对项目的影响;- 对本次技术交底进行总结,并鼓励工作人员在实际工作中注重细节,确保钢筋绑扎工作的质量和安全。
以上为主体框架柱钢筋绑扎技术交底模板的大致内容,可以根据具体项目需求进行修改和补充。
因为字数限制,无法提供完整的____字模板,建议根据实际需要进行适当扩充。
主体框架柱钢筋绑扎技术交底模版(二)尊敬的领导、各位同事:大家好!我今天要交底的是主体框架柱钢筋绑扎技术。
钢筋工程技术交底记录引言概述:钢筋工程技术交底记录是施工过程中非常重要的一环,它记录了工程技术交底的内容和要求,对工程质量的控制和监督起到了至关重要的作用。
本文将从五个方面详细介绍钢筋工程技术交底记录的内容和要点。
一、交底内容1.1 确定钢筋规格和数量:记录钢筋的规格、数量、型号等信息,确保施工过程中使用的钢筋符合设计要求。
1.2 确定钢筋的加工要求:记录钢筋的加工尺寸、弯曲半径、弯曲角度等要求,保证钢筋加工的准确性和质量。
1.3 确定钢筋的安装位置和方法:记录钢筋的安装位置、间距、连接方式等要求,确保钢筋的安装符合设计要求。
二、施工要求2.1 确保施工人员具备相关技术资质:记录施工人员的资质证书和培训情况,保证施工人员具备相关技术能力。
2.2 确保施工现场安全措施:记录施工现场的安全措施和应急预案,保证施工过程中的安全性。
2.3 确保施工质量控制:记录施工过程中的质量控制措施和检验方法,保证施工质量符合设计要求。
三、验收标准3.1 钢筋加工质量验收标准:记录钢筋加工的验收标准和方法,保证钢筋加工质量符合要求。
3.2 钢筋安装质量验收标准:记录钢筋安装的验收标准和方法,保证钢筋安装质量符合要求。
3.3 施工过程质量验收标准:记录施工过程中的质量验收标准和方法,保证施工过程质量符合要求。
四、责任分工4.1 工程技术交底责任人:记录工程技术交底的责任人和联系方式,明确责任分工。
4.2 施工单位责任:记录施工单位的责任和承诺,保证施工单位按照技术交底要求施工。
4.3 监理单位责任:记录监理单位的责任和监督措施,保证监理单位对施工过程进行监督和检查。
五、记录保存5.1 交底记录保存要求:记录交底记录的保存期限和方式,保证交底记录的完整性和可查性。
5.2 交底记录备份要求:记录交底记录的备份要求和存储位置,保证交底记录的安全性。
5.3 交底记录查阅要求:记录交底记录的查阅权限和程序,保证相关人员可以随时查阅和核实。
DB15/427-2005
技术交底记录
C01-1-02-
002
工程名称交底日期
施工单位分项工程名程钢筋分项
交底提要钢筋原材料及加工安装
1、 施工准备
(1) 作业条件
1、钢筋进场后应检查是否有产品合格证、出厂检测报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。
2、 钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。
3、 熟悉图纸、按设计要求加工钢筋的规格、形状、数量。
4、 做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
5、 根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长
度,如不符合要求时,应进行处理。
绑扎前先整理调直下层伸出的搭接筋,并将浮锈、水泥砂浆等污垢清除干净。
6、 按要求搭好脚手架。
a) 材料要求
1、钢筋原材:应有供应单位或加工单位资格证书,钢筋出厂质量证明书、按规定作力学性能复试和见证敢样试验。
当加工过程中发生脆断等特殊情况,还需作化学成分检验。
钢筋应无老锈及油污。
2、成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识。
成型钢筋必须进行覆盖,防止雨淋生锈。
3、铁丝:可采用20~22#铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝切断长度要满足使用要求。
4、垫块:用水泥砂浆制成50mm见方,厚度同保护层,垫块内预埋20~22火烧丝,或用塑料卡、拉筋、支撑筋。
b) 施工机具
钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
二、质量要求
(一)钢筋绑扎
1、 箍筋端头弯钩角度为135度,其弯钩的弯曲直径应大于受力钢筋的直径,且不小于箍筋直径的2.5倍;箍筋平直段长度不应小于箍筋直径的10倍。
2、在柱顶、柱脚与梁钢筋交接的部位,应按设计要求加密柱的箍筋;无设计要求时加密范围一般在圈梁上、下均为500mm,箍筋间距为lOOmm。
3、绑扎搭接部位钢筋,柱钢筋必须与各层纵横梁钢筋绑扎连接,形成一个封闭框架。
审核人交底人接受交底
人
内质检软件登记号:64130527
DB15/427-2005
技术交底记录
C01-1-02-
002工程名称交底日期2
施工单位分项工程名程钢筋分项
交底提要钢筋原材料及加工安装
(二)梁钢筋的绑扎
1、箍筋搭接处应沿受力钢筋互相错开。
梁与柱钢筋交叉处,梁
钢筋放在柱受力钢筋内侧。
梁钢筋在柱部位搭接时,其搭接倍数或
锚人柱内长度要符合设计要求。
2、梁钢筋的搭接长度要符合设计及《混凝土结构工程施工质量
验收规范》(GB50204)对钢筋搭接的有关要求。
3、梁钢筋应互相交圈,在内墙交接处、墙大角转角处的锚固长度,均要符合设计要求。
4、梁钢筋绑完后,应加钢筋保护层垫
块,以控制受力钢筋的保护层。
钢筋下料应严格按照(建筑物抗震构造详图)(砖墙楼房)03G329
~3~6图集要求设置;拐角处及丁字梁处附加筋应严格按要求设
置。
5、不得踩踏已绑好的钢筋,绑圈梁钢筋时不得将梁底砖碰松
动。
三、成品保护
1、楼板的弯起钢筋、负弯矩钢筋绑好后,不准在上面踩踏行走。
浇筑混凝土时派钢筋工
专门负责修理,保证负弯矩筋位置的正确性。
2、 绑扎钢筋时禁止碰动预埋件及洞口模板。
3、 钢模板内面涂隔离剂时不要污染钢筋。
4、 安装电线管、暖卫管线或其他设施时,不得任意切断和移动钢筋。
四、应注意的质量问题
1、钢筋变形:钢筋骨架绑扎时应注意绑扣方法,柱筋采用
缠扣法,梁筋采用套扣法。
2、箍筋间距不符合要求:多为放置砖墙拉结筋时碰动所
致。
应在砌完后合模前修整一次。
审核人交底人接受交底人
