机电安装工程全专业检验批划分及检查内容机电安装工程主要包括建筑给水排水及采暖工程、建筑电气工程、智能建筑工程、通风与空调工程、电梯工程等。
在大部分施工总承包企业中,现场机电安装工程大部分采用外包形式,高利润点也拱手相让。
人才的匮乏导致管理能力的短板。
但是一个项目要创优,机电安装工程则是体现项目亮点的关键点,今天我们就来补补课,了解一下机电安装工程各专业检验批的划分和检验内容,积少成多!建筑给水、排水及采暖工程隐蔽工程检查项目的划分隐蔽工程检查项目的划分一般按系统、安装部位和时间、工序进行。
1、检查的项目按系统分为子分部和分项工程,详细划分情况可参考《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)中附录A的要求;2、每个子分部、分项工程检查、记录应按施工部位(分区、层、段或干、支管)和安装时间、工序的先后顺序进行;3、一般情况下,不同类型建筑的施工检查项目可按以下情况进行划分:3.1各子分部工程的系统干管应作为一个项目检查一次;3.2多层民用住宅工程可按不同的子分部工程,每一单元的立、支管安装作为一个项目检查一次;3.3高层民用住宅工程可按不同的子分部工程、分系统进行检查,每个系统可将6-7个层的立、支管安装作为一个项目检查一次;3.4多层公用建筑工程可按不同的子分部工程,每个系统的管道安装作为一个项目检查一次;3.5高层公用建筑工程可按不同的子分部工程,分系统进行检查,每个系统可将10-12个层的立、支管安装作为一个项目检查一次。
二、主要隐检项目及内容1、直埋于地下或结构中,暗敷设于沟槽、管井、不进人吊顶内的给水、排水、雨水、采暖、消防管道和相关设备,以及有关防水要求的套管:检查管材、管件、阀门、设备的材质与型号、安装位置、标高、坡度;防水套管的定位及尺寸;管道连接做法及质量;附件使用,支架固定,以及是否已按照设计要求及施工规范规定完成强度严密性、冲洗等试验;2、有绝热、防腐要求的给水、排水、采暖、消防、喷淋管道和相关设备:检查绝热方式、绝热材料的材质与规格、绝热管道与支吊顶之间的防结露措施、防腐处理材料及做法等;3、埋地的采暖、热水管道,在保温层、保护层完成后,所在部位进行回填之前,应进行隐检:检查安装位置、标高、坡度;支架做法;保温层、保护层设置等。

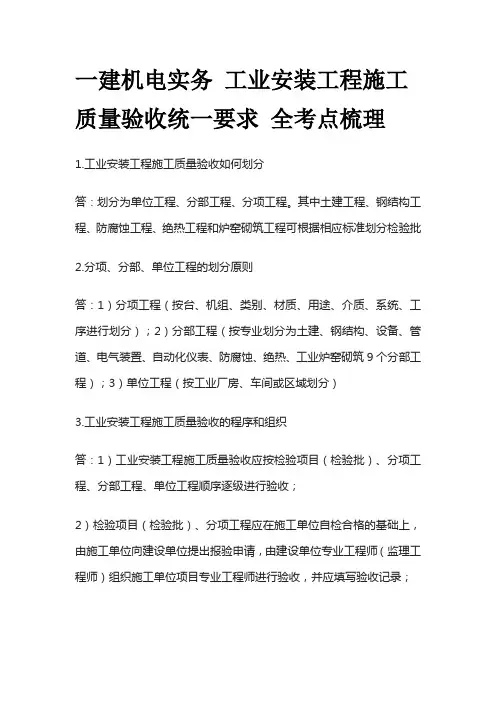

一建机电实务工业安装工程施工质量验收统一要求全考点梳理1.工业安装工程施工质量验收如何划分答:划分为单位工程、分部工程、分项工程。
其中土建工程、钢结构工程、防腐蚀工程、绝热工程和炉窑砌筑工程可根据相应标准划分检验批2.分项、分部、单位工程的划分原则答:1)分项工程(按台、机组、类别、材质、用途、介质、系统、工序进行划分);2)分部工程(按专业划分为土建、钢结构、设备、管道、电气装置、自动化仪表、防腐蚀、绝热、工业炉窑砌筑9个分部工程);3)单位工程(按工业厂房、车间或区域划分)3.工业安装工程施工质量验收的程序和组织答:1)工业安装工程施工质量验收应按检验项目(检验批)、分项工程、分部工程、单位工程顺序逐级进行验收;2)检验项目(检验批)、分项工程应在施工单位自检合格的基础上,由施工单位向建设单位提出报验申请,由建设单位专业工程师(监理工程师)组织施工单位项目专业工程师进行验收,并应填写验收记录;3)分部工程应在各分项工程验收合格的基础上,由施工单位向建设单位提出报验申请,由建设单位项目负责人(总监理工程师)组织监理、设计、施工等有关单位项目负责人和技术负责人进行验收,并应填写验收记录;4)单位(子单位)工程的验收应在各分部工程验收合格的基础上,由施工单位向监理(建设)单位提出报验申请,由建设单位项目负责人组织监理、设计、施工单位等项目负责人进行验收,并应填写验收记录。
4.分项工程质量验收内容有哪些答:主控项目、一般项目及观感质量5.分项工程的主控项目的检验内容有哪些答:重要材料、构件及配件、成品及半成品、设备性能及附件的材质、技术性能等;结构的强度、刚度和稳定性等检验数据、工程性能检测。
如管道的焊接材质、压力试验;风管系统的测定;电梯的安全保护及试运行等。
6.分项工程质量验收合格的规定答:分项工程所含的检验项目均应符合合格质量的规定;分项工程的质量控制资料应齐全。
7.分项工程质量验收记录要求答:1)应有施工单位质量检验员填写,验收结论由建设(监理)单位填写;2)填写的主要内容有:检验项目;施工单位检验结果;建设(监理)单位验收结论;3)结论为“合格”或“不合格”;4)记录表签字人为施工单位专业技术质量负责人、建设单位专业技术负责人、监理工程师。
机电⼯程质量验收规范是什么在现实社会中,我们发现通过各个监督单位以及承包商的共同努⼒来保证⼯程质量不出任何问题,在投⼊使⽤后不会出现严重的重⼤事故,避免造成严重的伤亡和经济损失。
对每⼀项⼯程都有严格的施⼯管理,那机电⼯程质量验收规范有哪些?下⾯,店铺⼩编为你具体介绍。
机电⼯程质量验收规范是什么对于⼯程质量的管理要体现在每⼀个⽅⾯和每⼀个环节,包括对施⼯⼈员的技术要求以及施⼯材料的要求等等,都要符合国家标准,从⽽来保证⼯程质量百分之百合格,不出现严重的事故。
具体如下所述:1、机电⼯程采⽤的设备、材料和半成品应按各专业施⼯质量验收规范的规定进⾏检验。
检验应当有书⾯记录和专⼈签字;未经检验或者检验不合格的,不得使⽤。
2、机电⼯程各专业⼯程应根据相关施⼯规范的要求,执⾏施⼯质量检验制度,严格⼯序管理,按⼯序进⾏质量检验和最终检验试验。
相关专业之间应进⾏施⼯⼯序交接检验。
3、作好隐蔽⼯程的质量检查和记录,并在隐蔽⼯程隐蔽前通知建设单位和监理单位。
4、施⼯质量检验的⽅法、数量、检验结果记录,应符合专业施⼯质量验收规范的规定。
5、施⼯质量检验验收的项⽬划分、验收评定内容、程序和组织等要求,见《⼯业安装⼯程施⼯质量验收统⼀标准》和《建筑⼯程施⼯质量验收统⼀标准》。
D、机电⼯程项⽬施⼯质量统计分析⽅法的应⽤利⽤统计⽅法,对⼯程施⼯质量数据进⾏收集、整理和分析,可以更快、更好地找出产⽣质量问题的原因,以便采取改进的措施,提⾼⼯程施⼯质量。
本条主要知识点是:统计调查表法及其应⽤,分层法及其应⽤,排列图法及其应⽤,因果分析图法及其应⽤。
(⼀)统计调查表法及其应⽤统计调查表法常⽤的有:分项⼯程施⼯质量分布调查表;施⼯质量不合格项⽬调查表;施⼯质量不合格原因调查表;施⼯质量检查评定调查表。
(⼆)分层法及其应⽤常⽤的分层⽅法有:按施⼯班组或施⼯⼈员分层;按施⼯机械设备型号分层;按施⼯操作⽅法分层;按施⼯材料供应单位或供应时间分层;按施⼯时间或施⼯环境分层;按检查⼿段分层。
XXXX项目(一期)二期工程检验批划分及检测试验专项方案XXXX建设集团有限公司XXXXXFIRSTCONSTRUCTIONGROUPCO.,LTD.目录第一章编制说明及依据 (2)1.1 编制说明 (2)1.2 编制依据 (3)第二章工程概况 (4)2.1 工程建设概况 (5)2.2 建筑结构工程设计概况 (6)2.3 给排水工程设计概况 (11)2.4 消防工程设计概况 (13)2.5 电气工程设计概况 (16)第三章检验试验管理 (24)3.1 检验试验职责 (24)3.2 检验试验制度 (24)第四章检验批划分 (25)4.1 土建检验批划分 (26)4.2 室外工程检验批划分 (30)4.3 机电安装检验批划分 (31)4.4 钢结构检验批划分 (33)第五章取样方法 (33)第六章结构实体检验 (45)6.1 混凝土结构实体的强度检验 (45)6.2 钢筋保护层厚度检测 (47)6.3 混凝土实体强度回弹检测 (50)第一章编制说明及依据1.1编制说明本方案主要针对工程的基础工程、混凝土结构、机电安装、钢结构部分进行编写。
其中实体检测具体部位在实体检测前确定,放射性检测等特殊检测选择有相关资质的单位进行检测。
1.2编制依据1.2.1《建筑工程施工质量验收统一标准》GB50300-20131.2.2《建筑地基基础工程施工质量验收规范》GB50202-2002 1.2.3《地下防水工程质量验收规范》GB50208-20111.2.4建筑地面工程施工质量验收规范GB50209-20101.2.5建筑装饰装修工程质量验收规范GB50210-20011.2.6《混凝土结构工程施工质量验收规范》GB50204-2015 1.2.7《钢筋混凝土用热轧带肋钢筋》GB/T 1499.2-20071.2.8《混凝土质量控制标准》GB50164-20111.2.9《预拌混凝土》GB/T14902-20121.2.10《普通混凝土力学性能试验方法标准》GB/T50081-2002 1.2.11《钢筋焊接及验收规程》JGJ18-20121.2.12《钢筋焊接接头试验方法标准》JGJ/T27-20141.2.13《钢筋机械连接技术规程》JGJ107-20161.2.14《地下防水工程质量验收规范》GB50208-20111.2.15《砌体结构工程施工质量验收规范》GB50203-20111.2.16《通风与空调工程施工质量验收规范》GB50243-20021.2.17《建筑节能工程施工质量验收规范》GB50411-20071.2.18《建筑电气工程施工质量验收规范》GB50303-20151.2.19《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 1.2.20《给水排水管道工程施工及验收规范》GB50268-20081.2.21《钢结构设计规范》GB50017-20031.2.22《钢结构工程施工质量验收规范》GB50205-20011.2.23《钢结构焊接规范》GB50661-20111.2.24《钢结构高强度螺栓连接技术规程》JGJ82-20111.2.25本工程施工图纸、施工组织设计1.2.26公司《工程档案管理作业指导书》3.0版第二章工程概况2.1工程建设概况1.工程名称:XXXX项目(一期)二期工程2.工程地点:3.建设单位:有限公司4.设计单位:有限公司5.监理单位:有限责任公司6.勘察单位:勘察设计院7.施工单位:XXXX建设集团有限公司8.质量监督:YY区建设工程质量监督站9.安全监督:YY区建设工程安全监督站10.施工许可证:11.合同工期:起止时间为2017年06月01日至2018年12月31日,具体开工日期以监理工程师签发的开工令为准。

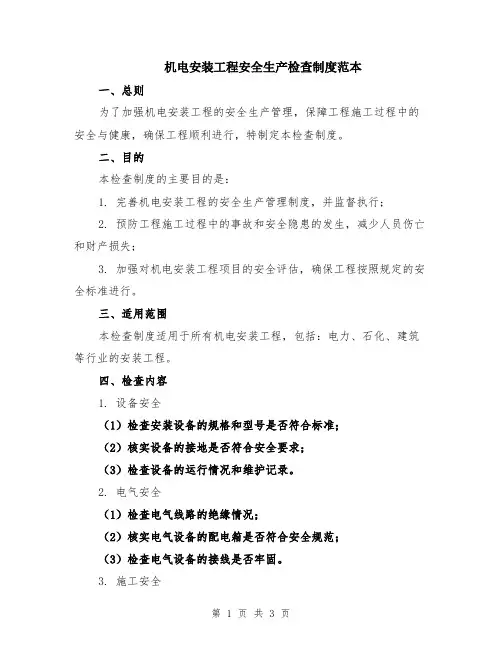

机电安装工程安全生产检查制度范本一、总则为了加强机电安装工程的安全生产管理,保障工程施工过程中的安全与健康,确保工程顺利进行,特制定本检查制度。
二、目的本检查制度的主要目的是:1. 完善机电安装工程的安全生产管理制度,并监督执行;2. 预防工程施工过程中的事故和安全隐患的发生,减少人员伤亡和财产损失;3. 加强对机电安装工程项目的安全评估,确保工程按照规定的安全标准进行。
三、适用范围本检查制度适用于所有机电安装工程,包括:电力、石化、建筑等行业的安装工程。
四、检查内容1. 设备安全(1)检查安装设备的规格和型号是否符合标准;(2)核实设备的接地是否符合安全要求;(3)检查设备的运行情况和维护记录。
2. 电气安全(1)检查电气线路的绝缘情况;(2)核实电气设备的配电箱是否符合安全规范;(3)检查电气设备的接线是否牢固。
3. 施工安全(1)检查施工现场是否设置了明显的安全警示标识;(2)核实施工人员是否配备了必要的个人防护用品;(3)检查施工现场的消防设施是否完善。
4. 环境安全(1)检查施工现场的噪音、粉尘污染等情况是否符合国家标准;(2)核实施工现场是否设置了适当的作业区域,以保障周边环境的安全。
五、检查要求1. 检查时,应提前通知施工方,并随机选择检查时间,以防止造成人为干扰;2. 检查人员需具备相关的安全生产知识和技能,并对机电安装工程有较为深入的了解;3. 在检查过程中,与施工方保持良好的沟通,及时向其反馈存在的安全隐患并要求整改;4. 检查结果需书面记录,并及时向施工方报告。
六、检查频次1. 对于单个机电安装工程项目,每周需进行不少于两次的安全生产检查;2. 对于较大规模的机电安装工程项目,每天需进行至少一次的安全生产检查;3. 定期召开安全生产会议,讨论并总结机电安装工程的安全生产情况。
七、处罚措施对于在检查中发现存在的安全隐患或不符合安全生产要求的情况,将采取相应的处罚措施,包括但不限于:1. 警告施工方,并要求其限期整改;2. 停工整改,直至问题彻底解决;3. 通报责任人,并对相关责任单位和个人进行追责。
检验批划分及验收计划方案目录一、概述 (3)二、检验批划分原则 (3)2.1 划分依据 (4)2.2 划分方法 (5)2.3 划分示例 (6)三、检验批验收流程 (7)3.1 验收准备 (8)3.2 验收项目 (9)3.3 验收方法 (10)3.4 验收标准 (11)3.5 验收结果处理 (12)四、抽样检验方案 (13)4.1 抽样计划 (14)4.3 抽样数量 (16)4.4 抽样检验流程 (17)五、检验批验收质量控制措施 (18)5.1 质量控制流程 (20)5.2 质量控制方法 (21)5.3 质量控制标准 (22)5.4 质量控制记录 (23)六、验收人员培训与职责 (24)6.1 培训内容 (25)6.2 培训方式 (25)6.3 培训效果评估 (27)6.4 各级职责 (27)七、验收工具与设备 (29)7.1 工具选择 (30)7.3 工具与设备使用维护 (32)八、验收过程中的沟通与协调 (33)8.1 沟通机制 (34)8.2 协调方式 (35)8.3 沟通与协调效果评估 (36)九、验收后的总结与改进 (37)9.1 验收总结 (38)9.2 改进措施 (39)9.3 整改效果跟踪 (40)一、概述本文档旨在为检验批划分及验收计划提供详细的方案,以确保产品的质量和安全性。
检验批划分是将生产批次按照一定的标准进行划分,以便于对产品质量进行有效控制和管理。
验收计划则是在生产过程中对产品进行检查和评估,确保产品满足相关标准和要求。
检验批划分及验收计划的制定需要充分考虑产品的特性、生产工艺、质量要求等因素,以确保划分出的检验批具有代表性和准确性。
验收计划应根据实际情况灵活调整,以适应不断变化的生产需求。
本方案将详细介绍检验批划分的方法、步骤和注意事项,以及验收计划的内容、实施过程和评估标准。
通过遵循本方案,企业可以提高产品质量管理水平,降低生产风险,提升客户满意度。
二、检验批划分原则科学性原则:检验批的划分应以科学的方式为基础,确保每一批次的产品或服务都具有一定的相似性,以便于统一检验标准。
1 编制说明及编制依据 01.1 编制依据 01.2编制说明 02 工程概况 02.1 土建部分概况 (1)2.1.1 混凝土概况 (1)2.1.2 钢筋工程概况 (2)2.1.3 防水工程概况 (2)2.2 安装部分概况 (2)2.2.1 电气工程概况 (2)2.2.2 给排水工程概况 (3)2.2.3 通风及空调工程概况 (3)2.3 钢结构概况 (3)3 检验试验管理 (3)3.1 检验试验职责 (3)3.2 检验试验制度 (3)3.2.1 检验工作制度 (3)3.2.2 检验试验资料管理制度 (3)3.3 检验和试验工作程序 (4)4 检验批划分 (4)4.1 土建检验批划分 (5)4.1.1 地下室阶段划分 (5)4.1.2 地上部分划分 (6)4.1.3 抬升裙楼部分划分 (7)4.1.4 建筑屋面部分划分 (8)4.1.5 建筑节能部分划分 (8)4.1.6 土建工程检验批划分表 (8)4.2 机电安装检验批划分 (11)4.3 钢结构检验批划分 (12)5 取样方法及检验试验计划 (12)5.1 土建安装取样方法 (12)5.2 钢结构取样方法 (15)5.3 检验、试验计划 (15)5.3.1 地下室混凝土试块取样表: (15)5.3.2 地上塔楼混凝土试块取样表: (16)5.3.3 防水卷材试验计划表: (17)5.3.4 砖砌体试验计划表 (17)5.3.5 拆模试件留置 (17)5.3.6 钢结构送检计划 (17)5.3.7 钢结构见证取样送验试验项目 (17)6 结构实体检验 (17)6.1 混凝土结构实体强度检验 (18)6.1.1 混凝土结构实体强度检验方法 (18)6.1.2 同条件试块留置标准 (18)6.1.3 同条件养护试块留置具体部位及数量 (18)6.1.4 留置方法 (19)6.1.5 同条件试块试验条件 (20)6.1.6 结构实体强度确定 (20)6.2 钢筋保护层厚度检测 (20)6.2.1 钢筋保护层厚度检测构件及部位确实定标准 (20)6.2.2 钢筋保护层厚度检测构件具体部位和数量 (20)6.2.3 检测方法 (21)6.2.4 验收评定标准 (21)6.3 楼板厚度检测选定 (21)7 检验和试验设备控制 (22)1 编制说明及编制依据1.1 编制依据1、《深圳证券交易所营运中心项目施工总承包工程施工协议》2、深圳市建筑设计研究总院设计《深圳证券交易所广场施工图纸》规范标准:1.2编制说明本方案关键针对工程混凝土结构、机电安装、钢结构部分进行编写。
机电安装工程质量检验制度一、总则为了加强机电安装工程质量监督,提高工程质量,保障工程顺利进行,根据相关法规和标准制定本制度。
二、适用范围本制度适用于机电安装工程的质量检验,包括但不限于建筑电气、机电设备等方面。
三、检验人员1. 检验人员应持有相关资格证书,并且具有一定的工作经验。
2. 检验人员应认真履行职责,严格按照相关标准和规定进行检验工作。
3. 检验人员应保持专业素养,不得参与与检验工作无关的活动。
四、检验程序1. 随机检验:检验机构会根据相关标准和规定,随机选取少量样品进行检验。
2. 抽查检验:检验机构会随时根据工程进度和需要,抽查样品进行检验。
3. 定期检验:检验机构会定期对工程进行全面检验。
4. 特殊检验:在工程出现质量问题或其他特殊情况下,检验机构会进行特殊检验。
五、检验内容1. 材料检验:检验机构将对工程使用的所有材料进行检验,确保符合相关标准和规定。
2. 设备检验:检验机构将对所有设备进行检验,确保符合相关标准和规定。
3. 施工验收:检验机构将对工程施工过程进行验收,确保符合相关标准和规定。
4. 成品检验:检验机构将对工程成品进行检验,确保符合相关标准和规定。
六、检验要求1. 检验机构应根据相关标准和规定,对工程质量进行全面检验。
2. 检验机构应及时向相关部门报告检验结果,并提出相应的建议和改进措施。
3. 检验机构应对检验过程中发现的问题进行记录,并进行追踪处理,确保问题得到解决。
七、检验报告1. 检验机构应根据检验结果制作检验报告,并向相关部门提交。
2. 检验报告应包括检验的内容、结果、建议和改进措施等信息。
3. 检验报告应保存备案,以备日后查阅。
八、责任追究1. 对于检验过程中发现的问题,相关责任人应及时进行整改,并对整改结果进行检查确认。
2. 对于严重违规行为,相关责任人将被追究相应的法律责任。
3. 对于检验工作失职行为,检验机构将采取相应的处罚措施。
九、附则1. 本制度由机电安装工程管理单位负责解释。

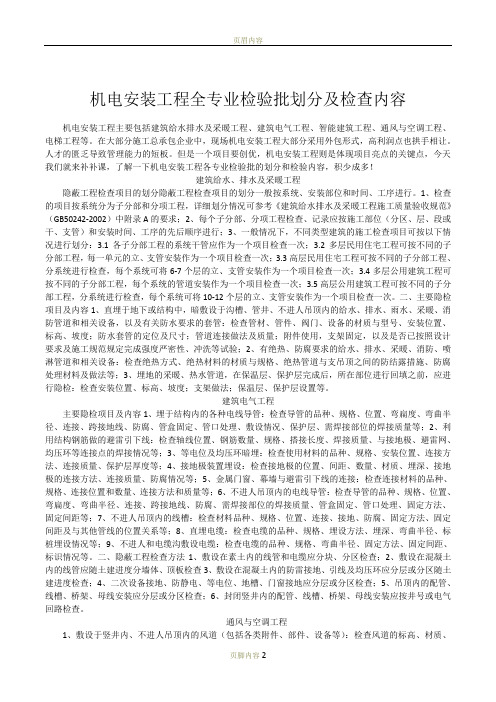

机电安装工程全专业检验批划分及检查内容
机电安装工程主要包括建筑给水排水及采暖工程、建筑电气工程、智能建筑工程、通风与空调工程、电梯工程等。
在大部分施工总承包企业中,现场机电安装工程大部分采用外包形式,高利润点也拱手相让。
人才的匮乏导致管理能力的短板。
但是一个项目要创优,机电安装工程则是体现项目亮点的关键点,今天我们就来补补课,了解一下机电安装工程各专业检验批的划分和检验内容,积少成多!
建筑给水、排水及采暖工程
隐蔽工程检查项目的划分隐蔽工程检查项目的划分一般按系统、安装部位和时间、工序进行。
1、检查的项目按系统分为子分部和分项工程,详细划分情况可参考《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)中附录A的要求;2、每个子分部、分项工程检查、记录应按施工部位(分区、层、段或干、支管)和安装时间、工序的先后顺序进行;3、一般情况下,不同类型建筑的施工检查项目可按以下情况进行划分:3.1各子分部工程的系统干管应作为一个项目检查一次;3.2多层民用住宅工程可按不同的子分部工程,每一单元的立、支管安装作为一个项目检查一次;3.3高层民用住宅工程可按不同的子分部工程、分系统进行检查,每个系统可将6-7个层的立、支管安装作为一个项目检查一次;3.4多层公用建筑工程可按不同的子分部工程,每个系统的管道安装作为一个项目检查一次;3.5高层公用建筑工程可按不同的子分部工程,分系统进行检查,每个系统可将10-12个层的立、支管安装作为一个项目检查一次。
二、主要隐检项目及内容1、直埋于地下或结构中,暗敷设于沟槽、管井、不进人吊顶内的给水、排水、雨水、采暖、消防管道和相关设备,以及有关防水要求的套管:检查管材、管件、阀门、设备的材质与型号、安装位置、标高、坡度;防水套管的定位及尺寸;管道连接做法及质量;附件使用,支架固定,以及是否已按照设计要求及施工规范规定完成强度严密性、冲洗等试验;2、有绝热、防腐要求的给水、排水、采暖、消防、喷淋管道和相关设备:检查绝热方式、绝热材料的材质与规格、绝热管道与支吊顶之间的防结露措施、防腐处理材料及做法等;3、埋地的采暖、热水管道,在保温层、保护层完成后,所在部位进行回填之前,应进行隐检:检查安装位置、标高、坡度;支架做法;保温层、保护层设置等。
建筑电气工程
主要隐检项目及内容1、埋于结构内的各种电线导管:检查导管的品种、规格、位置、弯扁度、弯曲半径、连接、跨接地线、防腐、管盒固定、管口处理、敷设情况、保护层、需焊接部位的焊接质量等;2、利用结构钢筋做的避雷引下线:检查轴线位置、钢筋数量、规格、搭接长度、焊接质量、与接地极、避雷网、均压环等连接点的焊接情况等;3、等电位及均压环暗埋:检查使用材料的品种、规格、安装位置、连接方法、连接质量、保护层厚度等;4、接地极装置埋设:检查接地极的位置、间距、数量、材质、埋深、接地极的连接方法、连接质量、防腐情况等;5、金属门窗、幕墙与避雷引下线的连接:检查连接材料的品种、规格、连接位置和数量、连接方法和质量等;6、不进人吊顶内的电线导管:检查导管的品种、规格、位置、弯扁度、弯曲半径、连接、跨接地线、防腐、需焊接部位的焊接质量、管盒固定、管口处理、固定方法、固定间距等;7、不进人吊顶内的线槽:检查材料品种、规格、位置、连接、接地、防腐、固定方法、固定间距及与其他管线的位置关系等;8、直埋电缆:检查电缆的品种、规格、埋设方法、埋深、弯曲半径、标桩埋设情况等;9、不进人和电缆沟敷设电缆:检查电缆的品种、规格、弯曲半径、固定方法、固定间距、标识情况等。
二、隐蔽工程检查方法1、敷设在素土内的线管和电缆应分块、分区检查;2、敷设在混凝土内的线管应随土建进度分墙体、顶板检查3、敷设在混凝土内的防雷接地、引线及均压环应分层或分区随土建进度检查;4、二次设备接地、防静电、等电位、地槽、门窗接地应分层或分区检查;5、吊顶内的配管、线槽、桥架、母线安装应分层或分区检查;6、封闭竖井内的配管、线槽、桥架、母线安装应按井号或电气回路检查。
通风与空调工程
1、敷设于竖井内、不进人吊顶内的风道(包括各类附件、部件、设备等):检查风道的标高、材质、接头、接口严密性,附件、部件安装位置,支、吊、托架安装、固定,活动部位是否灵活可靠、方向是否
正确,风道分支、变径处理是否合理,是否符合要求,是否已按照设计要求及施工规范规定完成风管的漏光、漏风检测,空调水管道的强度严密性、冲洗等试验。
2、有绝热、防腐要求的风管、空调水管及设备:检查绝热形式与做法、绝热材料的材质和规格、防腐处理材料及做法。
绝热管道与支吊架之间应垫绝热衬垫或经防腐处理的木衬垫,其厚度应与绝热层厚度相同,表面平整,衬垫接合面的空隙应填实。
电梯工程
检查电梯承重梁、起重吊环埋设;电梯钢丝绳头灌注;电梯井道内导轨、层门的支架、螺栓埋设等。
智能建筑工程
1、埋在结构内的各种电线导管:检查导管的品种、规格、位置、弯扁度、弯曲半径、连接、跨接地线、防腐、需焊接部位的焊接质量、管盒固定、管口处理、敷设情况、保护层等。
2、不能进人吊顶内的电线导管:检查导管的品种、规格、位置、弯扁度、弯曲半径、连接、跨接地线、防腐、需焊接部位的焊接质量、管盒固定、管口处理、固定方法、固定间距等。
3、不能进人吊顶内的线槽:检查其品种、规格、位置、连接、接地、防腐、固定方法、固定间距等。
4、直埋电缆:检查电缆的品种、规格、埋设方法、埋深、弯曲半径、标桩埋设情况等。
5、不进人的电缆沟敷设电缆:检查电缆的品种、规格、弯曲半径、固定方法、固定间距、标识情况等。
建筑节能工程
1、墙体节能工程应对下列部位或内容进行隐蔽工程验收,并应有详细的文字记录和必要的图像资料:保温层附着的基层及其表面处理、保温材料粘结或固定、锚固件、增强网铺设、墙体热桥部位处理、预置保温板或预制保温墙板的板缝及构造节点、现场喷涂或浇注有机类保温材料的界面、被封闭的保温材料厚度、保温隔热砌块填充墙体以面饰面层等。
2、幕墙节能工程施工中应对下列部位或项目进行隐蔽工程验收,并应有详细的文字记录和必要的图像资料:被封闭的保温材料厚度和保温材料的固定、幕墙周边与墙体的接缝处保温材料的填充、构造缝、结构缝、隔汽层、热桥部位、断热节点、单元式幕墙板块间的接缝构造、冷凝水收集和排放构造、幕墙的通风换气装置等。
3、建筑外门窗工程施工中,应对门窗框与墙体接缝处的保温填充做法进行隐蔽工程验收,并应有隐蔽工程验收记录和必要的图像资料。
4、屋面保温隔热工程应对下列部位进行隐蔽工程验收,并应有详细的文字记录和必要的图像资料:基层、保温层的敷设方式、厚度、板材缝隙填充质量、屋面热桥部位、隔汽层等。
5、地面节能工程应对下列部位进行隐蔽工程验收,并应有详细的文字记录和必要的图像资料:基层、被封闭的保温材料厚度、保温材料粘结、隔断热桥部位等。
6、采暖系统应随施工进度对节能有关的隐蔽部位或内容(被封闭的采暖保温管道及附件等)进行验收,并应用详细的文字记录和必要的图像资料。
7、通风与空调系统应随施工进度对节能有关的隐蔽部位或内容进行验收,并应有详细的文字记录和必要的图像资料。
通常主要隐蔽部位检查内容有:地沟和吊顶内部的管道、配件安装及绝热、绝热层附着的基层及其表面处理、绝热材料粘结或固定、绝热板材的板缝及构造节点、热桥部位处理等。
8、空调与采暖系统冷热源和辅助设备及其管道和室外管网系统,应随施工进度与节能有关的隐蔽部位或内容进行验收,并应有详细的文字记录和必要的图像资料。
通常主要的隐蔽部位检查内容有:地沟和吊项内部的管道安装及绝热、绝热层附着的基层及其表面处理、绝热材料粘结或固定、绝热板材的板缝及构造节点、热桥部位处理等。
