ICS 75.020E 14SYBGF XXXXXQ/SY DQ0510-2005代替 Q/SY DQ0510-2000油水井不压井作业规程Rules for not doing pressing work of well and oil well2005-03-20 发布2005-04-01 实施中国石油天然气股份有限公司大庆油田有限责任公司发布中国石油天然气股份有限公司企业标准大庆油田有限责任公司前言本标准代替Q/SY DQ0510-2000《油水井不压井作业规程》。
本标准与Q/SY DQ0510-2000相比主要变化如下:——重新定义了不压井作业;——修订了施工准备、起下抽油杆、安装井控装置等的操作过程;——删除了不压井工具的定义。
本标准内有关信息是保密的,其版权属于大庆油田有限责任公司(以下简称油田公司)所有。
未经油田公司质量安全环保部的许可,该标准的任何一部分均不得泄露给第三方,或复制、或储存于可检索系统,也不允许以任何形式或任何方法(电、机械复制、抄录)传播……。
标准使用的管理权属油田公司,用户分两类:a)油田公司和所属单位在其管理、科研、生产和经营活动中有权使用本标准;b)承包商/分包商﹑制造厂/供方,以上述第一类组织的名义,为达到下述目的也可被授权使用本标准:——为项目做准备或被授权使用本标准;——确实为这些组织执行任务。
本标准的提供程序是在获得充分的保密保证后才予以提供,并且是永不更改的须知程序,被授权使用本标准的单位,有责任安全保管并保证标准不被用于油田公司之外的目的。
油田公司将寻访这些组织,以确认他们是如何执行这些要求的。
本标准由大庆油田有限责任公司开发部提出。
本标准由大庆油田有限责任公司批准。
本标准由大庆油田有限责任公司采油采气专业标准化技术委员会归口。
本标准起草单位:大庆油田有限责任公司开发部、第一采油厂。
本标准主要起草人:任龙、徐亚萍、倪明权、王江、马秋霞。
本标准所代替标准的历次版本发布情况为:——Q/SY DQ0510-2000。

稠油井不压井作业技术及施工应用摘要:带压作业技术能有效解决高压水井、自喷油井、新射孔和压裂井的作业难题,减少放喷、放溢流等待时间,及时投产、投注,缩短了作业占用时间;其次带压作业不需放喷,防止地面污染,减轻了作业工劳动强度,因此带压作业是一项新的油水井作业技术。
稠油可控不压井作业井口装置的结构设计,既可以在作业时及时密封环空,又可以控制井内管柱,能够安全可靠地实现低压稠油井不压井作业。
同时,针对冬季野外现场气温较低、管线冻堵频繁现象,增加了冬季防冻措施,扩大了该技术的推广应用空间。
关键词:带压作业;稠油可控不压井;井口装置;防喷器带压作业是采用加压装置加压控制起下管柱,采用防喷器控制环空压力,采用堵塞器控制油管内压力,即在井口有压力情况下,通过带压作业装置实现不放溢流、不压井起下管柱的作业。
随着采油技术的飞速发展,井筒的轨迹越来越复杂,对作业技术要求也越来越高。
在生产作业现场发现:一部分稠油井虽经长时间放喷,仍存在溢流,给作业带来了安全隐患。
如若使用清水循环压井,又会破坏井底温场,降低稠油注汽效果,影响了后期采油生产。
若使用带压作业设备施工,工期较长,且对井场环境要求高,不适合解决这样的稠油井作业问题。
针对以上这些情况,研究了稠油可控不压井作业技术研究。
该项技术的主要内容是研究开发稠油可控不压井作业井口装置。
稠油可控不压井作业井口装置主要由动力源、液压系统、双闸板防喷器、升高短接、安全卡瓦、环形防喷器、远程控制系统、操作平台等结构组成。
在不压井起、下稠油管柱作业过程中,依靠环形防喷器和半封闸板密闭油套空间,并利用二者的交替密封来通过油管接箍。
如遇油管有上窜现象时,关闭半封及安全卡瓦,油管将停止上窜,并通过卸荷四通进行放压至正常后再重新施工。
1 技术现状及市场需求分析国内外在稠油不压井作业方面也没有完备的解决手段。
胜利油田2008年在稠油热采不压井工艺管柱上做过研究,采用井下开关的方式预防和控制稠油作业过程中井喷风险,但是在地方不压井作业设备上没有做深入开发。

不压井射孔操作规程1主题内容与适用范围本规程规定了不压井新投完井一体化管柱作业及其他相关空井筒且套管完好不压井射孔完井一体化管柱作业的相关步骤和要求。
本规范适用于不压井新投完井一体化管柱作业及其他相关空井筒且套管完好不压井射孔完井一体化管柱作业。
2引用标准Q/SY1119-2007油水井带压修井作业安全操作规程SY/T5604-93常规射孔作业技术规程3程序内容3.1施工准备3.1.1通径125mm、14Mpa环型防喷器1套。
3.1.2通径186mm、14Mpa液压卡瓦1套。
3.1.3自封封井器1套。
3.1.4三联阀及支座、管线1套。
3.1.5WDF固定井口封井器1套。
3.1.6KGB开关式控泵器1套(带芯筒)。
3.1.7根据生产情况提前联系液氮(气举排液),射孔队(射孔),试井车(捞芯筒)及其他生产材料。
3.2开工准备3.2.1按标准对井场、井口、环保进行验收,符合施工要求即接井,与采油厂工区完成交接手续,生产设施搬迁到位。
3.2.2现场备井筒容积1.5倍的压井液。
S、天然气检测仪各一台。
3.2.3井口附近配备便携式H23.3施工步骤及工艺要求(3.3.1—3.3.3工序不涉及带压作业,实际工序以甲方设计为主,按常规作业操作规程施工)3.3.1安装井口、测油补距3.3.2探塞、替浆、试塞、洗井3.3.3通井、气举掏空3.3.4下射孔、完井一趟管柱、射孔进行套管校深,下管柱,油管校深,装采油树,射孔。
管柱结构:固定井口封井器+油管+定位短节+油管+泵座+油管1根+封泵器(带芯筒)+油管+同心气锚+引爆器+射孔枪+管鞋。
封泵器入井前需检验其灵活性和密封性,合格后方能入井,管柱组合已甲方设计为主。
3.3.5放喷连接放喷管线,按甲方设计要求控制放压,若达到自喷条件,连接流程,自喷完井。
若达不到,套管控制放压为零,执行以下步骤。
3.3.6捞封泵器芯筒配合测试队井口安装防喷管,带压捞封泵器芯筒,封泵器关闭。
不压井技术介绍一、不压井技术简介不压井作业是在带压环境中由专业技术人员操作特殊设备起下管柱的一种作业方法。
目前国外已经广泛适用于欠平衡钻井、侧钻、小井眼钻井、完井、射孔、试油、测试、酸化、压裂和修井作业中。
美国和加拿大90%以上的油气井采用不压井作业,每年不压井作业达4000~5000井次。
意义:1.最大限度地保持产层的原始状态2.提高产能和采收率3.降低作业成本4.安全、环保工作原理:1.桥塞或堵塞器控制管柱内的压力2.不压井作业机防喷器组控制油套环形空间的压力3.不压井作业机的举升机和卡瓦组控制管柱,实现带压起下二、不压井作业简史国外发展史1929年Herbert C. Otis提出了不压井作业这一思想,并利用一静一动双反向卡瓦组支撑油管,通过钢丝绳和绞车控制油管升降实现。
1960 年Cicero C. Brown 发明了液压不压井作业设备用于油管升降,由此,不压井作业机可以成为独立于钻机或修井机的一套完整系统。
1981年VC Controlled Pressure Services LTD. 设计出车载液压不压井作业机,此项创新使不压井作业机具有高机动性。
四十年来,液压不压井作业机有了很大的改进和发展,应用范围不断扩展。
目前,液压不压井作业机的速度、效率、适应性和作业能力及其在油田的应用证实,液压不压井作业机已不再仅仅是用于"灾害服务"而逐渐成为重要的生产工具,并可有效地用于沙漠、丛林和大型修井机难以行驶的拥挤城市。
目前不压井设备在国外发展已比较成熟,全液压不压井作业机占主导地位。
据统计,制造不压井作业机、提供不压井服务或既制造又提供作业服务的公司超过10个。
不压井设备应用于陆地和海洋,设备实现了全液压举升,卡瓦和防喷执行机构实现电液远程控制;最高提升力可达2669KN,最大下推力达1157KN;行程多以3m左右为主,最高作业井压可达140Mpa。
国内发展史我国六十年代曾研制过钢丝绳式不压井装置,它利用常规通井机绞车起下管柱,靠自封封井器密封油套环空。
钻井完井化 工 设 计 通 讯Drilling CompletionChemical Engineering Design Communications·247·第45卷第5期2019年5月结合井下作业不压井不放喷作业技术的特点,解决不压井作业施工中存在的安全隐患问题,提高井下作业的安全系数。
预防各级各类安全事故的发生,不断提高作业施工质量,降低井下作业施工的成本,符合油田生产的节能降耗的要求。
1 井下作业施工措施概述井下作业施工是油田生产中必不可少的措施,当油水井出现故障的时候,通过井下作业措施,才能排除故障,恢复油水井的完好状态,保证油田生产有序进行,达到预期的油田生产的效益。
1.1 油水井的维修作业技术措施的选择和应用应用油水井的维修作业施工程序,处理油水井出现的砂卡事故、蜡卡事故、简单的井下落物事故等,通过水力冲砂作业施工程序进行井下落物的打捞作业施工,通过修井检泵作业施工等程序,达到油水井维修作业的质量标准。
1.2 油水井大修作业技术措施的选择和应用油水井的大修作业属于施工程序复杂,施工难度大的井下作业施工程序。
包括井下事故的处理,复杂井下落物的打捞以及套损的修复作业等。
经过复杂的施工设计,严格执行安全作业的施工程序,才能保质保量地完成井下作业施工的任务。
油水井的大修主要是对破损桥塞的打捞作业,损坏的管类落物的打捞等作业施工程序,均增加了落物打捞的难度,给油水井的大修作业带来巨大的工作量,一旦落物打捞失败,有可能引起二次的事故,增加油水井作业施工的成本,影响到油田生产的经济效益。
1.3 油层改造措施的应用对油层的挖潜增产措施的应用,如实施油层的酸化技术措施,选择最合理的酸液,通过化学溶蚀作用,解决储层堵塞的问题。
碳酸盐岩的地层应用盐酸酸化施工的技术措施,解决岩石的低渗透的技术难点问题。
而砂岩地层的酸化优选土酸处理的工艺技术措施,提高酸化施工的效率,避免由于酸液的作用,影响到储层的安全,给绿色施工带来不利的影响。

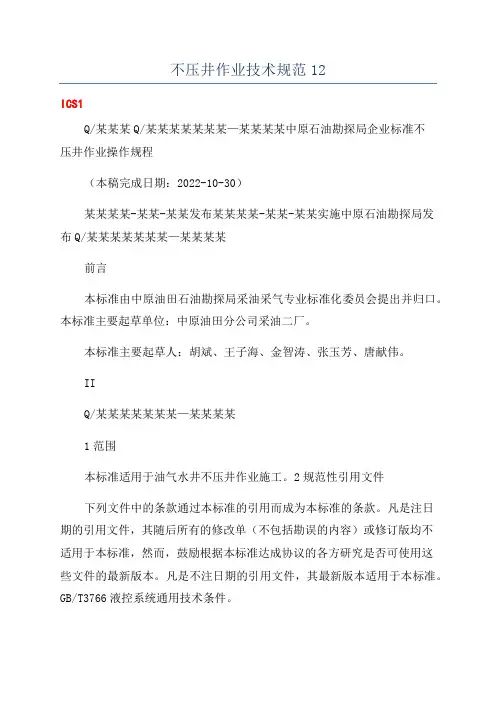

不压井作业技术规范12ICS1Q/某某某Q/某某某某某某某—某某某某中原石油勘探局企业标准不压井作业操作规程(本稿完成日期:2022-10-30)某某某某-某某-某某发布某某某某-某某-某某实施中原石油勘探局发布Q/某某某某某某某—某某某某前言本标准由中原油田石油勘探局采油采气专业标准化委员会提出并归口。
本标准主要起草单位:中原油田分公司采油二厂。
本标准主要起草人:胡斌、王子海、金智涛、张玉芳、唐献伟。
IIQ/某某某某某某某—某某某某1范围本标准适用于油气水井不压井作业施工。
2规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本标准。
GB/T3766液控系统通用技术条件。
SY/T5443地面防喷器控制装置专用液压气动件。
JB4730压力容器,无损检测。
SY/T5053.2地面防喷器及控制装置。
SY5170石油天然气工业用--钢丝绳规范SY6.23石油井下作业队安全生产检查规定SY/T5791液压修井机立放作业规程SY/T5587.5-2004常规修井作业规程井筒准备。
SY/T5587.6常规修井作业规程起下油管作业规程SY/T6610含硫化氢油气井,井下作业推荐作法。
3术语和定义下列术语和定义适用于本标准3.1利用油水气井井下的密封工具和专用井控装置、作业平台,实现不放喷、不压井起下管柱的过程,称为不压井作业。
Q/某某某某某某某—某某某某3.2井控装置具有防顶、防喷等性能,由安全卡瓦、闸板防喷器、环形防喷器、球形防喷器、举压缸、液控装置及管柱内防喷装置等配套设备、工具组成的系统总称为井控装置。
3.3游动卡瓦在加压起下作业过程中随着液缸上下移动控制管柱起下速度的卡瓦,称游动卡瓦。
3.4固定卡瓦在加压起下作业过程中固定在液缸下部支撑管柱的卡瓦,称固定卡瓦。
不压井作业
一、井口自封
若找水井井口压力不高,通过控制放喷、放气等措施后井口压力可以落零,则可以考虑采用抽油杆自封装置开展不压井起下泵作业。
抽油杆自封装置结构示意图如右图所
示,主要由端盖、盘根、压环、支撑瓦、
上接头、胶芯、下接头等部件组成。
其中
针对不同尺寸抽油杆,胶芯应选用与之相
对应型号。
每次起泵前,先用合适油嘴从油管三
通(或四通)控制放喷至井口压力为零后再抢起光杆并抢换盘根盒,抢装Φ25mm抽油杆自封装置,起杆过程中一直打开小四通闸门,以后在起到Φ22mm杆、Φ19 mm杆转换接头处时抢换抽油杆自封装置,起到抽油泵处时只能抢起。
下泵过程与起泵过程相反。
二、井下密封
连杆控制即指通过在抽油泵泵下安装连杆,下接开关工具,通过起泵时,带动连杆控制井下开关的启闭。
管柱结构见附图。
悬挂管柱:可钻永久封隔器+井下滑套+丝堵
生产管柱:抽油泵+连杆+移位工具
地面设备:自封封井器
作业过程:
1、上提一根抽油杆,或油管、抽油杆套起;
2、油管试压,检验井下开关状态;
3、井口放压;
4、起出井下油管、抽油杆,进行修井作业。
特点:
1、机械控制,上提抽油杆柱既可实现隔绝地层压力的目的,实现不压井作业,移位工具通过滑套,无需精确定位;
2、密封段与井液隔绝,具有良好的密封性能及防腐性能,寿命长;
3、无法配套采取油井防气、防砂措施。
不压井施工作业规程1主题适用范围与内容、目的适用范围:本规程适用于所有类别井不压井作业施工。
内容:本规程规定了不压井作业施工的相关内容和要求。
目的:利用不压井控制设备及工具,达到改善多层系开采油田层间矛盾的目的。
2施工原则2.1拆卸井口上法兰后,必须保证井口在作业的整个过程中时时有防喷器控制。
2.2根据井口压力情况,安装一条或两条套管放喷管线,控制放压;整个作业过程中,放喷管线紧靠套管四通的闸门须处于常开状态。
2.3在起下管柱过程中,若停止作业,必须立即关闭闸板防喷器封井。
2.4倒换油管挂或其胶皮、起下封隔器等大工具必须使用大工具工作筒(或闸板防喷器工作腔),通过双闸板防喷器、环形防喷器和液压安全卡瓦,在动态下进行密封和防顶;射孔枪等外径较大和较长的井下管串出入井口,在井口压力为零的前提下,使用双闸板防喷器和自封封井器起下(配套射孔枪起下卡板)。
2.5整个作业过程中,作业队须指定专人负责对环形防喷器和安全卡瓦的液路、放喷管线闸门、液密封循环管线等进行检查和维护。
3施工准备3.1施工单位依据地质设计、工艺设计编写施工设计书。
3.2按施工设计要求准备油管、抽油杆、抽油泵等入井材料和工具。
3.3准备(或检验)不压井作业地面井口控制工具、井下控制工具及其它井控材料。
3.3.1地面井口控制工具环形防喷器:工作压力35MPa,通径179.4mm;对气液比大于1000m3/m3的采用远程控制台控制,其它井采用作业机液路系统控制。
液压安全卡瓦:额定工作压力35MPa,控制压力10-14MPa,通径179.4mm(不推荐使用内径125mm)。
双闸板防喷器:工作压力35MPa,通径181mm。
自封封井器:同常规作业使用,工作压力8MPa,胶芯1-3个,允许通过最大外径必须达到93mm以上。
抽油杆防喷装置:同常规作业使用。
井口油管防喷闸门(或油管旋塞)一套。
大工具起下工作筒一套(1、1.5、2.3米)(主要用于倒换油管挂或胶皮、封隔器等大工具出入井筒)。
不压井、不放喷井下作业控制装置井下作业控制装置是对油气井实施压力控制,是对事故进行预防、监测、控制、处理的关键手段,是实现安全井下作业的可靠保证。
通过井下作业控制装置可以做到在井内带压的情况下,完成起下管柱的作业,既可以减少对油气层的损害,又可以保护套管,防止井喷和井喷失控,实现安全作业。
常规作业经常使用手动开关的井口控制器,高压井、气井以及大修取套井施工时,要使用液(气)动和手动双重开关的防喷器。
1井口控制装置常规作业使用的机械式井口控制装置如图1所示。
按其工作原理可分为井口控制部分、加压部分和油管密封部分。
图1不压井、不放喷井口作业装置1—分段加压吊卡;2—油管;3—安全卡瓦;4—自封封井器;5—加压支架;6—法兰短节;7—全封封井器;8—半封封井器;9—顶丝法兰;10—四通;11—套管1.1井口控制部分井口控制部分由自封封井器、半封封井器、全封封井器、法兰短节和连接法兰组成。
其作用是在不压井起下作业时控制井口压力,使作业施工安全顺利地进行。
1.1.1自封封井器1.1.1.1结构和工作原理自封封井器由壳体、压盖、压环、密封圈、胶皮芯子和放压丝堵组成,如图2所示。
它依靠井内油套环空的压力和胶皮芯子自身的伸缩力使胶皮芯子扩张,起到密封油套环形空间的作用。
井内管柱和井下工具能顺利通过自封芯子,最大通过直径应小于115mm。
1.1.1.2使用要求1.1.1.2.1通过自封封井器的下井工具,外径应小于115mm。
外径超过115mm的下井工具,应用自封和半封倒入或倒出。
1.1.1.2.2通过较大直径的下井工具时,可在自封的胶皮芯子上涂抹黄油。
冬天使用时,应用蒸汽加热,以免拉坏胶皮芯子。
图2自封封井器结构示意图1—压盖;2—压环;3—密封圈;4—胶皮芯子;5—放压丝堵;6—壳体1.1.2半封封井器它是靠关闭闸板来密封油套环形空间的井口密封工具。
1.1.2.1结构和工作原理半封封井器由壳体、半封芯子总成、丝杠等组成,如图3所示。
1 ICSQ/×××不压井作业操作规程(本稿完成日期:2008-10-30)中原石油勘探局 发布前言本标准由中原油田石油勘探局采油采气专业标准化委员会提出并归口。
本标准主要起草单位:中原油田分公司采油二厂。
本标准主要起草人:胡斌、王子海、金智涛、张玉芳、唐献伟。
不压井作业技术规范1 范围本标准规定了油气水井不压井作业的选井条件、施工准备、不压井作业程序、技术要求、资料录取、安全与环保控制。
本标准适用于油气水井不压井作业施工。
2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本标准,然而,鼓励根据本标准达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本标准。
GB/T3766 液控系统通用技术条件。
SY/T5443 地面防喷器控制装置专用液压气动件。
JB4730 压力容器,无损检测。
SY/T5053.2 地面防喷器及控制装置。
SY5170 石油天然气工业用--钢丝绳规范SY6.23 石油井下作业队安全生产检查规定SY/T 5791 液压修井机立放作业规程SY/T5587.5-2004常规修井作业规程井筒准备。
SY/T5587.6 常规修井作业规程起下油管作业规程SY/T6610 含硫化氢油气井,井下作业推荐作法。
3 术语和定义下列术语和定义适用于本标准3.1不压井作业利用油水气井井下的密封工具和专用井控装置、作业平台,实现不放喷、不压井起下管柱的过程,称为不压井作业。
3.2井控装置具有防顶、防喷等性能,由安全卡瓦、闸板防喷器、环形防喷器、球形防喷器、举压缸、液控装置及管柱内防喷装置等配套设备、工具组成的系统总称为井控装置。
3.3游动卡瓦在加压起下作业过程中随着液缸上下移动控制管柱起下速度的卡瓦,称游动卡瓦。
3.4固定卡瓦在加压起下作业过程中固定在液缸下部支撑管柱的卡瓦,称固定卡瓦。
3.7举压缸通过液控操作能克服井内压力,控制井内管柱上升或下降速度的液缸,称举压缸。
3.8堵塞器根据井下油管不同的内径,通过自重、钢丝传送、机械方式所下入封堵管柱内孔的工具,称为堵塞器。
3.9防溢球座连接在管柱底部,用以防止下钻井内流体从管柱内孔溢出并可以通过液压或机械方式改变密封方向的球座,称为防溢球座。
3.10液控装置具有控制卡瓦、闸板、剪切防喷器等打开关闭,举压缸的升降性能,由发电机,液压泵、蓄能器、液压管线等连接起的控制不压井作业系统实现不压井、不放喷作业的操作平台称为液控装置。
4 不压井作业选井原则4.1 井内技术状况清楚,无落物、套管无变形、只需进行起下作业。
4.2井口压力,气井油套压不超过5MPa.油井油套压不超过8MPa.水井油套压不超过12MPa.5 施工准备5.1资料5.1.1井史资料。
5.1.2井下管柱结构。
a. 油管规格及深度;b.工作筒规格及深度;c. 油管挂上端内螺纹规格;d.井下工具规格及型号(抽油泵、封隔器、配水器、防砂管等)5.1.3套管现况。
施工准备应符合SY/T5587.5-2004的规定。
5.1.4生产现况。
a.产液量、综合含水;b. 油压、套压、流压;c.静压。
5.1.5历次作业施工简况5.1.6井口采油树型号规格。
5.1.7井位、道路、电源情况。
5.1.8施工方案及完井要求。
5.1.9 施工设计,安全预案。
5.2设备5.2.1 联合作业机5.2.1.1 联合作业机提升能力不低于650kN。
5.2.1.2 联合作业机有效作业高度不小于23m。
5.2.2 防喷装置系统5.2.2.1 防喷装置应符合SY/T5053.2 地面防喷器及控制装置。
5.2.2.2防顶、防掉卡瓦支撑负荷应大于300kN。
5.2.2.3防喷器组工作压力应不小于35MPa。
5.2.3 液控装置。
5.2.3.1 液控装置包括:液控操作台、蓄能器、液压缸、液控管线。
5.2.3.2液控装置应符合GB/T3766 液控系统通用技术条件及SY/T5443 地面防喷器控制装置专用液压气动件的规定。
5.2.4内防喷装置。
5.2.4.1 内防喷装置包括:堵塞器、防溢球座、防喷盒、防喷管、防喷堵头、防喷阀门、钢丝绞车。
5.2.4.2 内防喷装置工作压力应大于21MPa。
5.2.5工作液入井液应保证与地层配伍,油水井一般用清水,pH值应在6-8之间,水质清洁;气井用加入0.3%活性剂的活性水。
6 不压井作业程序6.1装防喷管下堵塞器或关闭井下油管密封装置。
6.2 卸井口流程,安装防喷器组。
6.3 卸防喷管试提原井管柱。
6.4 倒出油管悬挂器。
6.5 起原井管柱。
6.6 加压起管柱。
6.7 加压下管柱。
6.8 正常下管柱。
6.9 油管管柱座封。
6.10 整体吊下井控装置。
6.11 整体吊装采油井口。
6.12 装防喷盒,下抽油杆。
6.13对防冲距,连流程液压打开防溢球座,交井生产。
7 技术操作要求7.1 施工准备7.1.1 设备安装应符合SY/T 5791 液压修井机立放作业规程的规定。
7.1.2 作业平台应使用φ22mm钢丝绳固定。
7.1.3 井控装置及液控装置应按JB4730的规定检验合格。
7.2 封堵7.2.1油管漏失、结盐、结垢、结蜡情况下,可用通径规使用钢丝或内管输送预通后选择合适外径的堵塞器进行分段堵塞。
7.2.2堵塞器尺寸与井下管柱工作筒尺寸应相匹配。
下堵塞器后可泵注清水进行助送,排量应控制在0.25m3/min以内。
7.2.3堵塞器进入工作筒后,蹩压不小于10MPa,稳压不小于30min后,打开井口放空,溢流量应不超过15L/min。
7.3安装井控装置7.3.1装防喷盒封堵井口内油管,卸防喷盒,封堵合格后,采油井口整体吊至不妨碍作业处妥善保存。
7.3.2钢圈槽擦净后,应涂润滑脂,钢圈应无损伤。
7.3.3检查核实油管螺纹规格,准备好相应规格的提升短节,其长度应高出井口装置30cm以上。
7.3.4井控装置整体吊装,注意不要碰伤钢圈,卡瓦、闸板两端不应有妨碍开关的物体。
7.3.5连接螺栓全部上满,逐次对角旋紧上下间隙差不大于1mm。
7.3.6整体安装完毕后,蓄能器储满20MPa,作为突然停车备用液控系统的能量。
半封和全封和剪切应全部打开,通过液过液控系统试压调整。
7.4倒油管悬挂器7.4.1油管悬挂器提升不得划伤自封,球形防喷器、环形防喷器。
7.4.2打开、关闭防喷器时两端应一致。
7.4.3应调整防喷器装置各环节压力,防止座封器过防喷装置时,压力过大损坏部件或伤人。
7.4.4井口压力过大时,可用安全短套平衡防喷装置的压力。
7.4.5油管悬挂器卸掉后,丈量、记录准确清楚,应放置合适部位保存。
7.4.6自封芯子与压盖应放正。
提升短节插入时,注意不得划伤胶芯子内壁。
7.4.7自封、环形、球形要调整到不漏失即可。
7.5起管柱7.5.1起油管应按SY/T5587.6规定执行。
7.5.2起下操作不得顿井口,游动车不得左右来回摆动,不得用榔头等工具敲击油管。
7.5.3井口操作台应备用防喷专用闸门或防喷堵头等工具。
7.5.4液流筒内的液流应通过软管线排离井口。
7.6加压起管柱7.6.1油管有上顶显示时,关闭游动卡瓦进行加压起管柱。
7.6.2使用液压缸控制举升油管至上支点,关闭固定卡瓦。
7.6.3 确认固定卡瓦关闭后,打开游动卡瓦用液缸带动游动卡瓦下放至下支点。
7.6.4 关闭游动卡瓦,打开固定卡瓦。
7.6.5 重复7.6.2-7.6.4的动作,起出井内全部管柱。
7.6.6液压缸起下行程应小于最大行程0.3m以上。
7.6.7应有专人负责液控系统的操作。
7.6.8套管出口控制阀应有专人负责,不得随意放压。
7.6.9管柱提升速度应控制在1m/S以内。
7.6.10上卸扣时,应防止游动卡瓦松动。
7.6.11用液缸提油管负荷较大或遇卡时,可控制套管放压或用泵车挤水冲洗,不可突然快放。
7.6.12当油管接距吊卡小于220mm或已在吊卡上时,可用防喷堵头提升。
7.6.13接箍过环形、球形、自封时注意压力变化;应及时调整液控压力,防止液流喷出。
7.6.14起至尾管时,应严格控制举升速度在0.5m/S以内,工作提至全封与剪切闸板以上,自封以下空间时,关闭卡瓦、咬紧油管、滚筒刹车要稳牢,并关闭全封,剪切闸板。
7.6.15井口压力高于10MPa,应配备防顶卡瓦、剪切闸板;井口压力低于0.5MPa时,应配备防掉卡瓦。
7.6.16起至封隔器或配产器、防砂管等工具时应在防喷装置系统中封闭,分别倒开,上短节提出。
7.6.17起出全部管柱后,关闭全封闸板,井控置内余压应放为零。
提出尾管,做好收尾工作。
7.7加压下管柱7.7.1所有下井管柱工具应冲洗干净,丈量记录准确、清楚。
7.7.2配下井管柱应注意下井工具,如封隔器、配产器、防砂管等,上部应加1-2m长提升短节。
不能通过防喷器的工具,应通过调整井控装置的内径、高度来满足工具的需要(特殊工具例外)。
7.7.3堵塞器或防溢球座配制应与下井工作筒相匹配,装入工作筒后,其上部应填满润脂,以防脏物卡理打捞头。
7.7.4第一根油管插入防喷器装置后,应缓慢放至全封以下位置,后使用安全卡瓦、固定卡瓦、半封卡牢。
7.7.5游动卡瓦打开,液缸举升游动卡瓦到上支点卡牢。
游动卡瓦在上支点卡牢后,环形、球形防喷器应高于套压0.5MPa以上,打开全封和剪切闸板,调整液控装置各部件的压力,无漏失为合格。
7.7.6打开安全卡瓦,固定卡瓦、通过液缸游动卡瓦慢慢把油管压入井内。
7.7.7游动卡瓦压至下支点时,安全卡瓦、固定卡瓦、半封卡瓦关闭,游动卡瓦打开通过液缸举升至上支点卡牢,安全卡瓦、固定卡瓦半封打开,加压压下油管。
7.7.8连接第2根油管,重复7.8.4-7.8.7的动作,下入全部管柱。
7.7.9加压起下时,两缸应保持压力平衡,升降高度一致。
7.8正常下管柱7.8.1下油管应按SY/T5587.6规定执行。
7.8.2调整好液控系统中的各种压力(如蓄能器、球形、环形、自封等压力)。
7.8.2正常下管柱时,下入速度应不超过3m/S,不得顿击井口,不得敲击油管。
7.8.3全部起下过程,应随时向自封芯子加注机油润滑,并随时观察液压油情况;严防液压油漏失影响井控或液控失灵,造成损失。
7.9起下工具7.9.1下井工具冲洗干净,表面不得有毛刺,光滑、丈量、记录准确清楚。
7.9.2下井工具进入自封、环形、球形时调整液控压力,不得划伤胶芯。
7.9.3下井工具不应挂碰卡瓦。
7.9.4带压力的井装卸井下工具必须在井控装置内完成。
7.9.5油管挂应冲洗干净,密封圈完好并涂沫润滑脂。
7.9.6油管挂进入锥座时应扶正,慢慢座入,注意不得划伤密封圈。
7.9.7顶丝应对角逐个旋紧。
